目 录一、工程概况- 2 -二、编制依据- 2 -三、施工前准备工作- 2 -四、施工方案与施工- 3 -五、质量保证措施- 7 -六、安全保障措施- 9 - 七、环境保护与防治传染病措施…………………………… 8 附件:1、施工进度计划横道图 2、施工技术交底书 3、施工安全交底书抬填施工方案一、工程概况江华瑶族自治县涔天河水库库区防护工程与浸没处理工程属涔天河水库配套与改造项目,主要工作容为库区抬填与防护,第三标段清塘片抬填区抬填面积 98
63 亩,设计排水沟 728m,其中主沟 1 条,支沟 3 条
二、编制依据1、施工项目施工招标文件;2、施工合同协议书;3、施工设计图;4、水利水电工程施工技术规;4、水利水电建设《工程管理方法》、《质量管理方法》和《安全管理方法》等,以与本单位的技术水平、装备能力、管理水平与类似工程的施工经验

5、中标后深化了解和讨论设计文件以与施工现场的具体情况
6、总体实施性施工组织设计
三、施工前准备工作 (1)技术准备1、仔细批阅设计图纸和设计技术资料,学习招标文件和监理程序,熟悉合同文件和技术规
2、现场核对设计资料,组织有关人员对线路走向、位置、地形地貌、道路交通、地质水文状况等进行全面的调查核对
3、施工前进行导线点、水准点进行复核和加密
复测场地地貌,包括取弃土场等具体位置的复核,对设计红线进行放样
打桩标明后报监理工程师检查
4、根据实施性施工组织计划,将各分项工程施工任务与质量检验责任落实到人,并将各分项工程所需设备进行组合

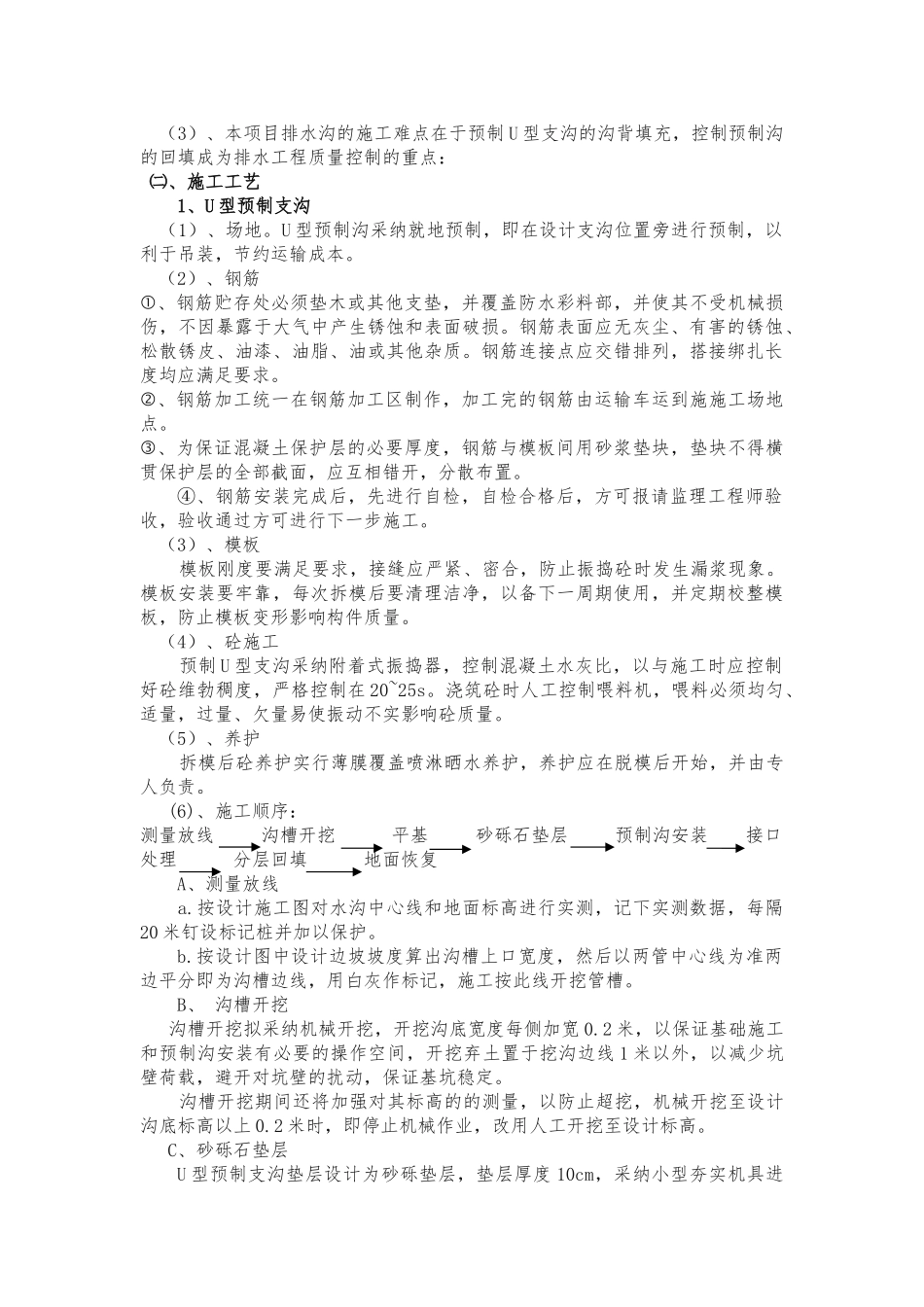

(2)人员、机械准备 A、人员配置情况详见下表; B、根据浆砌片石矩形边沟施工特点和本工程实际情况,拟投入主要施工机械为:①、挖掘机 2 台;②、滚筒式搅拌机 1 台;③、载货汽车 2 台;人员配置计划表一、主要管理人员序号姓 名职务与岗位人数(人)备注1项目总工1技术负责2施工负责人1施工管理3质检
