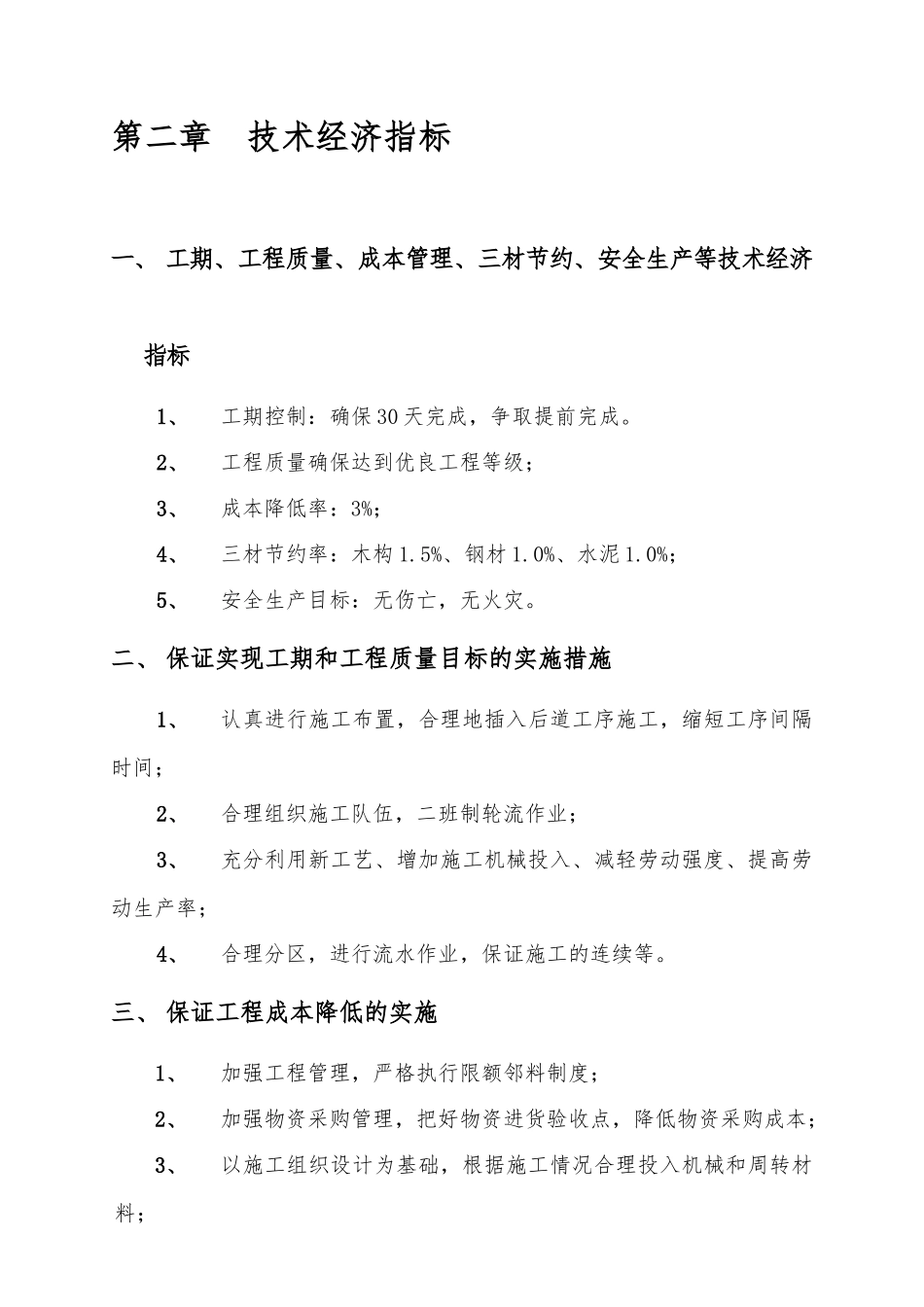

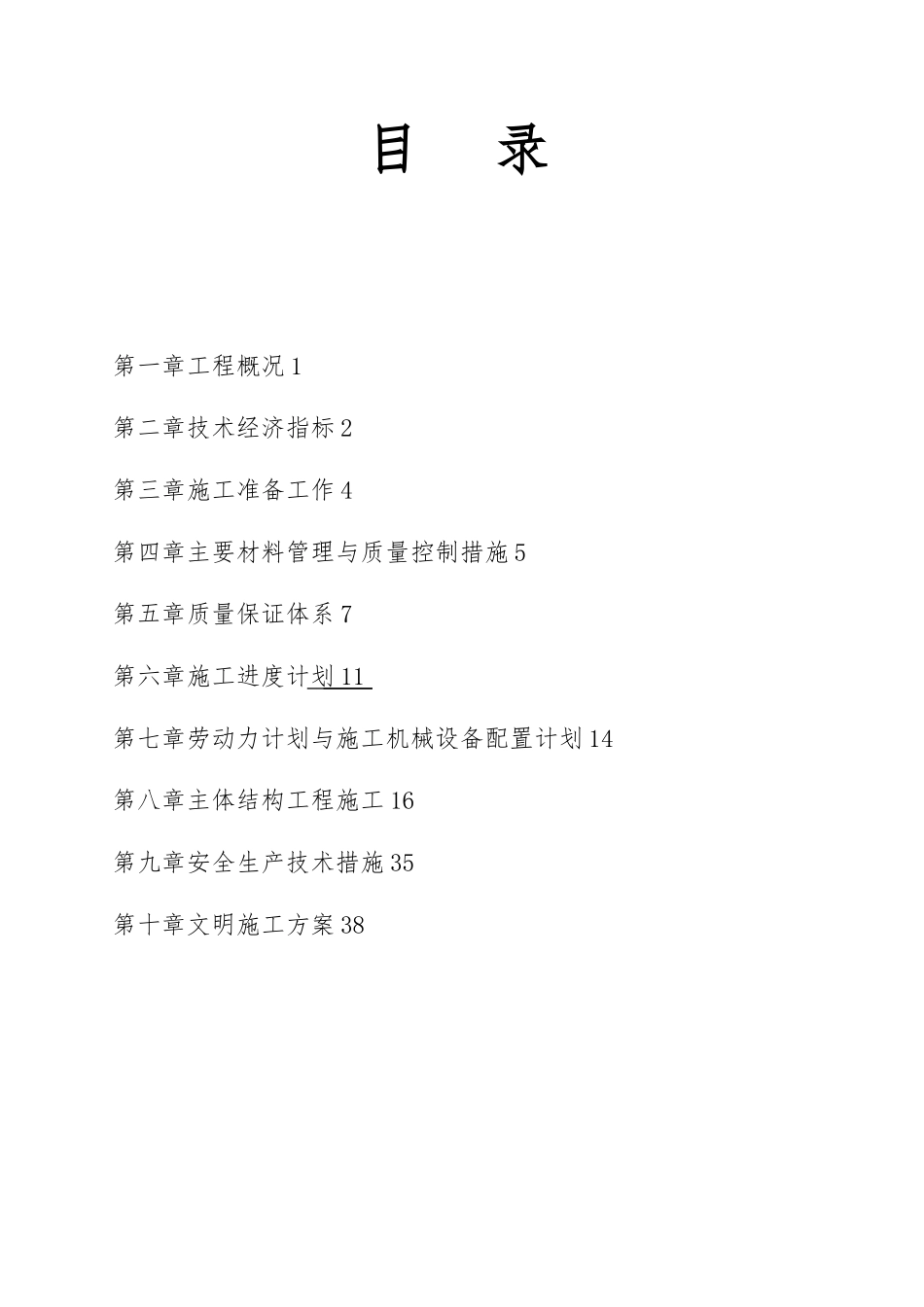

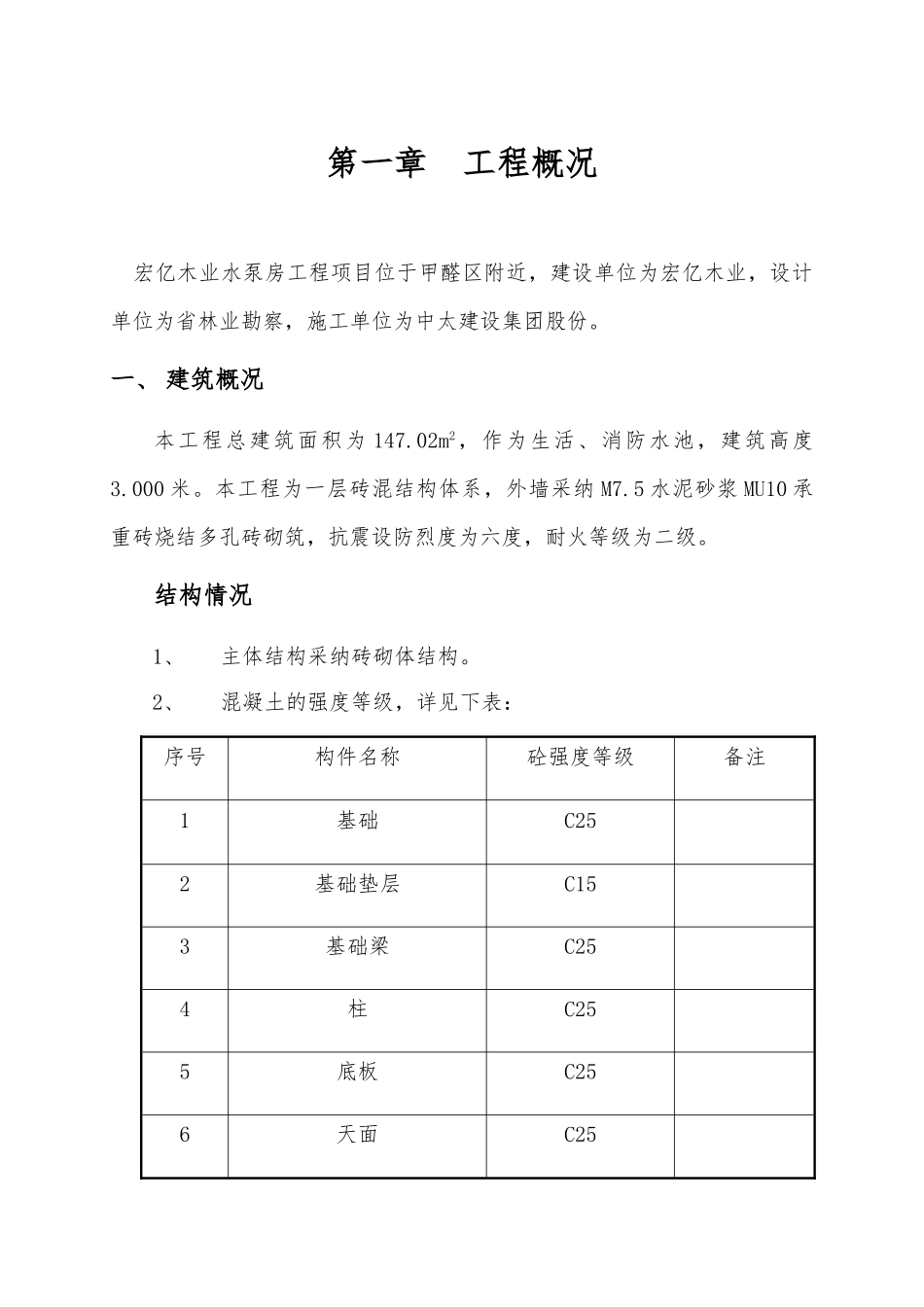

目 录第一章工程概况 1第二章技术经济指标 2第三章施工准备工作 4第四章主要材料管理与质量控制措施 5第五章质量保证体系 7第六章施工进度计划 11第七章劳动力计划与施工机械设备配置计划 14第八章主体结构工程施工 16第九章安全生产技术措施 35第十章文明施工方案 38第一章 工程概况 宏亿木业水泵房工程项目位于甲醛区附近,建设单位为宏亿木业,设计单位为省林业勘察,施工单位为中太建设集团股份。一、 建筑概况本工程总建筑面积为 147.02m2,作为生活、消防水池,建筑高度3.000 米。本工程为一层砖混结构体系,外墙采纳 M7.5 水泥砂浆 MU10 承重砖烧结多孔砖砌筑,抗震设防烈度为六度,耐火等级为二级。结构情况1、主体结构采纳砖砌体结构。2、混凝土的强度等级,详见下表:序号构件名称砼强度等级备注1基础C252基础垫层C153基础梁C254柱C255底板C256天面C25第二章 技术经济指标一、 工期、工程质量、成本管理、三材节约、安全生产等技术经济指标1、工期控制:确保 30 天完成,争取提前完成。2、工程质量确保达到优良工程等级;3、成本降低率:3%;4、三材节约率:木构 1.5%、钢材 1.0%、水泥 1.0%;5、安全生产目标:无伤亡,无火灾。二、 保证实现工期和工程质量目标的实施措施1、认真进行施工布置,合理地插入后道工序施工,缩短工序间隔时间;2、合理组织施工队伍,二班制轮流作业;3、充分利用新工艺、增加施工机械投入、减轻劳动强度、提高劳动生产率;4、合理分区,进行流水作业,保证施工的连续等。三、 保证工程成本降低的实施1、加强工程管理,严格执行限额邻料制度;2、加强物资采购管理,把好物资进货验收点,降低物资采购成本;3、以施工组织设计为基础,根据施工情况合理投入机械和周转材料;4、加工木材要考虑综合利用,限制大材小用,减少边角料;5、做好原材料的回收,如短旧材料、钢筋头、铁丝、圆钉等;6、加强施工机械管理,与时维修、保养,提高机械利用率;7、合理控制钢筋下料长度,避开钢筋以大代小,尽量减少损耗。8、加强水、电、卫生等的施工管理,与土建密切配合,确保预埋件﹑预留孔洞的正确尺寸和位置不得后凿墙洞,不得后凿墙洞;9、加强成品保护,减少五金、玻璃、水、电等配件的损耗;10、贯彻预防为主,把质量事故和隐患消灭在萌芽状态,把保证工程质量贯穿于施工的全过程。四、项目经理部安全生产保证体系1、本工程建立以项目经理部为核心的文明安全施工领导组织,组成以项目...
