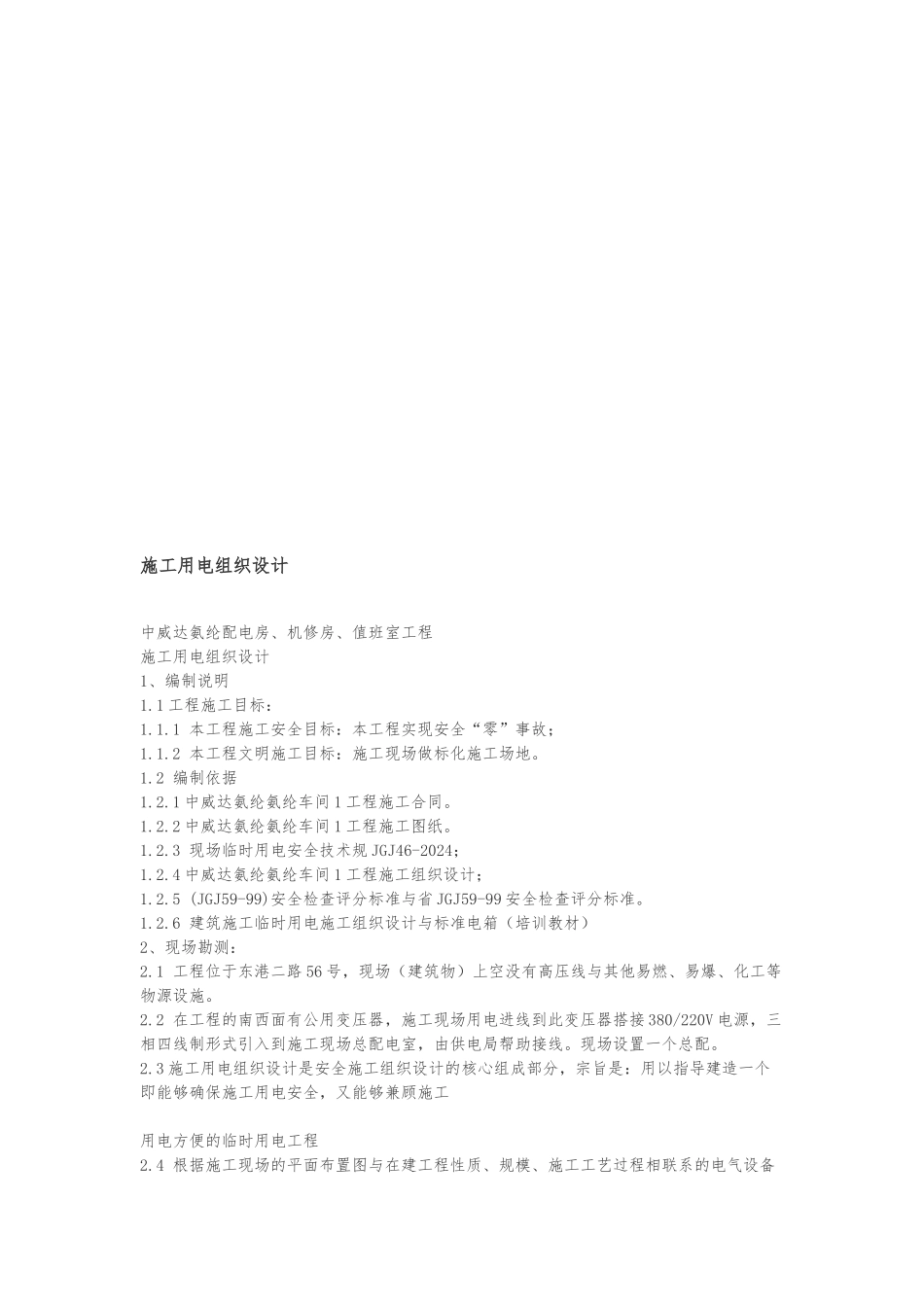

施工用电组织设计中威达氨纶配电房、机修房、值班室工程施工用电组织设计1、编制说明1
1 工程施工目标:1
1 本工程施工安全目标:本工程实现安全“零”事故;1
2 本工程文明施工目标:施工现场做标化施工场地
2 编制依据1
1 中威达氨纶氨纶车间 1 工程施工合同
2 中威达氨纶氨纶车间 1 工程施工图纸
3 现场临时用电安全技术规 JGJ46-2024;1
4 中威达氨纶氨纶车间 1 工程施工组织设计;1
5 (JGJ59-99)安全检查评分标准与省 JGJ59-99 安全检查评分标准
6 建筑施工临时用电施工组织设计与标准电箱(培训教材)2、现场勘测:2
1 工程位于东港二路 56 号,现场(建筑物)上空没有高压线与其他易燃、易爆、化工等物源设施
2 在工程的南西面有公用变压器,施工现场用电进线到此变压器搭接 380/220V 电源,三相四线制形式引入到施工现场总配电室,由供电局帮助接线
现场设置一个总配
3 施工用电组织设计是安全施工组织设计的核心组成部分,宗旨是:用以指导建造一个即能够确保施工用电安全,又能够兼顾施工用电方便的临时用电工程2
4 根据施工现场的平面布置图与在建工程性质、规模、施工工艺过程相联系的电气设备数量、种类、负荷,施工用电的平面布置图附后
根据本工程的实际情况本工程设置一个总配

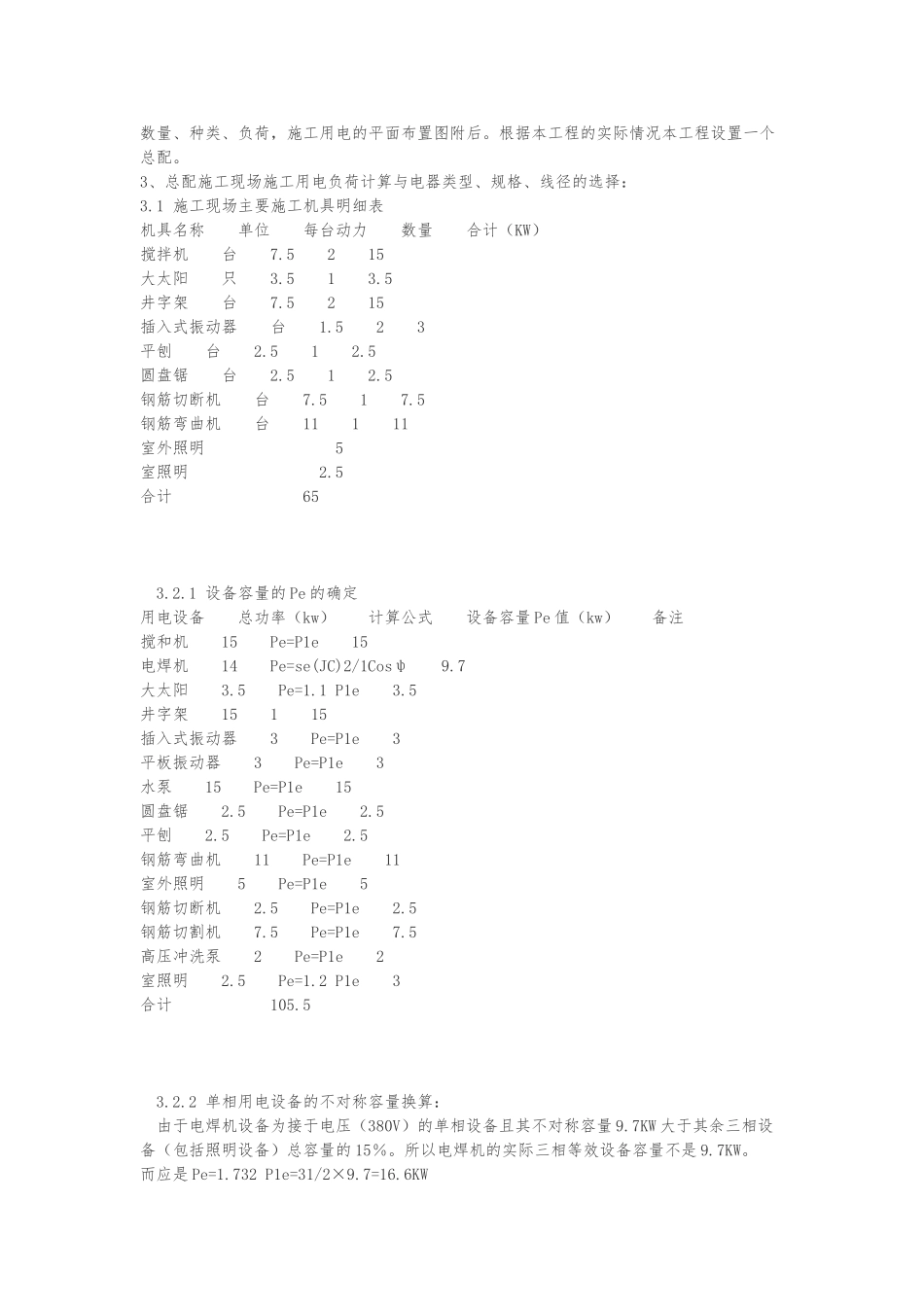

3、总配施工现场施工用电负荷计算与电器类型、规格、线径的选择:3
1 施工现场主要施工机具明细表机具名称 单位 每台动力 数量 合计(KW)搅拌机 台 7
5 2 15大太阳 只 3
5井字架 台 7
5 2 15插入式振动器 台 1
5 2 3平刨 台 2
5圆盘锯 台 2
5钢筋切断机 台 7
5钢筋弯曲机 台 11 1 11室外照明 5室照明 2
5合计 65
