鄂尔多斯市君正能源化工 60 万吨聚氯乙烯48 万吨烧碱项目液氯工段设备工艺管道安装施工方案中国化学工程第十六建设公司二○一二年五月一日目 录1、编制说明2、编制依据3、工程概况4、安装准备工作5、安装方法与技术要求6、劳动力安排7、安全技术措施8、主要施工机具、检测工具与手段用料计划1、编制说明鄂尔多斯市君正能源化工 60 万吨聚氯乙烯 48 万吨烧碱项目中液氯工段是将处理后的干氯气通过与氟里昂进展热量交换变为液氯,然后制成产品进展包装
液氯工段设备不多,其工艺流程并不复杂,但因其介质主要为氯气和氟里昂,都是易爆、剧毒且压力较高,故液氯工段的设备与工艺管道是整个离子膜烧碱装置安装工程中较为重要的一局部

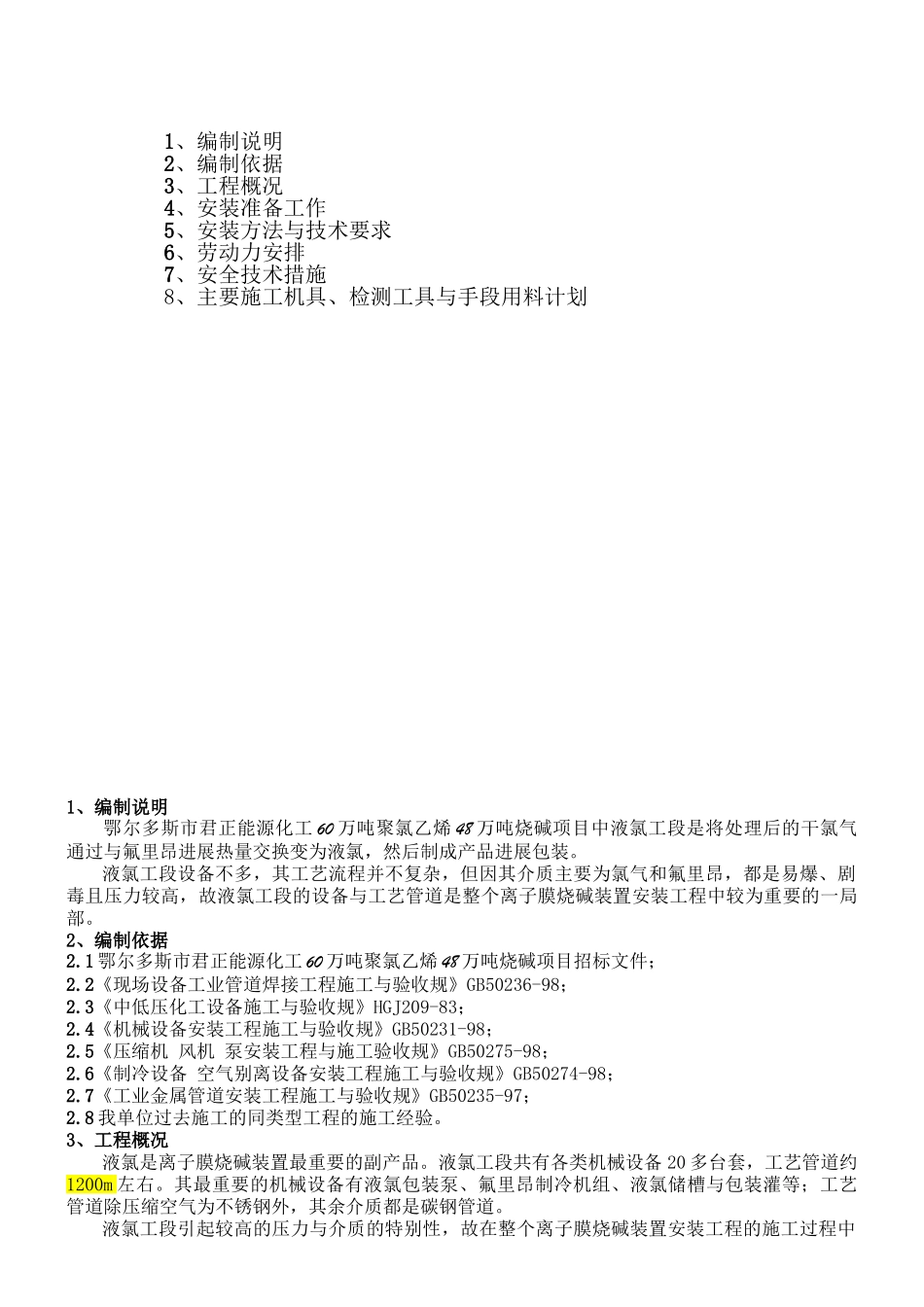

2、编制依据2
1 鄂尔多斯市君正能源化工 60 万吨聚氯乙烯 48 万吨烧碱项目招标文件;2
2《现场设备工业管道焊接工程施工与验收规》GB50236-98;2
3《中低压化工设备施工与验收规》HGJ209-83;2
4《机械设备安装工程施工与验收规》GB50231-98;2
5《压缩机 风机 泵安装工程与施工验收规》GB50275-98;2
6《制冷设备 空气别离设备安装工程施工与验收规》GB50274-98;2
7《工业金属管道安装工程施工与验收规》GB50235-97;2
8 我单位过去施工的同类型工程的施工经验
3、工程概况液氯是离子膜烧碱装置最重要的副产品
液氯工段共有各类机械设备 20 多台套,工艺管道约1200m 左右
其最重要的机械设备有液氯包装泵、氟里昂制冷机组、液氯储槽与包装灌等;工艺管道除压缩空气为不锈钢外,其余介质都是碳钢管道
液氯工段引起较高的压力与介质的特别性,故在整个离子膜烧碱装置安装工程的施工过程中应将液氯工段列为施工重点,已达到保证质量,确保工期的目的

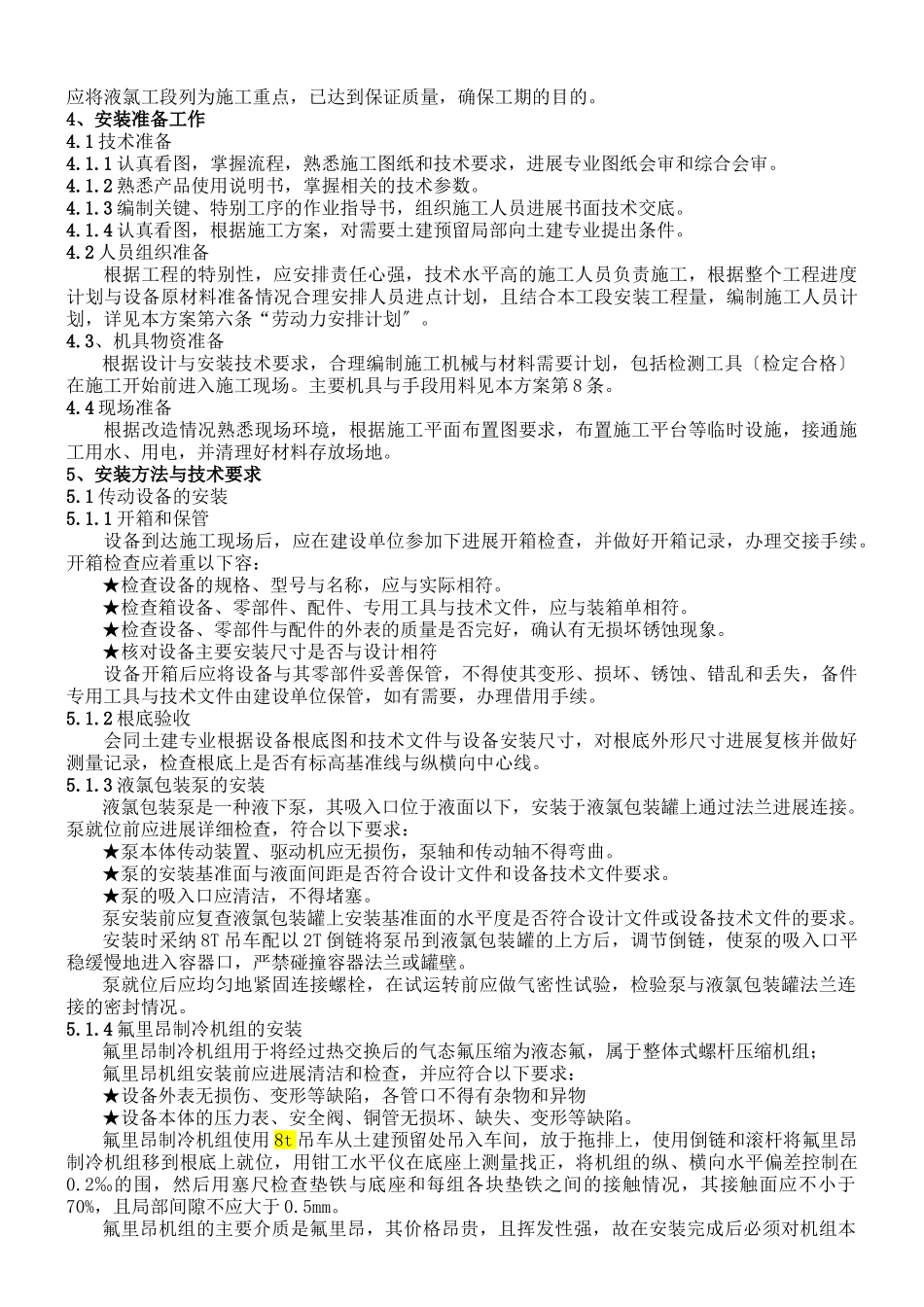

4、安装准备工作4
1 技术准备4
1 认真看图,掌握流程,熟悉施工图纸和技术要求
