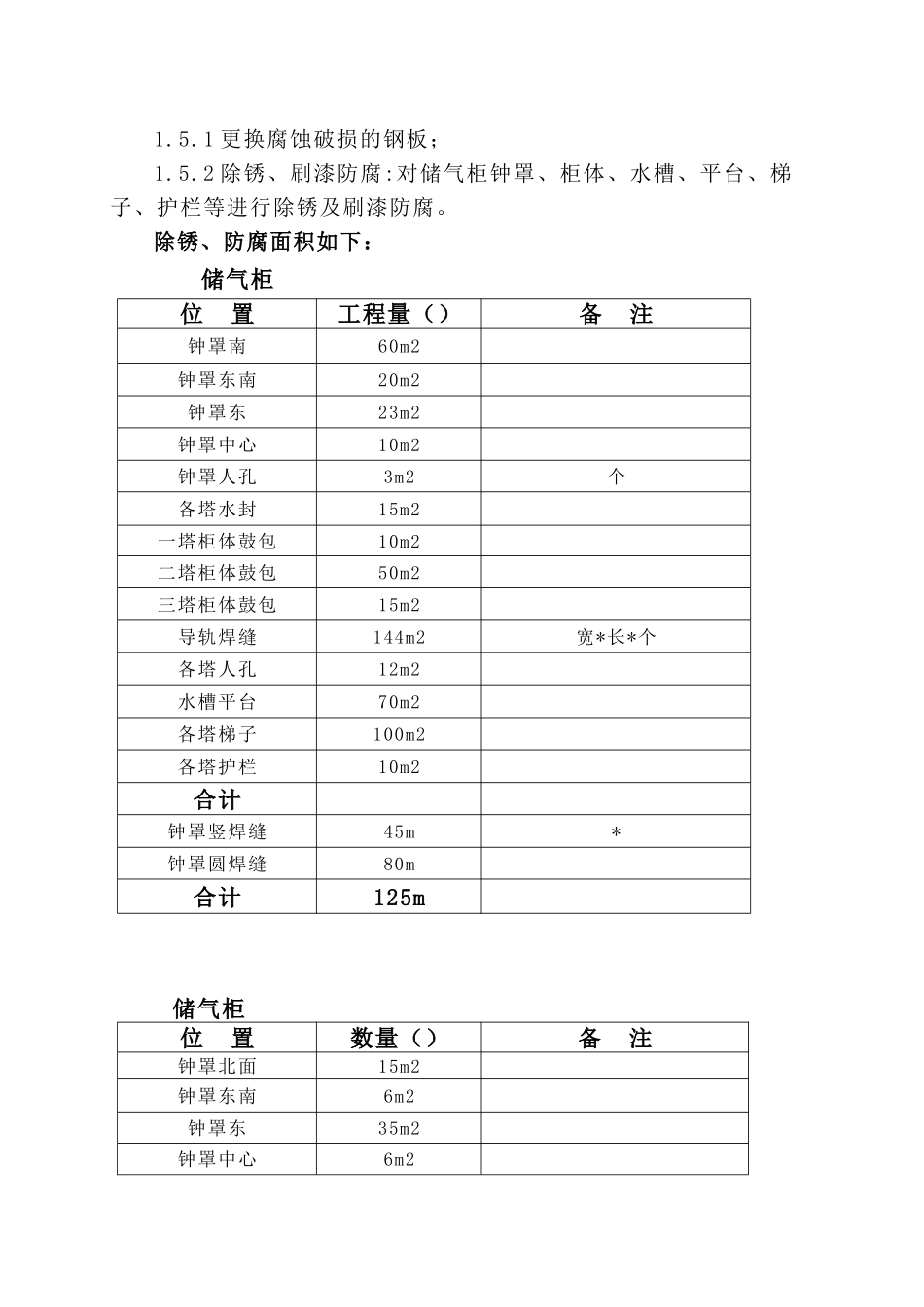

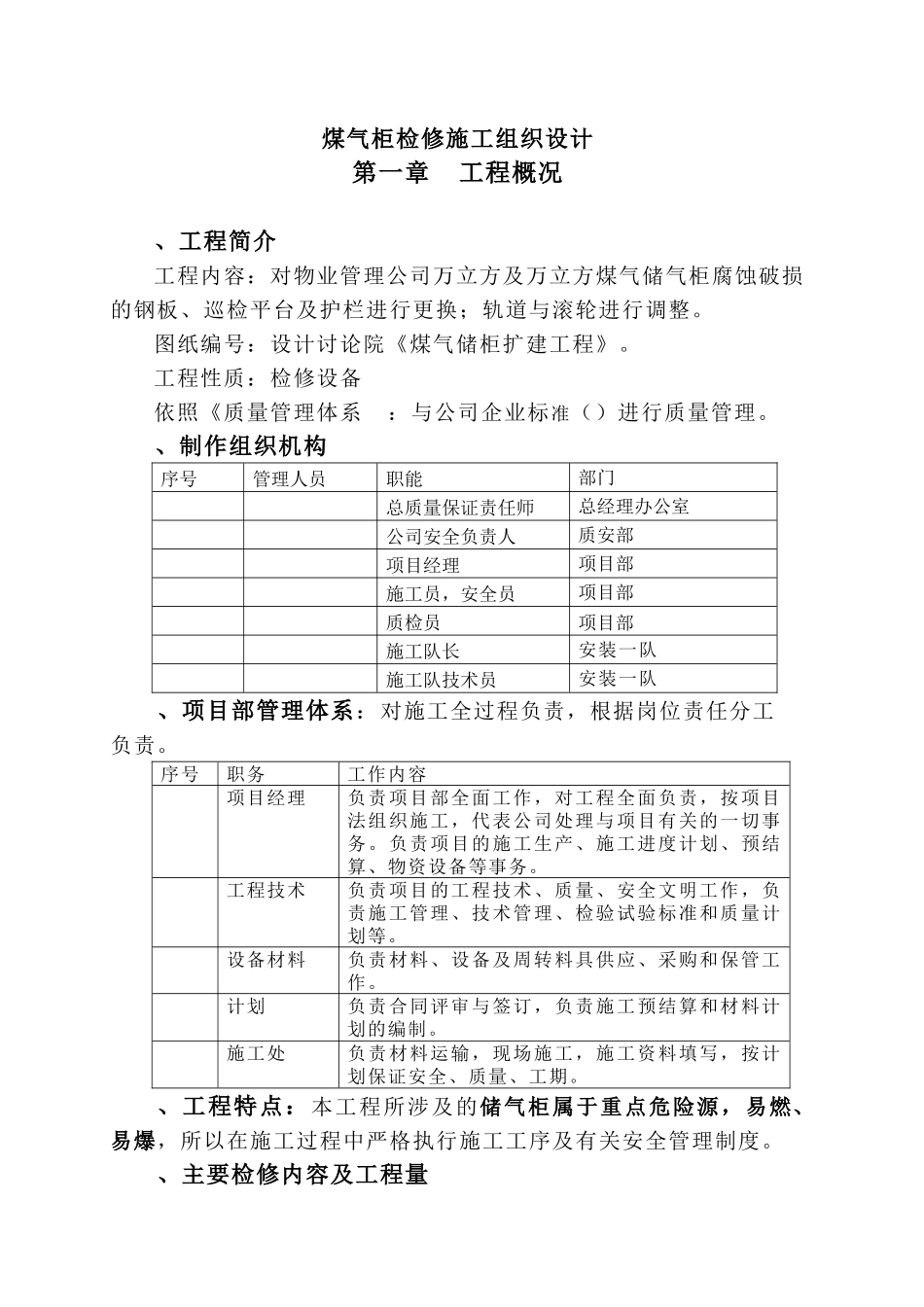

煤气柜检修施工组织设计第一章 工程概况、工程简介工程内容:对物业管理公司万立方及万立方煤气储气柜腐蚀破损的钢板、巡检平台及护栏进行更换;轨道与滚轮进行调整。图纸编号:设计讨论院《煤气储柜扩建工程》。工程性质:检修设备依照《质量管理体系 :与公司企业标准()进行质量管理。、制作组织机构序号管理人员职能部门总质量保证责任师总经理办公室公司安全负责人质安部项目经理项目部施工员,安全员项目部质检员项目部施工队长安装一队 施工队技术员安装一队、项目部管理体系:对施工全过程负责,根据岗位责任分工负责。序号职务工作内容项目经理负责项目部全面工作,对工程全面负责,按项目法组织施工,代表公司处理与项目有关的一切事务。负责项目的施工生产、施工进度计划、预结算、物资设备等事务。工程技术负责项目的工程技术、质量、安全文明工作,负责施工管理、技术管理、检验试验标准和质量计划等。设备材料负责材料、设备及周转料具供应、采购和保管工作。计划负责合同评审与签订,负责施工预结算和材料计划的编制。施工处负责材料运输,现场施工,施工资料填写,按计划保证安全、质量、工期。、工程特点:本工程所涉及的储气柜属于重点危险源,易燃、易爆,所以在施工过程中严格执行施工工序及有关安全管理制度。、主要检修内容及工程量1.5.1 更换腐蚀破损的钢板;1.5.2 除锈、刷漆防腐:对储气柜钟罩、柜体、水槽、平台、梯子、护栏等进行除锈及刷漆防腐。除锈、防腐面积如下: 储气柜位 置工程量()备 注钟罩南60m2钟罩东南20m2钟罩东23m2钟罩中心10m2钟罩人孔3m2个各塔水封15m2一塔柜体鼓包10m2二塔柜体鼓包50m2三塔柜体鼓包15m2导轨焊缝144m2宽*长*个各塔人孔12m2水槽平台70m2各塔梯子100m2各塔护栏10m2合计钟罩竖焊缝45m*钟罩圆焊缝80m合计125m储气柜位 置数量()备 注钟罩北面15m2钟罩东南6m2钟罩东35m2钟罩中心6m2钟罩东北15m2各塔水封245m2钟罩人孔3m2个一塔柜体鼓包5m2二塔柜体东北鼓包10m2二塔柜体东边鼓包8m2三塔柜体鼓包5m2各塔水封367m2个各塔人孔12m2水槽平台102m2导轨焊缝224m2宽*长*各塔梯子100m2各塔护栏100m2合计1258m2钟罩竖焊缝120m钟罩圆焊缝条220m一塔上边圆焊缝126m二塔上边圆焊缝126m三塔上边圆焊缝126m水槽焊缝100m合计698m1.5.3 钟罩锈蚀部位除锈时进行厚度监测,个别锈蚀部位厚度不够的,进行局部更换。1.5.4 对导轮进行检修、校正、除锈,导轮磨损严重的进行补焊修复,磨损较大的导轨...
