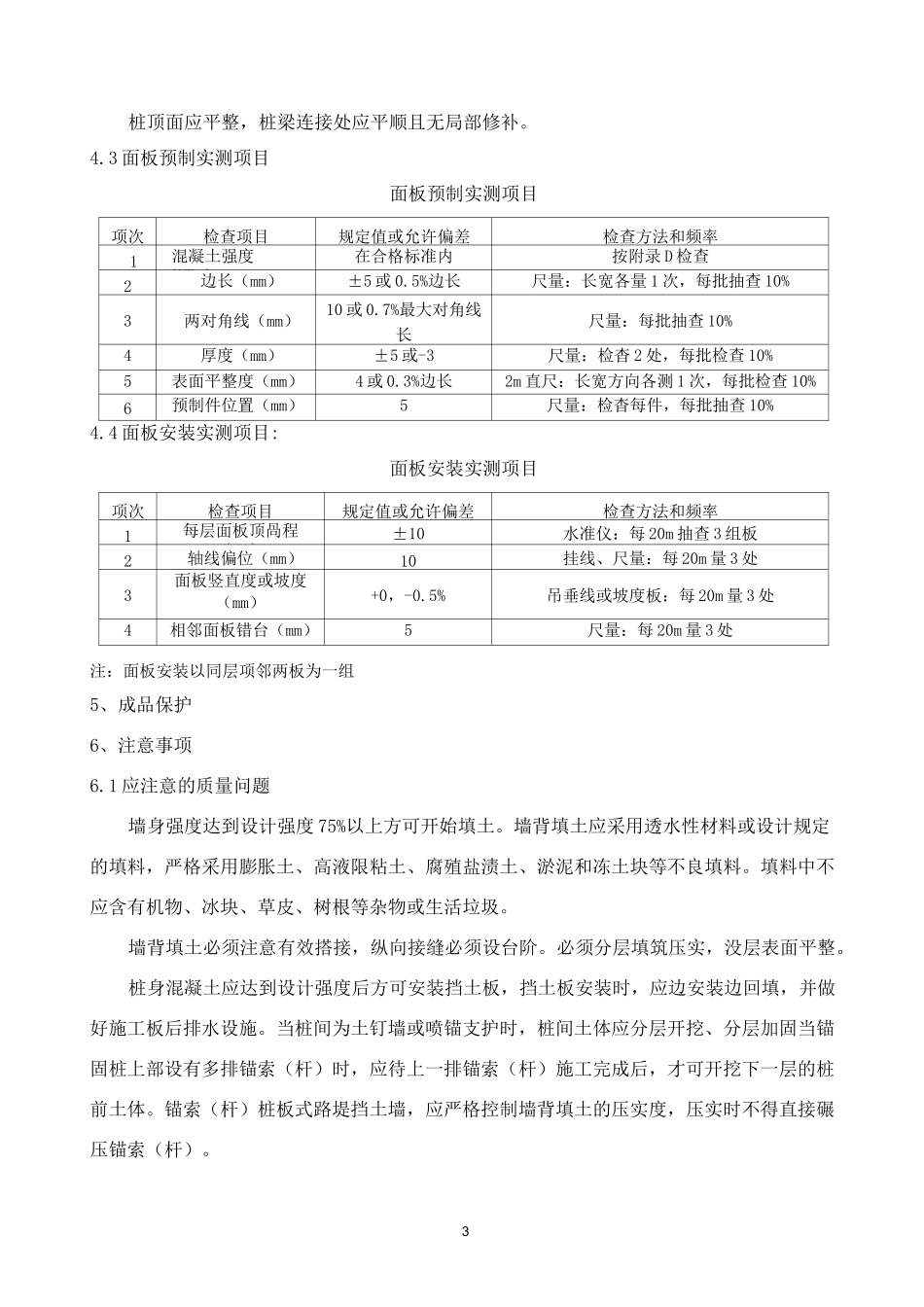

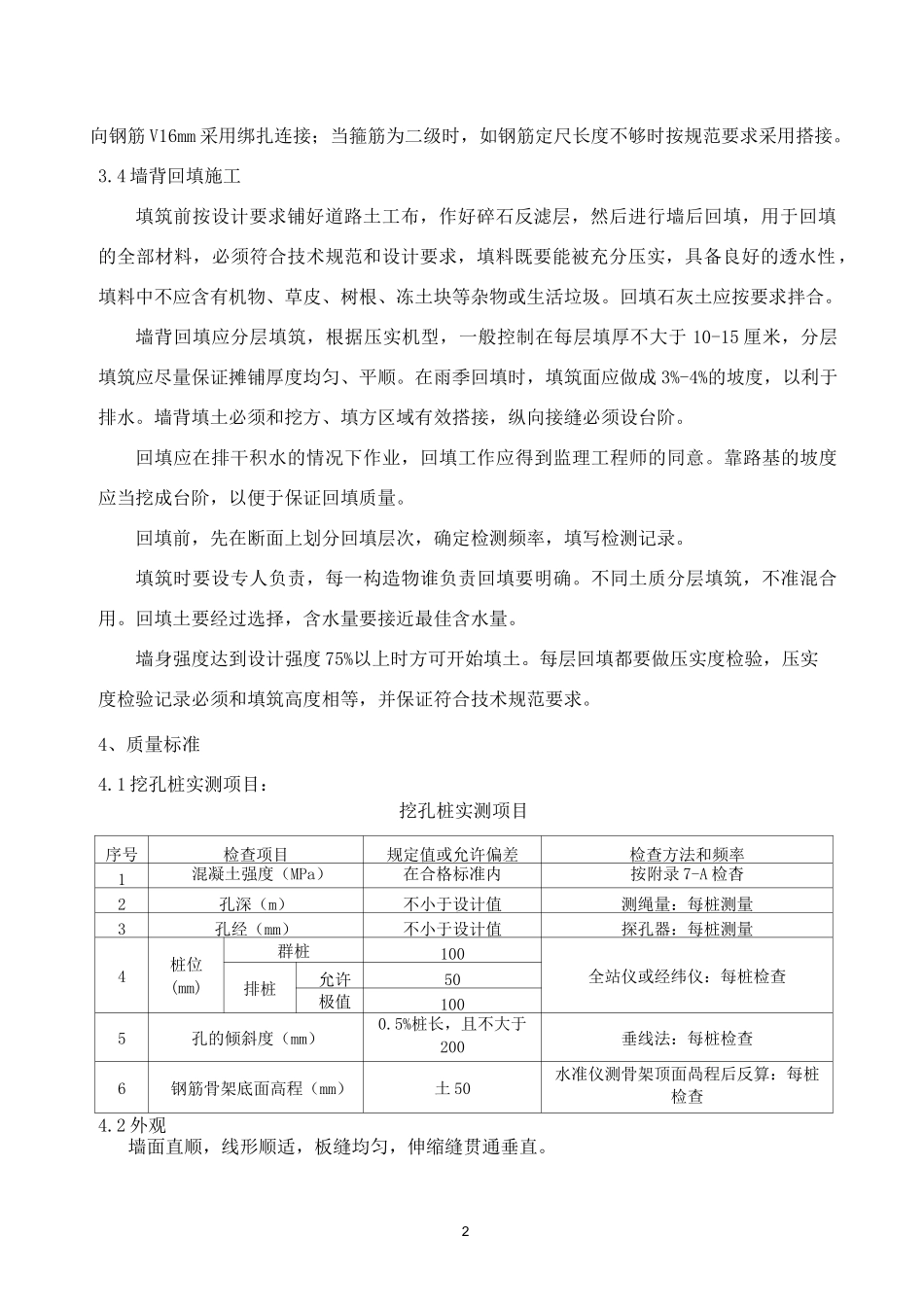

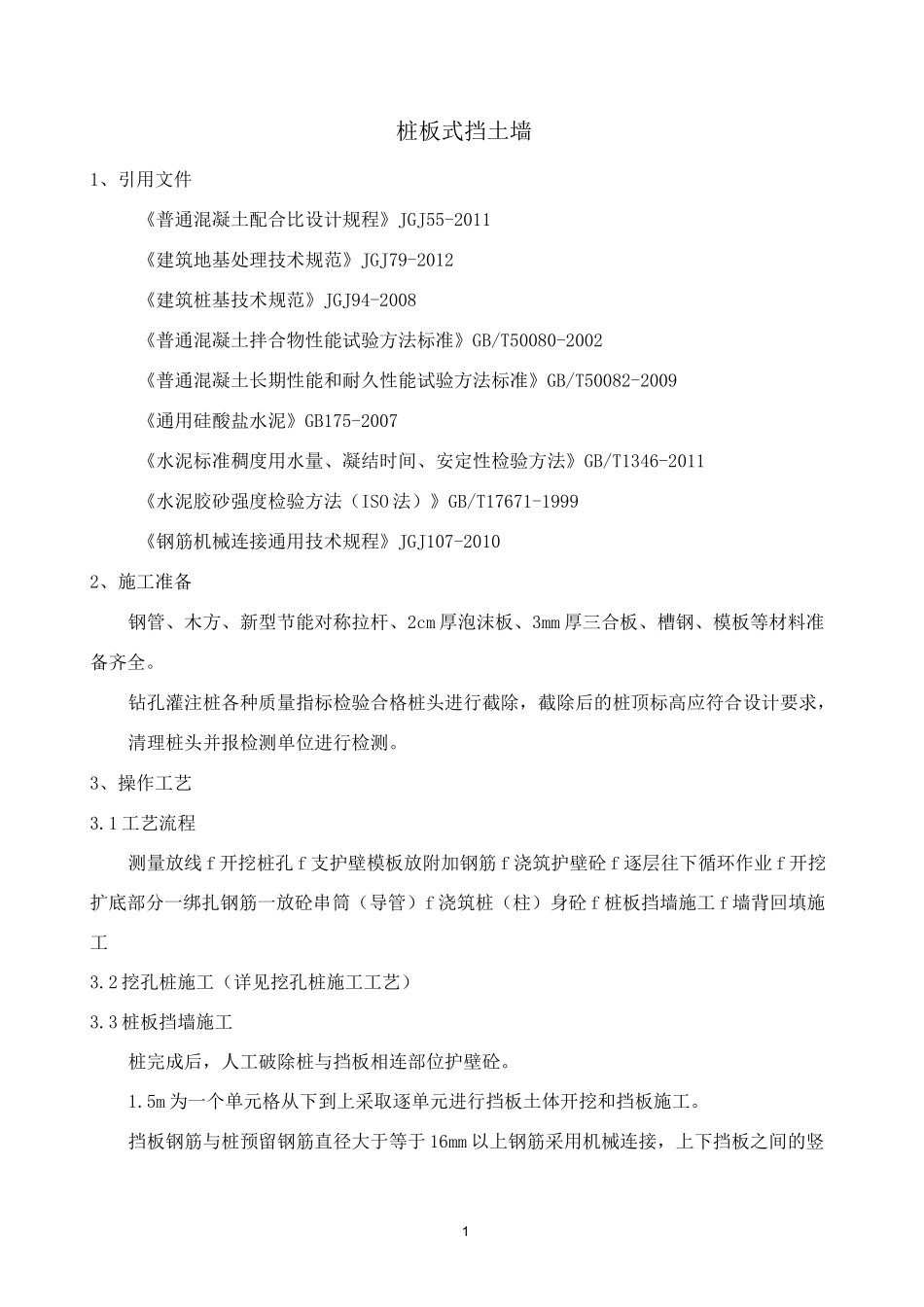

1桩板式挡土墙1、引用文件《普通混凝土配合比设计规程》JGJ55-2011《建筑地基处理技术规范》JGJ79-2012《建筑桩基技术规范》JGJ94-2008《普通混凝土拌合物性能试验方法标准》GB/T50080-2002《普通混凝土长期性能和耐久性能试验方法标准》GB/T50082-2009《通用硅酸盐水泥》GB175-2007《水泥标准稠度用水量、凝结时间、安定性检验方法》GB/T1346-2011《水泥胶砂强度检验方法(ISO 法)》GB/T17671-1999《钢筋机械连接通用技术规程》JGJ107-20102、施工准备钢管、木方、新型节能对称拉杆、2cm 厚泡沫板、3mm 厚三合板、槽钢、模板等材料准备齐全
钻孔灌注桩各种质量指标检验合格桩头进行截除,截除后的桩顶标高应符合设计要求,清理桩头并报检测单位进行检测
3、操作工艺3
1 工艺流程测量放线 f 开挖桩孔 f 支护壁模板放附加钢筋 f 浇筑护壁砼 f 逐层往下循环作业 f 开挖扩底部分一绑扎钢筋一放砼串筒(导管)f 浇筑桩(柱)身砼 f 桩板挡墙施工 f 墙背回填施工3
2 挖孔桩施工(详见挖孔桩施工工艺)3
3 桩板挡墙施工桩完成后,人工破除桩与挡板相连部位护壁砼
5m 为一个单元格从下到上采取逐单元进行挡板土体开挖和挡板施工
挡板钢筋与桩预留钢筋直径大于等于 16mm 以上钢筋采用机械连接,上下挡板之间的竖2向钢筋 V16mm 采用绑扎连接;当箍筋为二级时,如钢筋定尺长度不够时按规范要求采用搭接
4 墙背回填施工填筑前按设计要求铺好道路土工布,作好碎石反滤层,然后进行墙后回填,用于回填的全部材料,必须符合技术规范和设计要求,填料既要能被充分压实,具备良好的透水性,填料中不应含有机物、草皮、树根、冻土块等杂物或生活垃圾
回填石灰土应按要求拌合
墙背回填应分层填筑,根据压实机型,一般控制在每层填厚不
