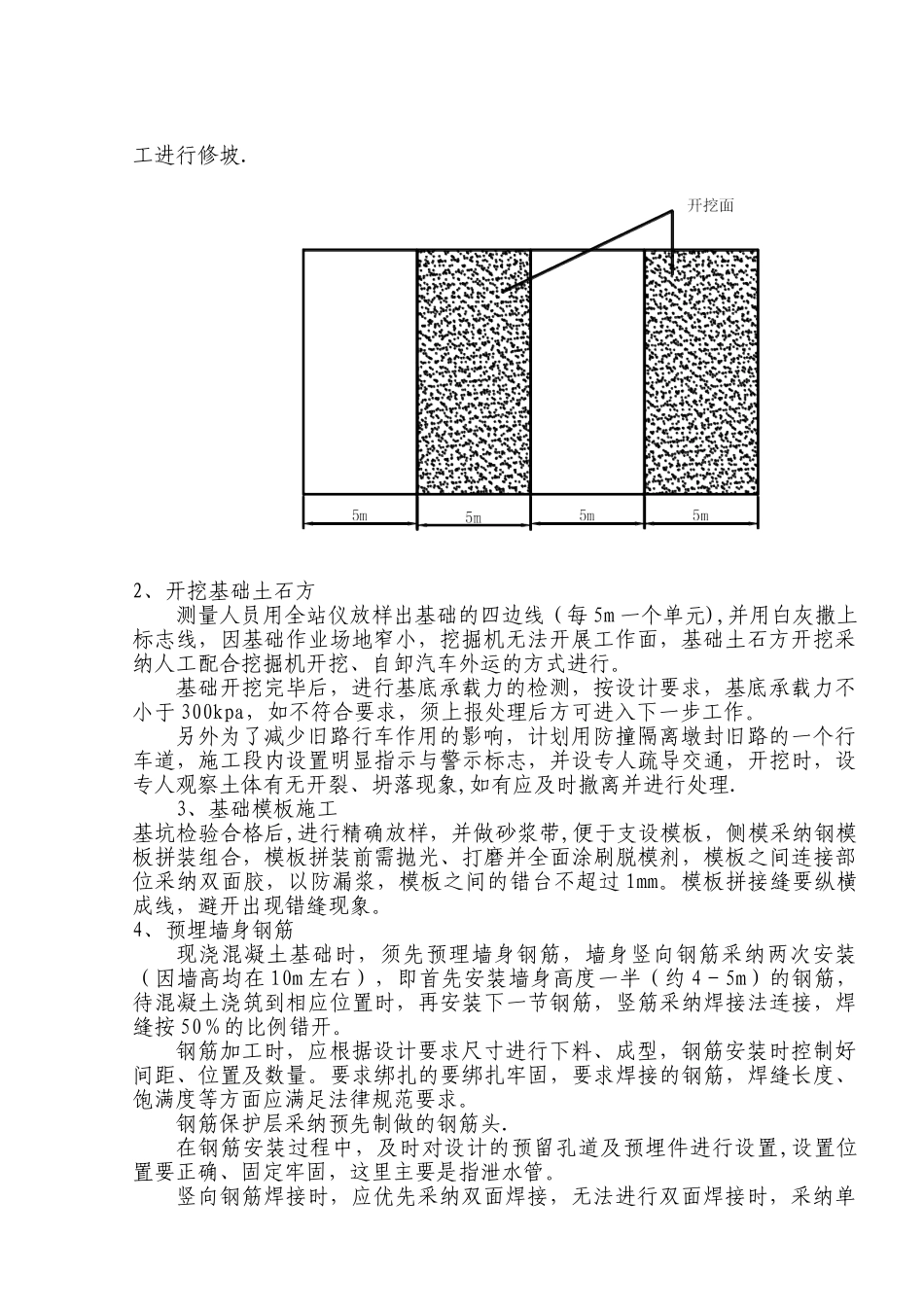

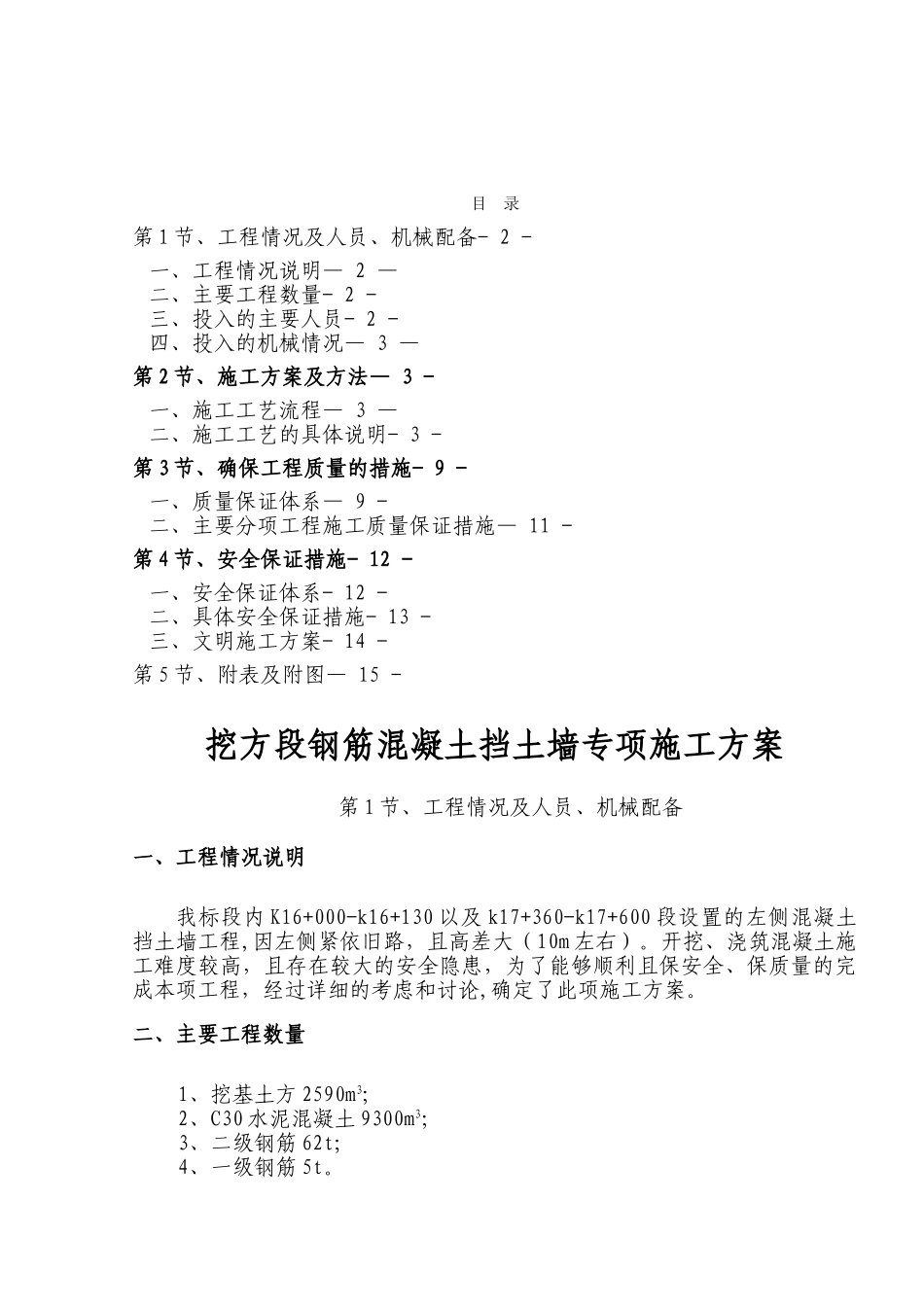

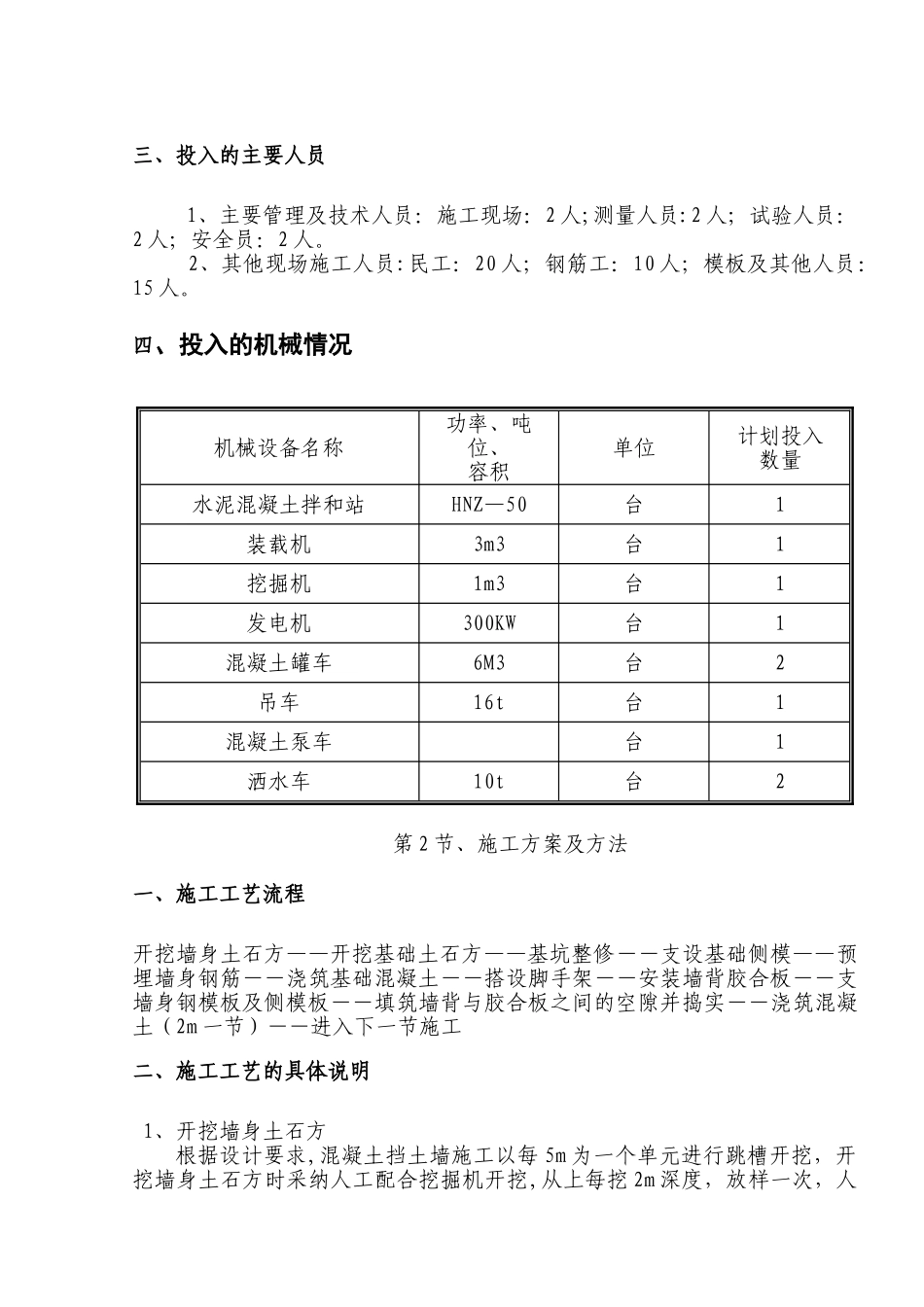

目 录第 1 节、工程情况及人员、机械配备- 2 -一、工程情况说明— 2 —二、主要工程数量- 2 -三、投入的主要人员- 2 -四、投入的机械情况— 3 —第 2 节、施工方案及方法— 3 -一、施工工艺流程— 3 —二、施工工艺的具体说明- 3 -第 3 节、确保工程质量的措施- 9 -一、质量保证体系— 9 -二、主要分项工程施工质量保证措施— 11 -第 4 节、安全保证措施- 12 -一、安全保证体系- 12 -二、具体安全保证措施- 13 -三、文明施工方案- 14 -第 5 节、附表及附图— 15 -挖方段钢筋混凝土挡土墙专项施工方案第 1 节、工程情况及人员、机械配备一、工程情况说明我标段内 K16+000-k16+130 以及 k17+360-k17+600 段设置的左侧混凝土挡土墙工程,因左侧紧依旧路,且高差大(10m 左右)。开挖、浇筑混凝土施工难度较高,且存在较大的安全隐患,为了能够顺利且保安全、保质量的完成本项工程,经过详细的考虑和讨论,确定了此项施工方案。二、主要工程数量1、挖基土方 2590m3;2、C30 水泥混凝土 9300m3;3、二级钢筋 62t;4、一级钢筋 5t。三、投入的主要人员 1、主要管理及技术人员:施工现场:2 人;测量人员:2 人;试验人员:2 人;安全员:2 人。 2、其他现场施工人员:民工:20 人;钢筋工:10 人;模板及其他人员:15 人。四、投入的机械情况机械设备名称功率、吨位、容积单位计划投入数量水泥混凝土拌和站HNZ—50台1装载机3m3台1挖掘机1m3台1发电机300KW台1混凝土罐车6M3台2吊车16t台1混凝土泵车台1洒水车10t台2第 2 节、施工方案及方法一、施工工艺流程开挖墙身土石方——开挖基础土石方——基坑整修――支设基础侧模——预埋墙身钢筋――浇筑基础混凝土――搭设脚手架――安装墙背胶合板――支墙身钢模板及侧模板――填筑墙背与胶合板之间的空隙并捣实――浇筑混凝土(2m 一节)――进入下一节施工二、施工工艺的具体说明 1、开挖墙身土石方根据设计要求,混凝土挡土墙施工以每 5m 为一个单元进行跳槽开挖,开挖墙身土石方时采纳人工配合挖掘机开挖,从上每挖 2m 深度,放样一次,人工进行修坡.2、开挖基础土石方测量人员用全站仪放样出基础的四边线(每 5m 一个单元),并用白灰撒上标志线,因基础作业场地窄小,挖掘机无法开展工作面,基础土石方开挖采纳人工配合挖掘机开挖、自卸汽车外运的方式进行。基础开挖完毕后,进行基底承载力的检测,按设计要求,基底承载力不小于 300kpa...
