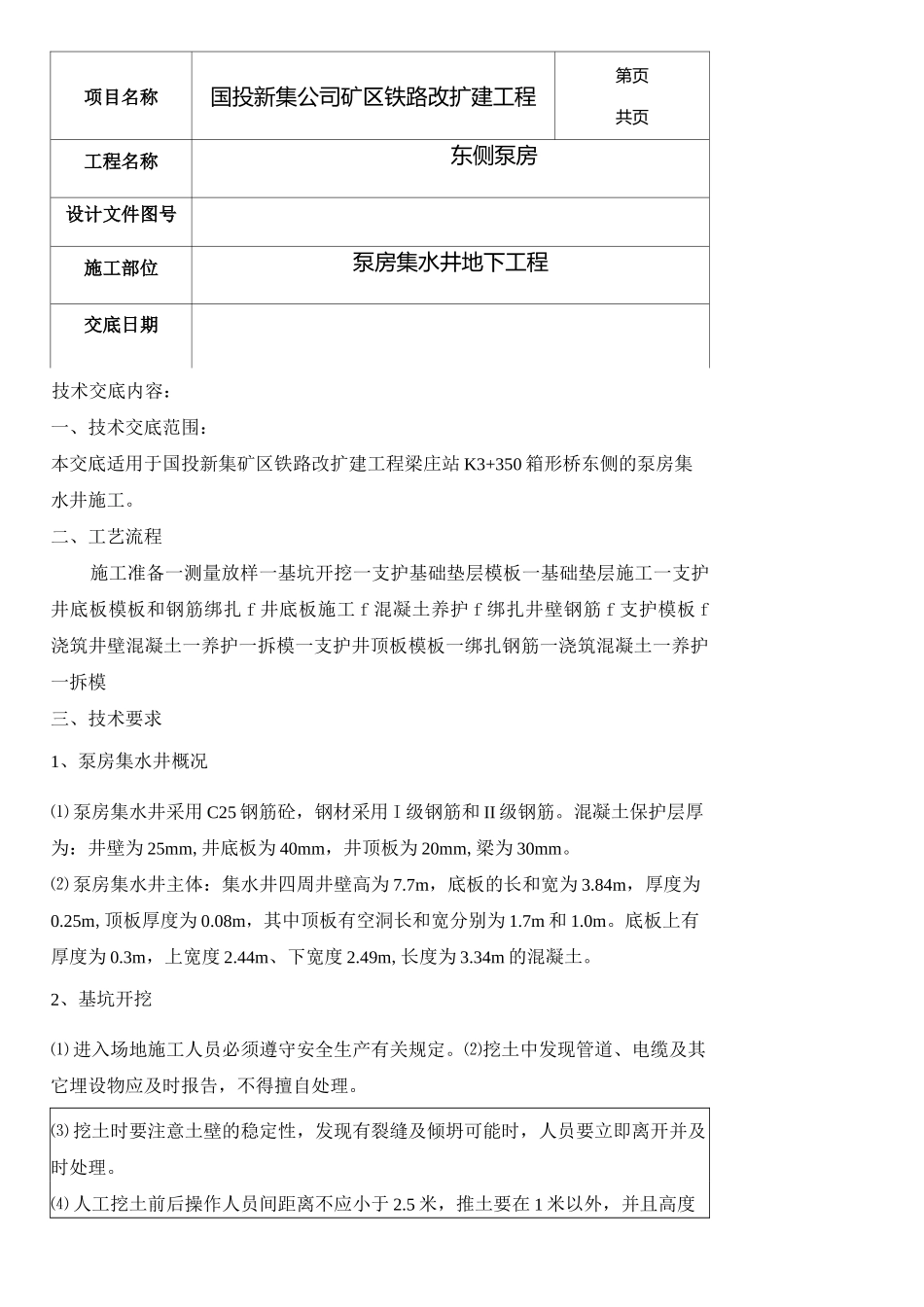

技术交底书表格编号交底编号□项目名称国投新集公司矿区铁路改扩建工程第页共页工程名称东侧泵房设计文件图号施工部位泵房集水井地下工程交底日期技术交底内容:一、技术交底范围:本交底适用于国投新集矿区铁路改扩建工程梁庄站 K3+350 箱形桥东侧的泵房集水井施工。二、工艺流程施工准备一测量放样一基坑开挖一支护基础垫层模板一基础垫层施工一支护井底板模板和钢筋绑扎 f 井底板施工 f 混凝土养护 f 绑扎井壁钢筋 f 支护模板 f浇筑井壁混凝土一养护一拆模一支护井顶板模板一绑扎钢筋一浇筑混凝土一养护一拆模三、技术要求1、泵房集水井概况⑴ 泵房集水井采用 C25 钢筋砼,钢材采用 I 级钢筋和 II 级钢筋。混凝土保护层厚为:井壁为 25mm,井底板为 40mm,井顶板为 20mm,梁为 30mm。⑵ 泵房集水井主体:集水井四周井壁高为 7.7m,底板的长和宽为 3.84m,厚度为0.25m,顶板厚度为 0.08m,其中顶板有空洞长和宽分别为 1.7m 和 1.0m。底板上有厚度为 0.3m,上宽度 2.44m、下宽度 2.49m,长度为 3.34m 的混凝土。2、基坑开挖⑴ 进入场地施工人员必须遵守安全生产有关规定。⑵挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。⑶ 挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。⑷ 人工挖土前后操作人员间距离不应小于 2.5 米,推土要在 1 米以外,并且高度不得超过 1.5 米。多台机械开挖,推土机间距应大于 10 米,并按规定放坡。⑸ 每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其它物件堆在支撑下,不得在支撑下行走或站立。⑹ 机械操作中进铲不应过深,提升不应过猛。⑺ 机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空的基坑平行 2 米停、使。运土汽车不宜靠近基坑平行行使,防止塌方翻车。⑻ 基坑四周必须设置 1.2 米高护栏,人员上下要有专用爬梯。⑼ 场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。⑽在开挖基坑时,必须设有确实可行的排水措施,以免基坑积水,影响基坑土壤结构。(11)基坑开挖前,表面措清基坑下的管线排列和地质开采资料,以利考虑开挖过程中的意外应急措施(流砂等特殊情况)。(12)夜间禁止开挖作业,施工人员要戴安全帽。3、底板施工⑴ 集水井垫层施工完成后,对集水井底板进行测量放样。⑵ 底板模板使用钢模板...
