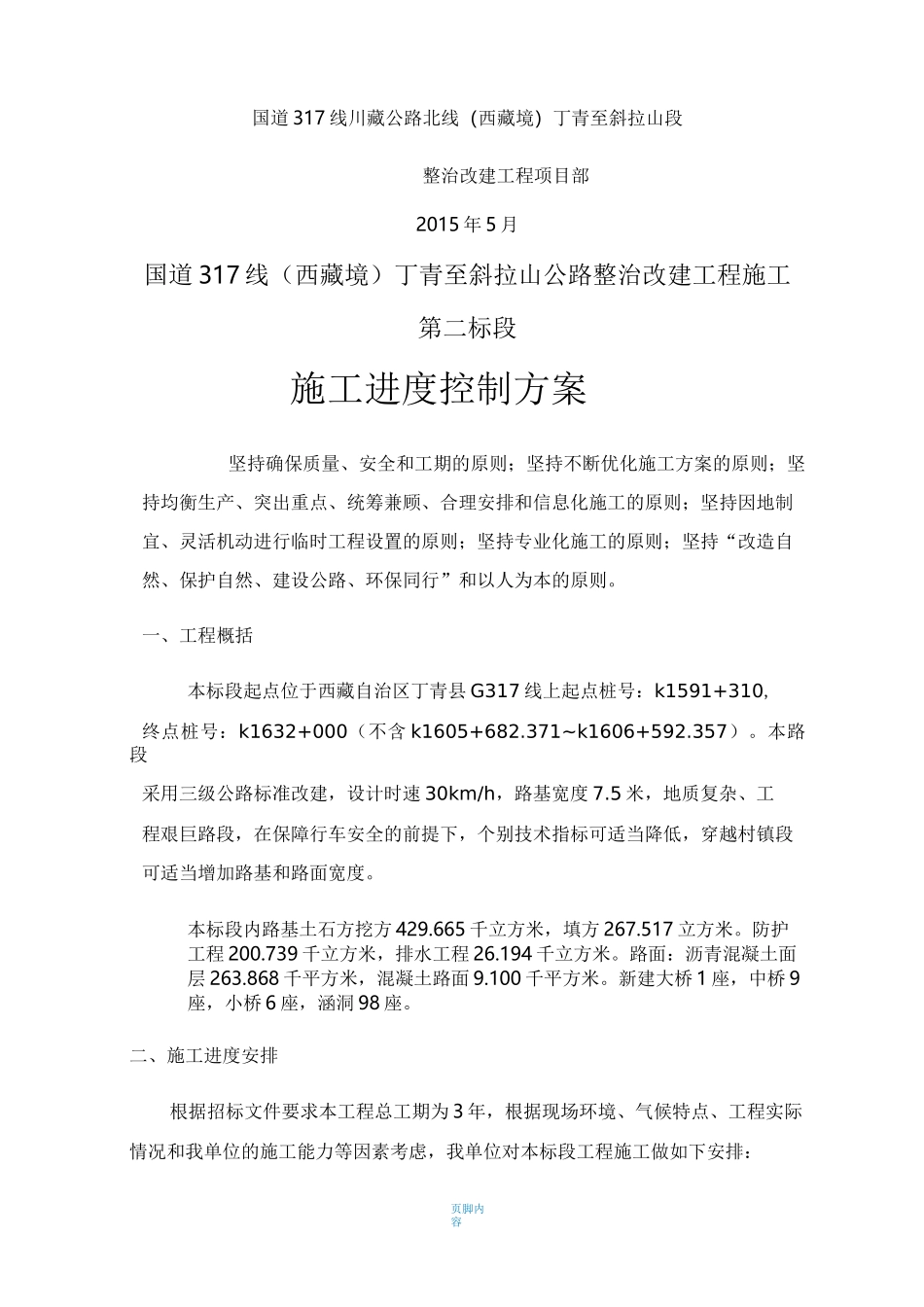

页脚内容国道 317 线(西藏境)丁青至斜拉山公路整治改建工程施工第二标段施工进度控制方案江苏嘉隆工程建设有限公司页脚内容国道 317 线川藏公路北线(西藏境)丁青至斜拉山段整治改建工程项目部2015 年 5 月国道 317 线(西藏境)丁青至斜拉山公路整治改建工程施工第二标段施工进度控制方案坚持确保质量、安全和工期的原则;坚持不断优化施工方案的原则;坚持均衡生产、突出重点、统筹兼顾、合理安排和信息化施工的原则;坚持因地制宜、灵活机动进行临时工程设置的原则;坚持专业化施工的原则;坚持“改造自然、保护自然、建设公路、环保同行”和以人为本的原则
一、工程概括本标段起点位于西藏自治区丁青县 G317 线上起点桩号:k1591+310,终点桩号:k1632+000(不含 k1605+682
371~k1606+592
本路段采用三级公路标准改建,设计时速 30km/h,路基宽度 7
5 米,地质复杂、工程艰巨路段,在保障行车安全的前提下,个别技术指标可适当降低,穿越村镇段可适当增加路基和路面宽度
本标段内路基土石方挖方 429
665 千立方米,填方 267
517 立方米
防护工程 200
739 千立方米,排水工程 26
194 千立方米
路面:沥青混凝土面层 263
868 千平方米,混凝土路面 9
100 千平方米
新建大桥 1 座,中桥 9座,小桥 6 座,涵洞 98 座

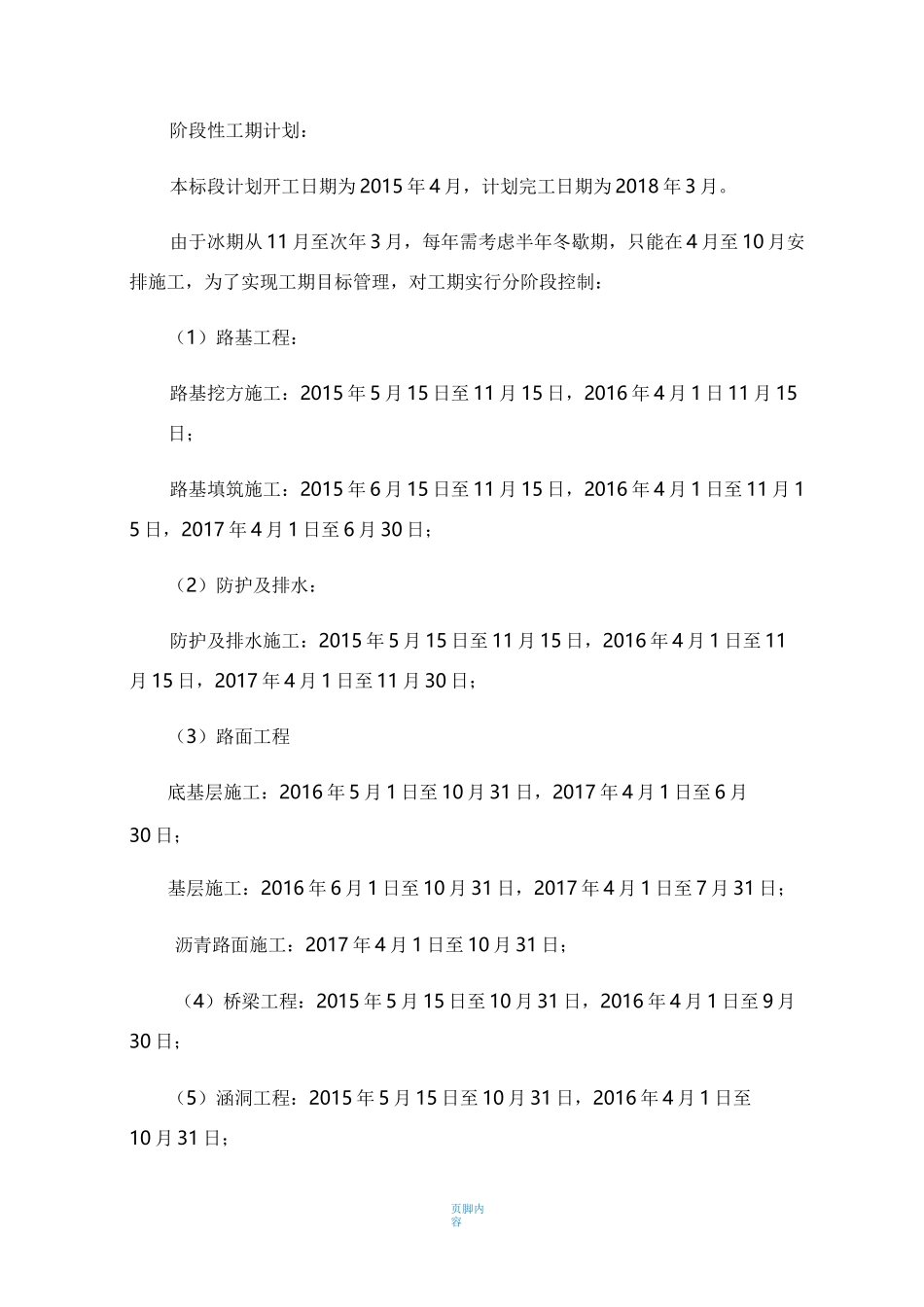

二、施工进度安排根据招标文件要求本工程总工期为 3 年,根据现场环境、气候特点、工程实际情况和我单位的施工能力等因素考虑,我单位对本标段工程施工做如下安排:页脚内容阶段性工期计划:本标段计划开工日期为 2015 年 4 月,计划完工日期为 2018 年 3 月
由于冰期从 11 月至次年 3 月,每年需考虑半年冬歇期,只能在 4 月至 10 月安排施工,为了实现工期目标管理,对工期实行分阶段控
