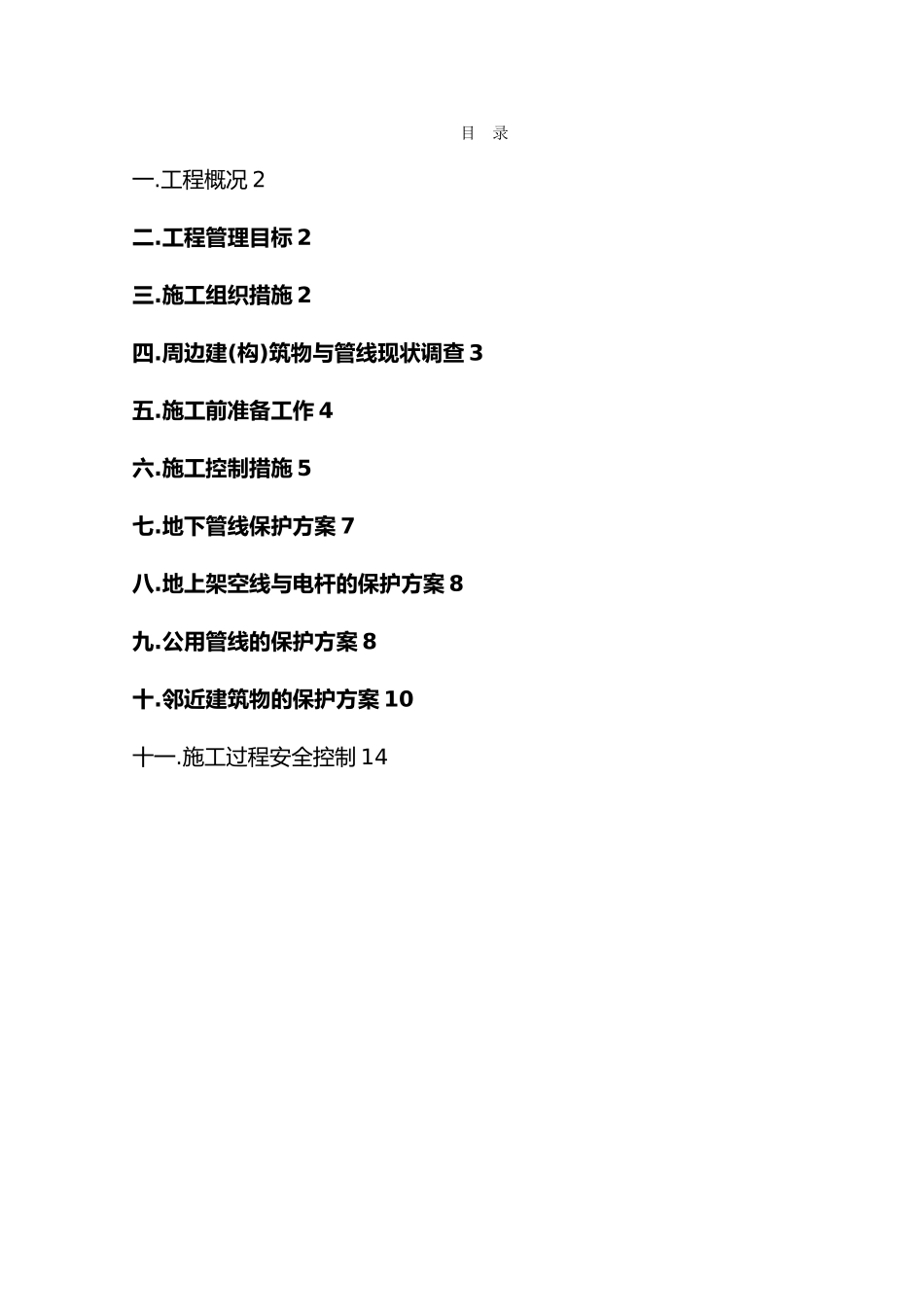

国明新城二期 2-8#栋工程 相邻建筑物与管线保护专项施工措施编 制:审 核:成森建设集团2024 年 11 月目 录一
工程概况 2二
工程管理目标 2三
施工组织措施 2四
周边建(构)筑物与管线现状调查 3五
施工前准备工作 4六
施工控制措施 5七
地下管线保护方案 7八
地上架空线与电杆的保护方案 8九
公用管线的保护方案 8十
邻近建筑物的保护方案 10十一
施工过程安全控制 14一

工程概况该工程为国明新城二期 2-8#栋工程,位于市香花北路
本工程为一类高层商住楼,由 6 座住宅塔楼、1 座四层住宅以与两层地下室(车库、设 备 用 房 ) 组 成 ,2# 楼 23+1 层 和 26+1 层 ( 建 筑 高 度 74
8m 和83
8m),3#楼 27+1 层(建筑高度 86
8m),4#楼至 7#楼四栋31+1 层(建筑高度 99
6m),8#楼 4+1 层(建筑高度 19
5 米),总建筑面积 125357
建设单位:国明房地产开发设计单位:中机国际工程设计讨论院 XX 公司监理单位:市民众城建监理 XX 公司施工单位:成森建设集团二
工程管理目标1
质量目标: 符合《工程施工质量验收规》合格标准2
工期目标:按《建设工程施工合同》工期约定 120 日历天竣工
安全目标:实现“五无”(即无残疾、无重伤、无火灾、无中毒、无坍塌)事故,轻伤频率控制在 0
25%以,重大伤亡事故为零
实现安全施工达标施工场地
文明施工目标:创立企业 CI 形象,施工现场按《省建筑施工场地文明施工指南》实施
实现文明施工达标施工场地
施工组织措施1
明确项目的保护构筑物和管线工作的责任人和专职构筑物管线保护监督员,熟悉周围建筑物与地下管线情况,并在施工平面图上详细标明,同时根据施工需求提出具体的搬迁与保护措施
坚持根据政府有关要求办理有关手续和对管线的监
