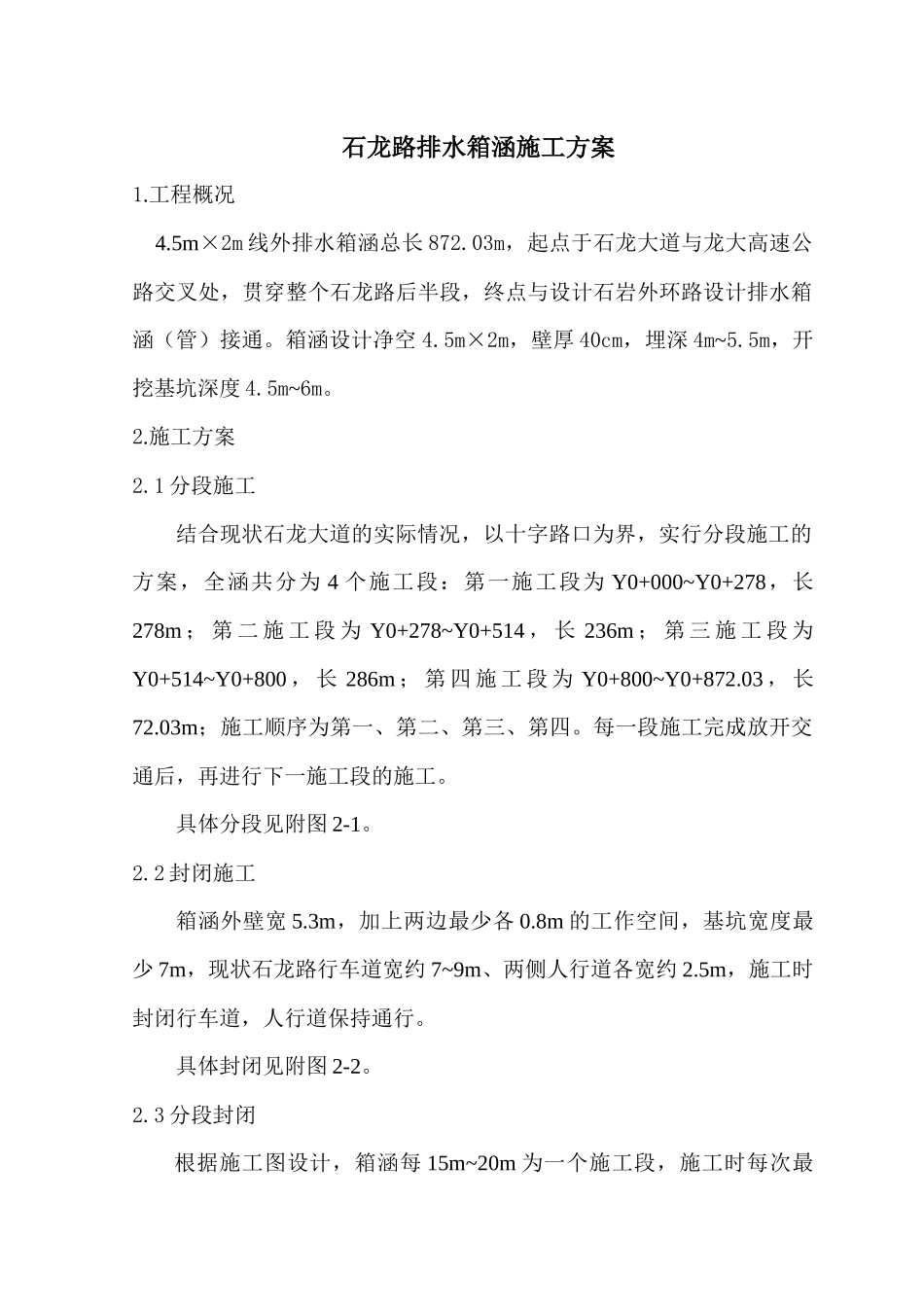

石龙路排水箱涵施工方案1
工程概况 4
5m×2m 线外排水箱涵总长 872
03m,起点于石龙大道与龙大高速公路交叉处,贯穿整个石龙路后半段,终点与设计石岩外环路设计排水箱涵(管)接通
箱涵设计净空 4
5m×2m,壁厚 40cm,埋深 4m~5
5m,开挖基坑深度 4
1 分段施工结合现状石龙大道的实际情况,以十字路口为界,实行分段施工的方案,全涵共分为 4 个施工段:第一施工段为 Y0+000~Y0+278,长278m ; 第 二 施 工 段 为 Y0+278~Y0+514 , 长 236m ; 第 三 施 工 段 为Y0+514~Y0+800 , 长 286m ; 第 四 施 工 段 为 Y0+800~Y0+872
03 , 长72
03m;施工顺序为第一、第二、第三、第四
每一段施工完成放开交通后,再进行下一施工段的施工
具体分段见附图 2-1
2 封闭施工箱涵外壁宽 5
3m,加上两边最少各 0
8m 的工作空间,基坑宽度最少 7m,现状石龙路行车道宽约 7~9m、两侧人行道各宽约 2
5m,施工时封闭行车道,人行道保持通行
具体封闭见附图 2-2

3 分段封闭根据施工图设计,箱涵每 15m~20m 为一个施工段,施工时每次最少封闭 2 个施工段,即 30m~40m
4 基坑支护2

1 Y0+000~Y0+800 段,长约 800m,位于石龙路内,受石龙路宽度限制,不能放坡开挖,实行拉森钢板桩支护,垂直放坡,基坑内宽约7m
基坑支护见附图 2-3
2 Y0+800~Y0+872 段,实行两级放坡施工,边坡坡度 1:1,平台宽度 3m
5 施工流程 封路→围挡→凿除路面(砼渣外运)→挖基坑(土方外运)→打钢板桩、设置支撑→挖基坑(土方外运) →箱涵垫层→涵身下半部钢筋安装→底板外侧模板安装→底板砼浇筑→涵身
