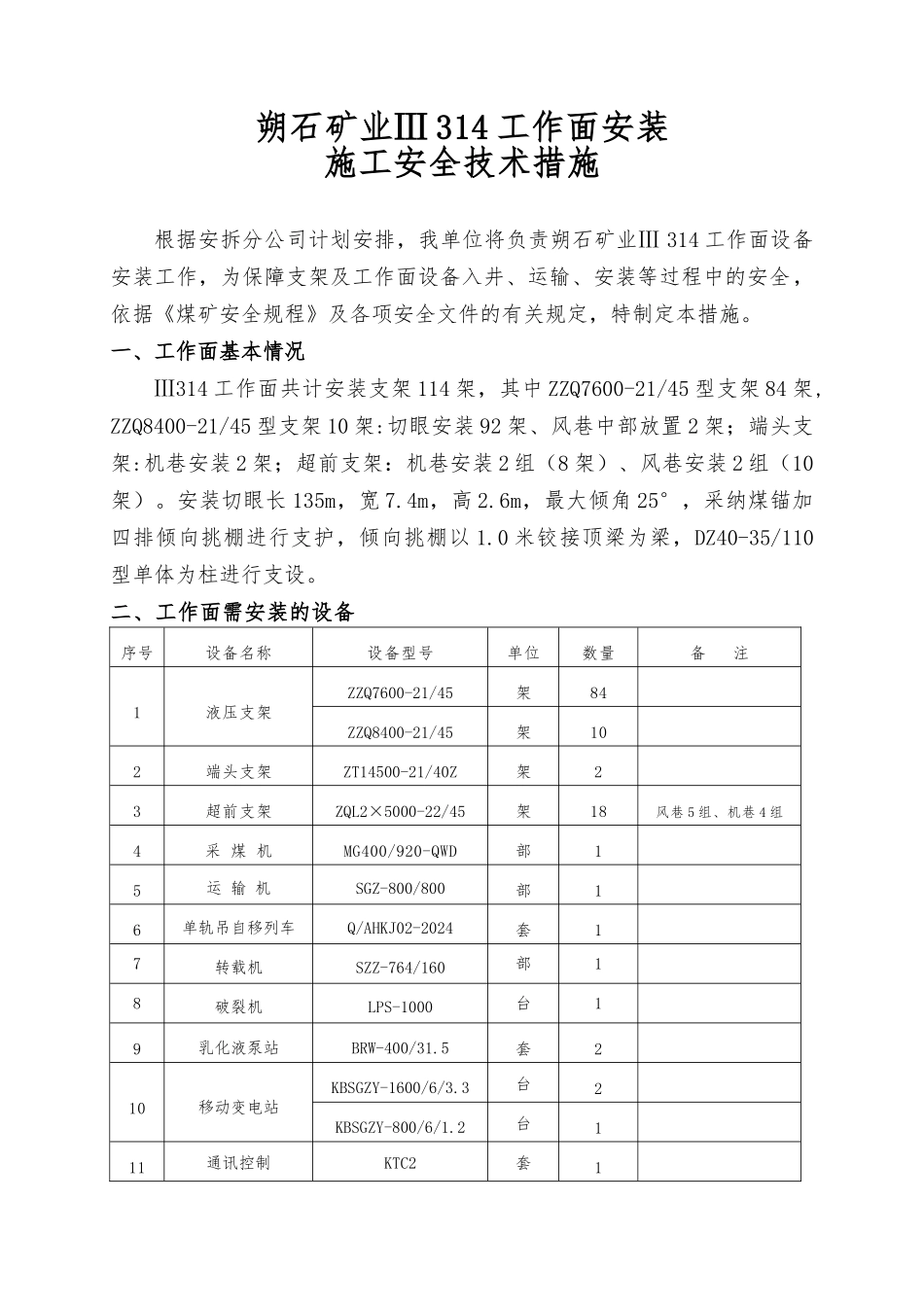

朔石矿业Ⅲ 314 工作面安装施工安全技术措施根据安拆分公司计划安排,我单位将负责朔石矿业Ⅲ 314 工作面设备安装工作,为保障支架及工作面设备入井、运输、安装等过程中的安全,依据《煤矿安全规程》及各项安全文件的有关规定,特制定本措施
一、工作面基本情况Ⅲ314 工作面共计安装支架 114 架,其中 ZZQ7600-21/45 型支架 84 架,ZZQ8400-21/45 型支架 10 架:切眼安装 92 架、风巷中部放置 2 架;端头支架:机巷安装 2 架;超前支架:机巷安装 2 组(8 架)、风巷安装 2 组(10架)
安装切眼长 135m,宽 7
4m,高 2
6m,最大倾角 25°,采纳煤锚加四排倾向挑棚进行支护,倾向挑棚以 1
0 米铰接顶梁为梁,DZ40-35/110型单体为柱进行支设
二、工作面需安装的设备序号设备名称设备型号单位数量备 注1液压支架ZZQ7600-21/45架84ZZQ8400-21/45架102端头支架ZT14500-21/40Z架23超前支架ZQL2×5000-22/45架18风巷 5 组、机巷 4 组4采 煤 机MG400/920-QWD部15运 输 机SGZ-800/800部16单轨吊自移列车Q/AHKJ02-2024套17转载机SZZ-764/160部18破裂机LPS-1000台19乳化液泵站BRW-400/31
5套210移动变电站KBSGZY-1600/6/3
3台2KBSGZY-800/6/1
