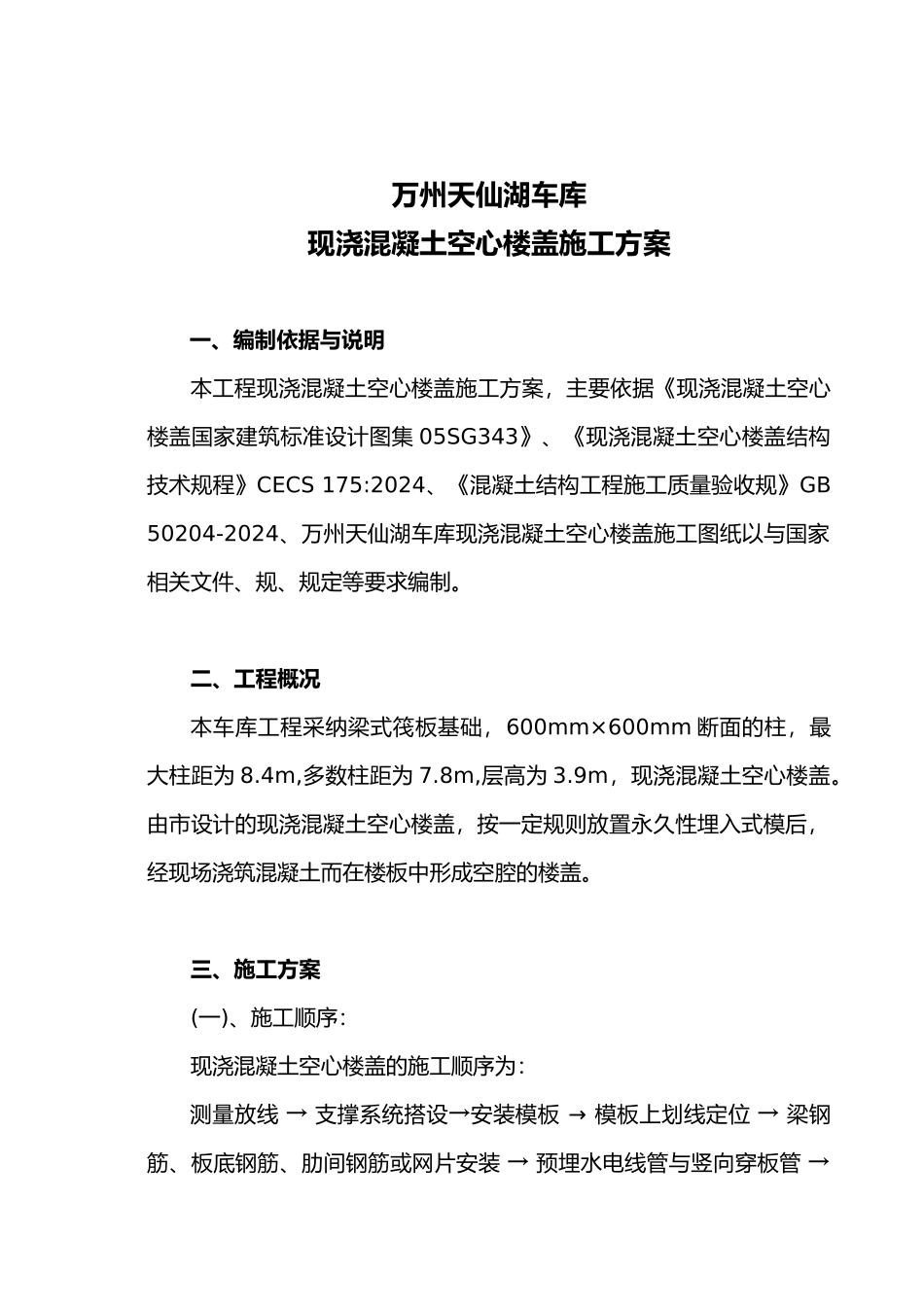

万州天仙湖车库现浇混凝土空心楼盖施工方案一、编制依据与说明本工程现浇混凝土空心楼盖施工方案,主要依据《现浇混凝土空心楼盖国家建筑标准设计图集 05SG343》、《现浇混凝土空心楼盖结构技术规程》CECS 175:2024、《混凝土结构工程施工质量验收规》GB 50204-2024、万州天仙湖车库现浇混凝土空心楼盖施工图纸以与国家相关文件、规、规定等要求编制
二、工程概况本车库工程采纳梁式筏板基础,600mm×600mm 断面的柱,最大柱距为 8
4m,多数柱距为 7
8m,层高为 3
9m,现浇混凝土空心楼盖
由市设计的现浇混凝土空心楼盖,按一定规则放置永久性埋入式模后,经现场浇筑混凝土而在楼板中形成空腔的楼盖

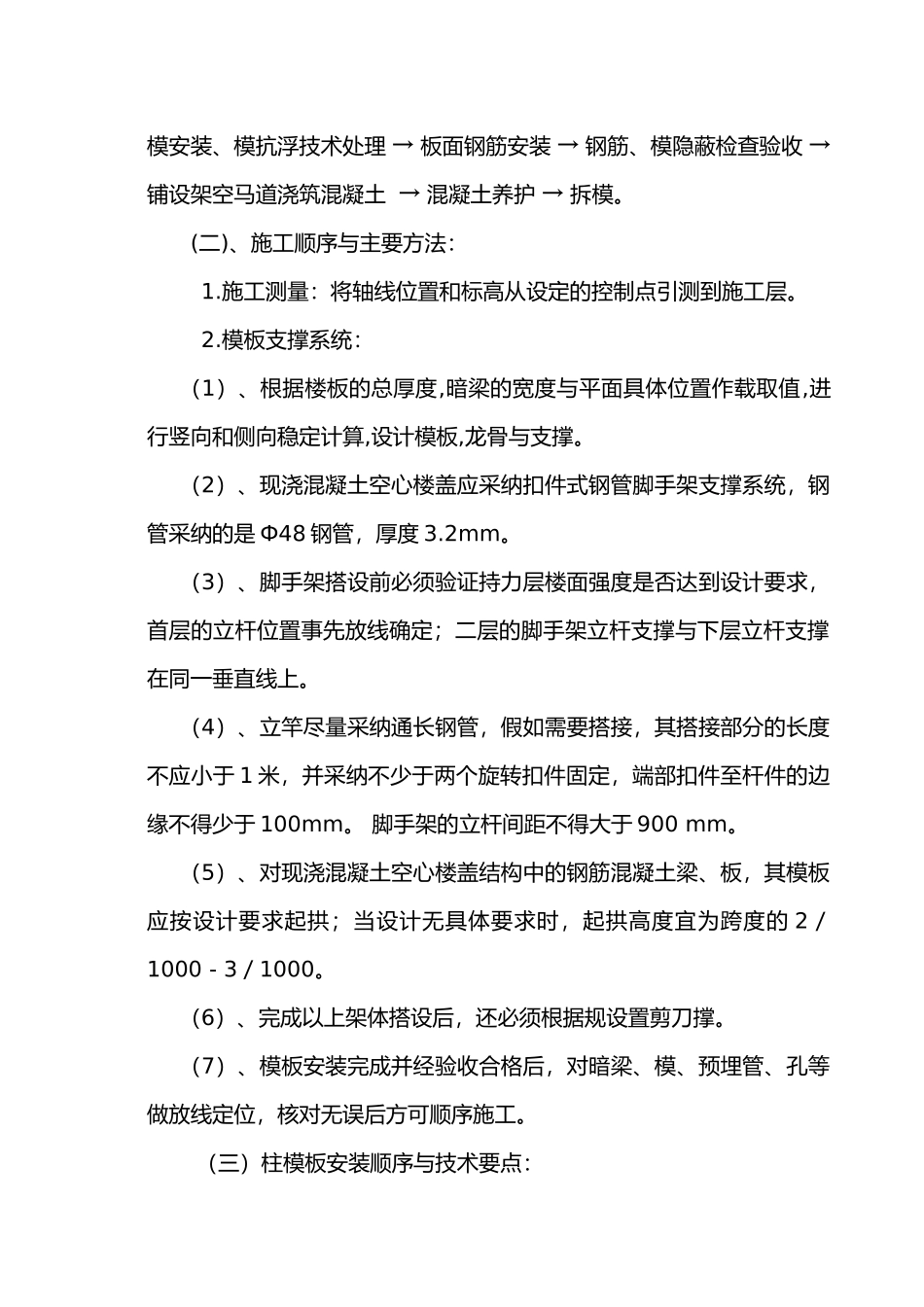

三、施工方案(一)、施工顺序:现浇混凝土空心楼盖的施工顺序为:测量放线 → 支撑系统搭设→安装模板 → 模板上划线定位 → 梁钢筋、板底钢筋、肋间钢筋或网片安装 → 预埋水电线管与竖向穿板管 → 模安装、模抗浮技术处理 → 板面钢筋安装 → 钢筋、模隐蔽检查验收 → 铺设架空马道浇筑混凝土 → 混凝土养护 → 拆模
(二)、施工顺序与主要方法:1
施工测量:将轴线位置和标高从设定的控制点引测到施工层
模板支撑系统:(1)、根据楼板的总厚度,暗梁的宽度与平面具体位置作载取值,进行竖向和侧向稳定计算,设计模板,龙骨与支撑
(2)、现浇混凝土空心楼盖应采纳扣件式钢管脚手架支撑系统,钢管采纳的是 Ф48 钢管,厚度 3
(3)、脚手架搭设前必须验证持力层楼面强度是否达到设计要求,首层的立杆位置事先放线确定;二层的脚手架立杆支撑与下层立杆支撑在同一垂直线上
(4)、立竿尽量采纳通长钢管,假如需要搭接,其搭接部分的长度不应小于 1 米,并采纳不少于两个旋转扣件固定,端部扣件至杆件的边缘不得少于 100mm
脚手架的立杆间距不得大于 900 mm
(5)、对现浇混凝
