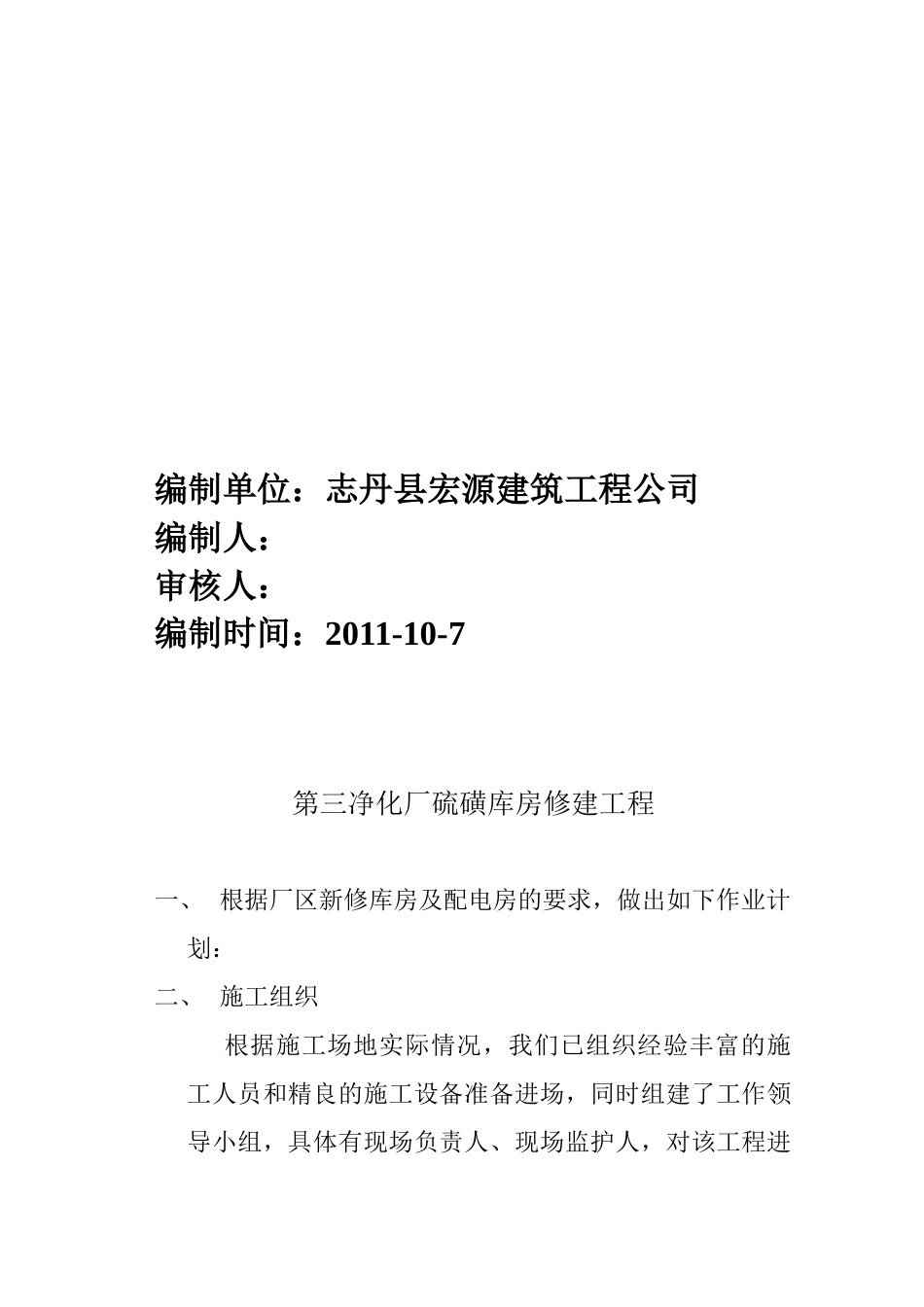

第三净化厂硫磺回收单元仓库、配电室施工作业计划书编制单位:志丹县宏源建筑工程公司编制人:审核人:编制时间:2011-10-7第三净化厂硫磺库房修建工程一、 根据厂区新修库房及配电房的要求,做出如下作业计划:二、 施工组织根据施工场地实际情况,我们已组织经验丰富的施工人员和精良的施工设备准备进场,同时组建了工作领导小组,具体有现场负责人、现场监护人,对该工程进行质量、安全、进度进行管理,由项目经理统一领导,对人员、机械、设备等进行统一管理指挥和调配。 计划单下发后管理人员全部到位,施工人员也全部到位。具体人员如下:1、人员组织:现场负责人:李广柏,现场监护人:苗铁锤,普工 8 人,技工 4 人,施工中可以根据工程实际进展情况考虑辅助力工若干名。2、施工仪器和机械设备组织(1)仪器设备仪器名称型号数量状况进场日期水准仪苏光1良好2024-10钢尺5 米4良好2024-10皮尺50 米1良好2024-10水平尺2良好2024-10(2)施工设备如下:设备名称数量状况进场日期用于何处搅拌机1良好2024-10砼拌合电焊机1良好2024-10钢筋加工弯曲机1良好2024-10钢筋加工调直机1良好2024-10钢筋加工断切机1良好2024-10钢筋加工电锯1良好2024-10模板加工电夯1良好2024-10基础夯实(3)材料组织施工中所用材料的规格、型号、强度必须经过甲方同意且符合施工法律规范及相关行业标准法律规范要求。三、 工期安排a、 组建一个强有力的施工工作组,选派优秀的骨干来组织、协调好整个项目的施工。b、 制定科学的组织管理制度,努力提高管理水平,以总工期为前提安排作业计划和分项工程施工计划。严格按总体计划进度的要求来安排材料、人员和机械设备的进场施工,充分利用有效资源。c、 具体施工进度安排:地基处理,地梁钢筋模板施工5 天,浇筑地梁混凝土,立柱钢筋模板施工 3 天,浇筑立柱混凝土架梁钢筋模板施工 8 天,檩条钢筋模板混凝土施工 10 天,房顶施工 3 天,墙身砌筑 5 天,其余工程 10 天。d、 每天将工程量汇总,发现问题及时实行措施,确保工程的提前完成。四、 质量管理体系1、 现场负责人二名,负责整个工程的进度、质量、安全。2、 在施工过程中,应进行工程控制和质量检查,并有完整的检查记录。3、 工程所用材料应有产品出厂合格证和性能检测报告,材料品种、规格、性能等应符合现行国家产品标准和设计要求、4、 施工的每道工序完工后,应经监理单位和建设单位检查验收,合格后方可进行下道工序的...
