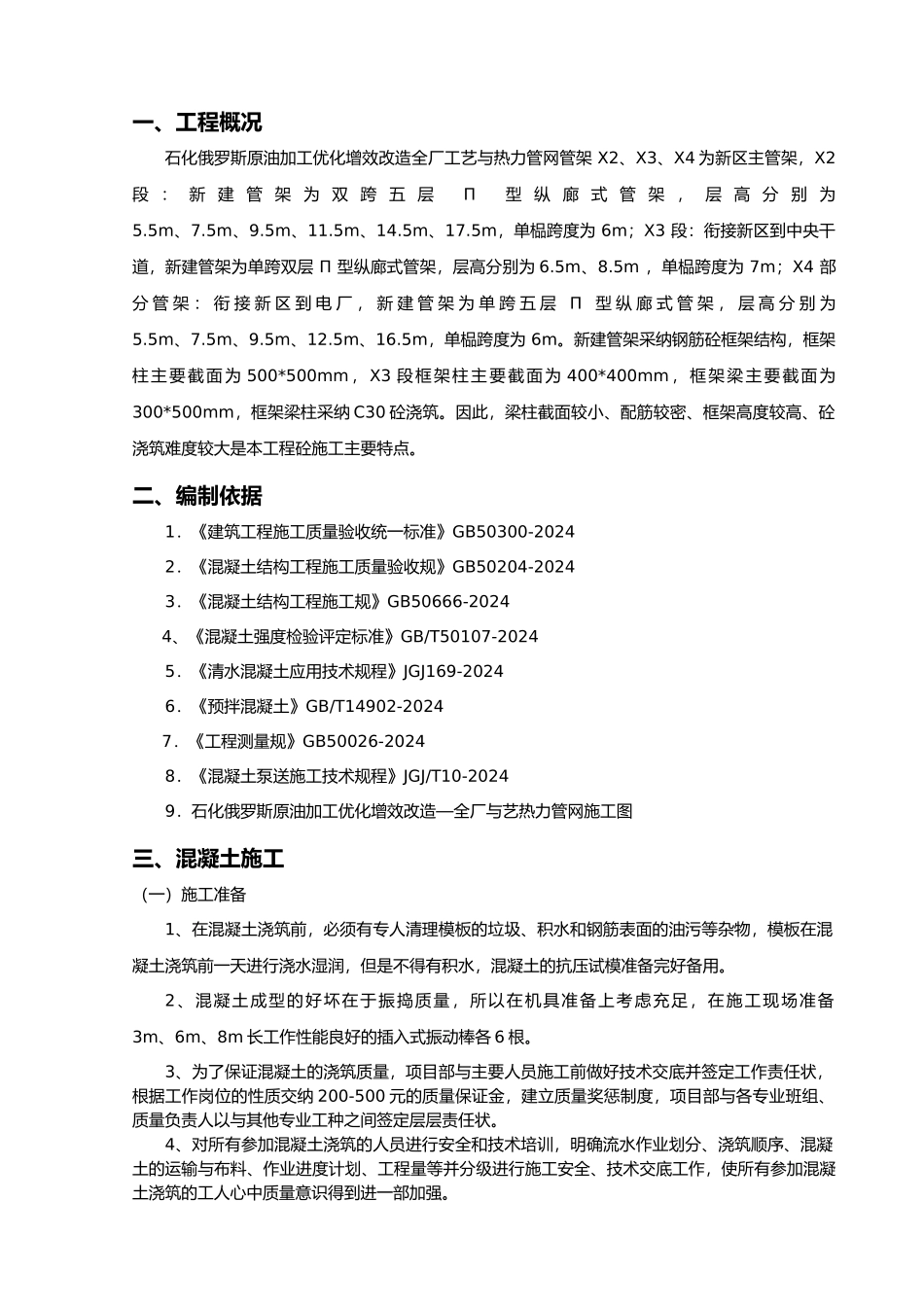

一、工程概况石化俄罗斯原油加工优化增效改造全厂工艺与热力管网管架 X2、X3、X4 为新区主管架,X2 段 : 新 建 管 架 为 双 跨 五 层 П 型 纵 廊 式 管 架 , 层 高 分 别 为 5
5m,单榀跨度为 6m;X3 段:衔接新区到中央干道,新建管架为单跨双层 П 型纵廊式管架,层高分别为 6
5m ,单榀跨度为 7m;X4 部分 管 架 : 衔 接 新 区 到 电 厂 , 新 建 管 架 为 单 跨 五 层 П 型 纵 廊 式 管 架 , 层 高 分 别 为 5
5m,单榀跨度为 6m
新建管架采纳钢筋砼框架结构,框架柱主要截面为 500*500mm,X3 段框架柱主要截面为 400*400mm,框架梁主要截面为300*500mm,框架梁柱采纳 C30 砼浇筑
因此,梁柱截面较小、配筋较密、框架高度较高、砼浇筑难度较大是本工程砼施工主要特点

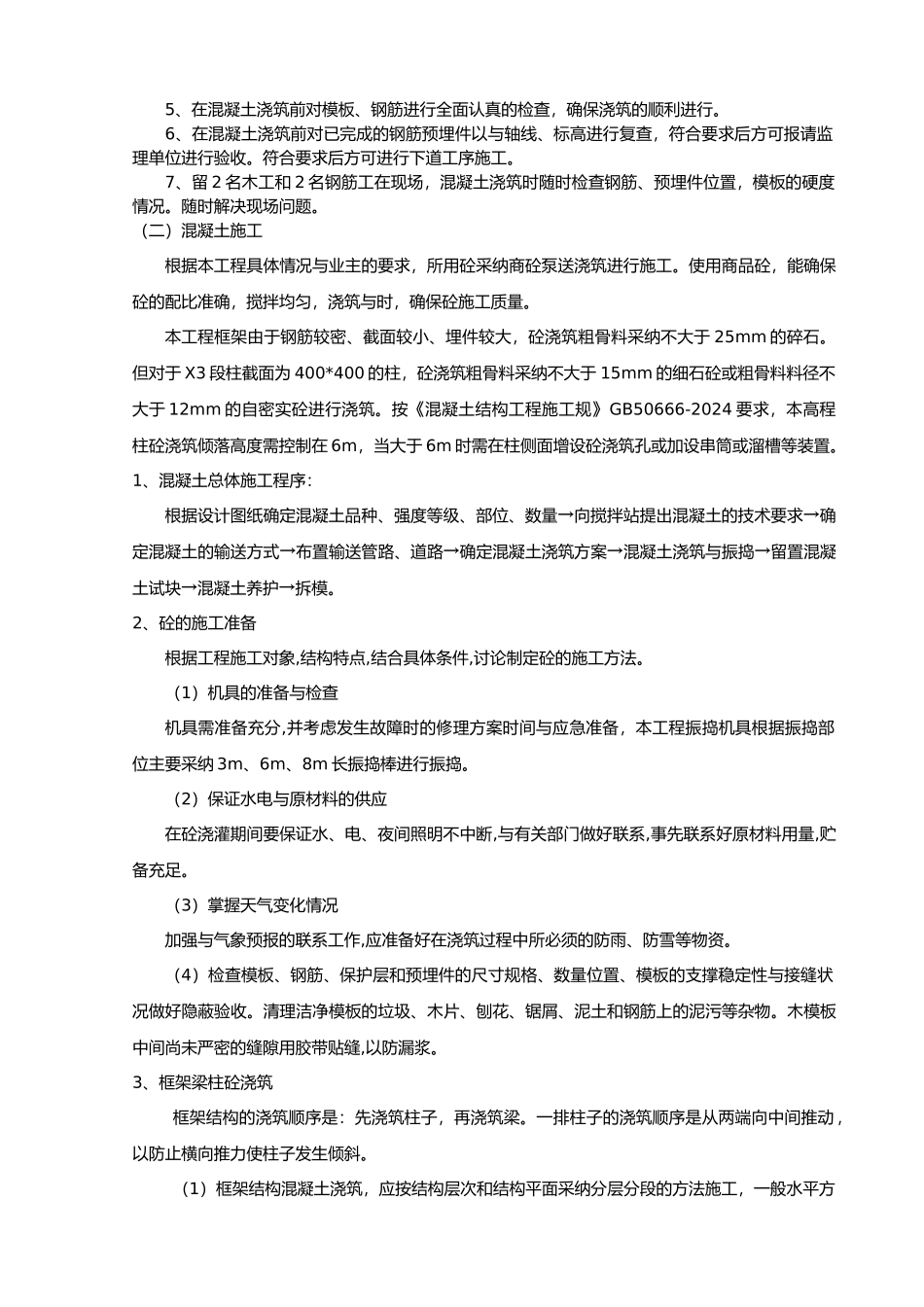

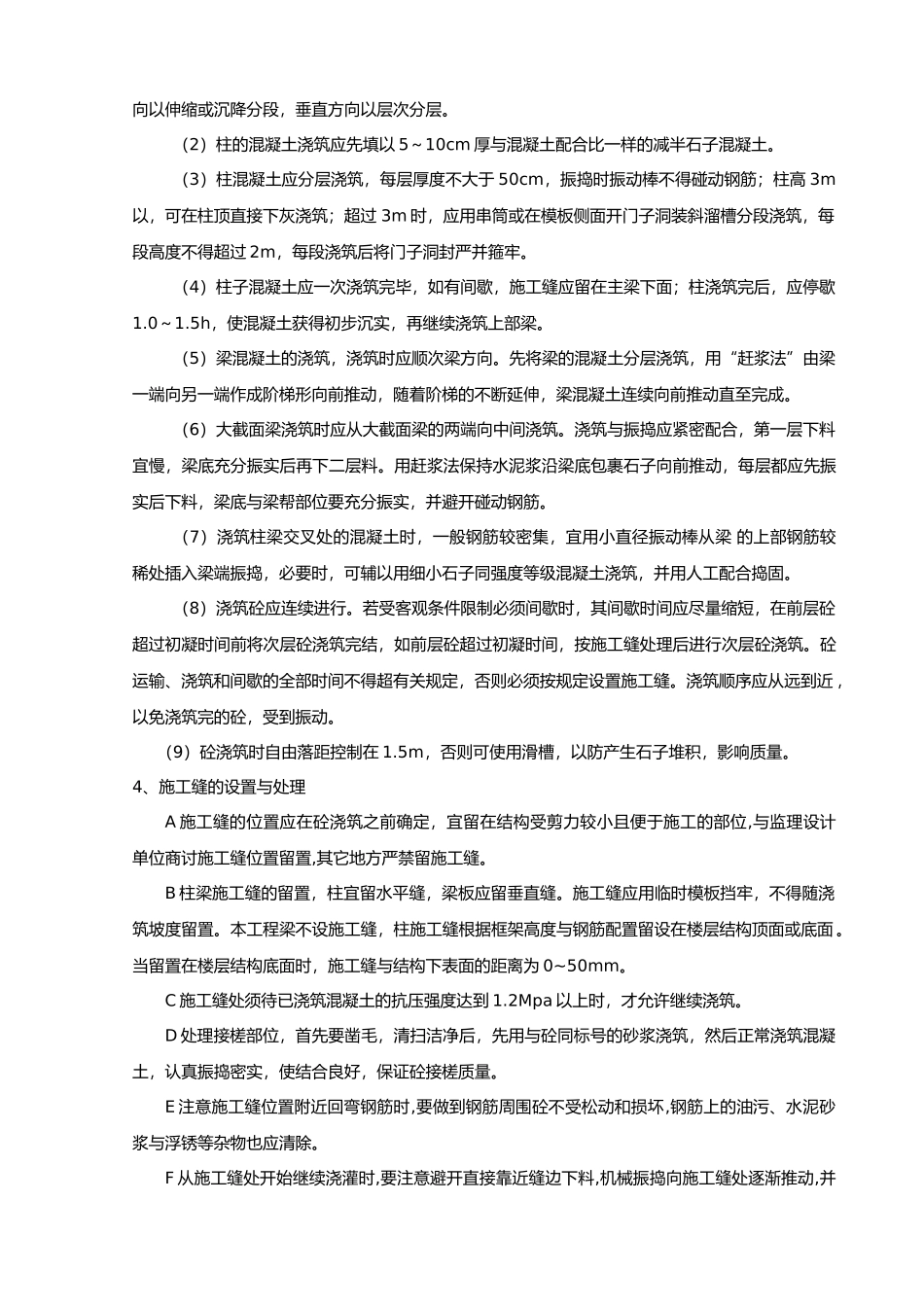

二、编制依据1.《建筑工程施工质量验收统一标准》GB50300-20242.《混凝土结构工程施工质量验收规》GB50204-20243.《混凝土结构工程施工规》GB50666-2024 4、《混凝土强度检验评定标准》GB/T50107-20245.《清水混凝土应用技术规程》JGJ169-20246.《预拌混凝土》GB/T14902-2024 7.《工程测量规》GB50026-20248.《混凝土泵送施工技术规程》JGJ/T10-20249.石化俄罗斯原油加工优化增效改造—全厂与艺热力管网施工图三、混凝土施工(一)施工准备1、在混凝土浇筑前,必须有专人清理模板的垃圾、积水和钢筋表面的油污等杂物,模板在混凝土浇筑前一天进行浇水湿润,但是不得有积水,混凝土的抗压试模准备完好备用
2、混凝土成型的好坏在于振捣质量,所以
