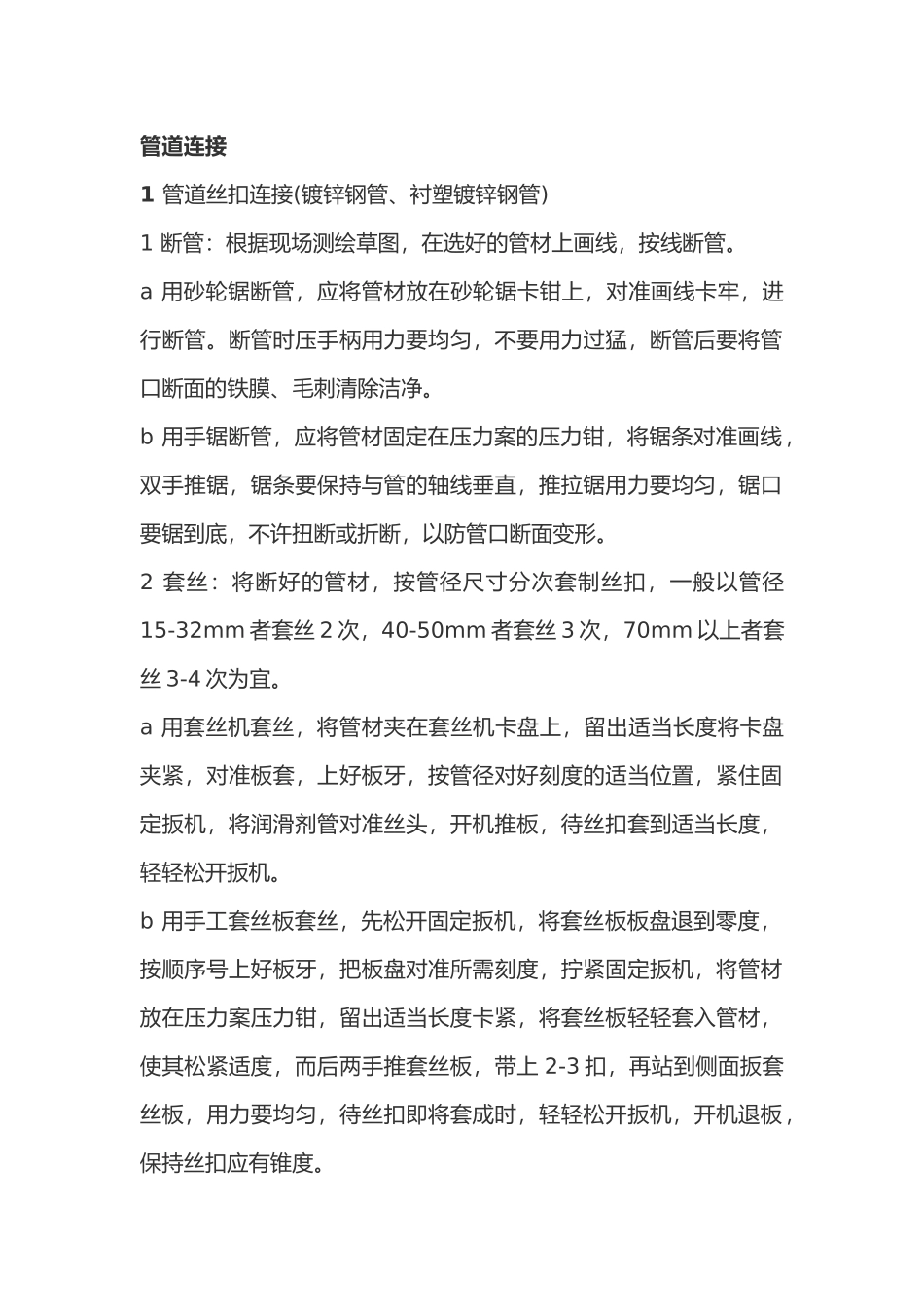

管道连接1 管道丝扣连接(镀锌钢管、衬塑镀锌钢管) 1 断管:根据现场测绘草图,在选好的管材上画线,按线断管
a 用砂轮锯断管,应将管材放在砂轮锯卡钳上,对准画线卡牢,进行断管
断管时压手柄用力要均匀,不要用力过猛,断管后要将管口断面的铁膜、毛刺清除洁净
b 用手锯断管,应将管材固定在压力案的压力钳,将锯条对准画线,双手推锯,锯条要保持与管的轴线垂直,推拉锯用力要均匀,锯口要锯到底,不许扭断或折断,以防管口断面变形
2 套丝:将断好的管材,按管径尺寸分次套制丝扣,一般以管径15-32mm 者套丝 2 次,40-50mm 者套丝 3 次,70mm 以上者套丝 3-4 次为宜
a 用套丝机套丝,将管材夹在套丝机卡盘上,留出适当长度将卡盘夹紧,对准板套,上好板牙,按管径对好刻度的适当位置,紧住固定扳机,将润滑剂管对准丝头,开机推板,待丝扣套到适当长度,轻轻松开扳机
b 用手工套丝板套丝,先松开固定扳机,将套丝板板盘退到零度,按顺序号上好板牙,把板盘对准所需刻度,拧紧固定扳机,将管材放在压力案压力钳,留出适当长度卡紧,将套丝板轻轻套入管材,使其松紧适度,而后两手推套丝板,带上 2-3 扣,再站到侧面扳套丝板,用力要均匀,待丝扣即将套成时,轻轻松开扳机,开机退板,保持丝扣应有锥度
3 配装管件:根据现场测绘草图将已套好丝扣的管材,配装管件
a 配装管件时应将所需管件带入管丝扣,试试松紧度(一般用手带入 3 扣为宜),在丝扣处涂铅油、缠麻后带入管件,然后用管钳将管件拧紧,使丝扣外露 2-3 扣,去掉麻头,擦净铅油,编号放到适当位置等待调直
b 根据配装管件的管径的大小选用适当的管钳 4
管段调直:将已装好管件的管段,在安装前进行调直
a 在装好管件的管段丝扣处涂铅油,联接两段或数段,联接时不能只顾预留口方向而要照顾到管材的弯曲度,相互找正后再将预留口方向转到合适部位并
