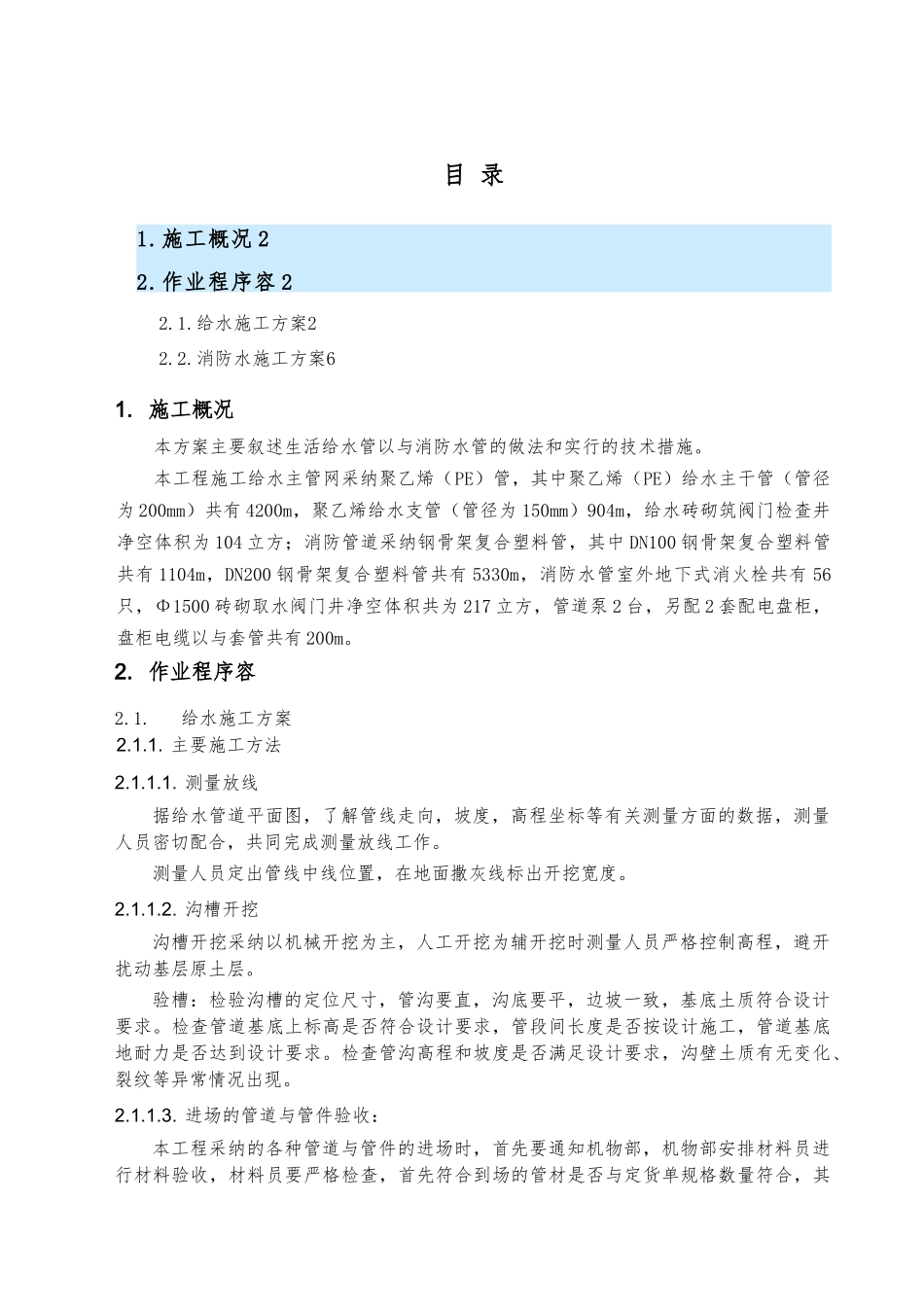

施工概况 22
作业程序容 22
给水施工方案22
消防水施工方案61
施工概况本方案主要叙述生活给水管以与消防水管的做法和实行的技术措施
本工程施工给水主管网采纳聚乙烯(PE)管,其中聚乙烯(PE)给水主干管(管径为 200mm)共有 4200m,聚乙烯给水支管(管径为 150mm)904m,给水砖砌筑阀门检查井净空体积为 104 立方;消防管道采纳钢骨架复合塑料管,其中 DN100 钢骨架复合塑料管共有 1104m,DN200 钢骨架复合塑料管共有 5330m,消防水管室外地下式消火栓共有 56只,Φ1500 砖砌取水阀门井净空体积共为 217 立方,管道泵 2 台,另配 2 套配电盘柜,盘柜电缆以与套管共有 200m
作业程序容2
给水施工方案2

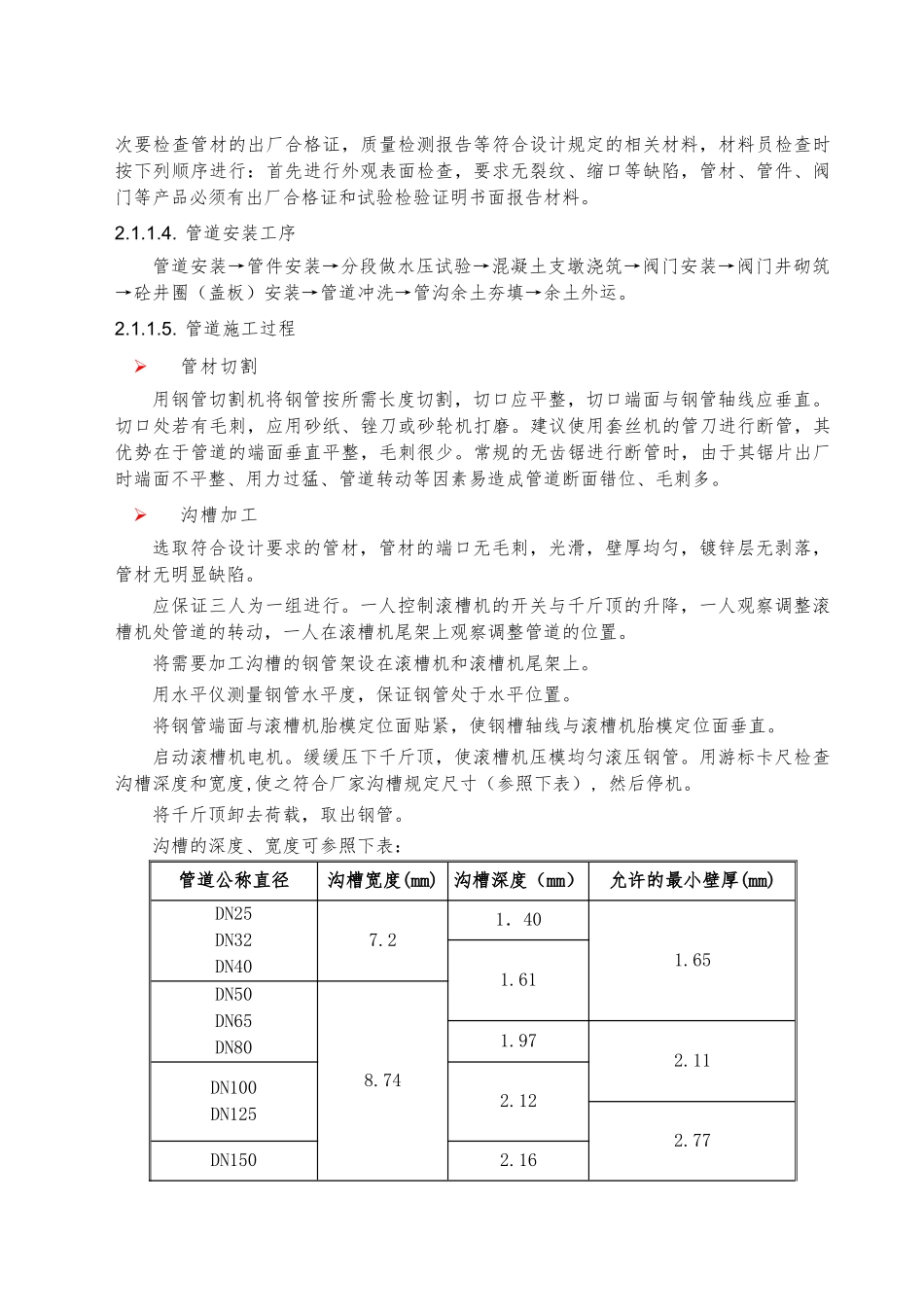

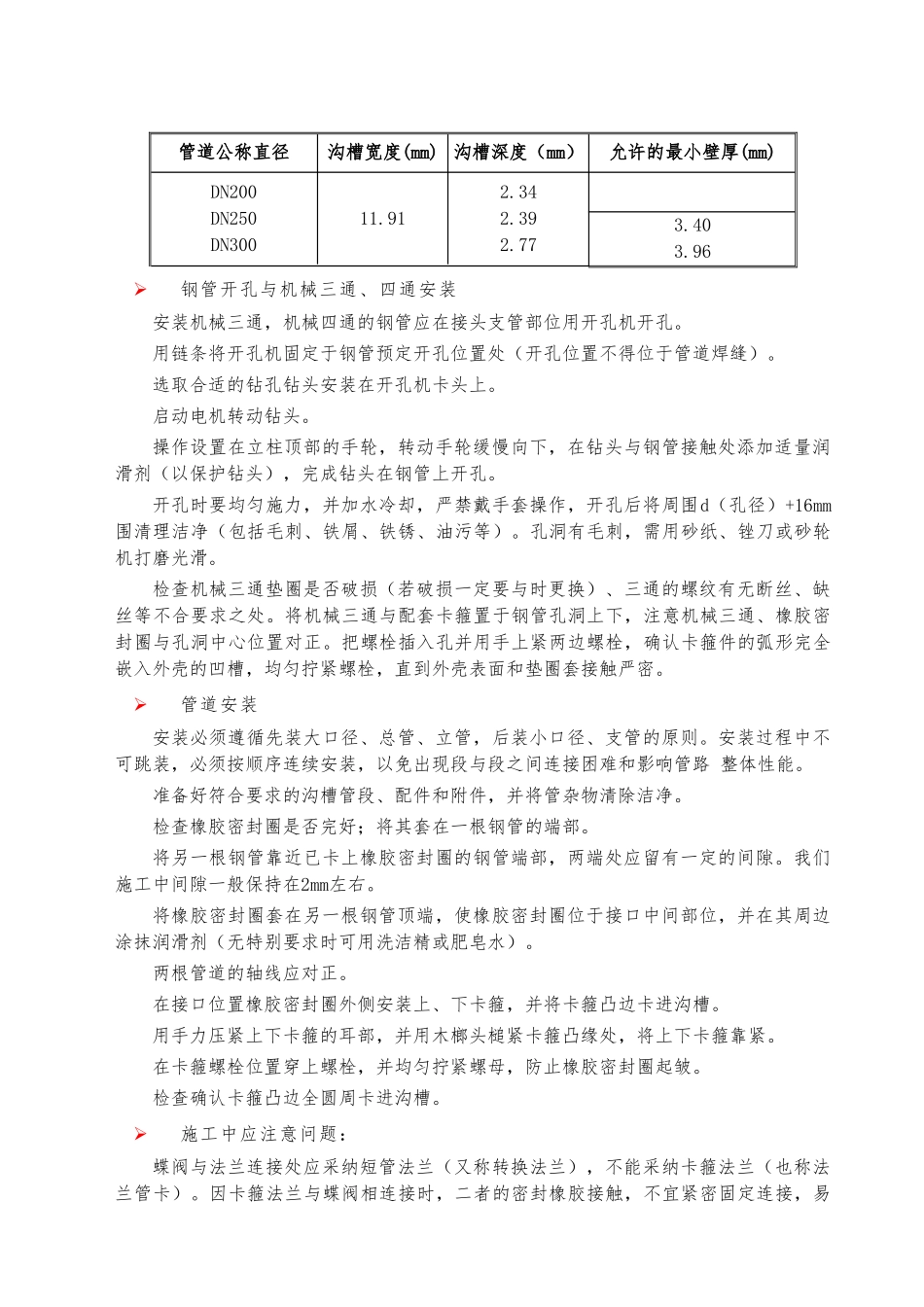

主要施工方法2
测量放线据给水管道平面图,了解管线走向,坡度,高程坐标等有关测量方面的数据,测量人员密切配合,共同完成测量放线工作
测量人员定出管线中线位置,在地面撒灰线标出开挖宽度
沟槽开挖沟槽开挖采纳以机械开挖为主,人工开挖为辅开挖时测量人员严格控制高程,避开扰动基层原土层
验槽:检验沟槽的定位尺寸,管沟要直,沟底要平,边坡一致,基底土质符合设计要求
检查管道基底上标高是否符合设计要求,管段间长度是否按设计施工,管道基底地耐力是否达到设计要求
检查管沟高程和坡度是否满足设计要求,沟壁土质有无变化、裂纹等异常情况出现
进场的管道与管件验收:本工程采纳的各种管道与管件的进场时,首先要通知机物部,机物部安排材料员进行材料验收,材料员要严格检查,首先符合到场的管材是否与定货单规格数量符合,其次要检查管材的出厂合格证,质量检测报告等符合设计规定的相关材料,材料员检查时按下列顺序进行:首先进行外观表面检查,要求无裂纹、缩口等缺陷,管材、管件、阀
