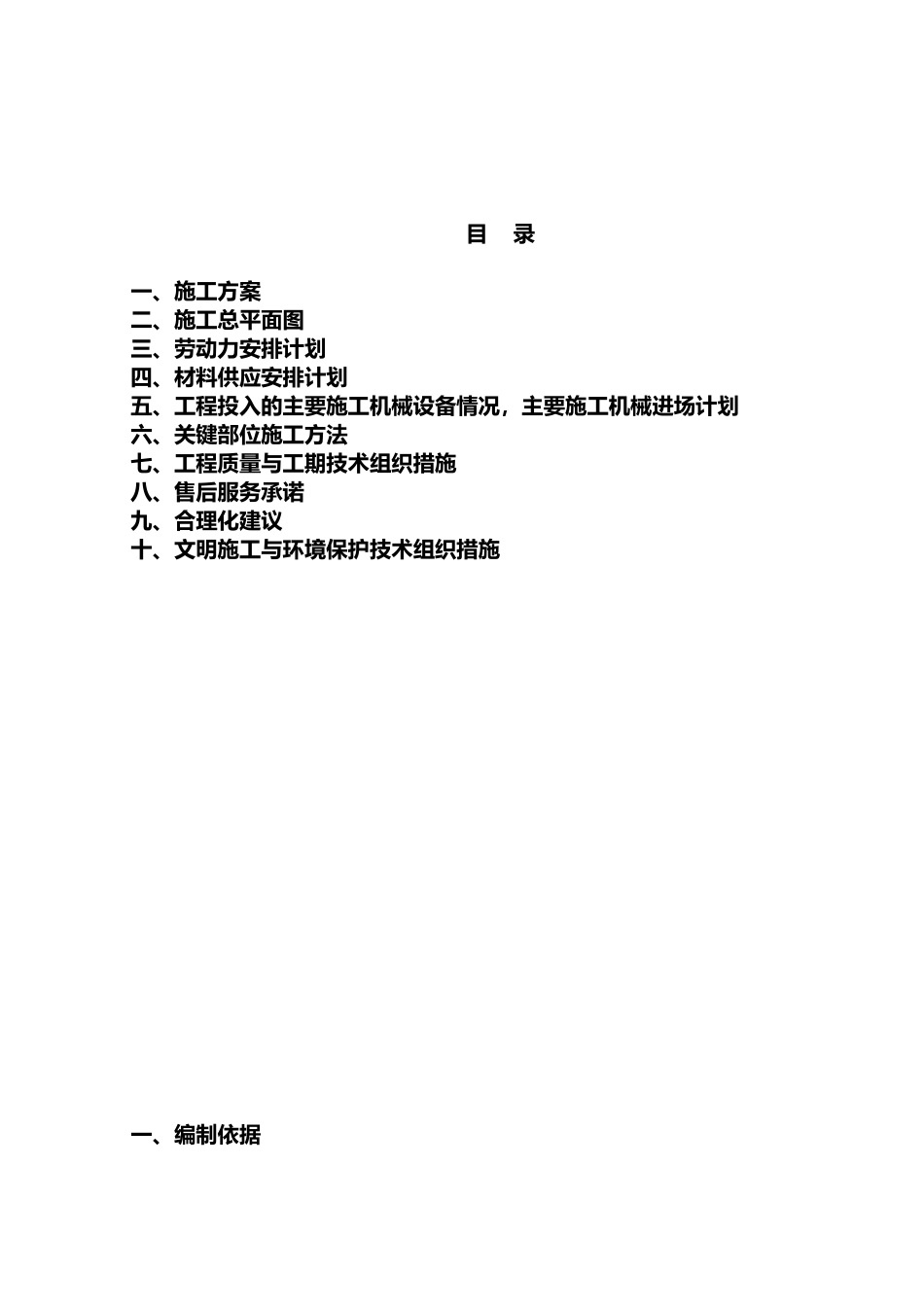

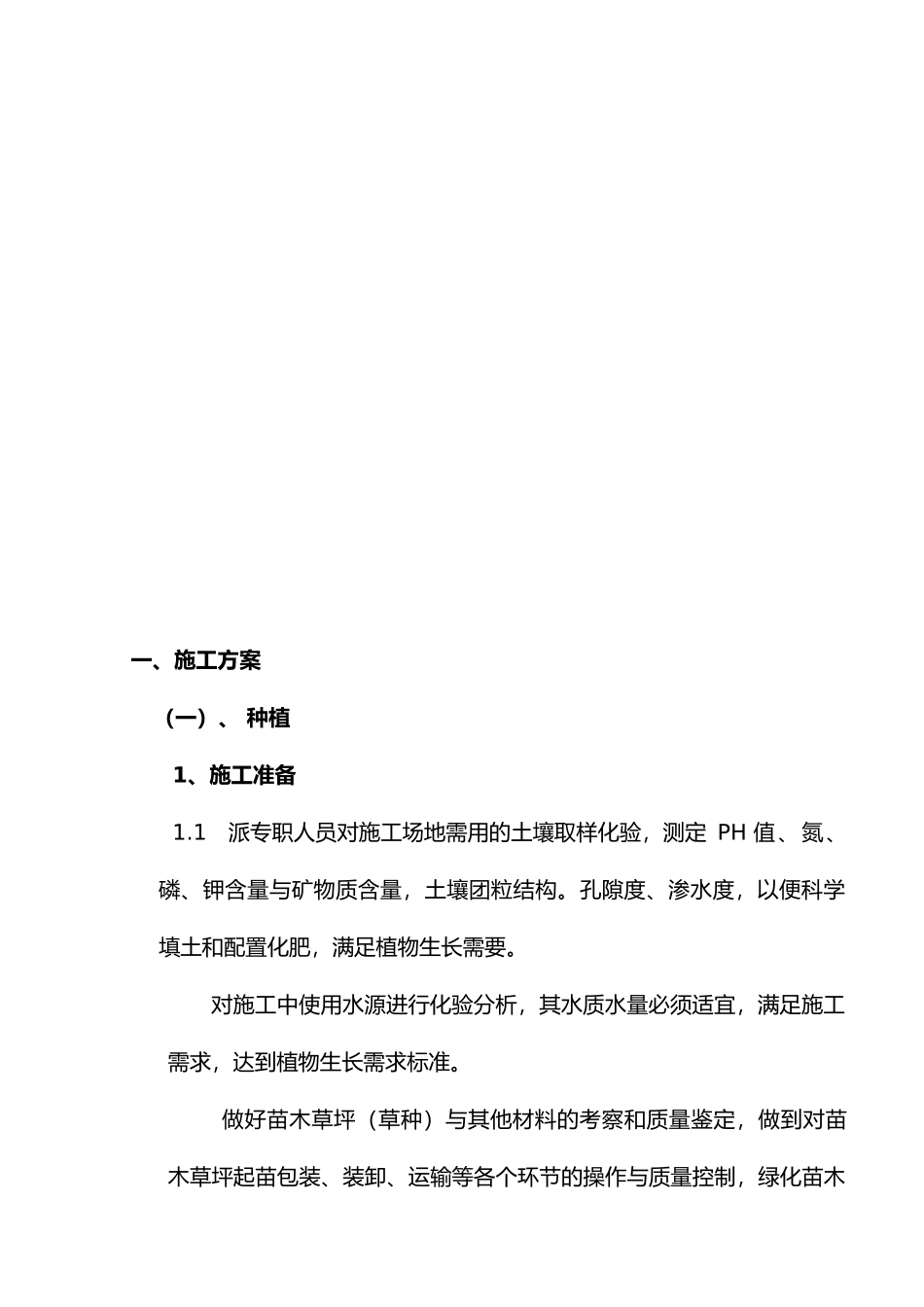

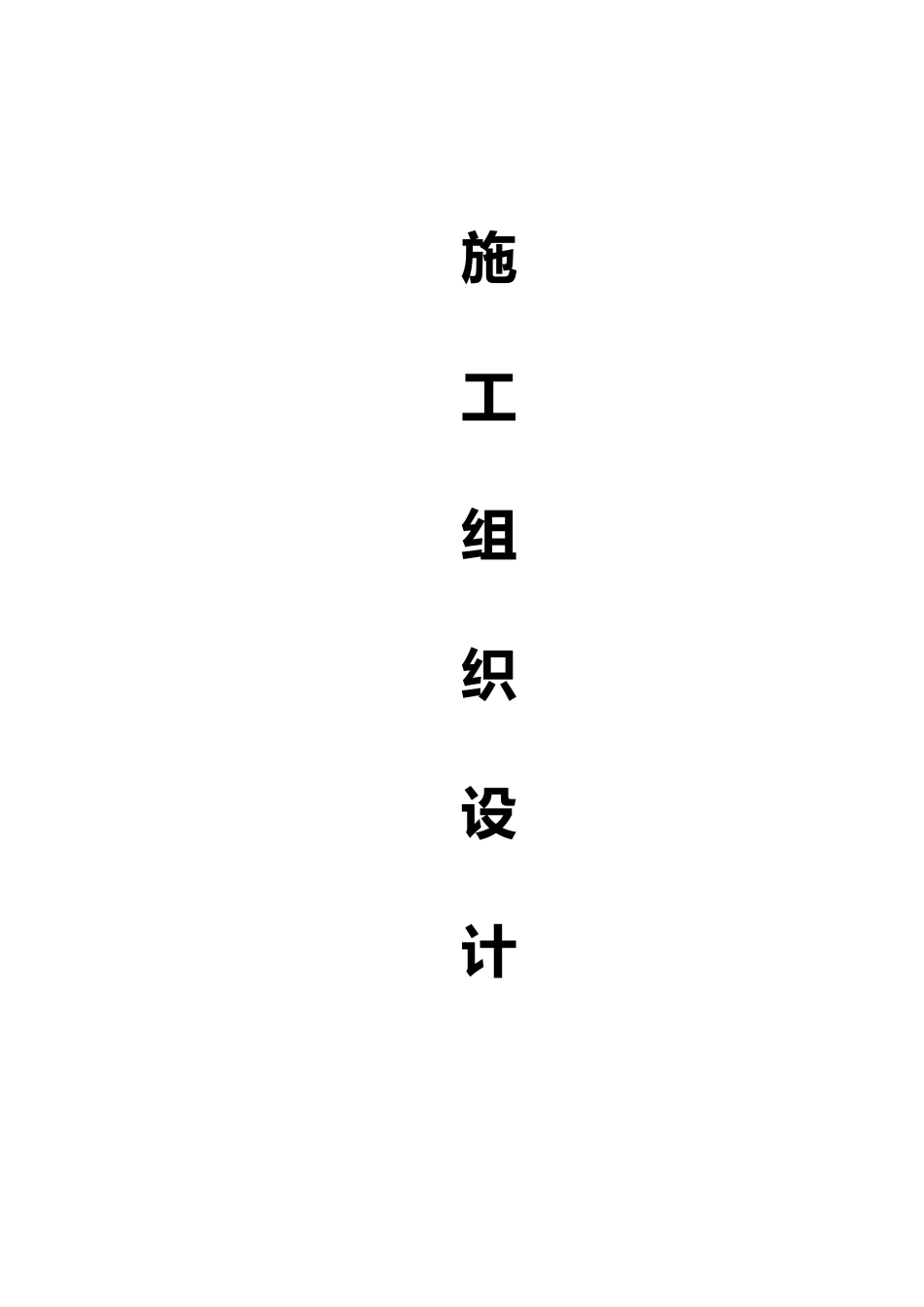

施工组织设计 目 录一、施工方案二、施工总平面图三、劳动力安排计划四、材料供应安排计划五、工程投入的主要施工机械设备情况,主要施工机械进场计划六、关键部位施工方法七、工程质量与工期技术组织措施八、售后服务承诺九、合理化建议十、文明施工与环境保护技术组织措施一、编制依据一、施工方案 (一)、 种植1、施工准备1.1派专职人员对施工场地需用的土壤取样化验,测定 PH 值、氮、磷、钾含量与矿物质含量,土壤团粒结构。孔隙度、渗水度,以便科学填土和配置化肥,满足植物生长需要。对施工中使用水源进行化验分析,其水质水量必须适宜,满足施工需求,达到植物生长需求标准。做好苗木草坪(草种)与其他材料的考察和质量鉴定,做到对苗木草坪起苗包装、装卸、运输等各个环节的操作与质量控制,绿化苗木到位与时,准确无误,保障绿化材料的质量完好,满足绿化设计要求。2、选苗、运输、假植 2.1 我公司在起挖苗木工作开始前五天,向监理工程师提供有关种植物供应来源的全部资料,监理工程师可随时前来检查,保证所有植物符合现行有关病虫害与昆虫传染检疫的法规,并有丰满枝干和茁壮的根系,无缺损的树节。擦破的树皮,受风冻害与其他病虫害,显示出良好的生长状态,所有植物均在苗圃中采集,并向监理工程师报送全部检疫证明。 植物材料严格根据设计要求的标准执行,选择(1)无病虫害,生长健壮:(2)花灌木要求膛多枝,枝条饱满,株型紧凑,(3)苗木树冠以叶冠的主要冠面测量其宽度,不包括偶然伸出的枝条。 乔木应具有挺直的树干,发育良好的树杈,根据其自然习性对称生长。不应有大于直径 20mm 未愈合的伤痕。2.2 苗木运输(1) 对大乔木选用加长汽车运输,以便有充分空间,不使枝条窝断刮损,上车前对大树在保持原有树形情况下,适当疏枝疏叶,减少蒸发,便于运输,并对树冠捆扎、打支撑,以防树杈折断。最后用吊车轻轻装车,并盖帆布以防风刮。(2) 灌木类植物用箱式货车运输以便时刻保持根部泥浆湿润,并用稻草或帆布覆盖。(3) 对所有苗木我们都要清楚的标明植物名称、尺寸、树龄、规格等详细资料,以便监理工程师检查验收和施工。(4) 为提高成活率,对所需苗木采购一批,栽植一批。并安排专人与时清扫施工现场所产生的垃圾。2.3 苗木假植:苗木运到种植现场,若不能与时种植,应进行假植。裸植苗木可平放地面,覆土或盖湿草;也可事先选好宽 1.5-2.0m、深0.4m 的假植沟,将苗木排放整齐,逐层覆土。带...
