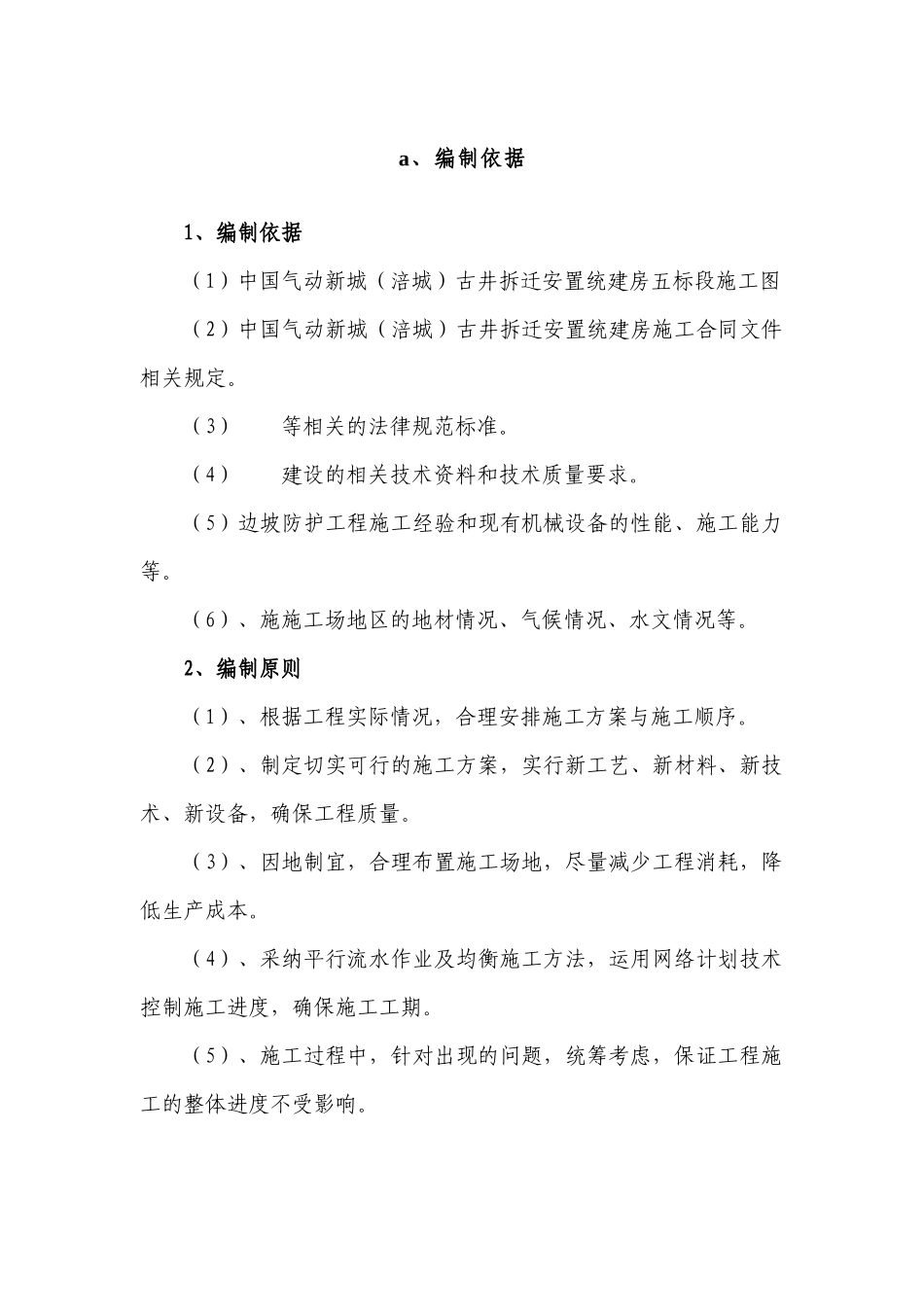

a、编制依据1、编制依据(1)中国气动新城(涪城)古井拆迁安置统建房五标段施工图(2)中国气动新城(涪城)古井拆迁安置统建房施工合同文件相关规定
(3) 等相关的法律规范标准
(4) 建设的相关技术资料和技术质量要求
(5)边坡防护工程施工经验和现有机械设备的性能、施工能力等
(6)、施施工场地区的地材情况、气候情况、水文情况等
2、编制原则(1)、根据工程实际情况,合理安排施工方案与施工顺序
(2)、制定切实可行的施工方案,实行新工艺、新材料、新技术、新设备,确保工程质量
(3)、因地制宜,合理布置施工场地,尽量减少工程消耗,降低生产成本
(4)、采纳平行流水作业及均衡施工方法,运用网络计划技术控制施工进度,确保施工工期
(5)、施工过程中,针对出现的问题,统筹考虑,保证工程施工的整体进度不受影响
b、工程概况、工程部位、工程数量、工程特点1、工程概况中国气动新城(涪城)古井拆迁安置统建房五标段路线总体走向从东向西,起点桩号为 ;终点位于 ,终点桩号为
标段线路总面积 22000 平方米
本标段边坡较多,总长度为 米,主要施工项目和工程量如下:基础土方 万方,石方为 万方;共八栋,总造价为 万元, 等附属工程
本标段工程质量目标为工程质量达到合同要求的优良目标
2、工程部位43#-45#上侧高边坡为绵阳二环路右边坡,自然坡上陡下缓,为二元构造边坡;上部坡积粘土厚度为 2m,砂土状强风化云母石英片岩,厚度约 16 米;其下为碎块状强风化 页岩,厚约 米
岩体节理裂隙发育,呈角碎状松散结构,层面倾向临空 30°因坡体地形差,如采纳常规刷坡,坡高可达 30 米以上,且上部为“剥山皮”式刷方,不仅破坏山体植被,不利坡体稳定性
综合考虑各种因素,经多方案比较,为减小开挖,并有利于 43#、44#、45#施工,实行锚索喷浆的设计方案

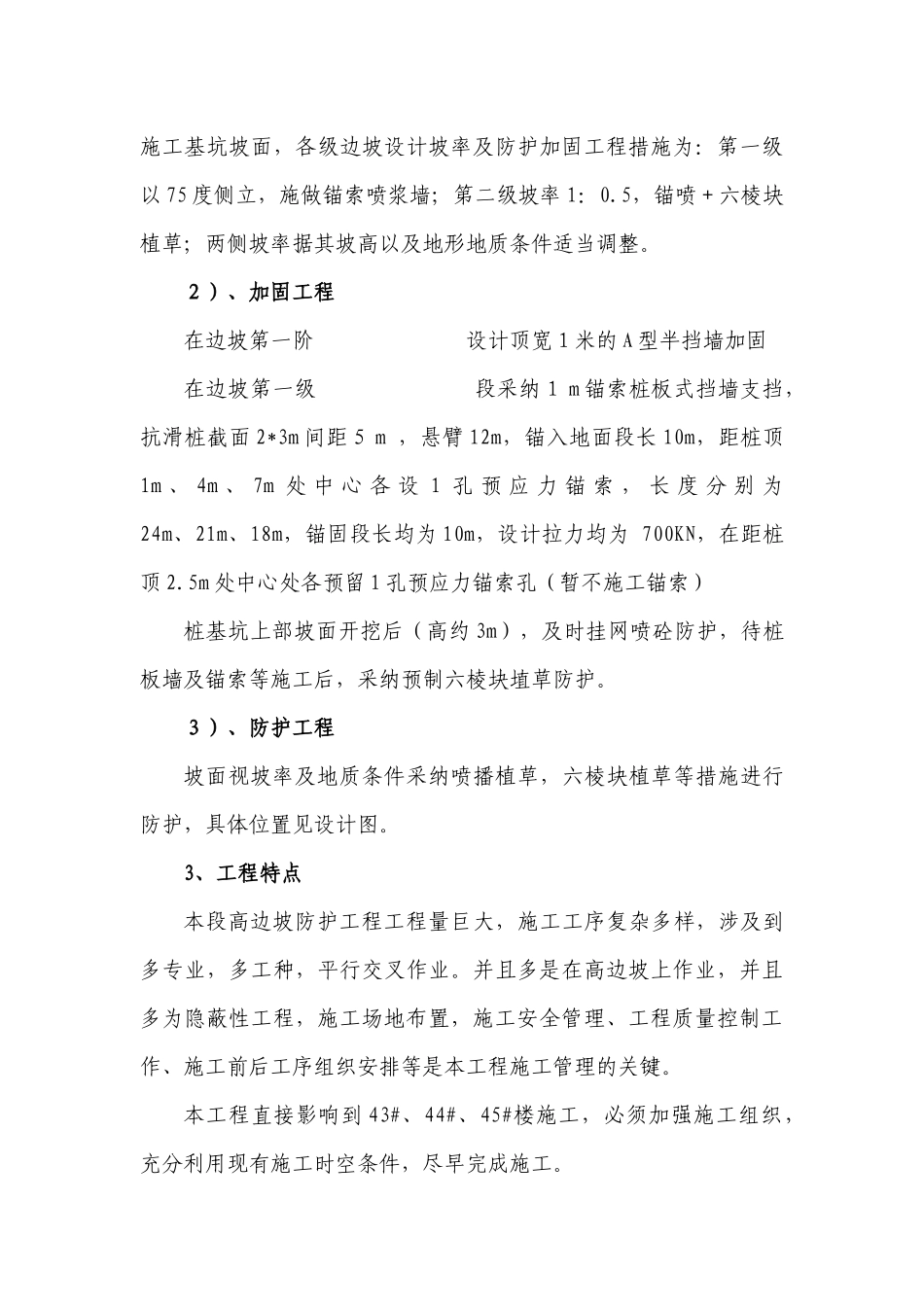

1)、坡率设计 设计最高为 8 米,其中第一阶
