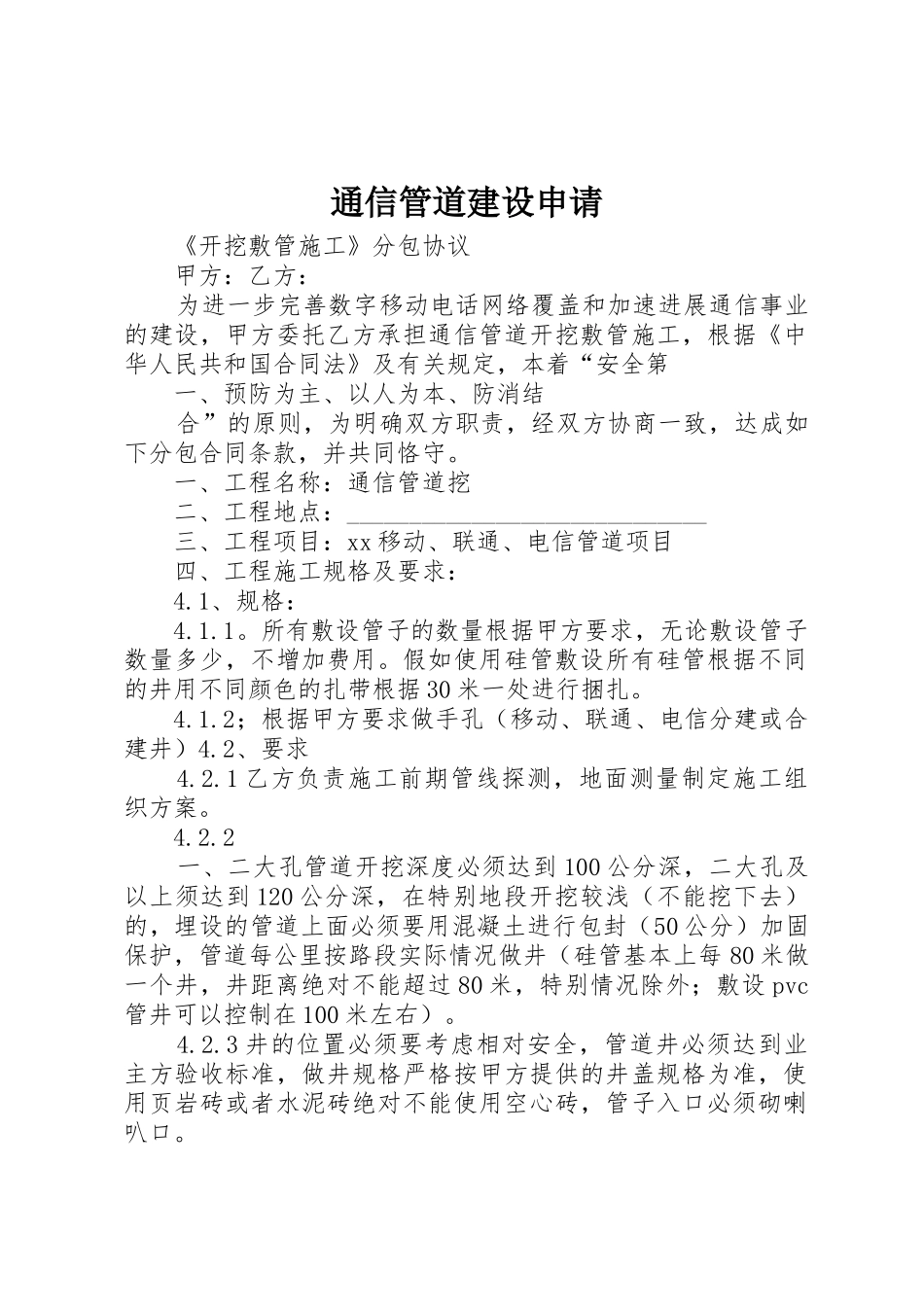

通信管道建设申请 《开挖敷管施工》分包协议 甲方:乙方: 为进一步完善数字移动电话网络覆盖和加速进展通信事业的建设,甲方委托乙方承担通信管道开挖敷管施工,根据《中华人民共和国合同法》及有关规定,本着“安全第 一、预防为主、以人为本、防消结 合”的原则,为明确双方职责,经双方协商一致,达成如下分包合同条款,并共同恪守
一、工程名称:通信管道挖 二、工程地点:_____________________________ 三、工程项目:xx 移动、联通、电信管道项目 四、工程施工规格及要求: 4
1、规格: 4
所有敷设管子的数量根据甲方要求,无论敷设管子数量多少,不增加费用
假如使用硅管敷设所有硅管根据不同的井用不同颜色的扎带根据 30 米一处进行捆扎
2;根据甲方要求做手孔(移动、联通、电信分建或合建井)4
2、要求 4
1 乙方负责施工前期管线探测,地面测量制定施工组织方案
2 一、二大孔管道开挖深度必须达到 100 公分深,二大孔及以上须达到 120 公分深,在特别地段开挖较浅(不能挖下去)的,埋设的管道上面必须要用混凝土进行包封(50 公分)加固保护,管道每公里按路段实际情况做井(硅管基本上每 80 米做一个井,井距离绝对不能超过 80 米,特别情况除外;敷设 pvc管井可以控制在 100 米左右)
3 井的位置必须要考虑相对安全,管道井必须达到业主方验收标准,做井规格严格按甲方提供的井盖规格为准,使用页岩砖或者水泥砖绝对不能使用空心砖,管子入口必须砌喇叭口
4 井的深度
单页井至少要到 100 公分,双页井至少要到 1
特别情况下增加井,根据 xxx 元/个(包含除井盖、井圈以外的一切费用)结算,(比如每公里假如超过 10 个井、顶管新增加井)
针对你特别路段需要对井做特别加强保护的,必须使用红砖砌 24
