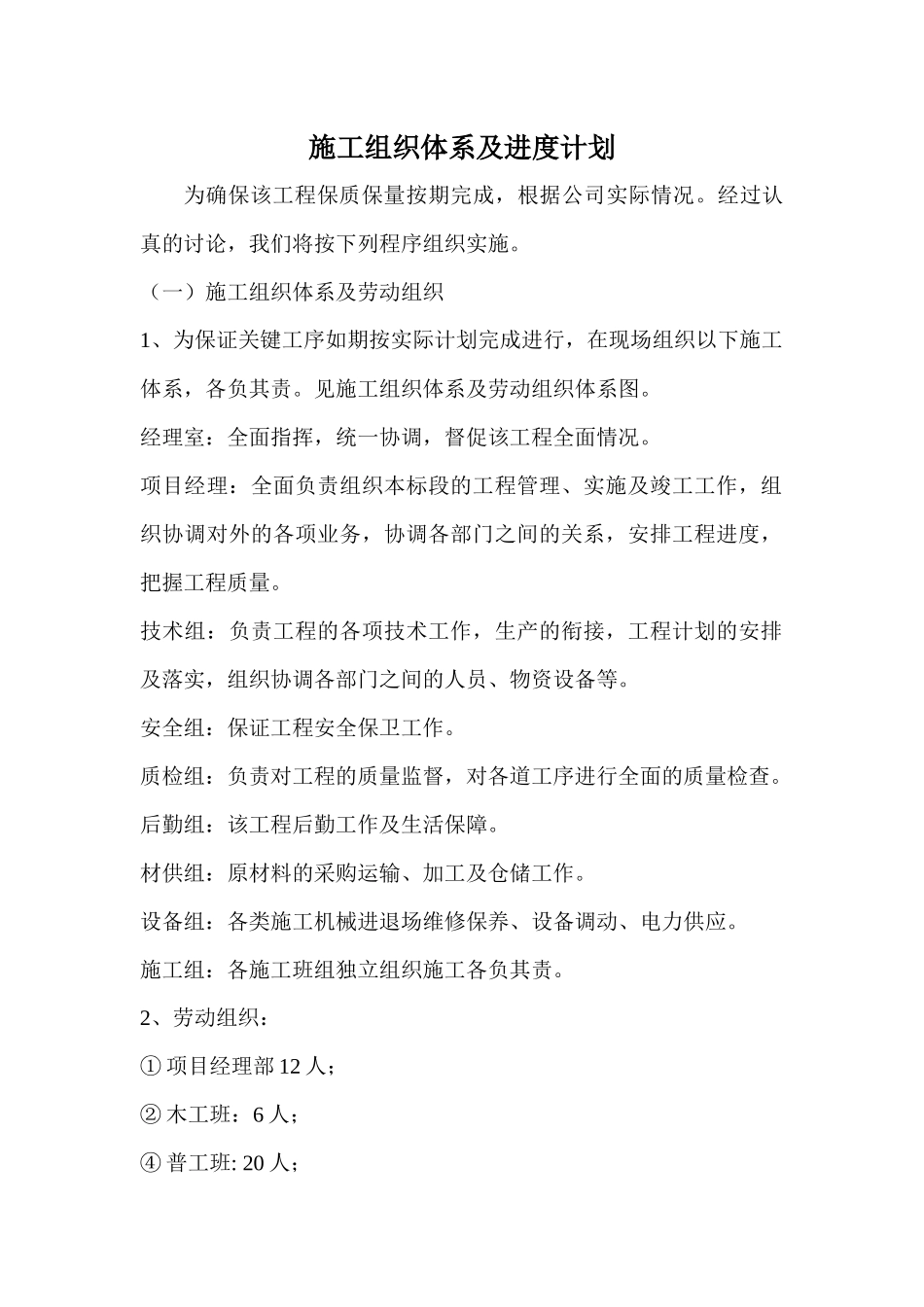

施工组织体系及进度计划为确保该工程保质保量按期完成,根据公司实际情况
经过认真的讨论,我们将按下列程序组织实施
(一)施工组织体系及劳动组织1、为保证关键工序如期按实际计划完成进行,在现场组织以下施工体系,各负其责
见施工组织体系及劳动组织体系图
经理室:全面指挥,统一协调,督促该工程全面情况
项目经理:全面负责组织本标段的工程管理、实施及竣工工作,组织协调对外的各项业务,协调各部门之间的关系,安排工程进度,把握工程质量
技术组:负责工程的各项技术工作,生产的衔接,工程计划的安排及落实,组织协调各部门之间的人员、物资设备等
安全组:保证工程安全保卫工作
质检组:负责对工程的质量监督,对各道工序进行全面的质量检查
后勤组:该工程后勤工作及生活保障
材供组:原材料的采购运输、加工及仓储工作
设备组:各类施工机械进退场维修保养、设备调动、电力供应
施工组:各施工班组独立组织施工各负其责

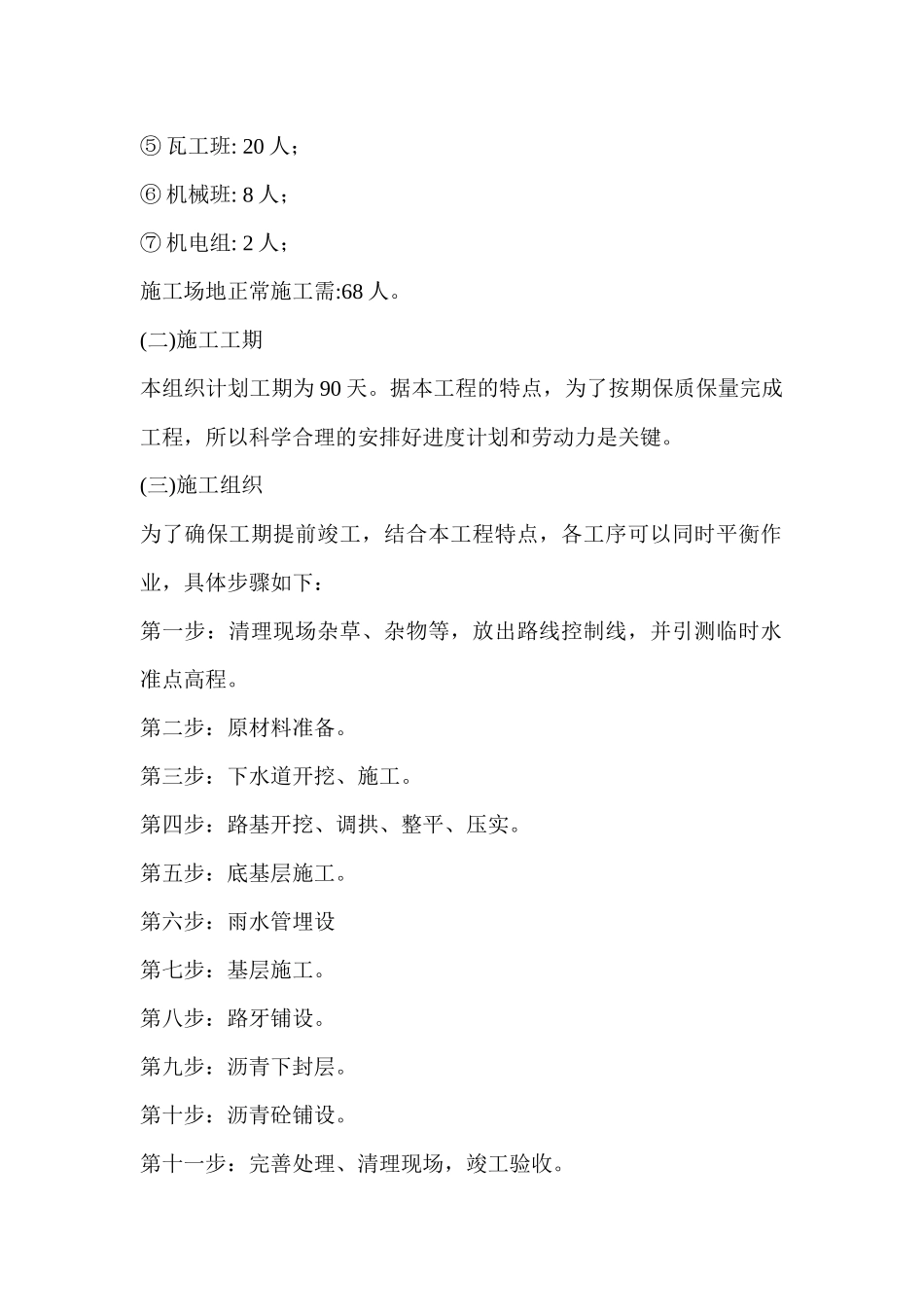

2、劳动组织:① 项目经理部 12 人;② 木工班:6 人;④ 普工班: 20 人;⑤ 瓦工班: 20 人;⑥ 机械班: 8 人;⑦ 机电组: 2 人;施工场地正常施工需:68 人
(二)施工工期本组织计划工期为 90 天
据本工程的特点,为了按期保质保量完成工程,所以科学合理的安排好进度计划和劳动力是关键
(三)施工组织为了确保工期提前竣工,结合本工程特点,各工序可以同时平衡作业,具体步骤如下:第一步:清理现场杂草、杂物等,放出路线控制线,并引测临时水准点高程
第二步:原材料准备
第三步:下水道开挖、施工
第四步:路基开挖、调拱、整平、压实
第五步:底基层施工
第六步:雨水管埋设第七步:基层施工
第八步:路牙铺设
第九步:沥青下封层
第十步:沥青砼铺设
第十一步:完善处理、清理现场,竣工验收

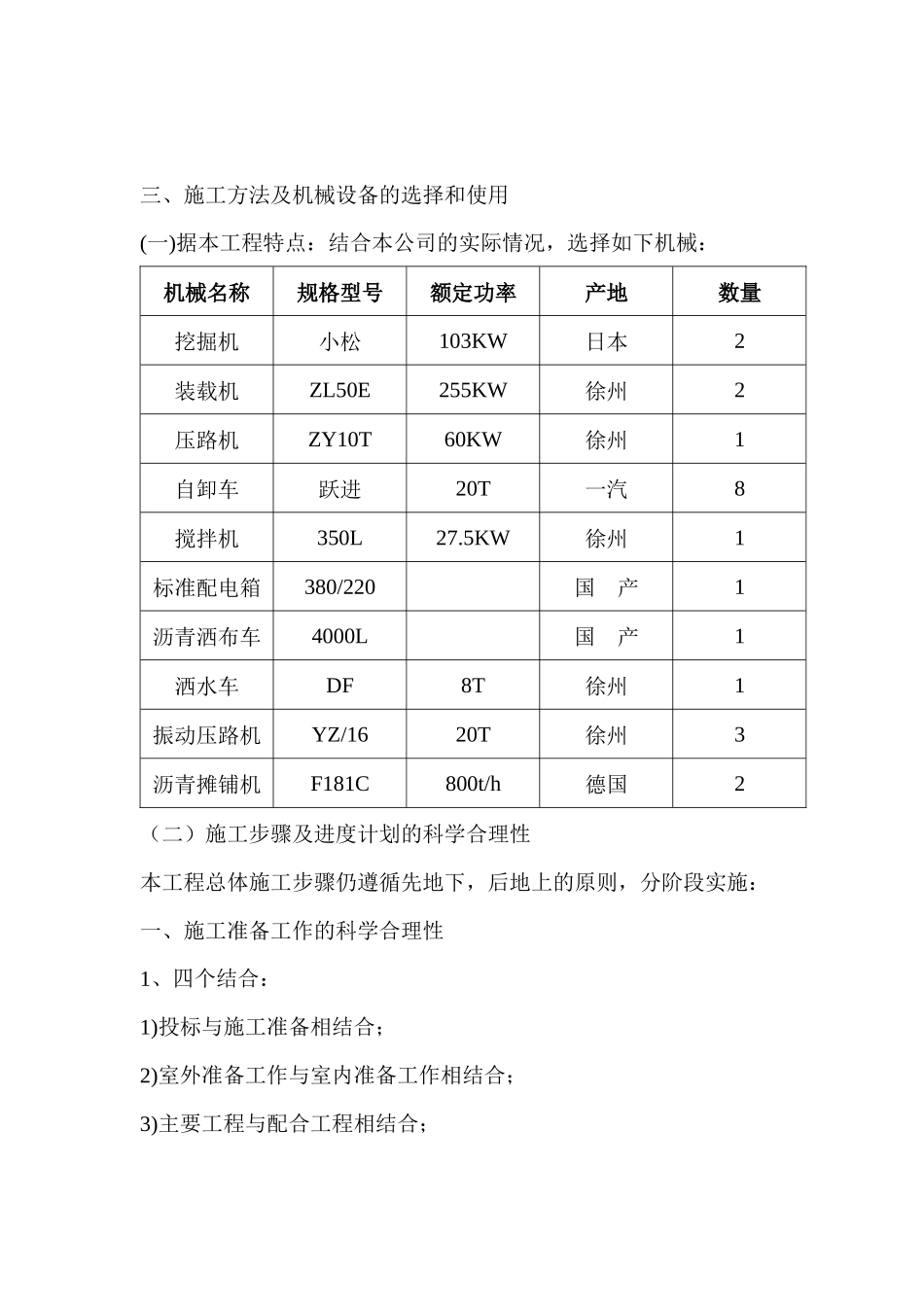

三、施工方法及机械设备的选择和使用(一)据本工程特点:结合本公司的实际情况,选择如下机械:机械名称规
