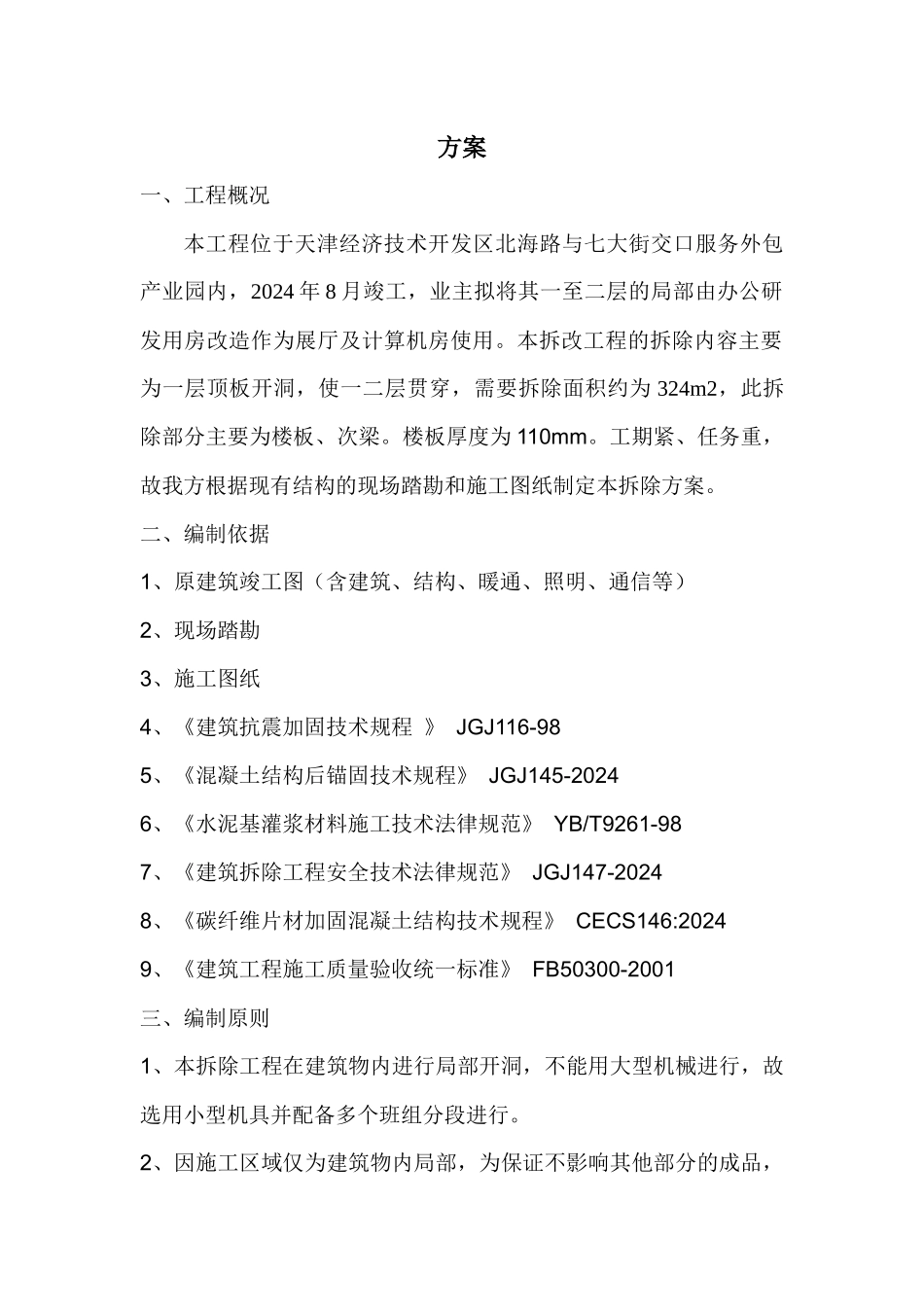

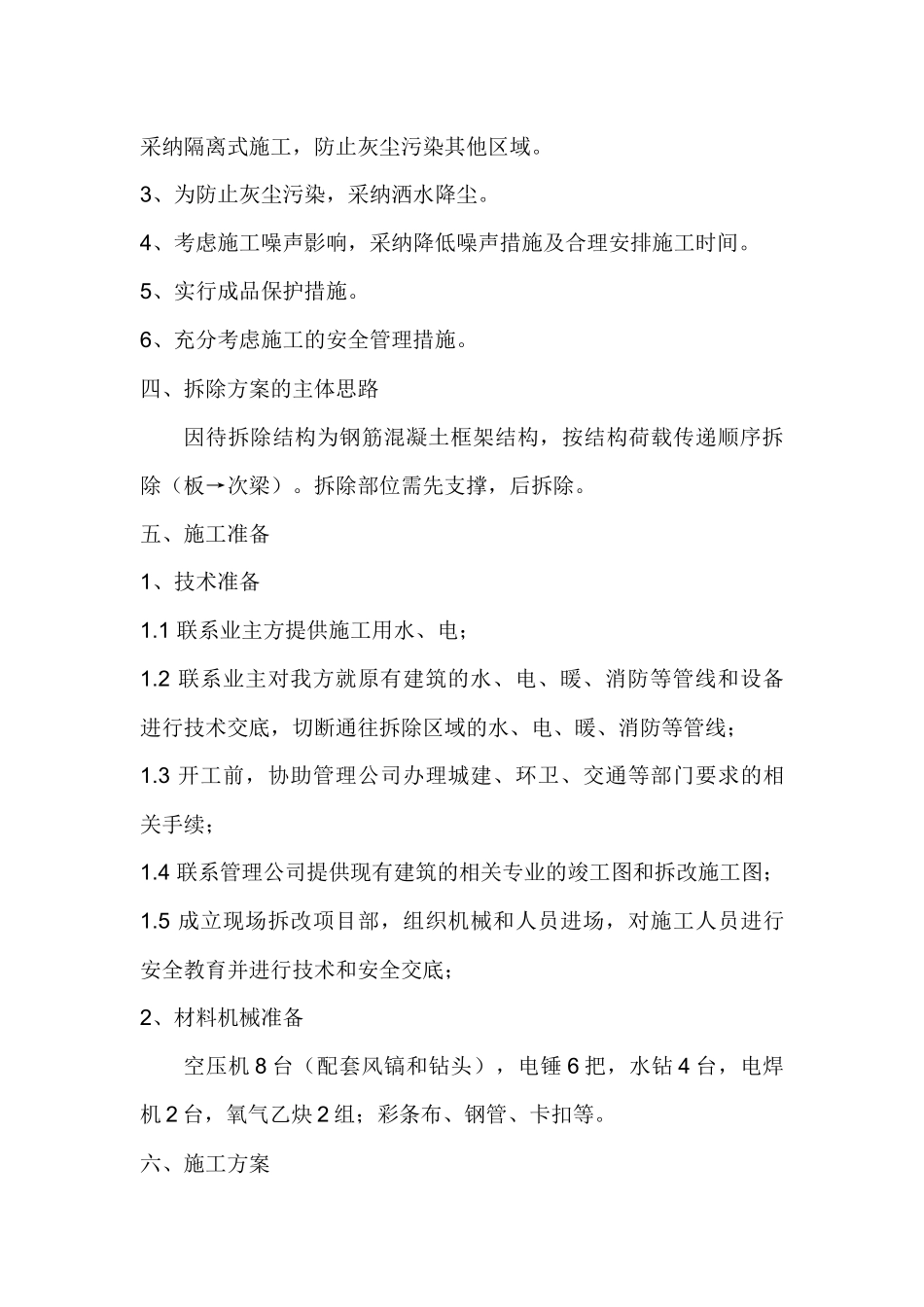

方案一、工程概况本工程位于天津经济技术开发区北海路与七大街交口服务外包产业园内,2024 年 8 月竣工,业主拟将其一至二层的局部由办公研发用房改造作为展厅及计算机房使用。本拆改工程的拆除内容主要为一层顶板开洞,使一二层贯穿,需要拆除面积约为 324m2,此拆除部分主要为楼板、次梁。楼板厚度为 110mm。工期紧、任务重,故我方根据现有结构的现场踏勘和施工图纸制定本拆除方案。二、编制依据1、原建筑竣工图(含建筑、结构、暖通、照明、通信等)2、现场踏勘3、施工图纸4、《建筑抗震加固技术规程 》 JGJ116-985、《混凝土结构后锚固技术规程》 JGJ145-20246、《水泥基灌浆材料施工技术法律规范》 YB/T9261-987、《建筑拆除工程安全技术法律规范》 JGJ147-20248、《碳纤维片材加固混凝土结构技术规程》 CECS146:20249、《建筑工程施工质量验收统一标准》 FB50300-2001三、编制原则1、本拆除工程在建筑物内进行局部开洞,不能用大型机械进行,故选用小型机具并配备多个班组分段进行。2、因施工区域仅为建筑物内局部,为保证不影响其他部分的成品,采纳隔离式施工,防止灰尘污染其他区域。3、为防止灰尘污染,采纳洒水降尘。4、考虑施工噪声影响,采纳降低噪声措施及合理安排施工时间。5、实行成品保护措施。6、充分考虑施工的安全管理措施。四、拆除方案的主体思路因待拆除结构为钢筋混凝土框架结构,按结构荷载传递顺序拆除(板→次梁)。拆除部位需先支撑,后拆除。五、施工准备1、技术准备1.1 联系业主方提供施工用水、电;1.2 联系业主对我方就原有建筑的水、电、暖、消防等管线和设备进行技术交底,切断通往拆除区域的水、电、暖、消防等管线;1.3 开工前,协助管理公司办理城建、环卫、交通等部门要求的相关手续;1.4 联系管理公司提供现有建筑的相关专业的竣工图和拆改施工图;1.5 成立现场拆改项目部,组织机械和人员进场,对施工人员进行安全教育并进行技术和安全交底;2、材料机械准备空压机 8 台(配套风镐和钻头),电锤 6 把,水钻 4 台,电焊机 2 台,氧气乙炔 2 组;彩条布、钢管、卡扣等。六、施工方案1、二层梁加固2、柱子加固3、楼板碳纤维加固4、楼板及次梁拆除根据施工部位的结构特点,将施工区域划分为 5 个单元格,详见附图。将此 5 个单元格划分为①--⑤五个班组施工。1.1、在拟拆除楼板正下方设置比上方拆除区域外扩 2 米的安全区域。此区域搭设 1.2m 高钢管围栏,并用木模板做...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

静力切割技术在拆除工程中的应用

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
