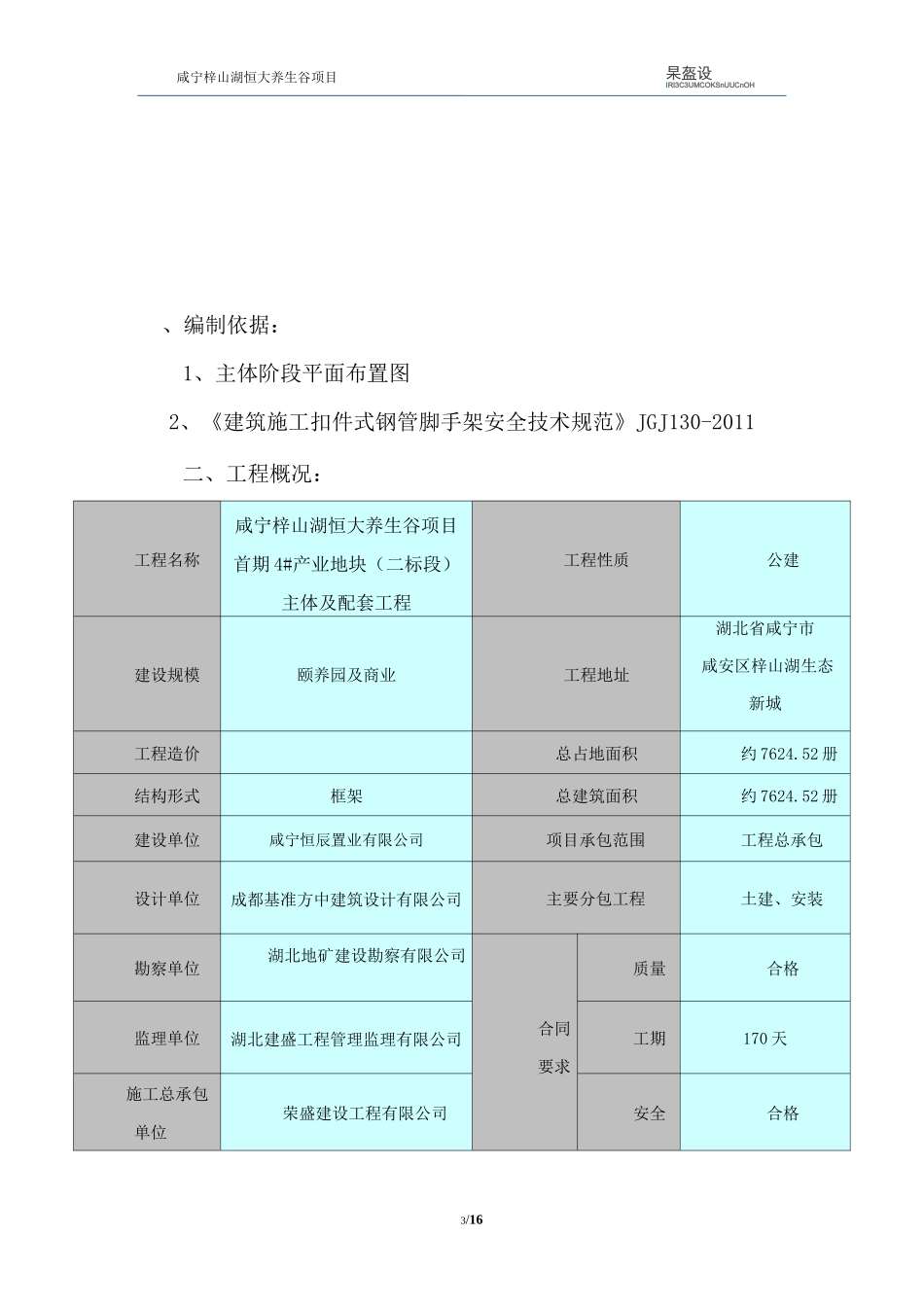

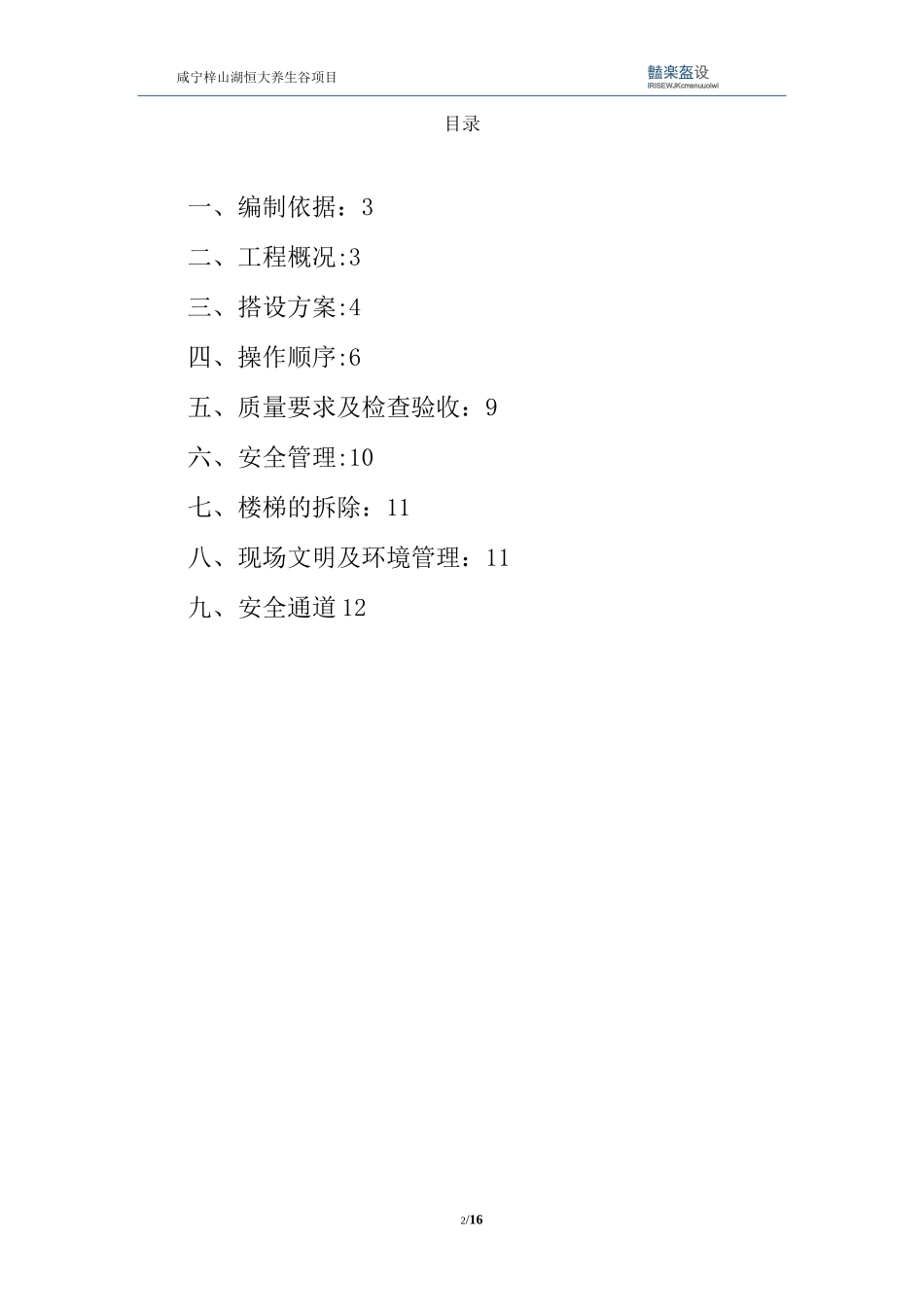

1/16咸宁梓山湖恒大养生谷项目首期 4#产业地块(二标段)主体及配套工程安全通道及人行通道施工方案审核人:编制人:荣盛建设工程有限公司二 0—九年七月豔楽盔设IRISEWJKcmsnuuoiwi咸宁梓山湖恒大养生谷项目2/16目录一、编制依据:3二、工程概况:3三、搭设方案:4四、操作顺序:6五、质量要求及检查验收:9六、安全管理:10七、楼梯的拆除:11八、现场文明及环境管理:11九、安全通道 12杲盔设IRI3C3UMCOKSnUUCnOH咸宁梓山湖恒大养生谷项目3/16、编制依据:1、主体阶段平面布置图2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011二、工程概况:工程名称咸宁梓山湖恒大养生谷项目首期 4#产业地块(二标段)主体及配套工程工程性质公建建设规模颐养园及商业工程地址湖北省咸宁市咸安区梓山湖生态新城工程造价总占地面积约 7624
52 册结构形式框架总建筑面积约 7624
52 册建设单位咸宁恒辰置业有限公司项目承包范围工程总承包设计单位成都基准方中建筑设计有限公司主要分包工程土建、安装勘察单位湖北地矿建设勘察有限公司合同要求质量合格监理单位湖北建盛工程管理监理有限公司工期170 天施工总承包单位荣盛建设工程有限公司安全合格翻杲盔设IRIH3UKCWSnmKTnOH咸宁梓山湖恒大养生谷项目4/16为便于地下室施工人员上下通行,本工程 13 个单体,每个单体搭设一处施工上人通道及安全出口
三、搭设方案:1、钢管梯搭设方案13 个单体均要搭设临时施工钢管梯,搭设之前先将搭设位置地基夯实、平整,搭设示意图如下,梯子立杆间距 1200mm,立杆下铺 200*50 脚手板,梯段栏杆高 1200mm,栏杆上布密目网,梯段下面布大眼网
钢管上刷红白相间漆,梯段顶部与边坡壁的距离要铺设 200*50 脚手板,脚手板要与钢管用 16#铅丝帮扎牢固
