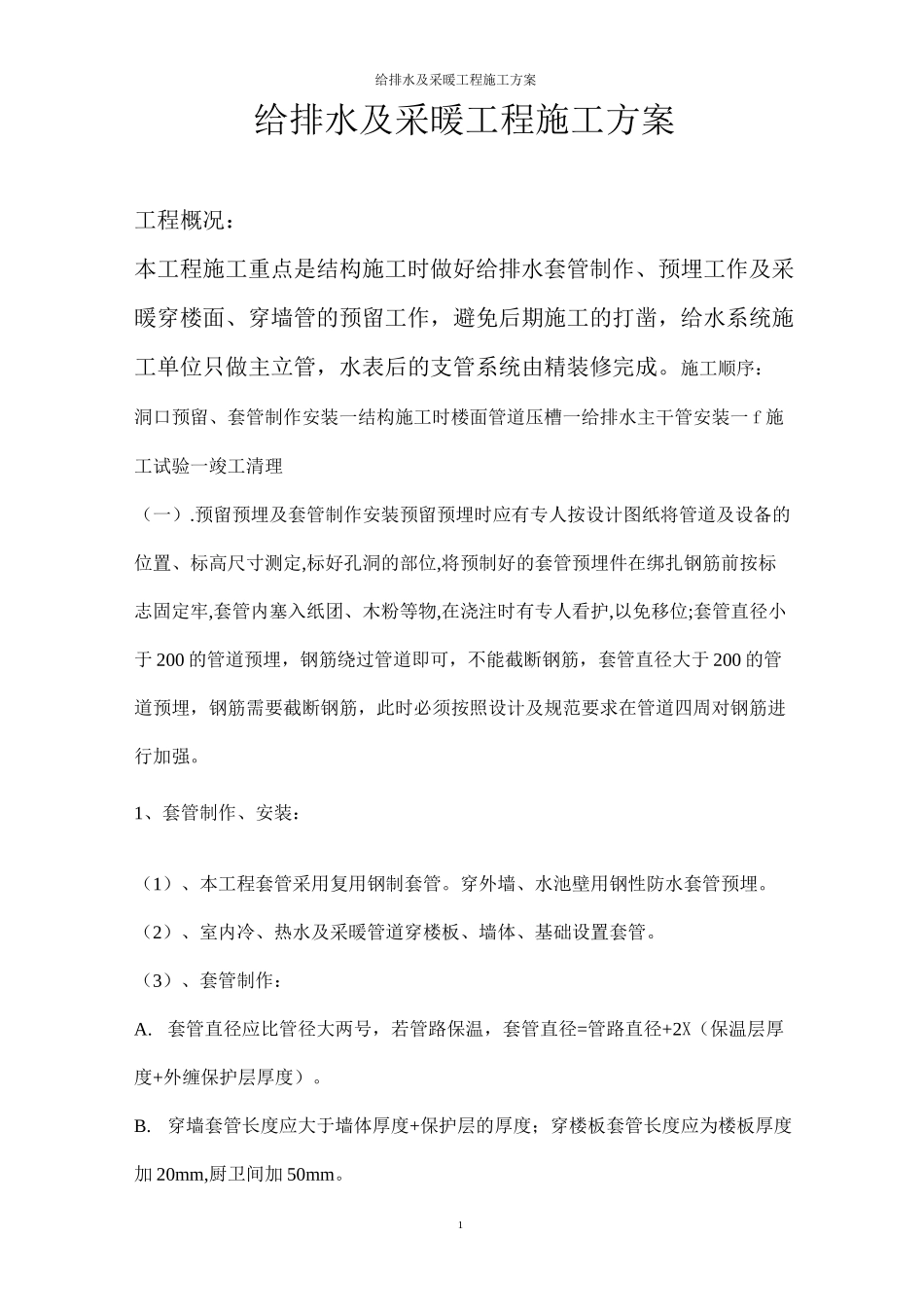

给排水及采暖)编制人:审核人:审批人:编制单位:编制日期:给排水及采暖工程施工方案1给排水及采暖工程施工方案工程概况:本工程施工重点是结构施工时做好给排水套管制作、预埋工作及采暖穿楼面、穿墙管的预留工作,避免后期施工的打凿,给水系统施工单位只做主立管,水表后的支管系统由精装修完成
施工顺序:洞口预留、套管制作安装一结构施工时楼面管道压槽一给排水主干管安装一 f 施工试验一竣工清理(一)
预留预埋及套管制作安装预留预埋时应有专人按设计图纸将管道及设备的位置、标高尺寸测定,标好孔洞的部位,将预制好的套管预埋件在绑扎钢筋前按标志固定牢,套管内塞入纸团、木粉等物,在浇注时有专人看护,以免移位;套管直径小于 200 的管道预埋,钢筋绕过管道即可,不能截断钢筋,套管直径大于 200 的管道预埋,钢筋需要截断钢筋,此时必须按照设计及规范要求在管道四周对钢筋进行加强
1、套管制作、安装:(1)、本工程套管采用复用钢制套管
穿外墙、水池壁用钢性防水套管预埋
(2)、室内冷、热水及采暖管道穿楼板、墙体、基础设置套管
(3)、套管制作:A
套管直径应比管径大两号,若管路保温,套管直径=管路直径+2X(保温层厚度+外缠保护层厚度)
穿墙套管长度应大于墙体厚度+保护层的厚度;穿楼板套管长度应为楼板厚度加 20mm,厨卫间加 50mm

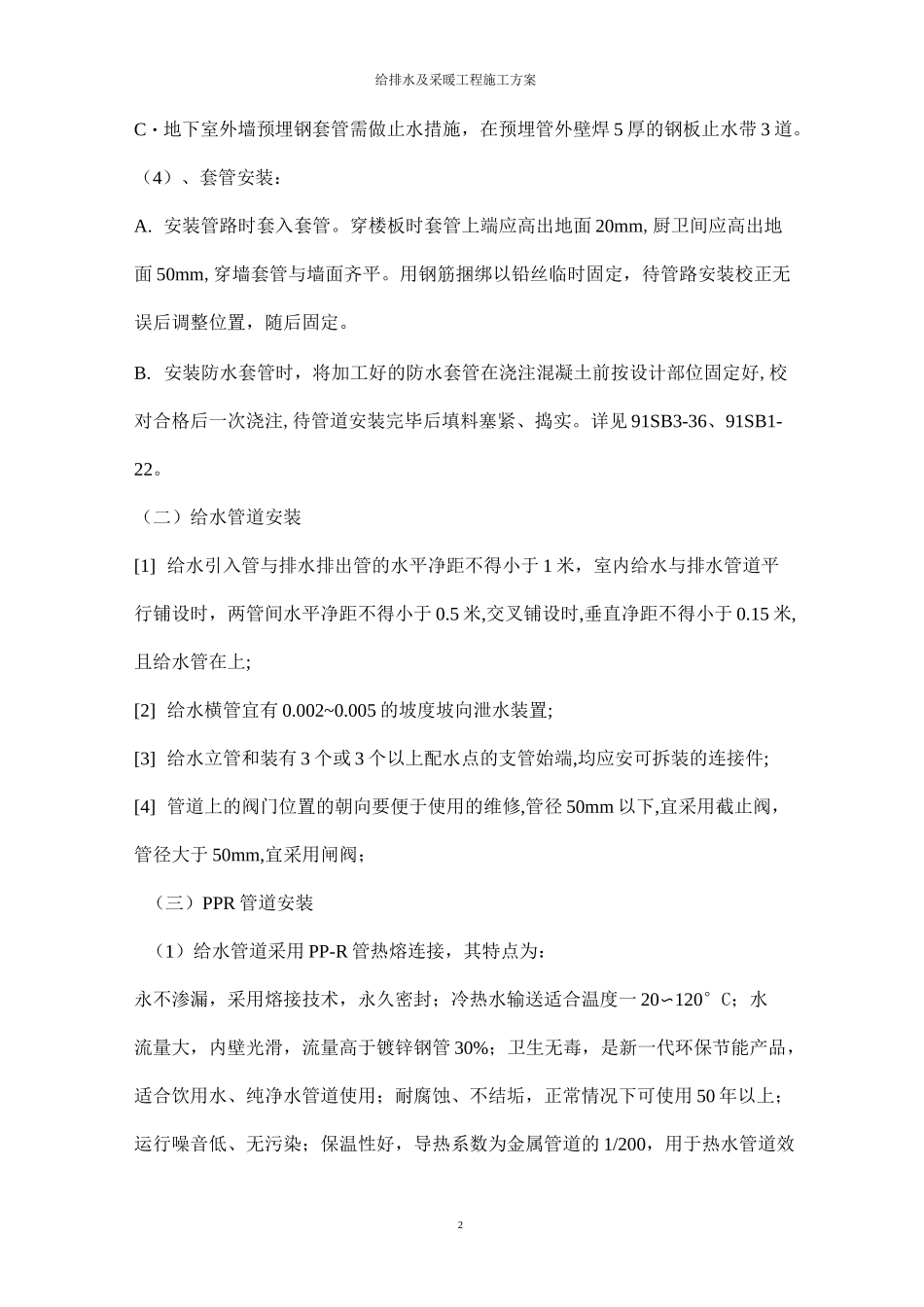

给排水及采暖工程施工方案2C・地下室外墙预埋钢套管需做止水措施,在预埋管外壁焊 5 厚的钢板止水带 3 道
(4)、套管安装:A
安装管路时套入套管
穿楼板时套管上端应高出地面 20mm,厨卫间应高出地面 50mm,穿墙套管与墙面齐平
用钢筋捆绑以铅丝临时固定,待管路安装校正无误后调整位置,随后固定
安装防水套管时,将加工好的防水套管在浇注混凝土前按设计部位固定好,校对合格后一次浇注,待管道安装完毕后填料塞紧、捣实
详见 91SB3-36、91SB1-22
