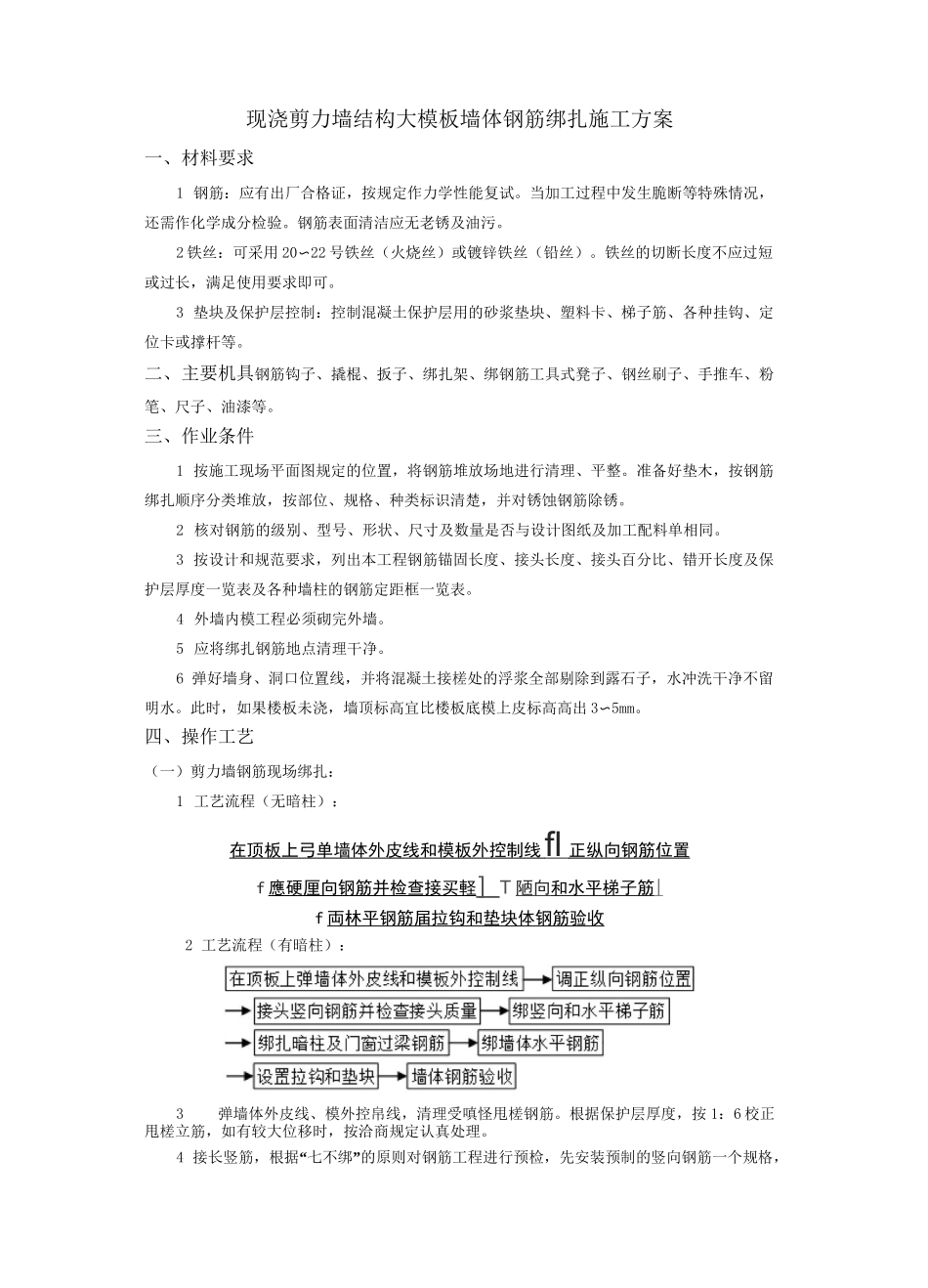

现浇剪力墙结构大模板墙体钢筋绑扎施工方案一、材料要求1 钢筋:应有出厂合格证,按规定作力学性能复试
当加工过程中发生脆断等特殊情况,还需作化学成分检验
钢筋表面清洁应无老锈及油污
2 铁丝:可采用 20〜22 号铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝的切断长度不应过短或过长,满足使用要求即可
3 垫块及保护层控制:控制混凝土保护层用的砂浆垫块、塑料卡、梯子筋、各种挂钩、定位卡或撑杆等
二、主要机具钢筋钩子、撬棍、扳子、绑扎架、绑钢筋工具式凳子、钢丝刷子、手推车、粉笔、尺子、油漆等
三、作业条件1 按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整
准备好垫木,按钢筋绑扎顺序分类堆放,按部位、规格、种类标识清楚,并对锈蚀钢筋除锈
2 核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸及加工配料单相同
3 按设计和规范要求,列出本工程钢筋锚固长度、接头长度、接头百分比、错开长度及保护层厚度一览表及各种墙柱的钢筋定距框一览表
4 外墙内模工程必须砌完外墙
5 应将绑扎钢筋地点清理干净
6 弹好墙身、洞口位置线,并将混凝土接槎处的浮浆全部剔除到露石子,水冲洗干净不留明水
此时,如果楼板未浇,墙顶标高宜比楼板底模上皮标高高出 3〜5mm
四、操作工艺(一)剪力墙钢筋现场绑扎:1 工艺流程(无暗柱):在顶板上弓单墙体外皮线和模板外控制线 fl 正纵向钢筋位置 f 應硬厘向钢筋并检查接买軽 ] T 陋向 和水平梯子筋 | f 両林平钢筋届拉钩和垫块体钢筋验收2 工艺流程(有暗柱):3弹墙体外皮线、模外控帛线,清理受嗔怪甩槎钢筋
根据保护层厚度,按 1:6 校正甩槎立筋,如有较大位移时,按洽商规定认真处理
4 接长竖筋,根据“七不绑”的原则对钢筋工程进行预检,先安装预制的竖向钢筋一个规格,梯子筋中控制墙厚度的横档钢筋的长度比墙厚小 2mm,端头用无齿锯锯平后刷防锈漆,并注意吊垂直,
