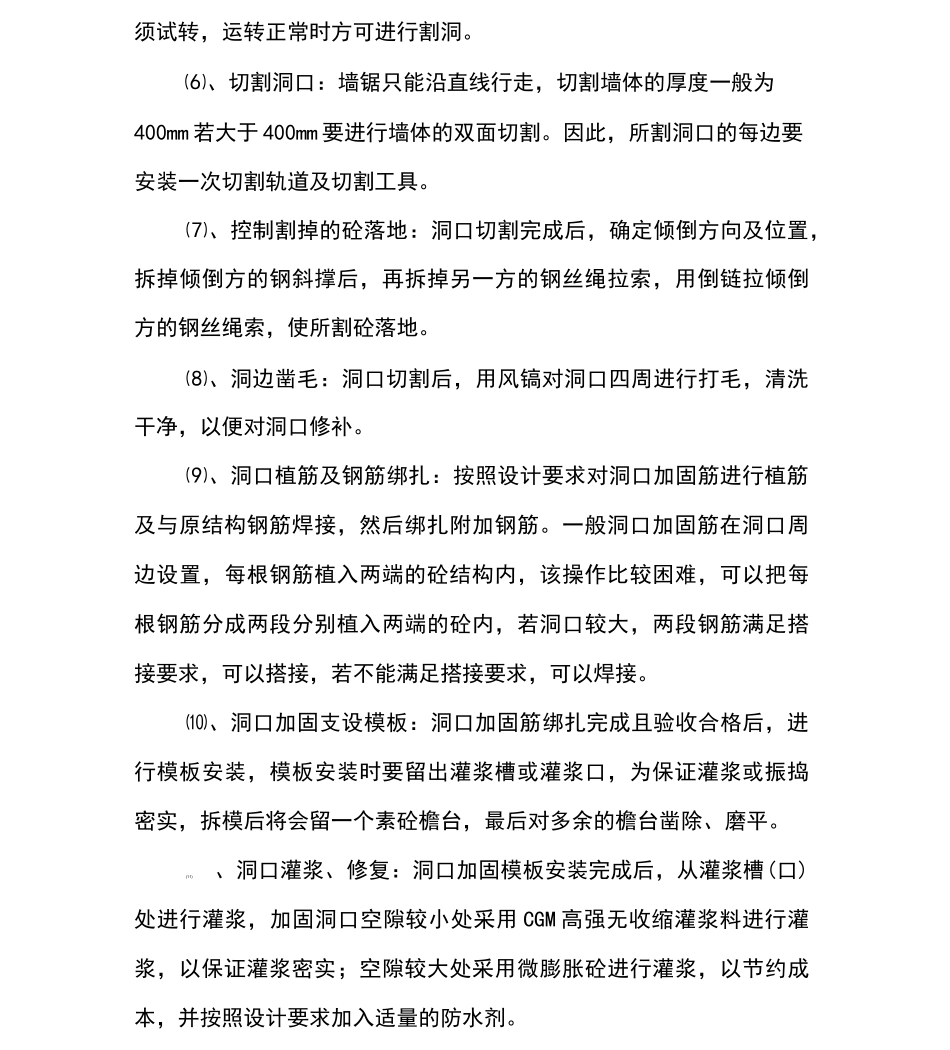

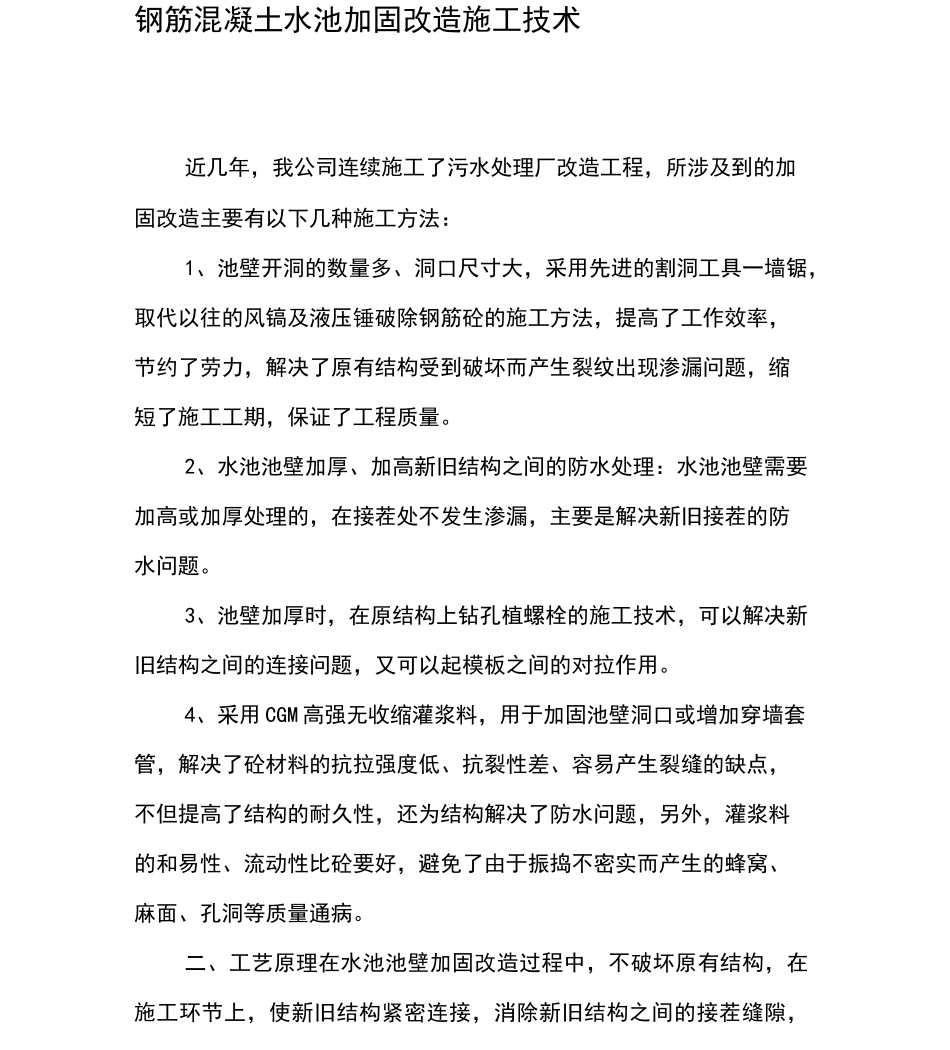

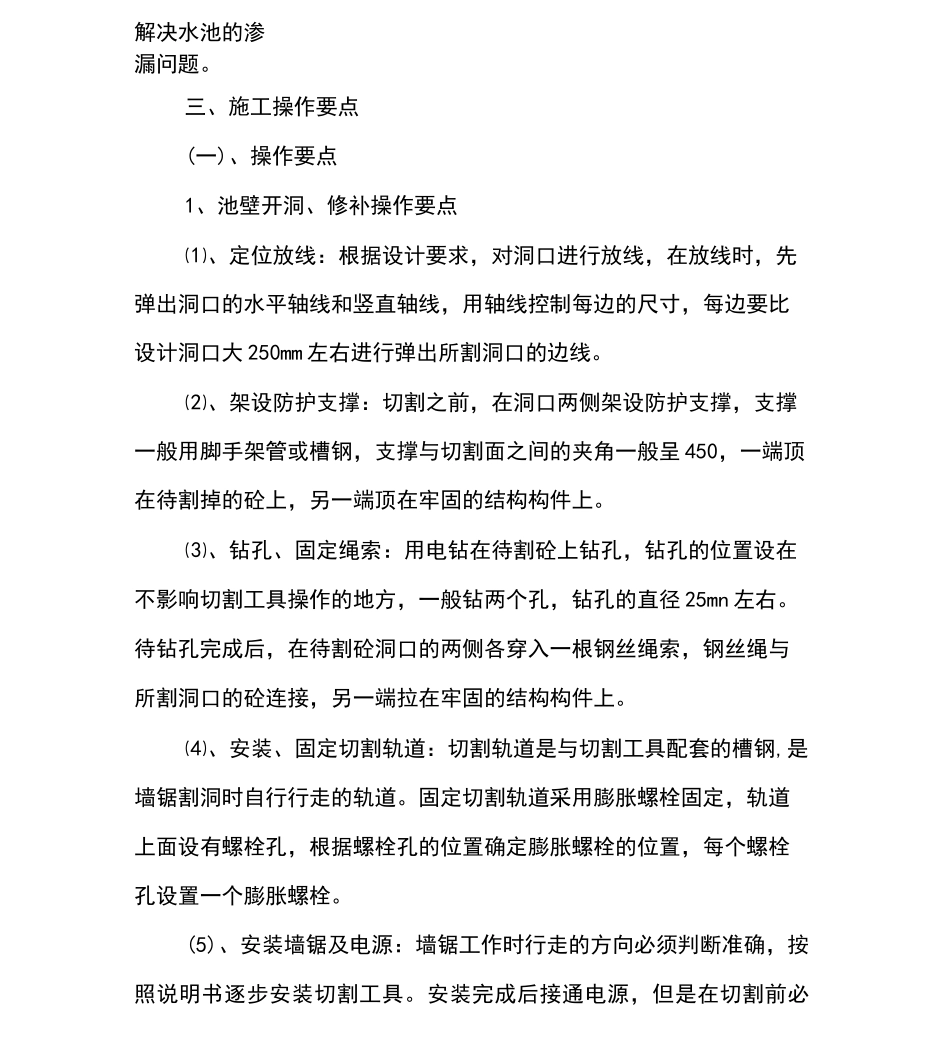

钢筋混凝土水池加固改造施工技术近几年,我公司连续施工了污水处理厂改造工程,所涉及到的加固改造主要有以下几种施工方法:1、池壁开洞的数量多、洞口尺寸大,采用先进的割洞工具一墙锯,取代以往的风镐及液压锤破除钢筋砼的施工方法,提高了工作效率,节约了劳力,解决了原有结构受到破坏而产生裂纹出现渗漏问题,缩短了施工工期,保证了工程质量。2、水池池壁加厚、加高新旧结构之间的防水处理:水池池壁需要加高或加厚处理的,在接茬处不发生渗漏,主要是解决新旧接茬的防水问题。3、池壁加厚时,在原结构上钻孔植螺栓的施工技术,可以解决新旧结构之间的连接问题,又可以起模板之间的对拉作用。4、采用 CGM 高强无收缩灌浆料,用于加固池壁洞口或增加穿墙套管,解决了砼材料的抗拉强度低、抗裂性差、容易产生裂缝的缺点,不但提高了结构的耐久性,还为结构解决了防水问题,另外,灌浆料的和易性、流动性比砼要好,避免了由于振捣不密实而产生的蜂窝、麻面、孔洞等质量通病。二、工艺原理在水池池壁加固改造过程中,不破坏原有结构,在施工环节上,使新旧结构紧密连接,消除新旧结构之间的接茬缝隙,解决水池的渗漏问题。三、施工操作要点(一)、操作要点1、池壁开洞、修补操作要点⑴、定位放线:根据设计要求,对洞口进行放线,在放线时,先弹出洞口的水平轴线和竖直轴线,用轴线控制每边的尺寸,每边要比设计洞口大 250mm 左右进行弹出所割洞口的边线。⑵、架设防护支撑:切割之前,在洞口两侧架设防护支撑,支撑一般用脚手架管或槽钢,支撑与切割面之间的夹角一般呈 450,一端顶在待割掉的砼上,另一端顶在牢固的结构构件上。⑶、钻孔、固定绳索:用电钻在待割砼上钻孔,钻孔的位置设在不影响切割工具操作的地方,一般钻两个孔,钻孔的直径 25mn 左右。待钻孔完成后,在待割砼洞口的两侧各穿入一根钢丝绳索,钢丝绳与所割洞口的砼连接,另一端拉在牢固的结构构件上。⑷、安装、固定切割轨道:切割轨道是与切割工具配套的槽钢,是墙锯割洞时自行行走的轨道。固定切割轨道采用膨胀螺栓固定,轨道上面设有螺栓孔,根据螺栓孔的位置确定膨胀螺栓的位置,每个螺栓孔设置一个膨胀螺栓。(5)、安装墙锯及电源:墙锯工作时行走的方向必须判断准确,按照说明书逐步安装切割工具。安装完成后接通电源,但是在切割前必须试转,运转正常时方可进行割洞。⑹、切割洞口:墙锯只能沿直线行走,切割墙体的厚度一般为400mm 若大于 400mm 要进行墙体的...
