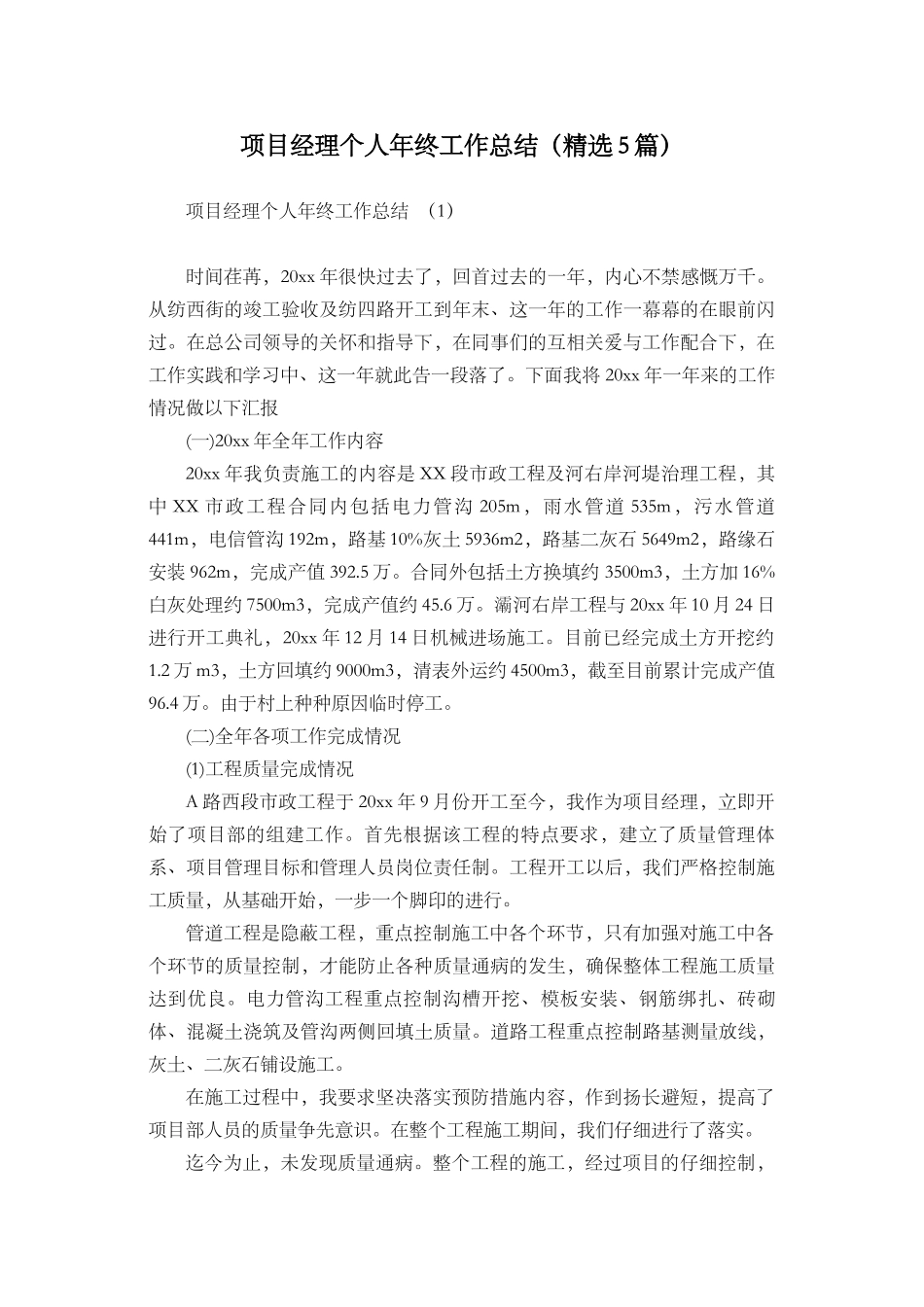

项目经理个人年终工作总结(精选 5 篇)项目经理个人年终工作总结 (1)时间荏苒,20xx 年很快过去了,回首过去的一年,内心不禁感慨万千
从纺西街的竣工验收及纺四路开工到年末、这一年的工作一幕幕的在眼前闪过
在总公司领导的关怀和指导下,在同事们的互相关爱与工作配合下,在工作实践和学习中、这一年就此告一段落了
下面我将 20xx 年一年来的工作情况做以下汇报(一)20xx 年全年工作内容20xx 年我负责施工的内容是 XX 段市政工程及河右岸河堤治理工程,其中 XX 市政工程合同内包括电力管沟 205m,雨水管道 535m,污水管道441m,电信管沟 192m,路基 10%灰土 5936m2,路基二灰石 5649m2,路缘石安装 962m,完成产值 392
合同外包括土方换填约 3500m3,土方加 16%白灰处理约 7500m3,完成产值约 45
灞河右岸工程与 20xx 年 10 月 24 日进行开工典礼,20xx 年 12 月 14 日机械进场施工
目前已经完成土方开挖约1
2 万 m3,土方回填约 9000m3,清表外运约 4500m3,截至目前累计完成产值96
由于村上种种原因临时停工
(二)全年各项工作完成情况(1)工程质量完成情况A 路西段市政工程于 20xx 年 9 月份开工至今,我作为项目经理,立即开始了项目部的组建工作
首先根据该工程的特点要求,建立了质量管理体系、项目管理目标和管理人员岗位责任制
工程开工以后,我们严格控制施工质量,从基础开始,一步一个脚印的进行
管道工程是隐蔽工程,重点控制施工中各个环节,只有加强对施工中各个环节的质量控制,才能防止各种质量通病的发生,确保整体工程施工质量达到优良
电力管沟工程重点控制沟槽开挖、模板安装、钢筋绑扎、砖砌体、混凝土浇筑及管沟两侧回填土质量
道路工程重点控制路基测量放线,灰土、二灰石
