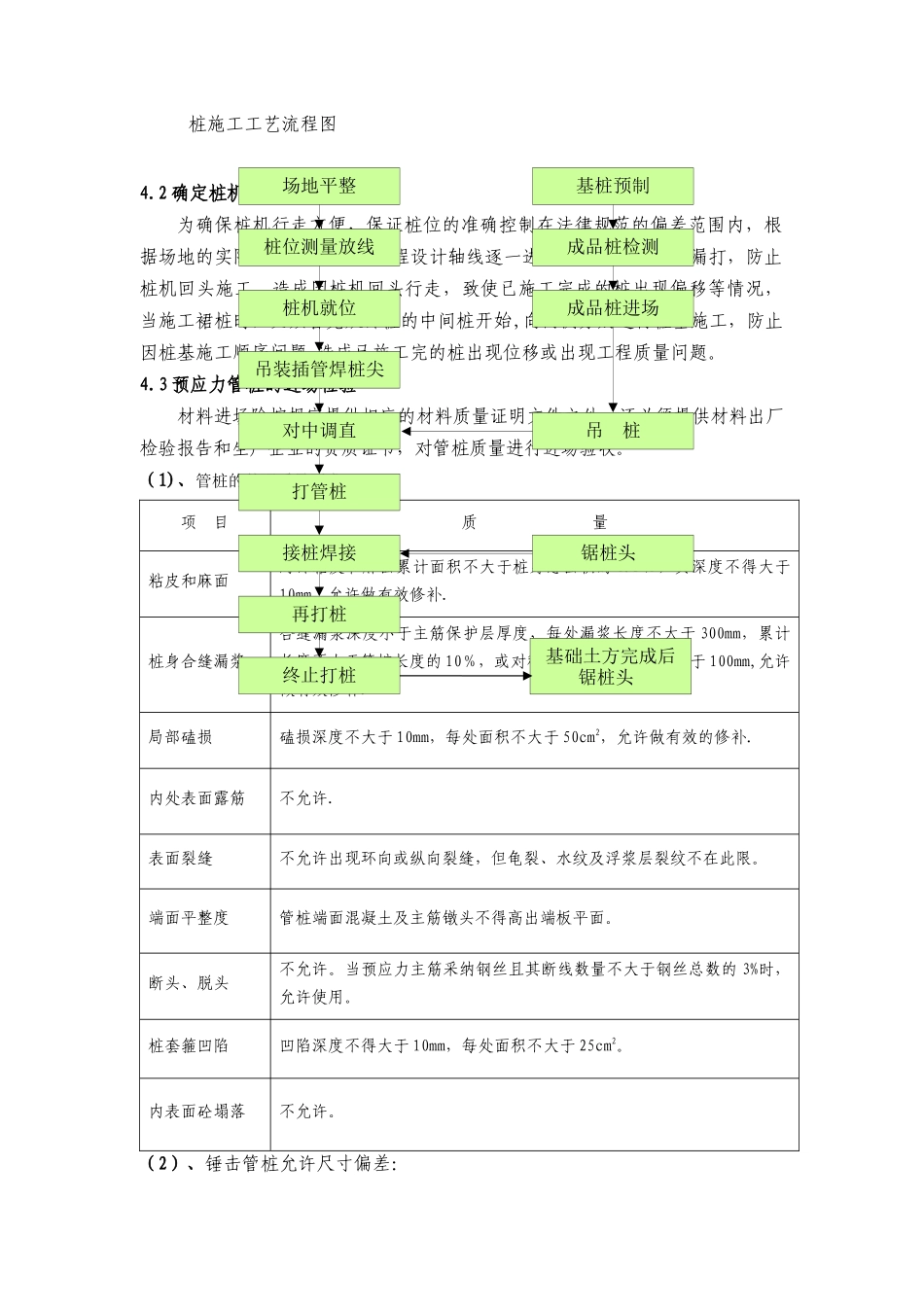

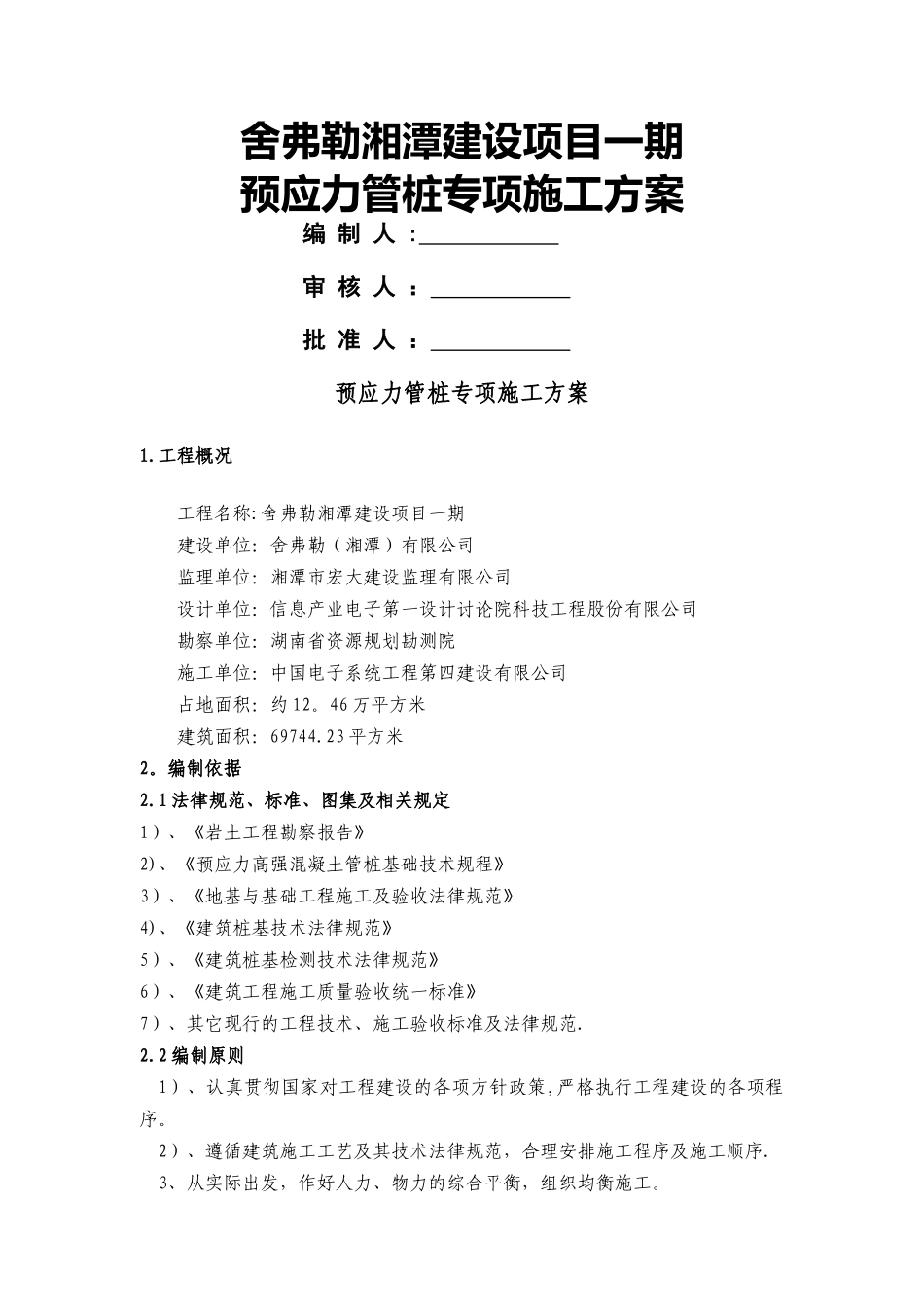

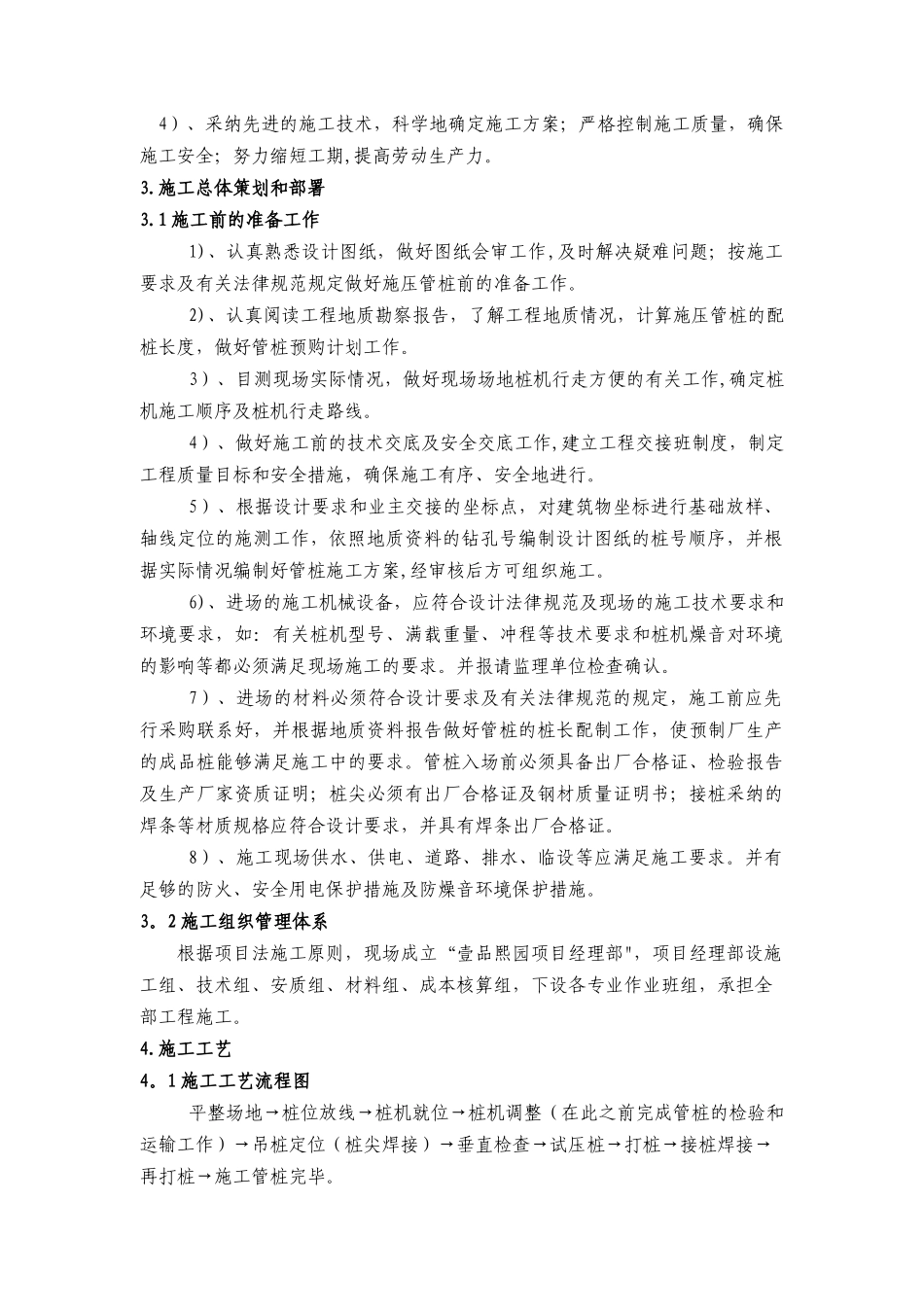

舍弗勒湘潭建设项目一期预应力管桩专项施工方案编 制 人 : 审 核 人 : 批 准 人 : 预应力管桩专项施工方案1.工程概况工程名称:舍弗勒湘潭建设项目一期建设单位:舍弗勒(湘潭)有限公司监理单位:湘潭市宏大建设监理有限公司设计单位:信息产业电子第一设计讨论院科技工程股份有限公司勘察单位:湖南省资源规划勘测院施工单位:中国电子系统工程第四建设有限公司占地面积:约 12。46 万平方米建筑面积:69744.23 平方米2。编制依据2.1 法律规范、标准、图集及相关规定1)、《岩土工程勘察报告》2)、《预应力高强混凝土管桩基础技术规程》3)、《地基与基础工程施工及验收法律规范》4)、《建筑桩基技术法律规范》5)、《建筑桩基检测技术法律规范》6)、《建筑工程施工质量验收统一标准》7)、其它现行的工程技术、施工验收标准及法律规范.2.2 编制原则1)、认真贯彻国家对工程建设的各项方针政策,严格执行工程建设的各项程序。2)、遵循建筑施工工艺及其技术法律规范,合理安排施工程序及施工顺序.3、从实际出发,作好人力、物力的综合平衡,组织均衡施工。4)、采纳先进的施工技术,科学地确定施工方案;严格控制施工质量,确保施工安全;努力缩短工期,提高劳动生产力。3.施工总体策划和部署3.1 施工前的准备工作1)、认真熟悉设计图纸,做好图纸会审工作,及时解决疑难问题;按施工要求及有关法律规范规定做好施压管桩前的准备工作。2)、认真阅读工程地质勘察报告,了解工程地质情况,计算施压管桩的配桩长度,做好管桩预购计划工作。3)、目测现场实际情况,做好现场场地桩机行走方便的有关工作,确定桩机施工顺序及桩机行走路线。4)、做好施工前的技术交底及安全交底工作,建立工程交接班制度,制定工程质量目标和安全措施,确保施工有序、安全地进行。5)、根据设计要求和业主交接的坐标点,对建筑物坐标进行基础放样、轴线定位的施测工作,依照地质资料的钻孔号编制设计图纸的桩号顺序,并根据实际情况编制好管桩施工方案,经审核后方可组织施工。6)、进场的施工机械设备,应符合设计法律规范及现场的施工技术要求和环境要求,如:有关桩机型号、满载重量、冲程等技术要求和桩机燥音对环境的影响等都必须满足现场施工的要求。并报请监理单位检查确认。7)、进场的材料必须符合设计要求及有关法律规范的规定,施工前应先行采购联系好,并根据地质资料报告做好管桩的桩长配制工作,使预制厂生产的成品桩能够满足施工中的要求。...
