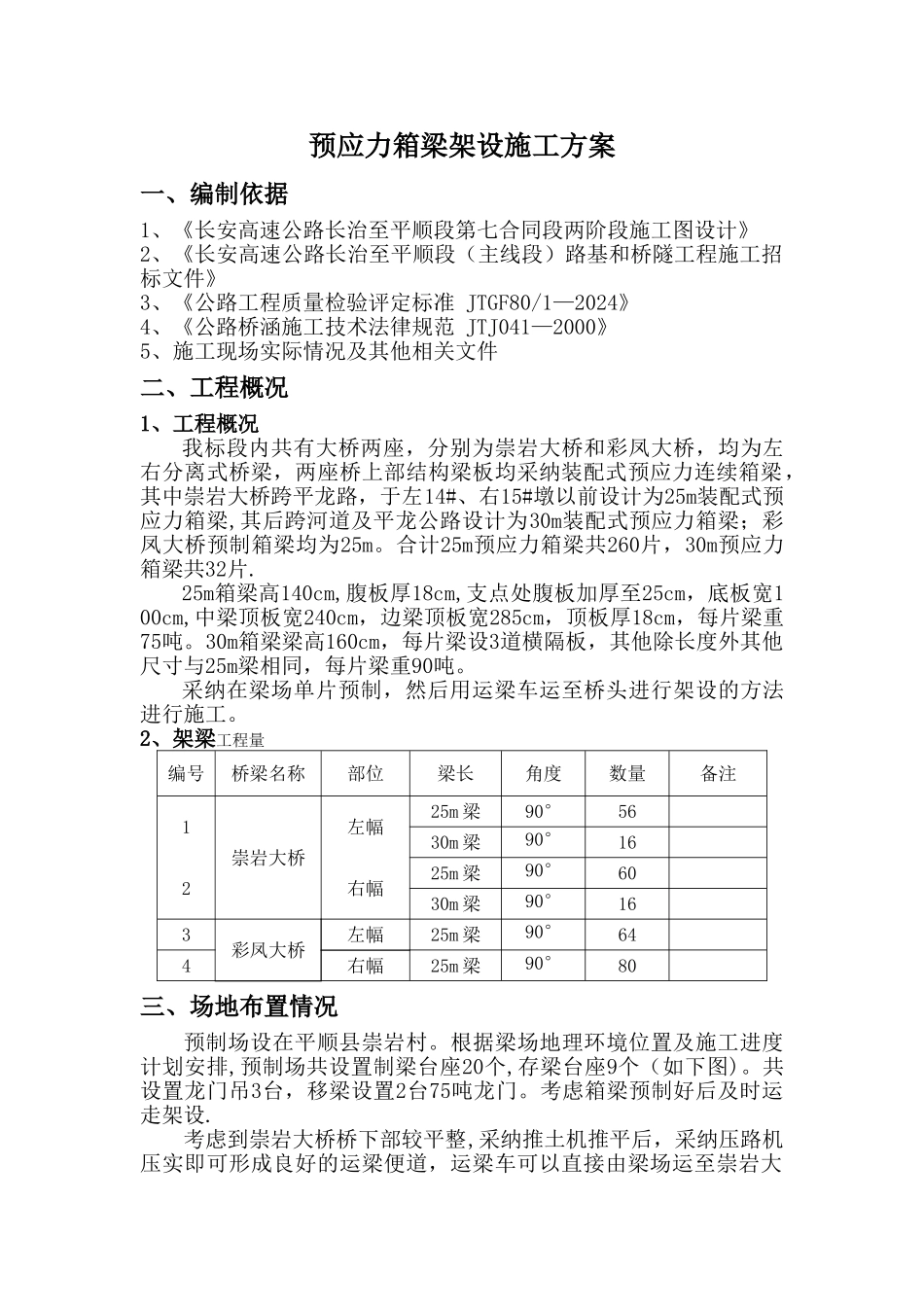

预应力箱梁架设施工方案一、编制依据1、《长安高速公路长治至平顺段第七合同段两阶段施工图设计》2、《长安高速公路长治至平顺段(主线段)路基和桥隧工程施工招标文件》 3、《公路工程质量检验评定标准 JTGF80/1—2024》4、《公路桥涵施工技术法律规范 JTJ041—2000》5、施工现场实际情况及其他相关文件二、工程概况1、工程概况我标段内共有大桥两座,分别为崇岩大桥和彩凤大桥,均为左右分离式桥梁,两座桥上部结构梁板均采纳装配式预应力连续箱梁,其中崇岩大桥跨平龙路,于左14#、右15#墩以前设计为25m装配式预应力箱梁,其后跨河道及平龙公路设计为30m装配式预应力箱梁;彩凤大桥预制箱梁均为25m
合计25m预应力箱梁共260片,30m预应力箱梁共32片
25m箱梁高140cm,腹板厚18cm,支点处腹板加厚至25cm,底板宽100cm,中梁顶板宽240cm,边梁顶板宽285cm,顶板厚18cm,每片梁重75吨
30m箱梁梁高160cm,每片梁设3道横隔板,其他除长度外其他尺寸与25m梁相同,每片梁重90吨
采纳在梁场单片预制,然后用运梁车运至桥头进行架设的方法进行施工
2、架梁工程量编号桥梁名称部位梁长角度数量备注1崇岩大桥左幅25m 梁90°5630m 梁90°162右幅25m 梁90°6030m 梁90°163彩凤大桥左幅25m 梁90°644右幅25m 梁90°80三、场地布置情况预制场设在平顺县崇岩村
根据梁场地理环境位置及施工进度计划安排,预制场共设置制梁台座20个,存梁台座9个(如下图)
共设置龙门吊3台,移梁设置2台75吨龙门
考虑箱梁预制好后及时运走架设
考虑到崇岩大桥桥下部较平整,采纳推土机推平后,采纳压路机压实即可形成良好的运梁便道,运梁车可以直接由梁场运至崇岩大桥下,大型汽车吊分别支立与所架墩跨两侧即可进行架梁施工

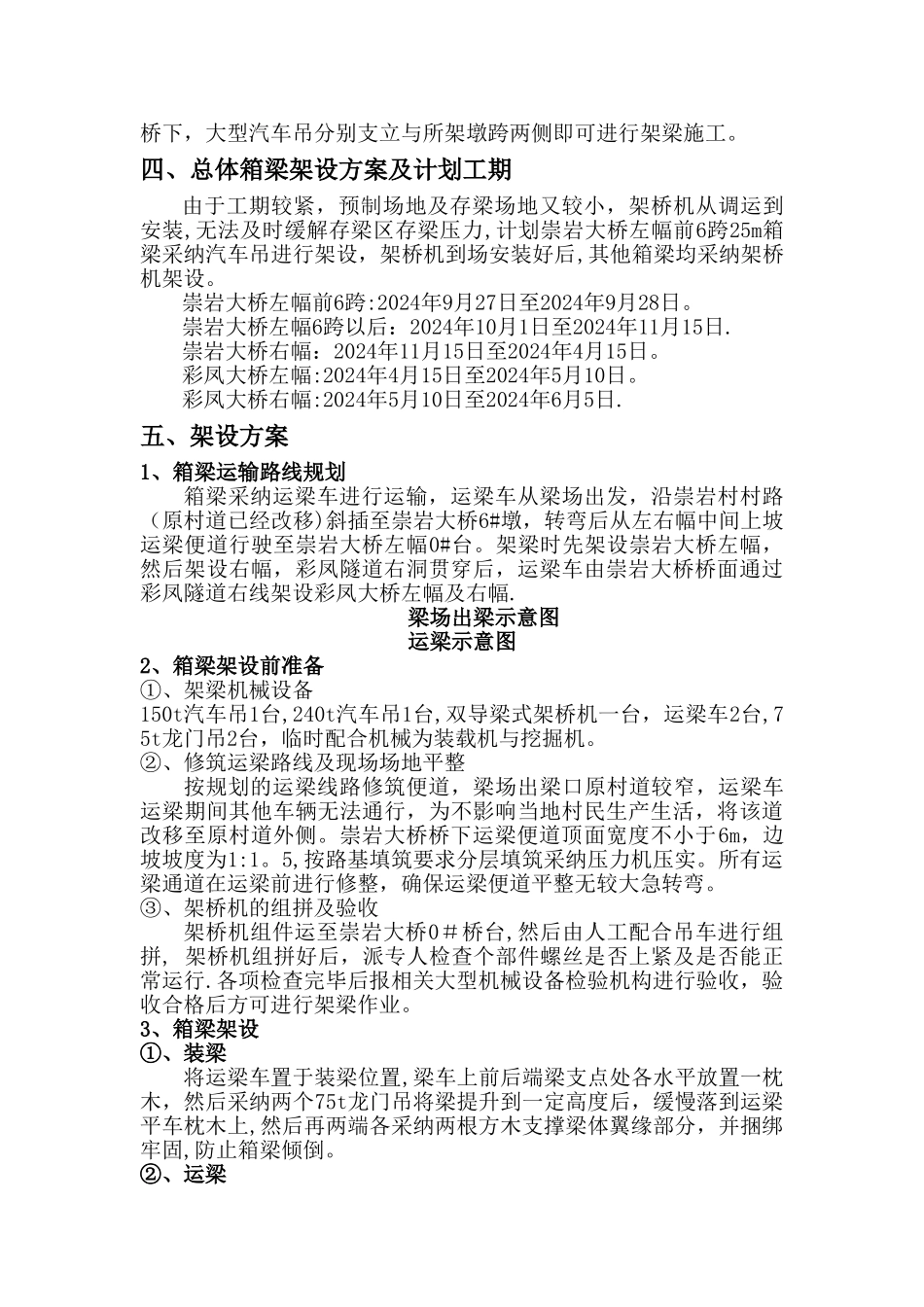

四、总体箱梁架设方案及计划工期由于
