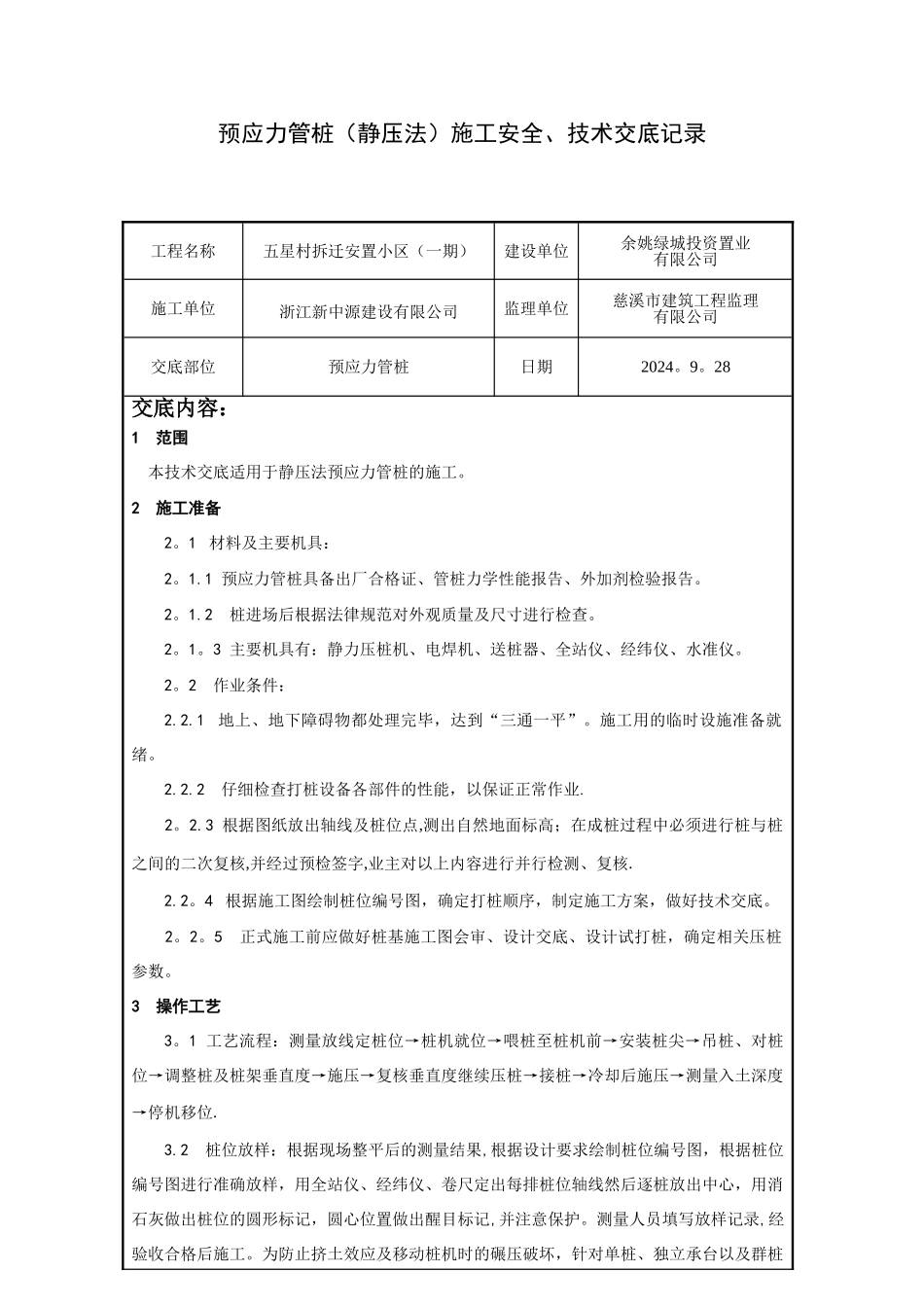

预应力管桩(静压法)施工安全、技术交底记录工程名称五星村拆迁安置小区(一期)建设单位余姚绿城投资置业有限公司施工单位浙江新中源建设有限公司监理单位慈溪市建筑工程监理有限公司交底部位预应力管桩日期2024
28交底内容:1 范围 本技术交底适用于静压法预应力管桩的施工
2 施工准备 2
1 材料及主要机具:2
1 预应力管桩具备出厂合格证、管桩力学性能报告、外加剂检验报告
2 桩进场后根据法律规范对外观质量及尺寸进行检查
3 主要机具有:静力压桩机、电焊机、送桩器、全站仪、经纬仪、水准仪
2 作业条件:2
1 地上、地下障碍物都处理完毕,达到“三通一平”
施工用的临时设施准备就绪
2 仔细检查打桩设备各部件的性能,以保证正常作业
3 根据图纸放出轴线及桩位点,测出自然地面标高;在成桩过程中必须进行桩与桩之间的二次复核,并经过预检签字,业主对以上内容进行并行检测、复核
4 根据施工图绘制桩位编号图,确定打桩顺序,制定施工方案,做好技术交底
5 正式施工前应做好桩基施工图会审、设计交底、设计试打桩,确定相关压桩参数
3 操作工艺3
1 工艺流程:测量放线定桩位→桩机就位→喂桩至桩机前→安装桩尖→吊桩、对桩位→调整桩及桩架垂直度→施压→复核垂直度继续压桩→接桩→冷却后施压→测量入土深度→停机移位
2 桩位放样:根据现场整平后的测量结果,根据设计要求绘制桩位编号图,根据桩位编号图进行准确放样,用全站仪、经纬仪、卷尺定出每排桩位轴线然后逐桩放出中心,用消石灰做出桩位的圆形标记,圆心位置做出醒目标记,并注意保护
测量人员填写放样记录,经验收合格后施工
为防止挤土效应及移动桩机时的碾压破坏,针对单桩、独立承台以及群桩制定不同的放线方案

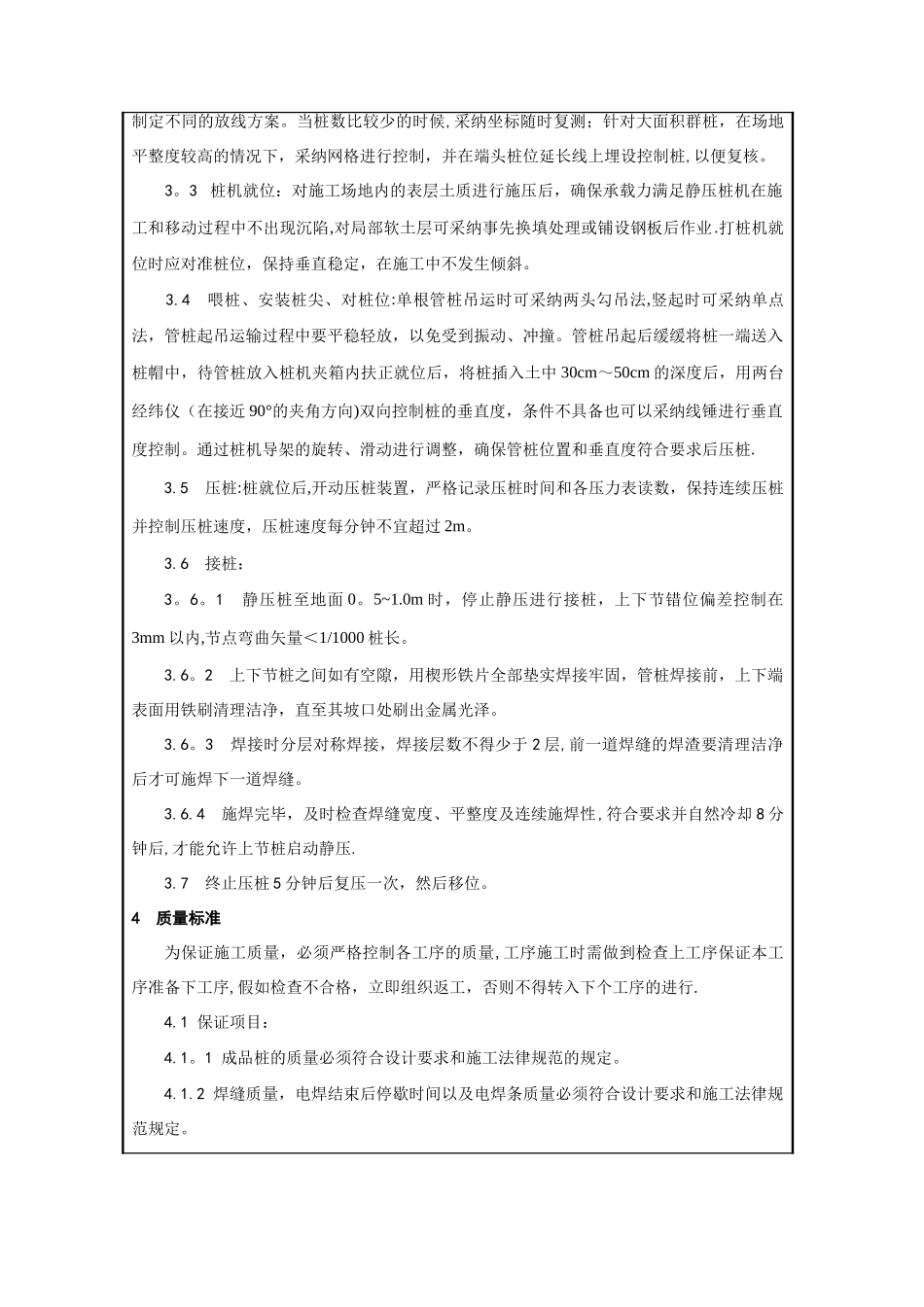

当桩数比较少的时候,采纳坐标随时复测;针对大面积群桩,在场地平整度较高的情况下
