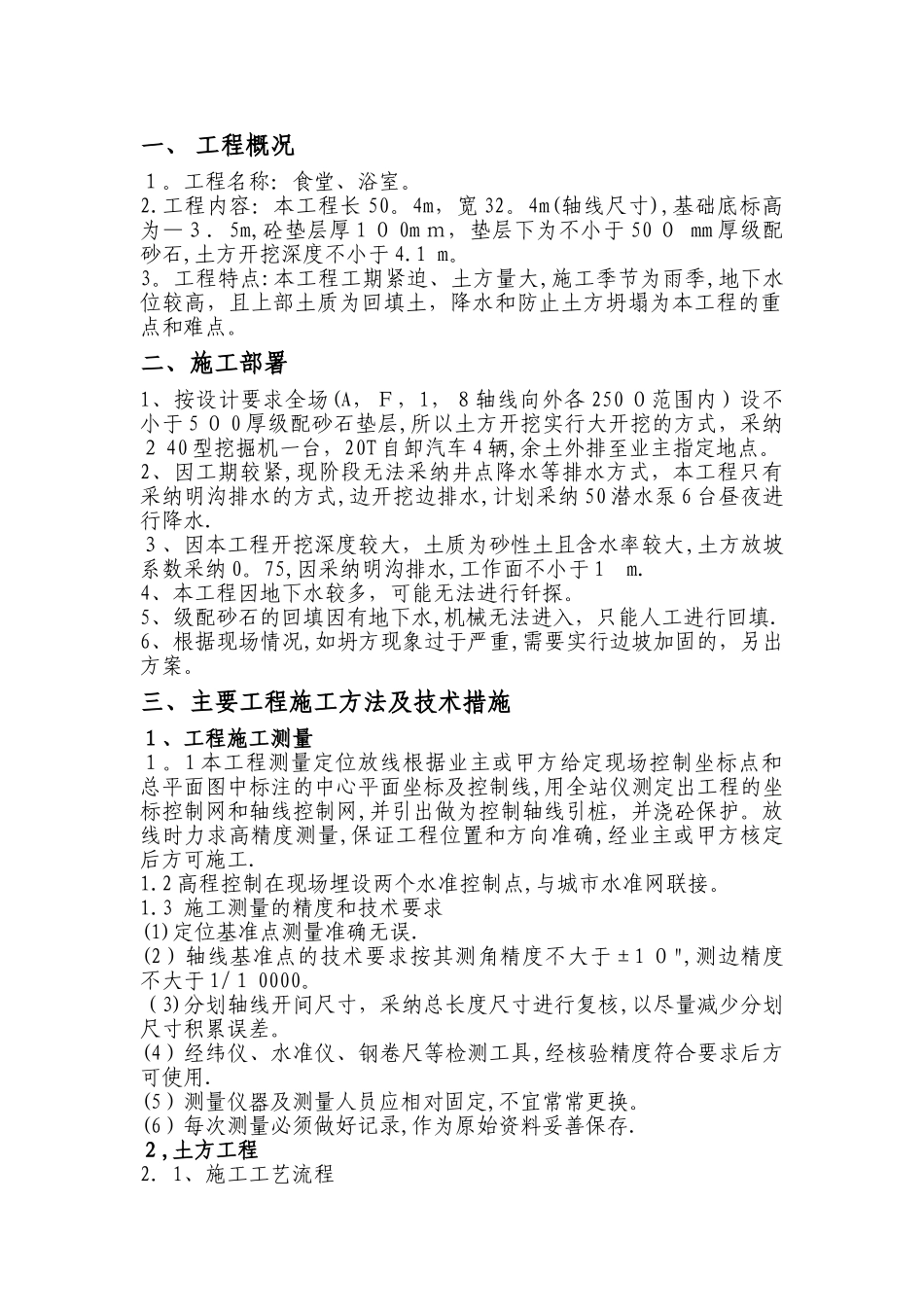

一、 工程概况1。工程名称:食堂、浴室。2.工程内容:本工程长 50。4m,宽 32。4m(轴线尺寸),基础底标高为—3.5m,砼垫层厚 1 0 0m m,垫层下为不小于 50 0 mm 厚级配砂石,土方开挖深度不小于 4.1 m。3。工程特点:本工程工期紧迫、土方量大,施工季节为雨季,地下水位较高,且上部土质为回填土,降水和防止土方坍塌为本工程的重点和难点。二、施工部署1、按设计要求全场(A,F,1,8轴线向外各 250 0范围内)设不小于 5 0 0 厚级配砂石垫层,所以土方开挖实行大开挖的方式,采纳2 40 型挖掘机一台,20T 自卸汽车 4 辆,余土外排至业主指定地点。2、因工期较紧,现阶段无法采纳井点降水等排水方式,本工程只有采纳明沟排水的方式,边开挖边排水,计划采纳 50 潜水泵 6 台昼夜进行降水.3、因本工程开挖深度较大,土质为砂性土且含水率较大,土方放坡系数采纳 0。75,因采纳明沟排水,工作面不小于 1 m.4、本工程因地下水较多,可能无法进行钎探。5、级配砂石的回填因有地下水,机械无法进入,只能人工进行回填.6、根据现场情况,如坍方现象过于严重,需要实行边坡加固的,另出方案。三、主要工程施工方法及技术措施1、工程施工测量1。1 本工程测量定位放线根据业主或甲方给定现场控制坐标点和总平面图中标注的中心平面坐标及控制线,用全站仪测定出工程的坐标控制网和轴线控制网,并引出做为控制轴线引桩,并浇砼保护。放线时力求高精度测量,保证工程位置和方向准确,经业主或甲方核定后方可施工.1.2 高程控制在现场埋设两个水准控制点,与城市水准网联接。1.3 施工测量的精度和技术要求(1)定位基准点测量准确无误.(2)轴线基准点的技术要求按其测角精度不大于±1 0",测边精度不大于 1/1 0000。(3)分划轴线开间尺寸,采纳总长度尺寸进行复核,以尽量减少分划尺寸积累误差。(4)经纬仪、水准仪、钢卷尺等检测工具,经核验精度符合要求后方可使用.(5)测量仪器及测量人员应相对固定,不宜常常更换。(6)每次测量必须做好记录,作为原始资料妥善保存.2,土方工程2.1、施工工艺流程 放线→开挖→修边(坡)→基(槽)底整平→基(槽)底找平→砂石回填。2.2 操作工艺1、基坑都采纳大开挖方式,局部采纳人工开挖、修整.基坑土方开挖机械选用 1 台 24 0型挖掘机开挖,配合 4 台 20 t自卸汽车配合外运土方,挖出土方外运至甲方指定地点.2、本工程土方开挖深度要求不小于4。1 m.如地基土满足设计要求则一次...
