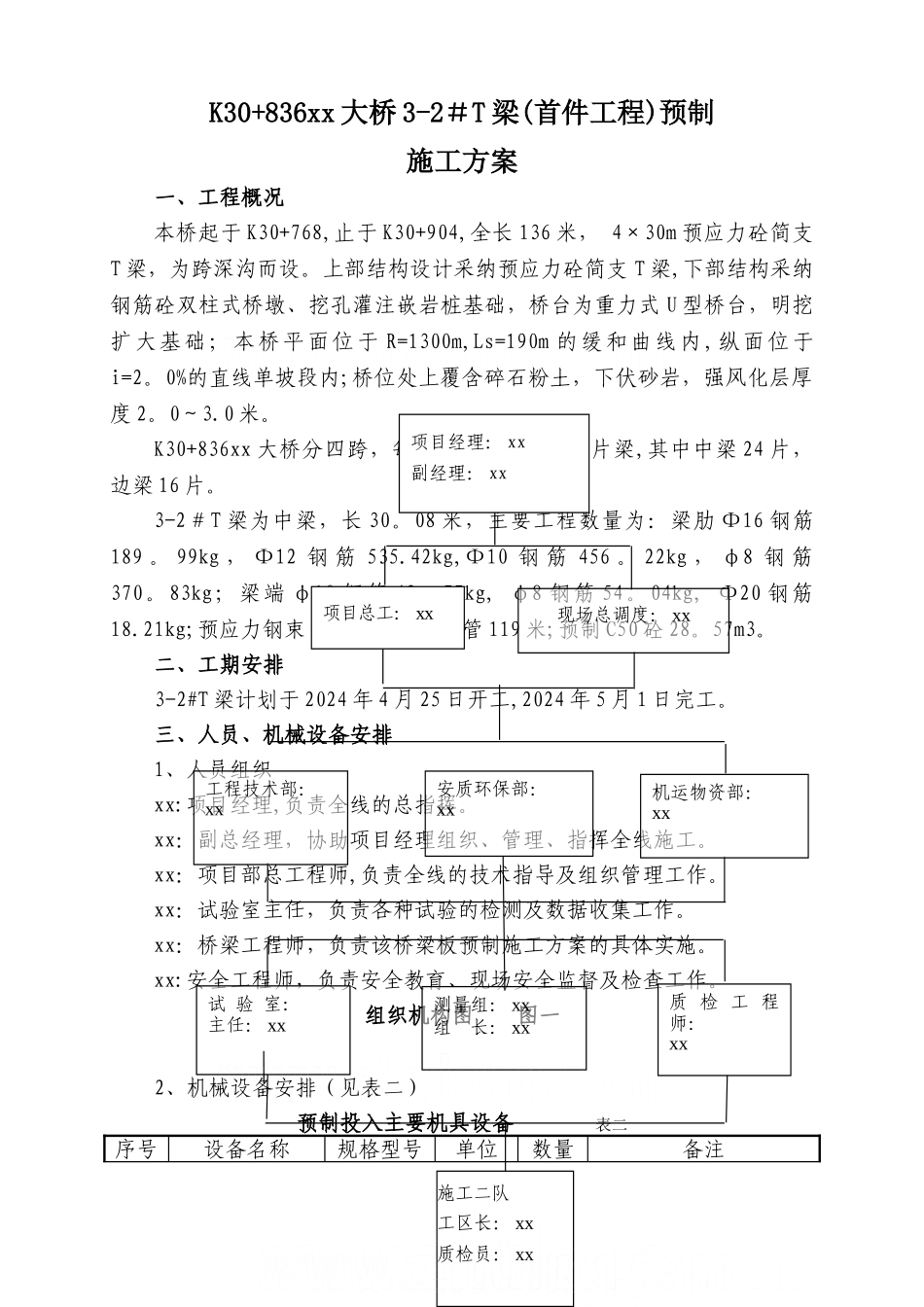

K30+836xx 大桥 3-2#T 梁(首件工程)预制施工方案一、工程概况本桥起于 K30+768,止于 K30+904,全长 136 米, 4×30m 预应力砼简支T 梁,为跨深沟而设
上部结构设计采纳预应力砼简支 T 梁,下部结构采纳钢筋砼双柱式桥墩、挖孔灌注嵌岩桩基础,桥台为重力式 U 型桥台,明挖扩大基础;本桥平面位于 R=1300m,Ls=190m 的缓和曲线内,纵面位于i=2
0%的直线单坡段内;桥位处上覆含碎石粉土,下伏砂岩,强风化层厚度 2
K30+836xx 大桥分四跨,每跨 10 片梁,共 40 片梁,其中中梁 24 片,边梁 16 片
3-2#T 梁为中梁,长 30
08 米,主要工程数量为:梁肋 Φ16 钢筋189
99kg , Φ12 钢 筋 535
42kg,Φ10 钢 筋 456
22kg , φ8 钢 筋370
83kg;梁端 φ10 钢筋 43
77kg, φ8 钢筋 54
04kg, Φ20 钢筋18
21kg;预应力钢束 961
15kg,波纹管 119 米;预制 C50 砼 28
二、工期安排3-2#T 梁计划于 2024 年 4 月 25 日开工,2024 年 5 月 1 日完工
三、人员、机械设备安排1、人员组织xx:项目经理,负责全线的总指挥
xx:副总经理,协助项目经理组织、管理、指挥全线施工
xx:项目部总工程师,负责全线的技术指导及组织管理工作
xx:试验室主任,负责各种试验的检测及数据收集工作
xx:桥梁工程师,负责该桥梁板预制施工方案的具体实施
xx:安全工程师,负责安全教育、现场安全监督及检查工作

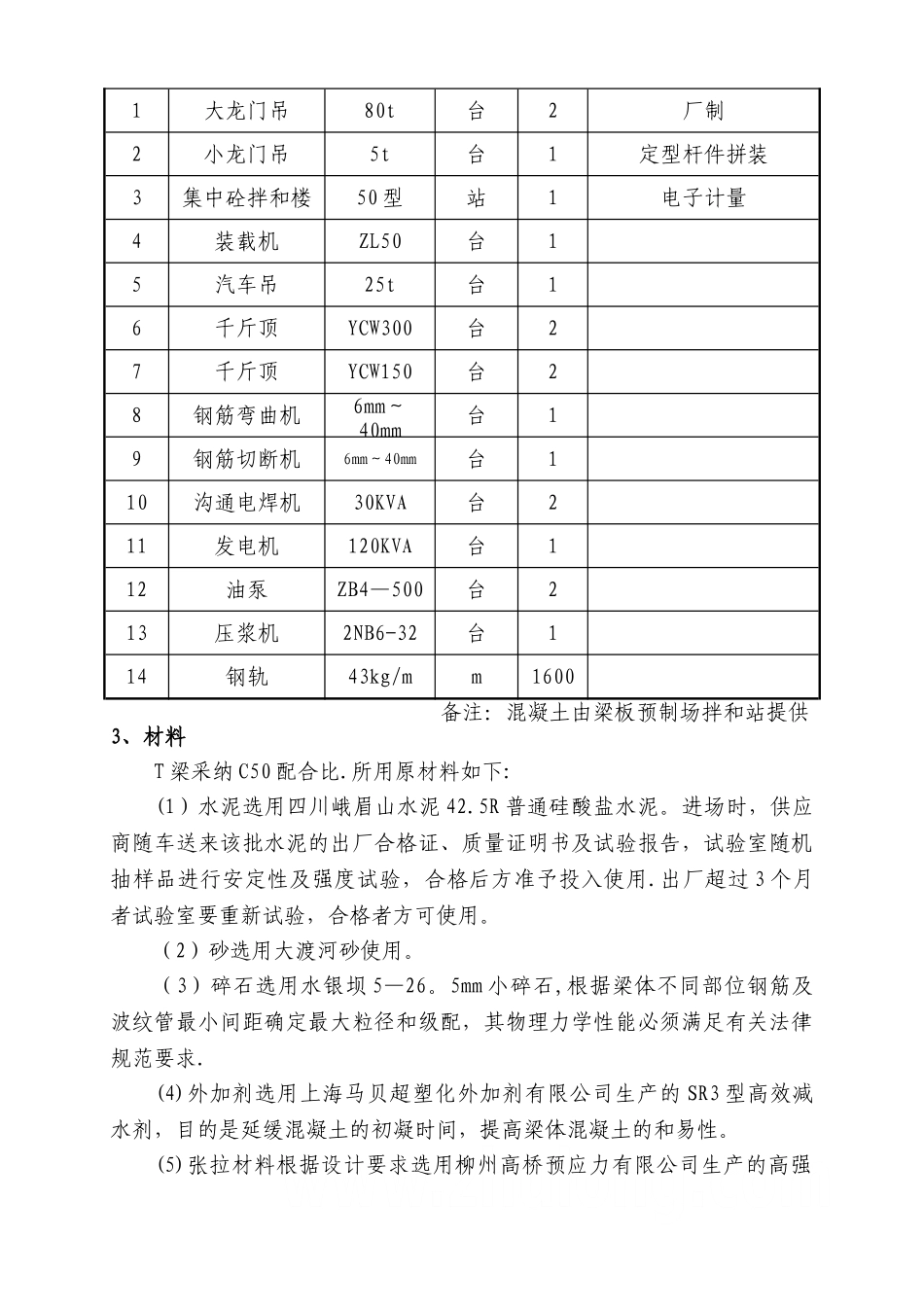

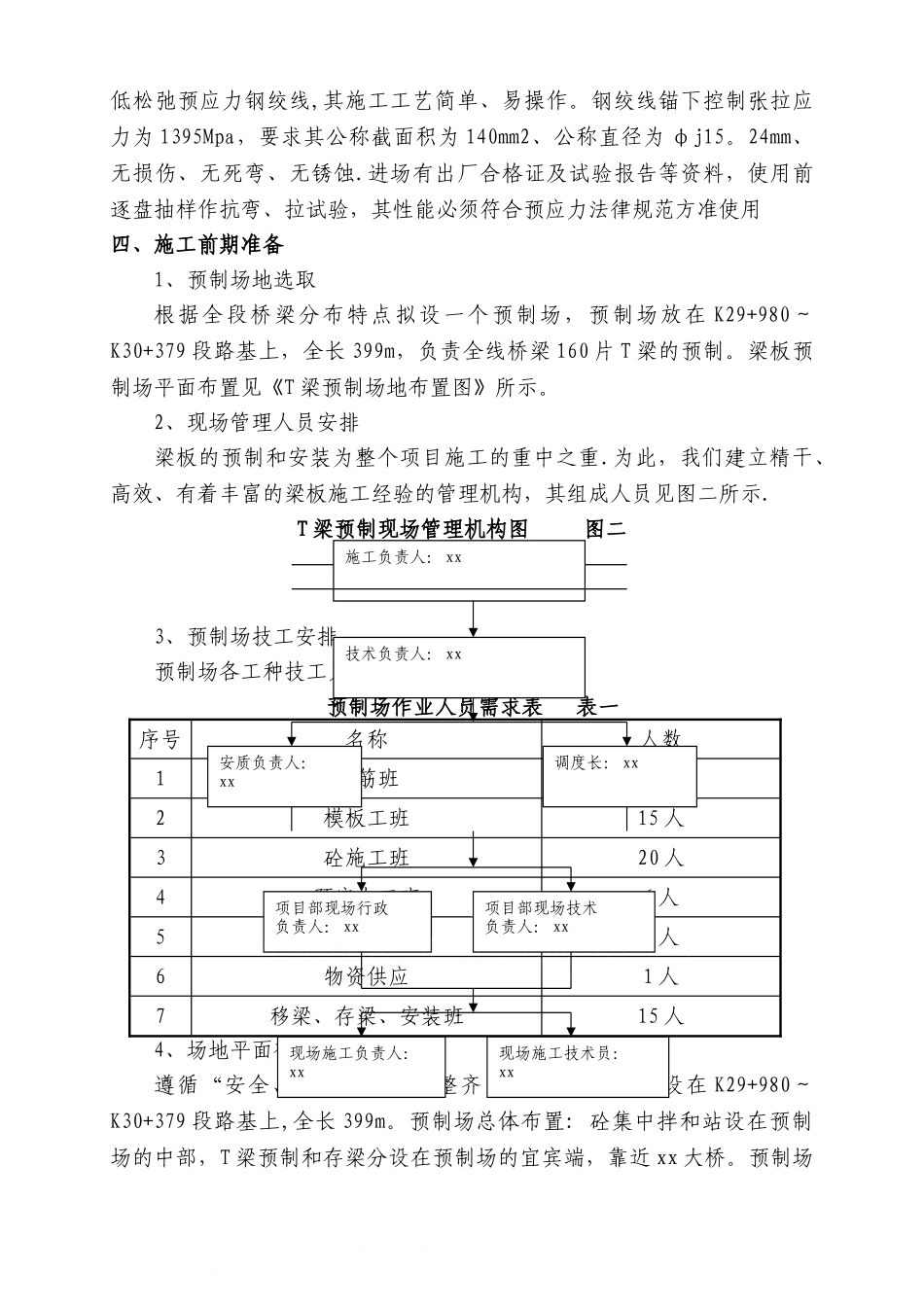

组织机构图 图一2、机械设备安排(见表二)预制投入主要机具设备 表二序号设备名称规格型号单位数量备注现场总调度: xx工程技术部:xx试 验 室:主任: xx质 检 工 程师:xx项目经
