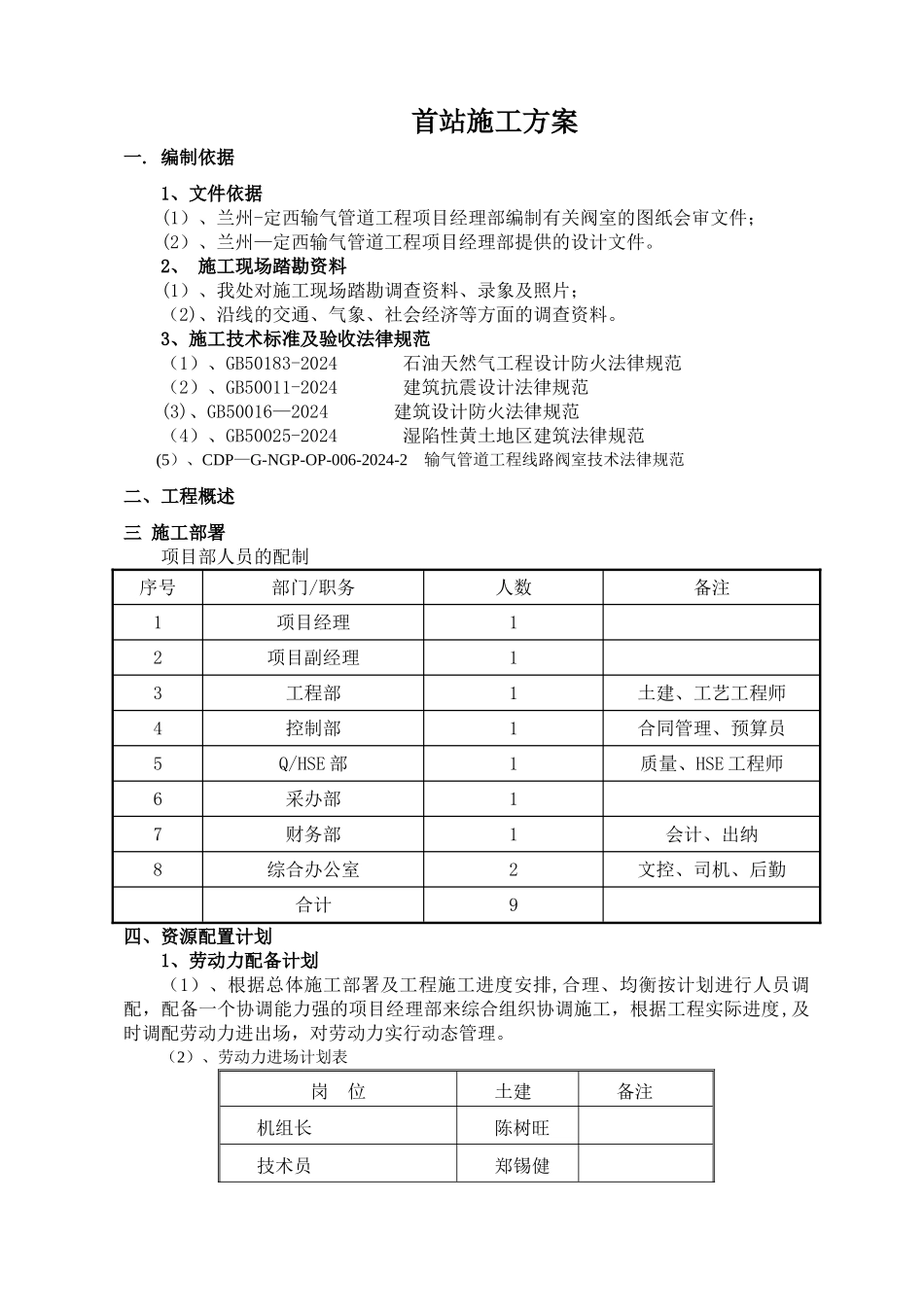

首站施工方案一. 编制依据1、文件依据(1)、兰州-定西输气管道工程项目经理部编制有关阀室的图纸会审文件;(2)、兰州—定西输气管道工程项目经理部提供的设计文件。2、 施工现场踏勘资料(1)、我处对施工现场踏勘调查资料、录象及照片;(2)、沿线的交通、气象、社会经济等方面的调查资料。3、施工技术标准及验收法律规范(1)、GB50183-2024 石油天然气工程设计防火法律规范(2)、GB50011-2024 建筑抗震设计法律规范(3)、GB50016—2024 建筑设计防火法律规范(4)、GB50025-2024 湿陷性黄土地区建筑法律规范(5)、CDP—G-NGP-OP-006-2024-2 输气管道工程线路阀室技术法律规范二、工程概述三 施工部署项目部人员的配制序号部门/职务人数备注1项目经理12项目副经理13工程部1土建、工艺工程师4控制部1合同管理、预算员5Q/HSE 部1质量、HSE 工程师6采办部17财务部1会计、出纳8综合办公室2文控、司机、后勤合计9四、资源配置计划1、劳动力配备计划(1)、根据总体施工部署及工程施工进度安排,合理、均衡按计划进行人员调配,配备一个协调能力强的项目经理部来综合组织协调施工,根据工程实际进度,及时调配劳动力进出场,对劳动力实行动态管理。(2)、劳动力进场计划表岗 位土建备注机组长陈树旺技术员郑锡健岗 位土建备注质量检查员孟庆明HSE 监督员王磊材料员曹江辉电焊工4普工15配合施工合计(人)242、阀室主要施工机具设备配置阀室施工主要机具设备表序号名称单位数量1挖掘机台12水准仪台13经纬仪台14搅拌机台15发电机台16电焊机台17空压机台18打夯机台19全站仪台110货车台1五、施工方案1、首站土建施工安全隔离措施:首站地处位置特别,为天然气管道连接处,在施工过程中涉及到施工人员及机械设备多,为了保证天然气管道安全,在施工作业区外围加设一道安全隔离墙,隔离墙施工方案如下: (1)隔离墙设置范围在施工区域外围,不影响正常施工作业; (2)隔离墙选材为普通铁皮板及架杆搭建而成,搭建要牢固,不影响正常交通; (3)隔离墙搭建后,要保证施工区域内的通风; (4)隔离墙设置入口一个,保证施工人员及机械设备正常出入,应急出口一个,来预防突发事件发生,人员能安全撤离。1.1 测量放线根据首站施工总平面图,用经维仪从设计控制桩引点放线,将各轴线控制点引至基坑开挖线以外作为轴线控制桩,打上木桩并做好保护.用水准仪测量出场地标高定出挖填方区界线。1.2 平整场地用挖掘机和推土机平整场地。回填土采纳挖方区原...
