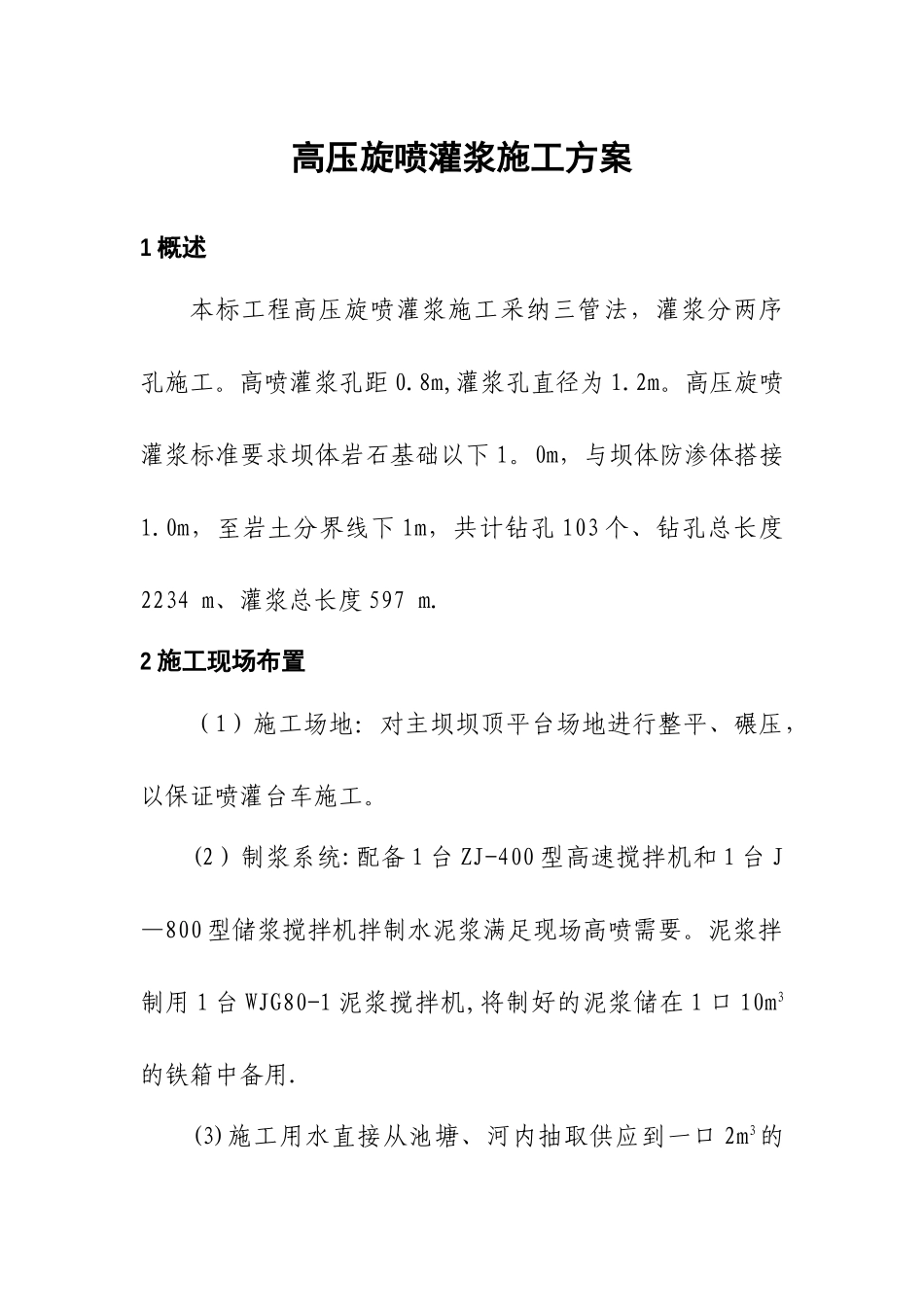

高压旋喷灌浆施工方案1 概述本标工程高压旋喷灌浆施工采纳三管法,灌浆分两序孔施工
高喷灌浆孔距 0
8m,灌浆孔直径为 1
高压旋喷灌浆标准要求坝体岩石基础以下 1
0m,与坝体防渗体搭接1
0m,至岩土分界线下 1m,共计钻孔 103 个、钻孔总长度2234 m、灌浆总长度 597 m
2 施工现场布置(1)施工场地:对主坝坝顶平台场地进行整平、碾压,以保证喷灌台车施工
(2)制浆系统:配备 1 台 ZJ-400 型高速搅拌机和 1 台 J—800 型储浆搅拌机拌制水泥浆满足现场高喷需要
泥浆拌制用 1 台 WJG80-1 泥浆搅拌机,将制好的泥浆储在 1 口 10m3的铁箱中备用

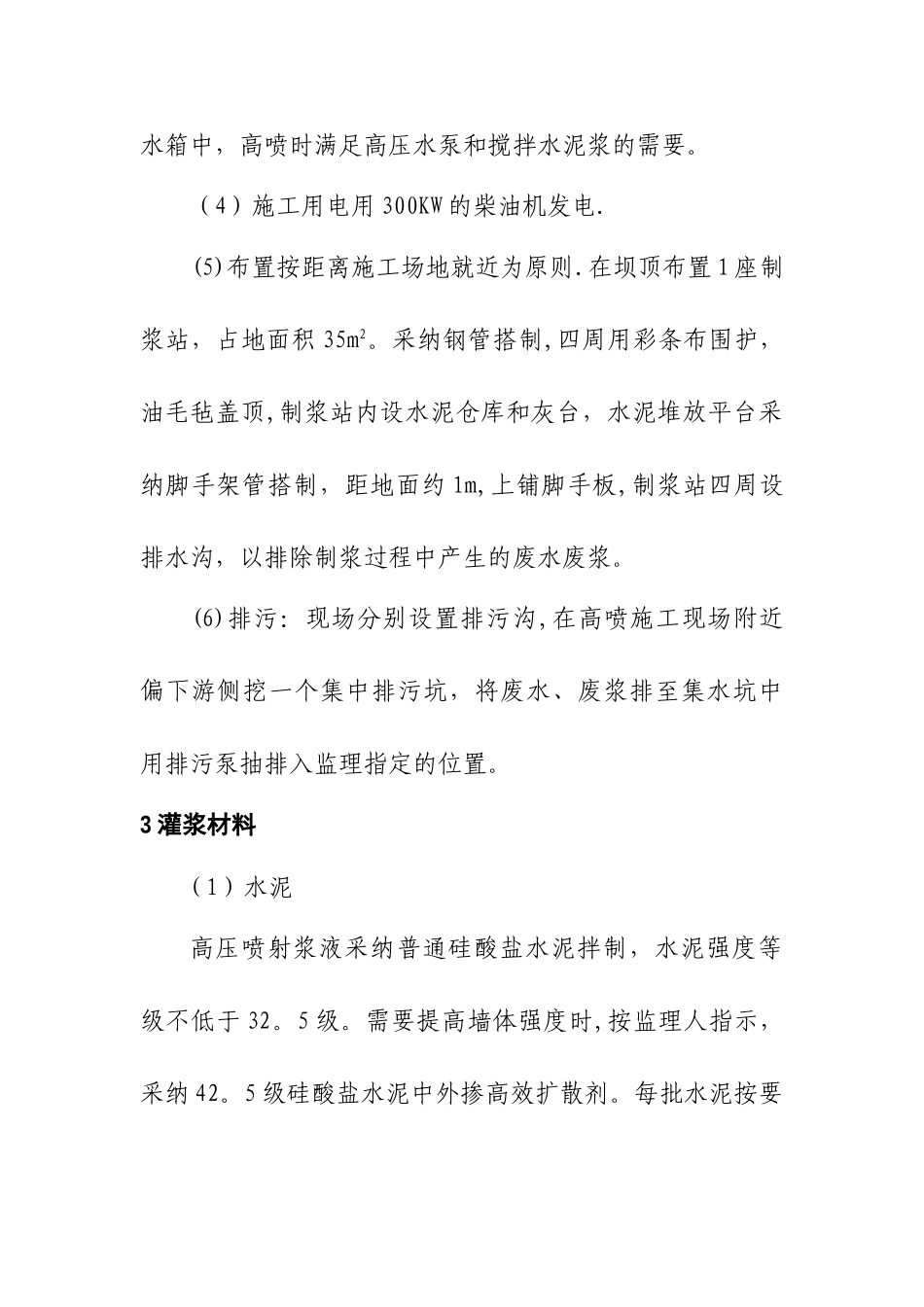

(3)施工用水直接从池塘、河内抽取供应到一口 2m3 的水箱中,高喷时满足高压水泵和搅拌水泥浆的需要
(4)施工用电用 300KW 的柴油机发电
(5)布置按距离施工场地就近为原则
在坝顶布置 1 座制浆站,占地面积 35m2
采纳钢管搭制,四周用彩条布围护,油毛毡盖顶,制浆站内设水泥仓库和灰台,水泥堆放平台采纳脚手架管搭制,距地面约 1m,上铺脚手板,制浆站四周设排水沟,以排除制浆过程中产生的废水废浆
(6)排污:现场分别设置排污沟,在高喷施工现场附近偏下游侧挖一个集中排污坑,将废水、废浆排至集水坑中用排污泵抽排入监理指定的位置
3 灌浆材料 (1)水泥高压喷射浆液采纳普通硅酸盐水泥拌制,水泥强度等级不低于 32
需要提高墙体强度时,按监理人指示,采纳 42
5 级硅酸盐水泥中外掺高效扩散剂

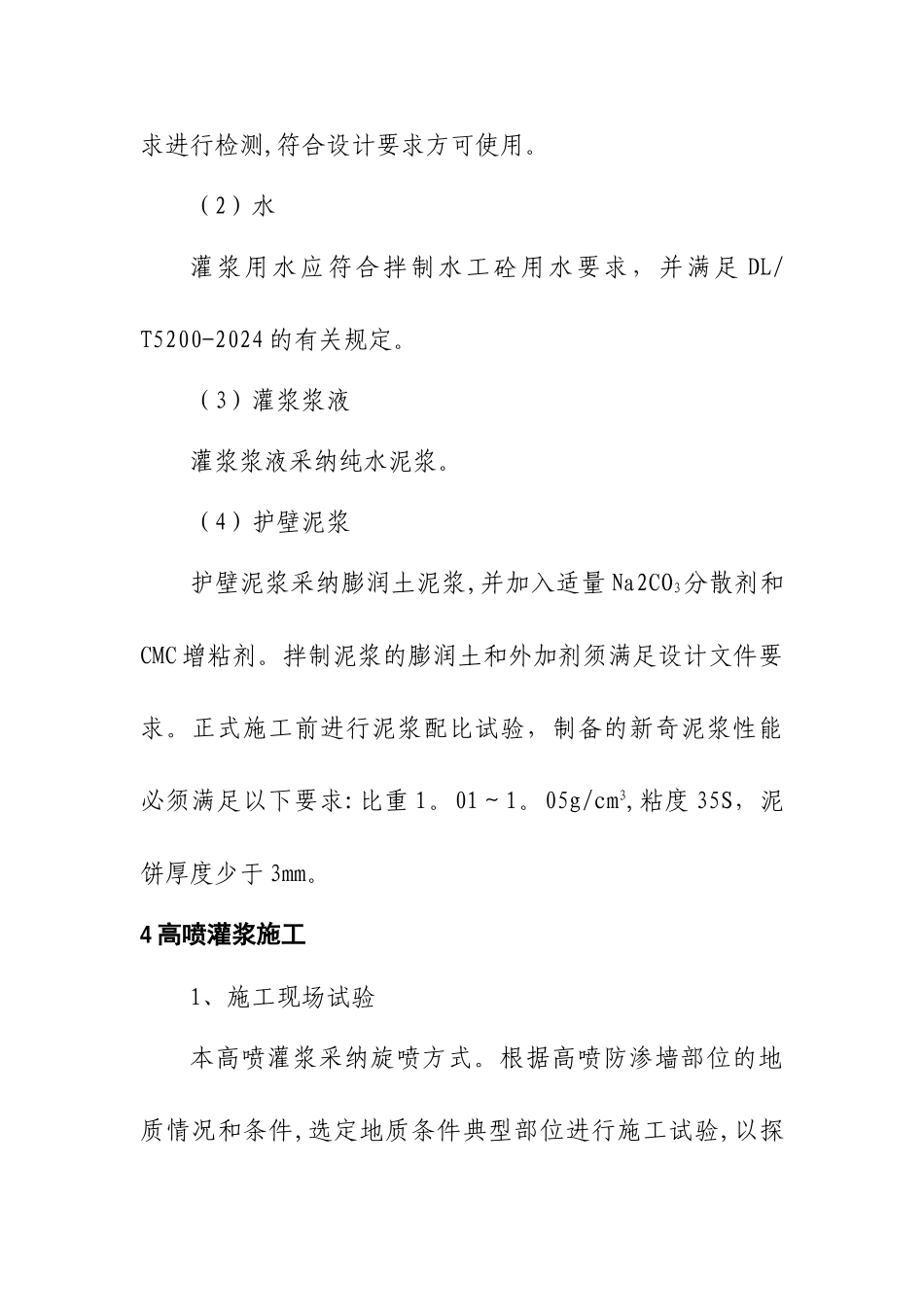

每批水泥按要求进行检测,符合设计要求方可使用
(2)水灌浆用水应符合拌制水工砼用水要求,并满足 DL/T5200-2024 的有关规定
(3)灌浆浆液灌浆浆液采纳纯水泥浆
(4)护壁泥浆护壁泥浆采纳膨润土泥浆,并加入适量 Na2CO3分散剂和CMC 增粘剂
拌制泥浆的膨润土和外加剂须满足设
