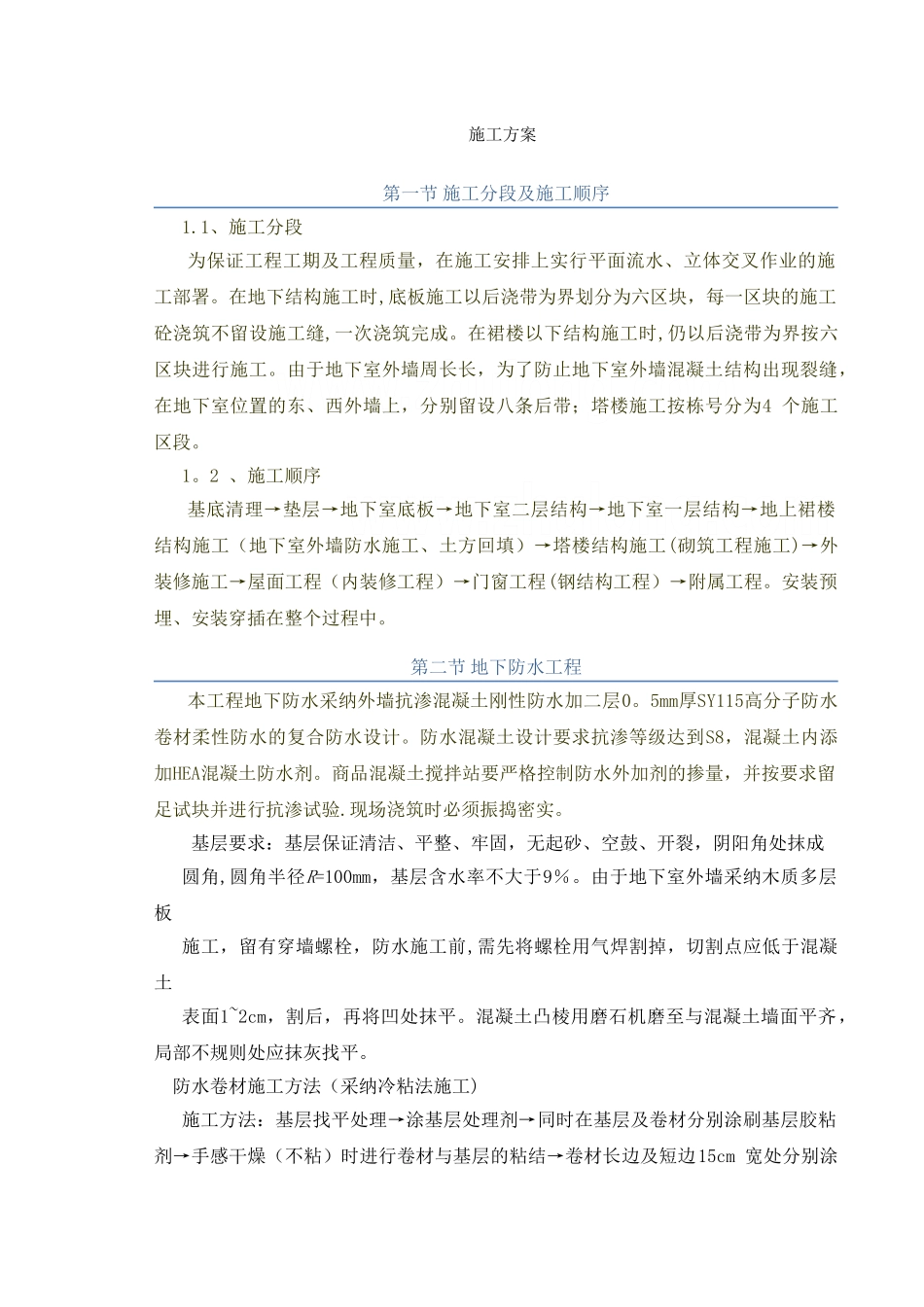

施工方案第一节 施工分段及施工顺序1
1、施工分段为保证工程工期及工程质量,在施工安排上实行平面流水、立体交叉作业的施工部署
在地下结构施工时,底板施工以后浇带为界划分为六区块,每一区块的施工砼浇筑不留设施工缝,一次浇筑完成
在裙楼以下结构施工时,仍以后浇带为界按六区块进行施工
由于地下室外墙周长长,为了防止地下室外墙混凝土结构出现裂缝,在地下室位置的东、西外墙上,分别留设八条后带;塔楼施工按栋号分为4 个施工区段
2 、施工顺序基底清理→垫层→地下室底板→地下室二层结构→地下室一层结构→地上裙楼结构施工(地下室外墙防水施工、土方回填)→塔楼结构施工(砌筑工程施工)→外装修施工→屋面工程(内装修工程)→门窗工程(钢结构工程)→附属工程
安装预埋、安装穿插在整个过程中

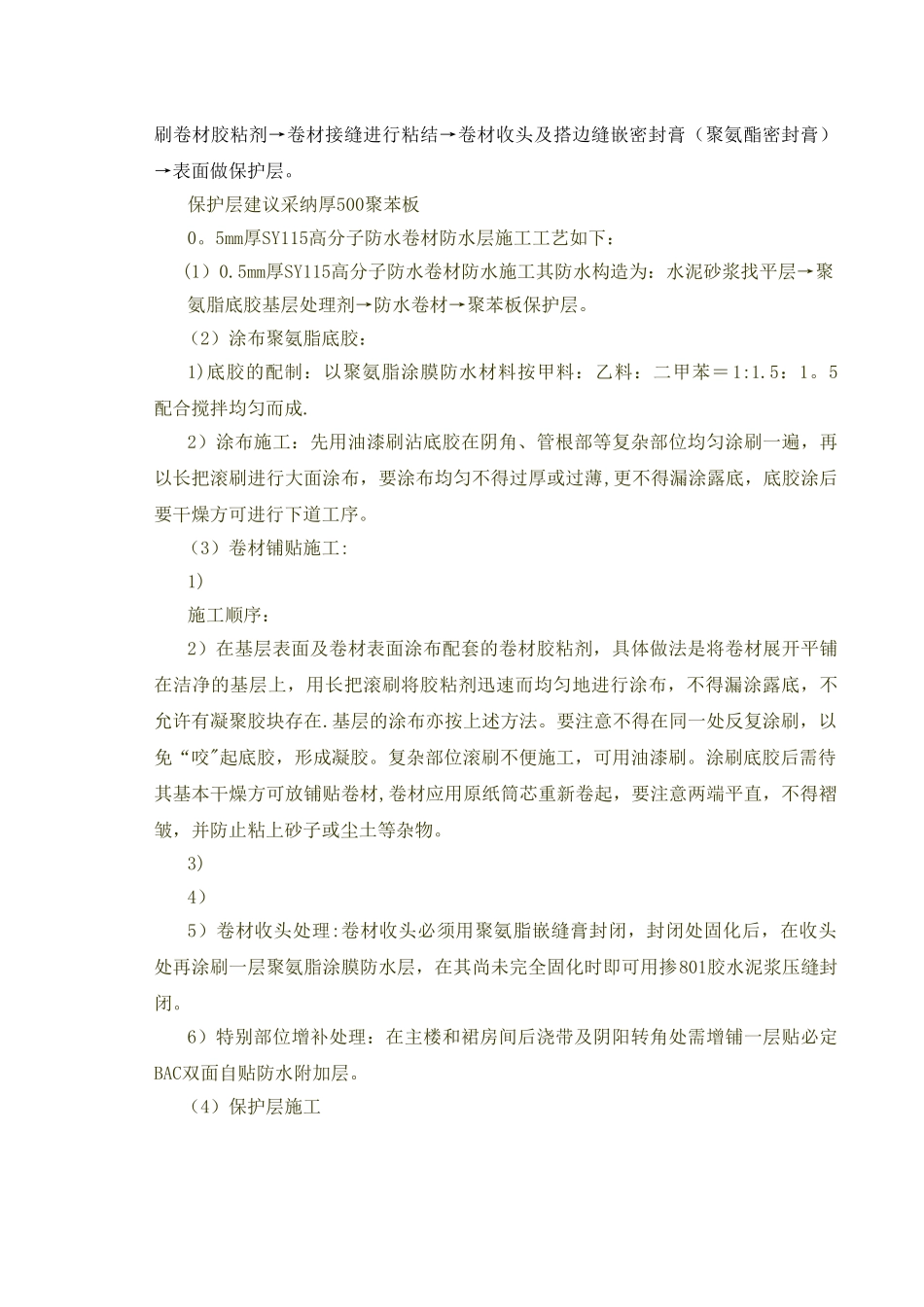

第二节 地下防水工程本工程地下防水采纳外墙抗渗混凝土刚性防水加二层0
5mm厚SY115高分子防水卷材柔性防水的复合防水设计
防水混凝土设计要求抗渗等级达到S8,混凝土内添加HEA混凝土防水剂
商品混凝土搅拌站要严格控制防水外加剂的掺量,并按要求留足试块并进行抗渗试验
现场浇筑时必须振捣密实
基层要求:基层保证清洁、平整、牢固,无起砂、空鼓、开裂,阴阳角处抹成圆角,圆角半径R=100mm,基层含水率不大于9%
由于地下室外墙采纳木质多层板施工,留有穿墙螺栓,防水施工前,需先将螺栓用气焊割掉,切割点应低于混凝土表面1~2cm,割后,再将凹处抹平
混凝土凸棱用磨石机磨至与混凝土墙面平齐,局部不规则处应抹灰找平
防水卷材施工方法(采纳冷粘法施工)施工方法:基层找平处理→涂基层处理剂→同时在基层及卷材分别涂刷基层胶粘剂→手感干燥(不粘)时进行卷材与基层的粘结→卷材长边及短边15cm 宽处分别涂刷卷材胶粘剂→卷材接缝进行粘结→卷材收头及搭边缝嵌密封膏(聚氨酯密封膏)→表面做保护层

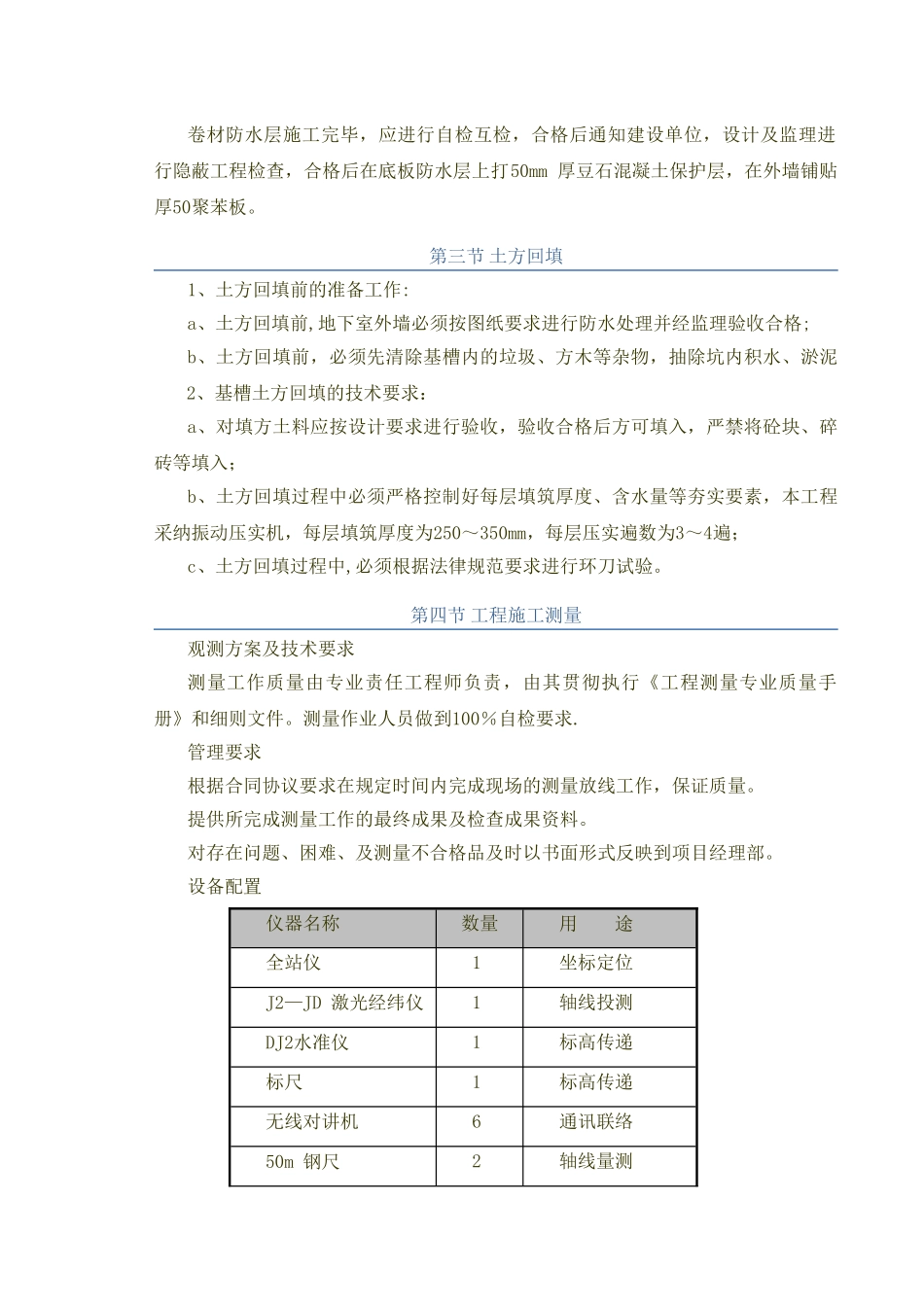

保护层建议采纳厚500聚苯板0
