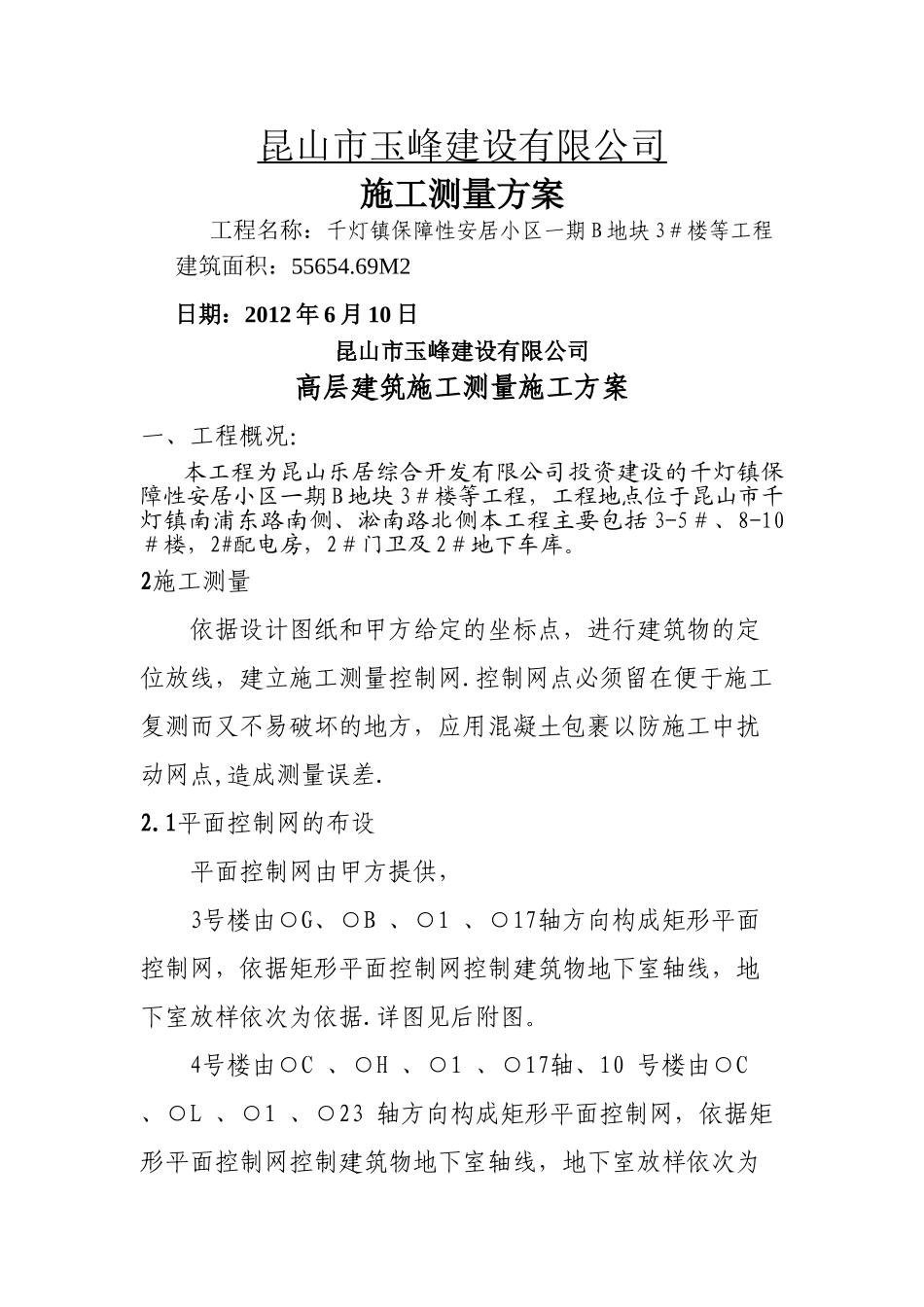

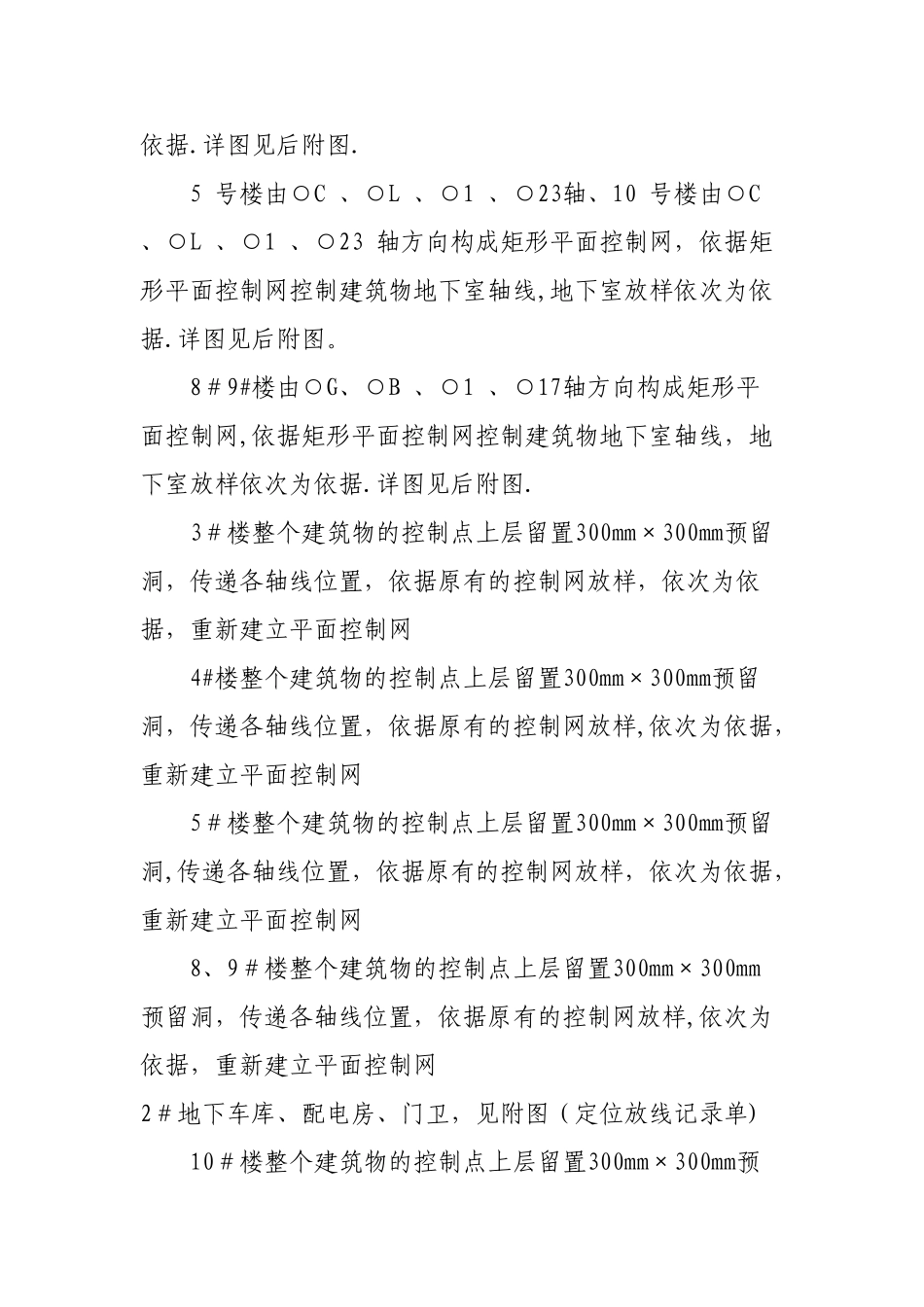

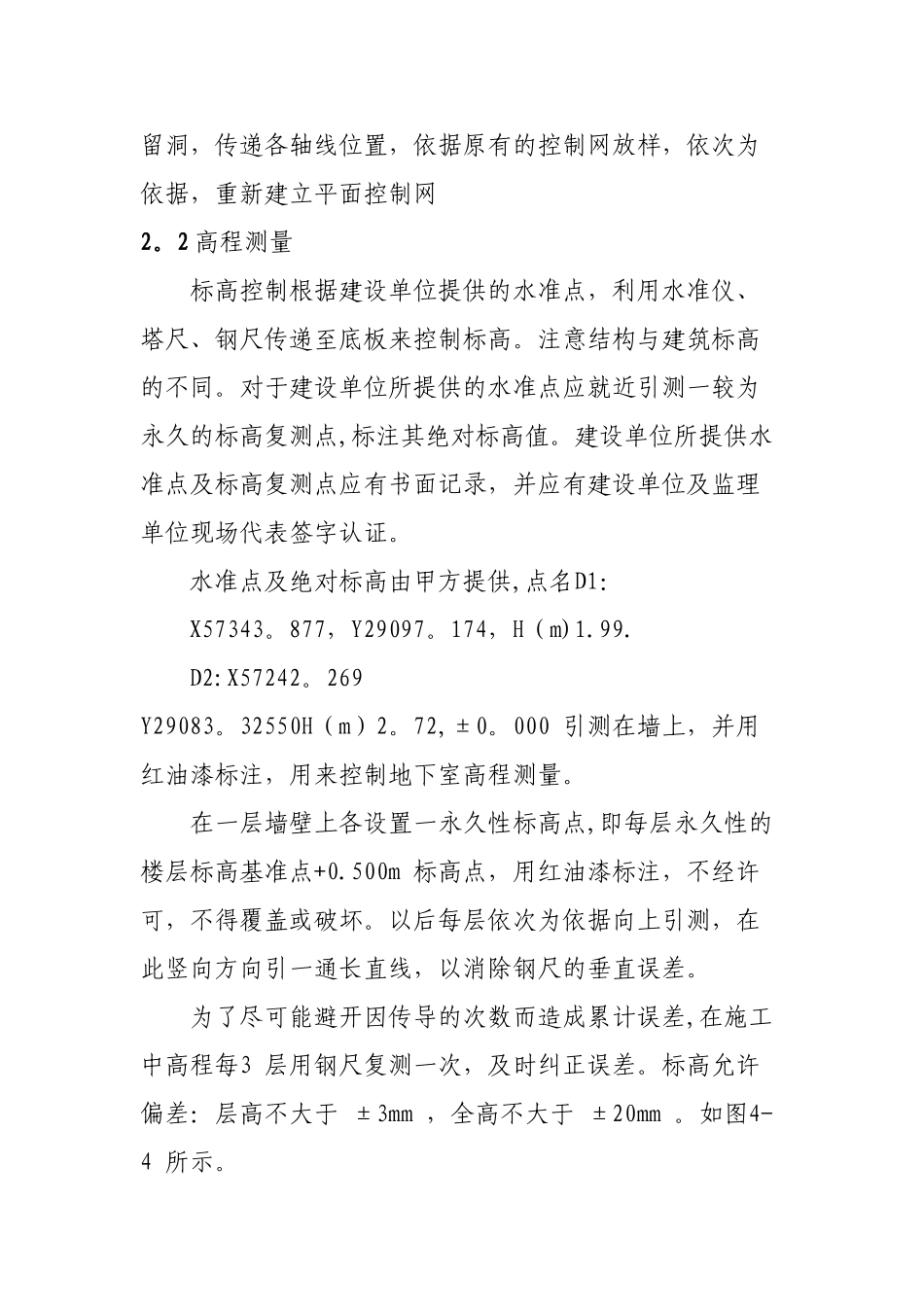

昆山市玉峰建设有限公司施工测量方案工程名称:千灯镇保障性安居小区一期 B 地块 3#楼等工程 建筑面积:55654.69M2 日期:2012 年 6 月 10 日昆山市玉峰建设有限公司高层建筑施工测量施工方案一、工程概况:本工程为昆山乐居综合开发有限公司投资建设的千灯镇保障性安居小区一期 B 地块 3#楼等工程,工程地点位于昆山市千灯镇南浦东路南侧、淞南路北侧本工程主要包括 3-5#、8-10#楼,2#配电房,2#门卫及 2#地下车库。2施工测量依据设计图纸和甲方给定的坐标点,进行建筑物的定位放线,建立施工测量控制网.控制网点必须留在便于施工复测而又不易破坏的地方,应用混凝土包裹以防施工中扰动网点,造成测量误差.2.1平面控制网的布设平面控制网由甲方提供,3号楼由○G、○B 、○1 、○17轴方向构成矩形平面控制网,依据矩形平面控制网控制建筑物地下室轴线,地下室放样依次为依据.详图见后附图。4号楼由○C 、○H 、○1 、○17轴、10 号楼由○C 、○L 、○1 、○23 轴方向构成矩形平面控制网,依据矩形平面控制网控制建筑物地下室轴线,地下室放样依次为依据.详图见后附图.5 号楼由○C 、○L 、○1 、○23轴、10 号楼由○C 、○L 、○1 、○23 轴方向构成矩形平面控制网,依据矩形平面控制网控制建筑物地下室轴线,地下室放样依次为依据.详图见后附图。8#9#楼由○G、○B 、○1 、○17轴方向构成矩形平面控制网,依据矩形平面控制网控制建筑物地下室轴线,地下室放样依次为依据.详图见后附图.3#楼整个建筑物的控制点上层留置300mm×300mm预留洞,传递各轴线位置,依据原有的控制网放样,依次为依据,重新建立平面控制网4#楼整个建筑物的控制点上层留置300mm×300mm预留洞,传递各轴线位置,依据原有的控制网放样,依次为依据,重新建立平面控制网5#楼整个建筑物的控制点上层留置300mm×300mm预留洞,传递各轴线位置,依据原有的控制网放样,依次为依据,重新建立平面控制网8、9#楼整个建筑物的控制点上层留置300mm×300mm预留洞,传递各轴线位置,依据原有的控制网放样,依次为依据,重新建立平面控制网2#地下车库、配电房、门卫,见附图(定位放线记录单)10#楼整个建筑物的控制点上层留置300mm×300mm预留洞,传递各轴线位置,依据原有的控制网放样,依次为依据,重新建立平面控制网2。2 高程测量标高控制根据建设单位提供的水准点,利用水准仪、塔尺、钢尺传递至底板来控制标高。注意结构与建筑标高的不同...
