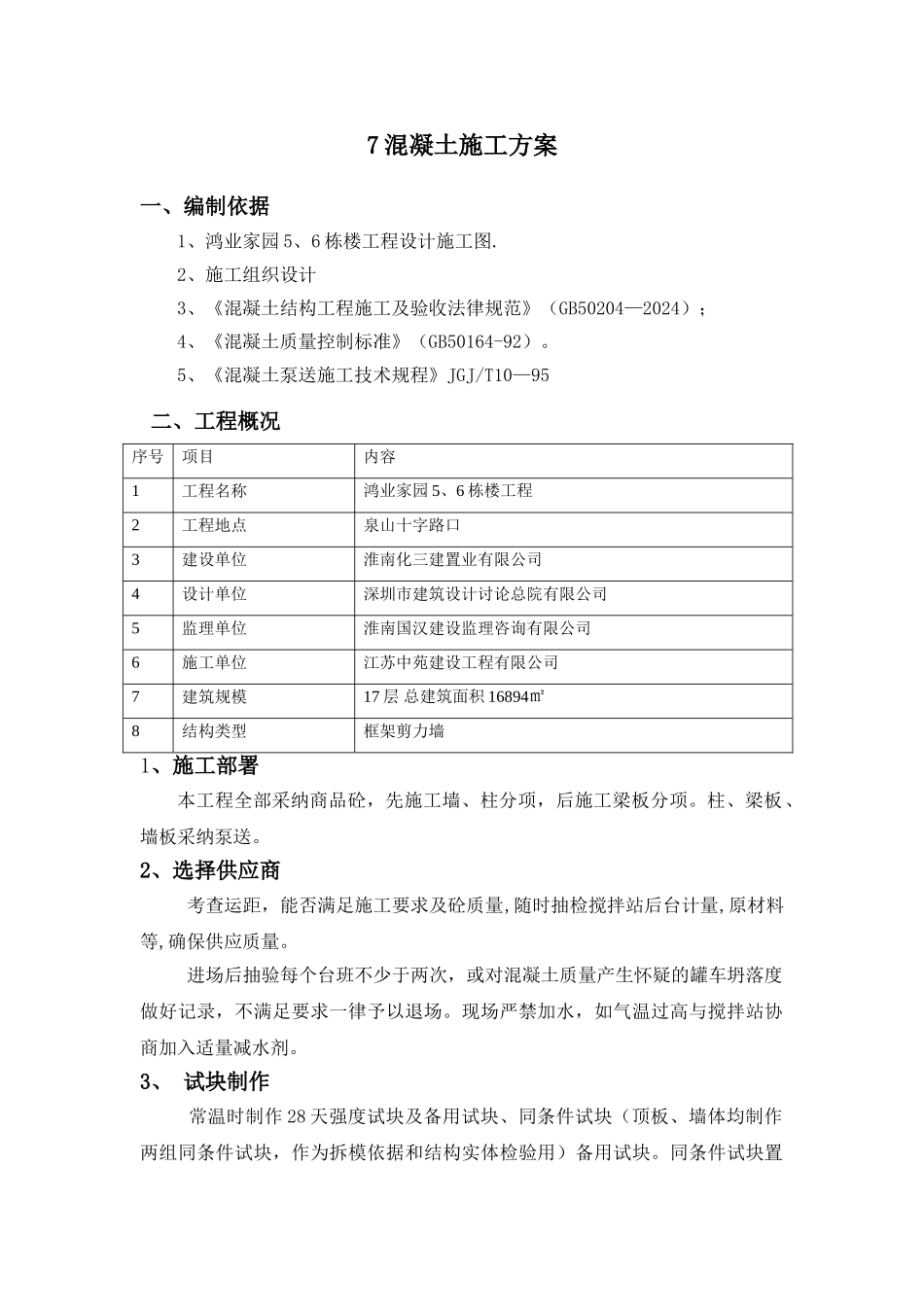

7 混凝土施工方案一、编制依据1、鸿业家园 5、6 栋楼工程设计施工图
2、施工组织设计3、《混凝土结构工程施工及验收法律规范》(GB50204—2024);4、《混凝土质量控制标准》(GB50164-92)
5、《混凝土泵送施工技术规程》JGJ/T10—95二、工程概况序号项目内容1工程名称鸿业家园 5、6 栋楼工程2工程地点泉山十字路口3建设单位淮南化三建置业有限公司4设计单位深圳市建筑设计讨论总院有限公司5监理单位淮南国汉建设监理咨询有限公司6施工单位江苏中苑建设工程有限公司7建筑规模17 层 总建筑面积 16894㎡8结构类型框架剪力墙1、施工部署本工程全部采纳商品砼,先施工墙、柱分项,后施工梁板分项
柱、梁板、墙板采纳泵送
2、选择供应商 考查运距,能否满足施工要求及砼质量,随时抽检搅拌站后台计量,原材料等,确保供应质量
进场后抽验每个台班不少于两次,或对混凝土质量产生怀疑的罐车坍落度做好记录,不满足要求一律予以退场
现场严禁加水,如气温过高与搅拌站协商加入适量减水剂
3、 试块制作 常温时制作 28 天强度试块及备用试块、同条件试块(顶板、墙体均制作两组同条件试块,作为拆模依据和结构实体检验用)备用试块
同条件试块置于现场做好标识同条件养护

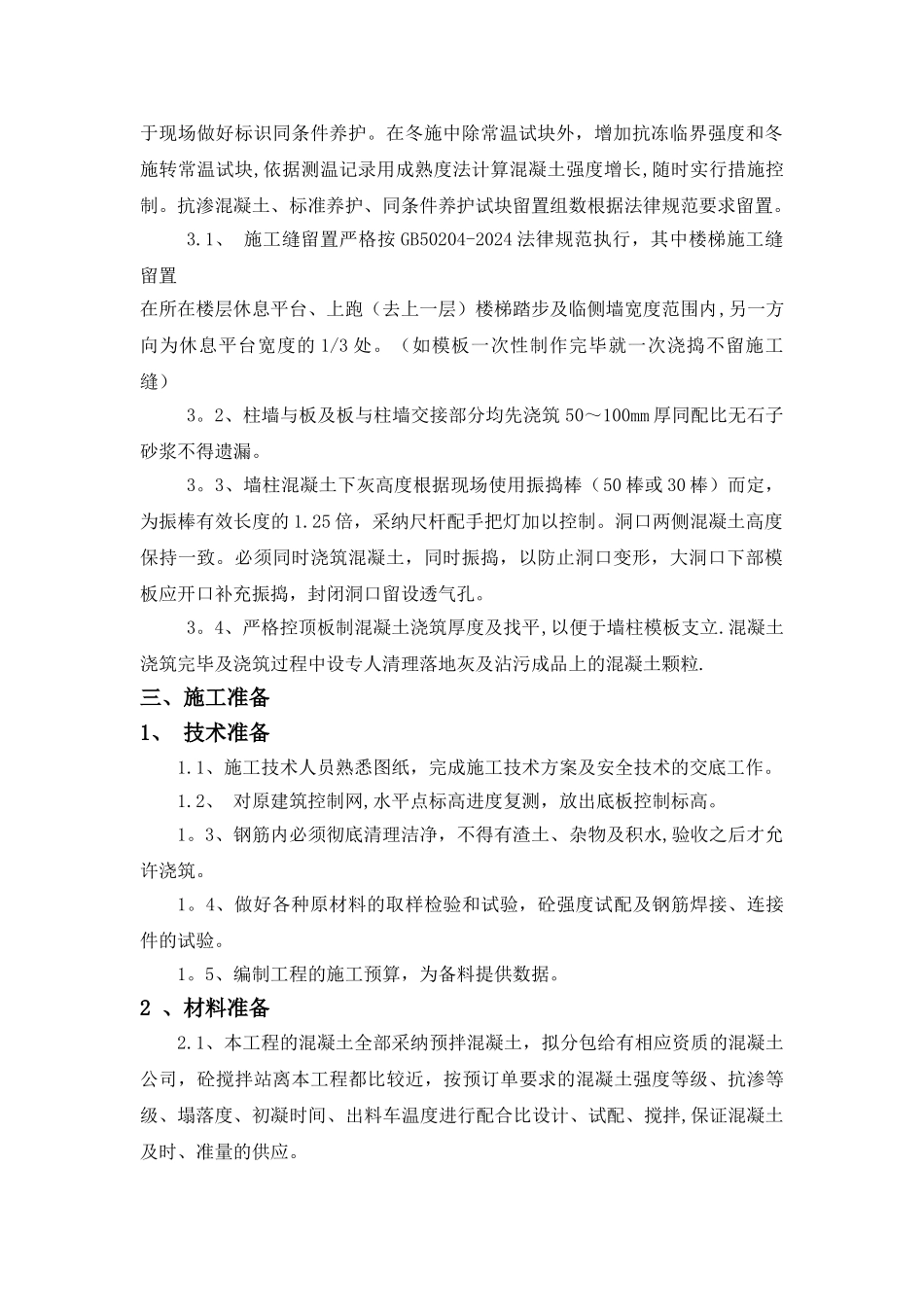

在冬施中除常温试块外,增加抗冻临界强度和冬施转常温试块,依据测温记录用成熟度法计算混凝土强度增长,随时实行措施控制
抗渗混凝土、标准养护、同条件养护试块留置组数根据法律规范要求留置

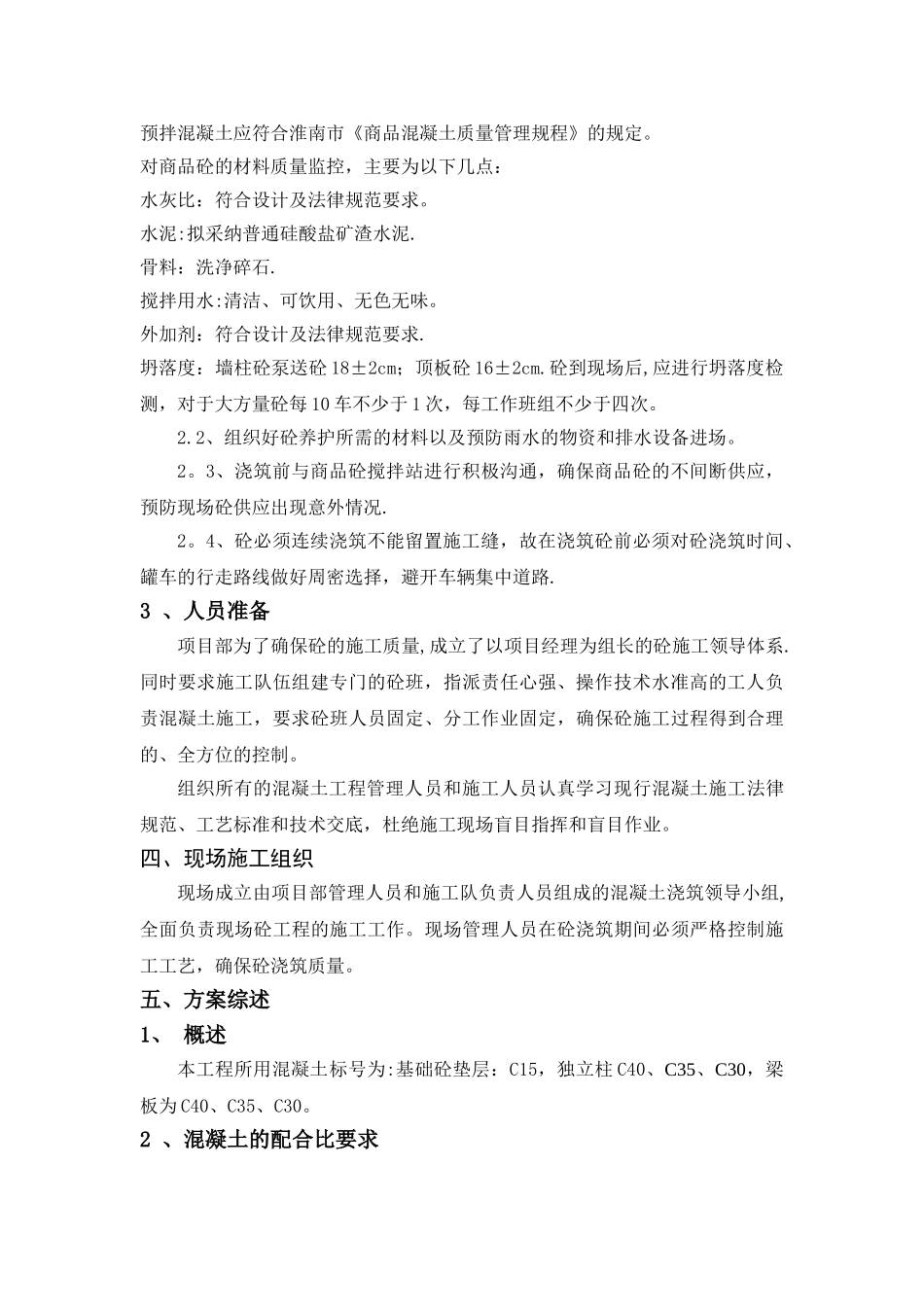

1、 施工缝留置严格按 GB50204-2024 法律规范执行,其中楼梯施工缝留置在所在楼层休息平台、上跑(去上一层)楼梯踏步及临侧墙宽度范围内,另一方向为休息平台宽度的 1/3 处
(如模板一次性制作完毕就一次浇捣不留施工缝)3
2、柱墙与板及板与柱墙交接部分均先浇筑 50~100mm 厚同配比无石子砂浆不得遗漏
3、墙柱混凝土下灰高
