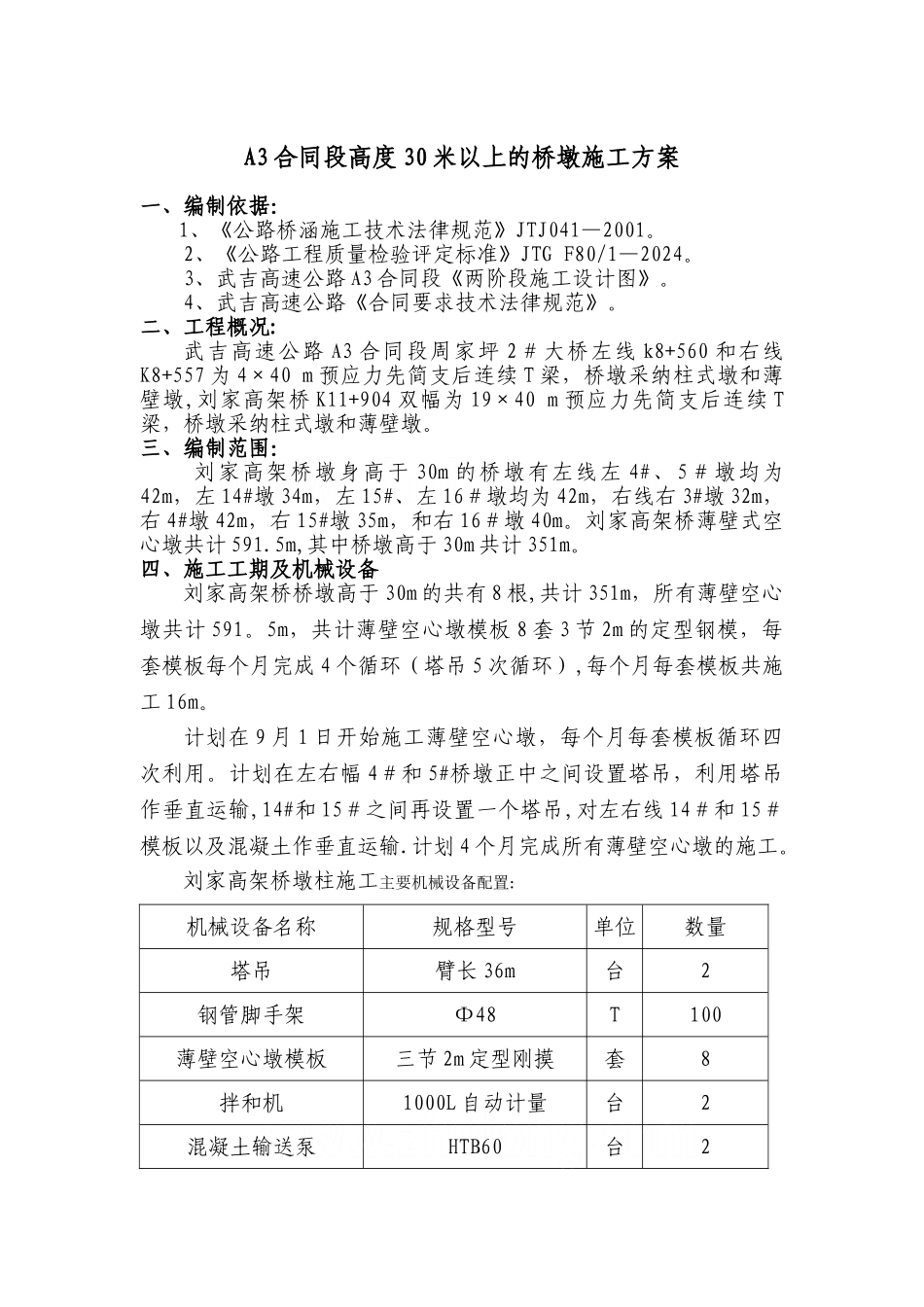

A3 合同段高度 30 米以上的桥墩施工方案一、编制依据: 1、《公路桥涵施工技术法律规范》JTJ041—2001
2、《公路工程质量检验评定标准》JTG F80/1—2024
3、武吉高速公路 A3 合同段《两阶段施工设计图》
4、武吉高速公路《合同要求技术法律规范》
二、工程概况:武吉高速公路 A3 合同段周家坪 2#大桥左线 k8+560 和右线K8+557 为 4×40 m 预应力先简支后连续 T 梁,桥墩采纳柱式墩和薄壁墩,刘家高架桥 K11+904 双幅为 19×40 m 预应力先简支后连续 T梁,桥墩采纳柱式墩和薄壁墩
三、编制范围:刘家高架桥墩身高于 30m 的桥墩有左线左 4#、5#墩均为42m,左 14#墩 34m,左 15#、左 16#墩均为 42m,右线右 3#墩 32m,右 4#墩 42m,右 15#墩 35m,和右 16#墩 40m
刘家高架桥薄壁式空心墩共计 591
5m,其中桥墩高于 30m 共计 351m
四、施工工期及机械设备刘家高架桥桥墩高于 30m 的共有 8 根,共计 351m,所有薄壁空心墩共计 591
5m,共计薄壁空心墩模板 8 套 3 节 2m 的定型钢模,每套模板每个月完成 4 个循环(塔吊 5 次循环),每个月每套模板共施工 16m
计划在 9 月 1 日开始施工薄壁空心墩,每个月每套模板循环四次利用
计划在左右幅 4#和 5#桥墩正中之间设置塔吊,利用塔吊作垂直运输,14#和 15#之间再设置一个塔吊,对左右线 14#和 15#模板以及混凝土作垂直运输
计划 4 个月完成所有薄壁空心墩的施工

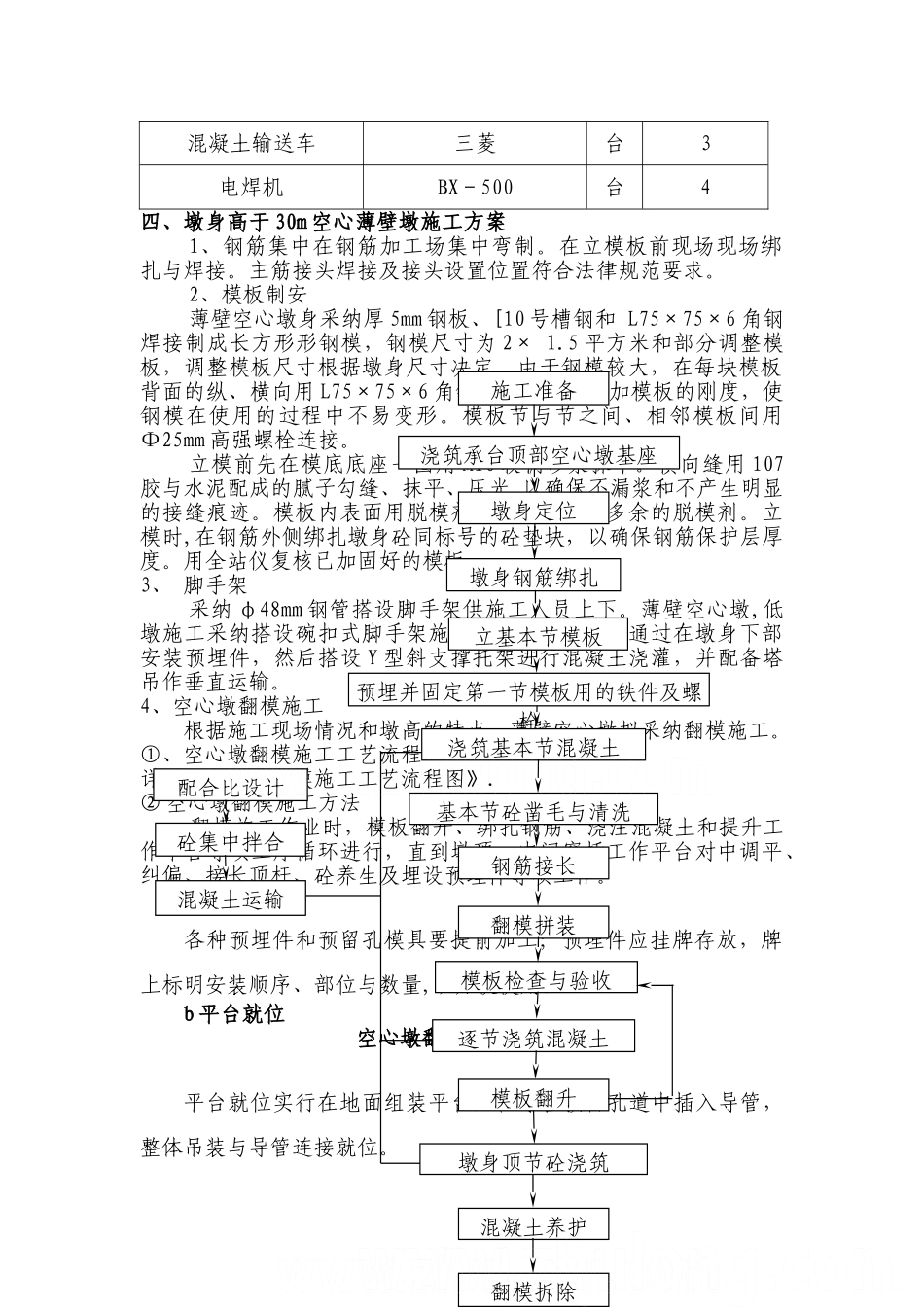

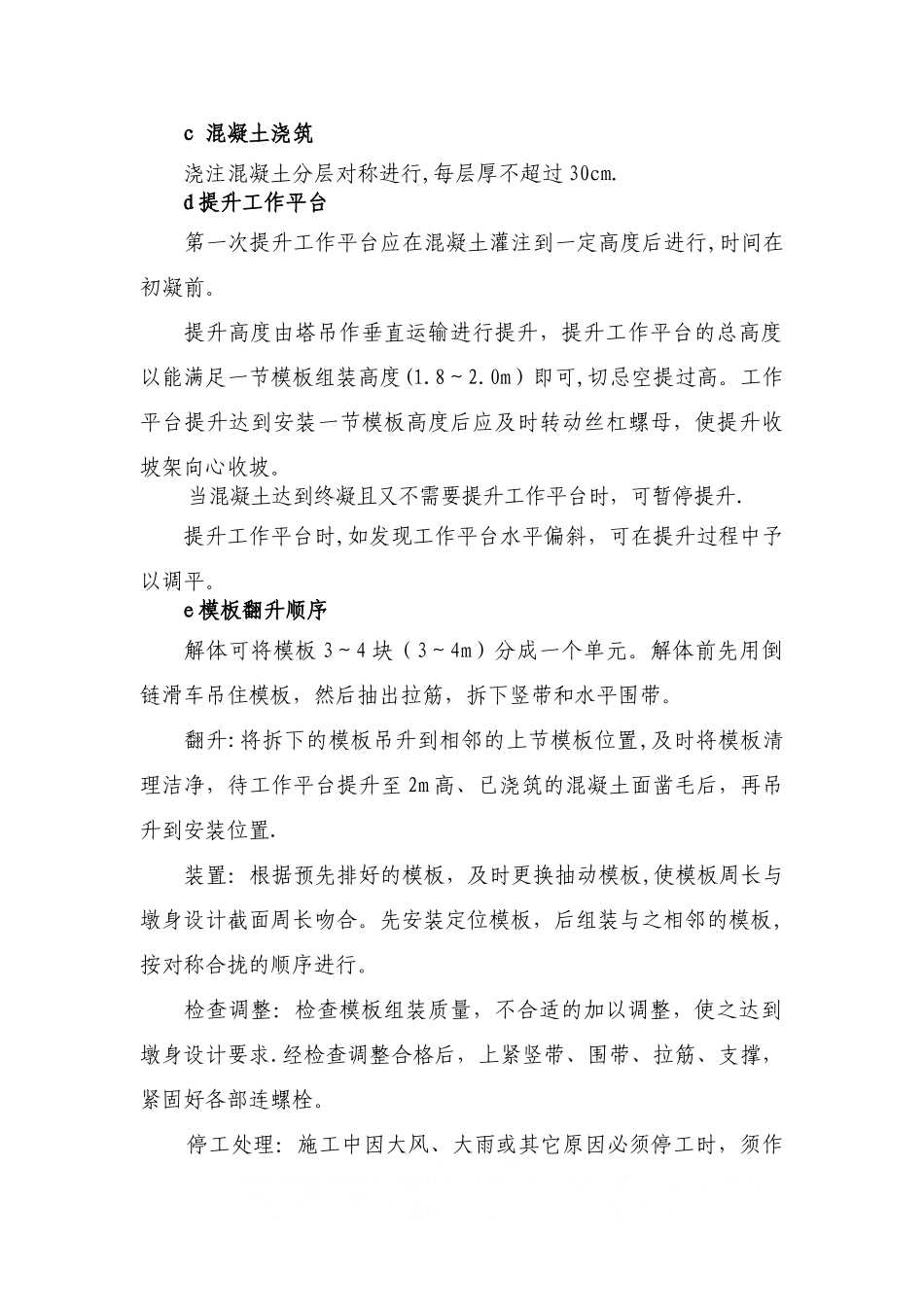

刘家高架桥墩柱施工主要机械设备配置:机械设备名称规格型号单位数量塔吊臂长 36m台2 钢管脚手架Φ48T100薄壁空心墩模板三节 2m 定型刚摸套8 拌和机1000L 自动计量台2混凝土输送泵HTB60台2混凝土输送车三菱台3电
