鄂钢新 2#高炉技改工程软/净循环水系统总承包工程循环水泵房工程高支模专项施工方案目 录一、工程概况二、编制依据三、施工准备四、工程材料五、高支模支撑架构造要求六、高大支模架体搭设施工七、梁板模板的支设与拆除八、高支模搭拆保证措施高支模专项施工方案一、工程概况循环水泵房为钢筋混凝土框架结构,现一层内的地面为自然粘性土,高程为— 1
2m,屋面梁 WKL3、4(450×1700)顶面标高为 10
5m,跨度为 14 米,板厚为 120㎜,梁支撑高度达10 米,砼强度等级为 C25,因楼层较高且屋面梁高度达 1700㎜,所以模板支撑均采纳钢管扣件式的满堂支撑体系
二、编制依据1、循环水泵房设计施工图;2、建筑施工扣件式钢管脚手架安全技术法律规范 JGJ130-2001(2024 版);3、建筑施工模板安全技术法律规范 JGJ162—2024
4、混凝土结构工程施工及验收法律规范 GB50204三、施工准备1、技术管理准备1)在施工前熟悉图纸及相关法律规范
2)复核中心轴线位置

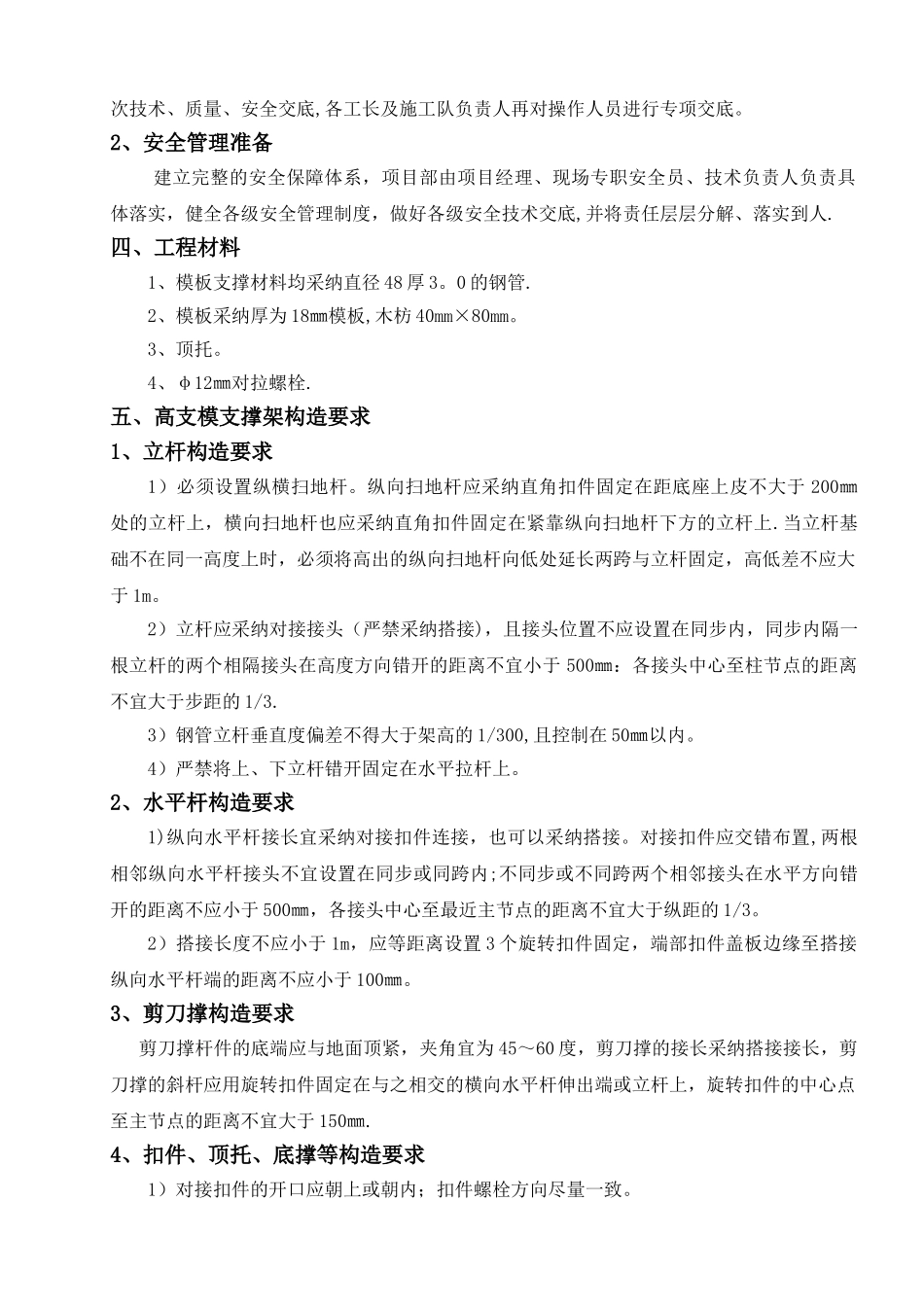

3)施工前由技术部门组织各相关专业的工长、质检以及施工队伍的主要负责人进行一次技术、质量、安全交底,各工长及施工队负责人再对操作人员进行专项交底
2、安全管理准备建立完整的安全保障体系,项目部由项目经理、现场专职安全员、技术负责人负责具体落实,健全各级安全管理制度,做好各级安全技术交底,并将责任层层分解、落实到人
四、工程材料1、模板支撑材料均采纳直径 48 厚 3
2、模板采纳厚为 18㎜模板,木枋 40mm×80mm
4、φ12㎜对拉螺栓
五、高支模支撑架构造要求1、立杆构造要求1)必须设置纵横扫地杆
纵向扫地杆应采纳直角扣件固定在距底座上皮不大于 200㎜处的立杆上,横向扫地杆也应采纳直角扣件固定在紧靠纵向扫地杆下方的立杆上
当立杆基础不在同一高度上时,必须将高出的纵向扫地杆向
