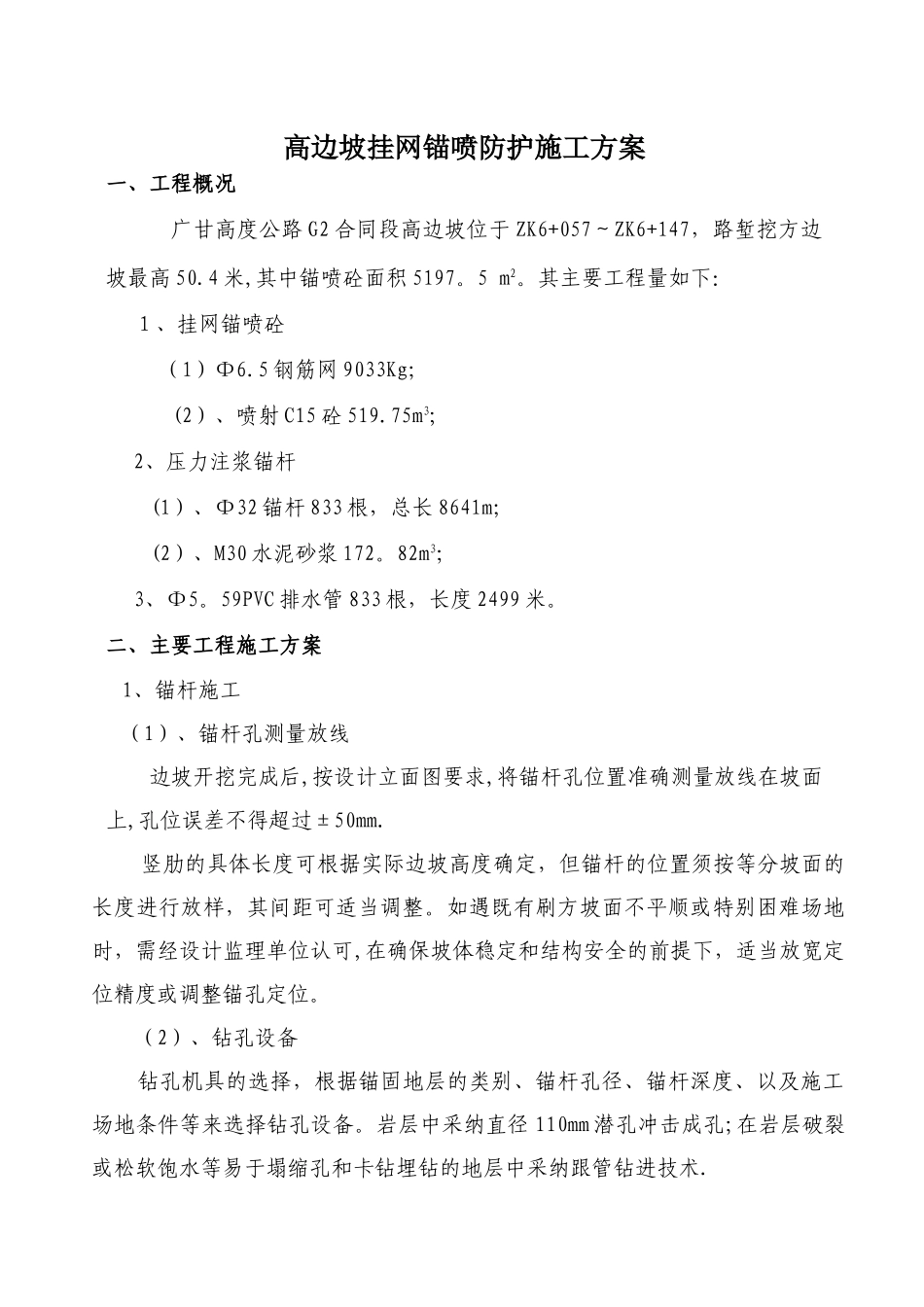

高边坡挂网锚喷防护施工方案一、工程概况广甘高度公路 G2 合同段高边坡位于 ZK6+057~ZK6+147,路堑挖方边坡最高 50
4 米,其中锚喷砼面积 5197
其主要工程量如下:1、挂网锚喷砼(1)Ф6
5 钢筋网 9033Kg;(2)、喷射 C15 砼 519
75m3;2、压力注浆锚杆(1)、Ф32 锚杆 833 根,总长 8641m;(2)、M30 水泥砂浆 172
82m3;3、Ф5
59PVC 排水管 833 根,长度 2499 米

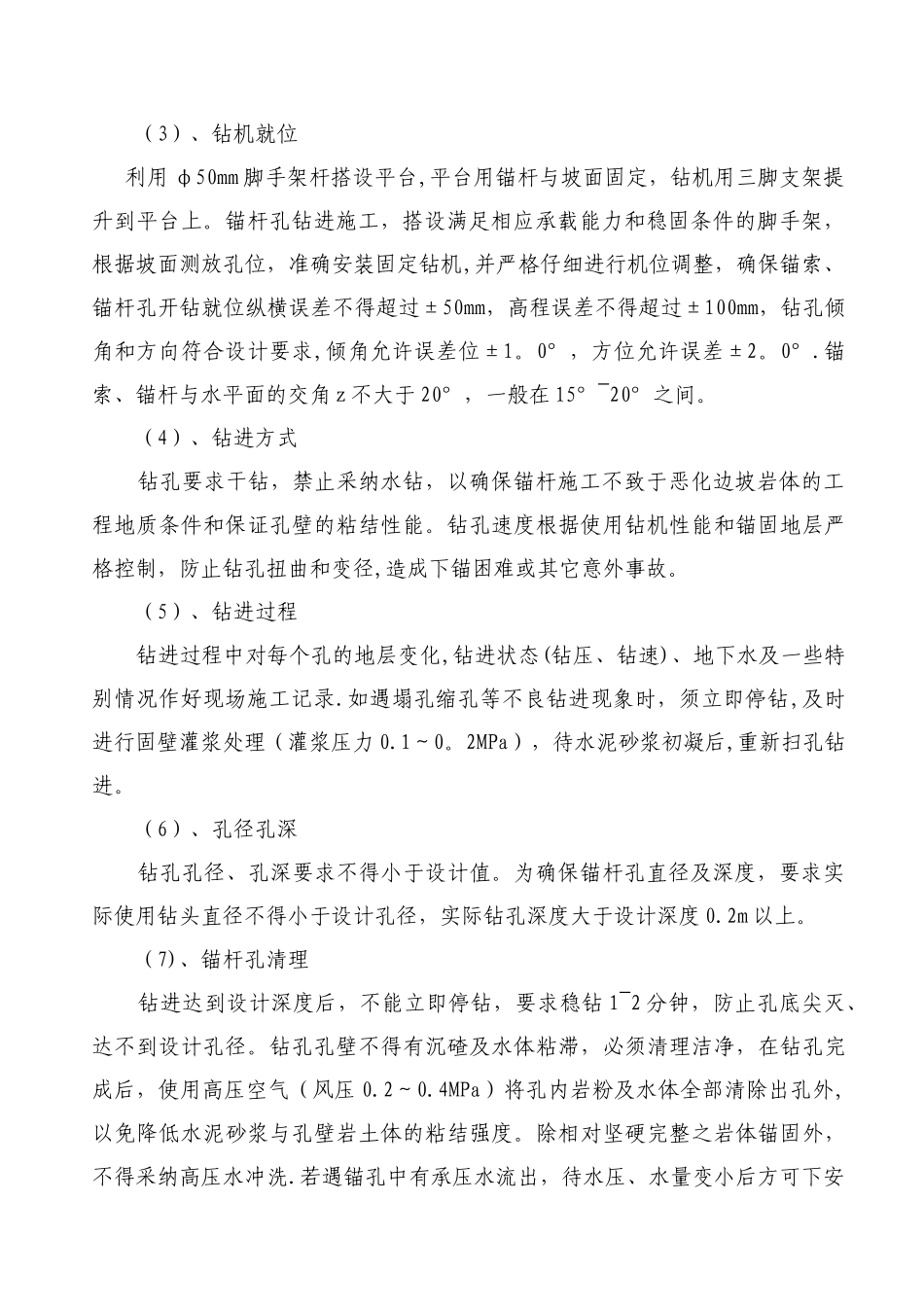

二、主要工程施工方案1、锚杆施工(1)、锚杆孔测量放线 边坡开挖完成后,按设计立面图要求,将锚杆孔位置准确测量放线在坡面上,孔位误差不得超过±50mm
竖肋的具体长度可根据实际边坡高度确定,但锚杆的位置须按等分坡面的长度进行放样,其间距可适当调整
如遇既有刷方坡面不平顺或特别困难场地时,需经设计监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位
(2)、钻孔设备 钻孔机具的选择,根据锚固地层的类别、锚杆孔径、锚杆深度、以及施工场地条件等来选择钻孔设备
岩层中采纳直径 110mm 潜孔冲击成孔;在岩层破裂或松软饱水等易于塌缩孔和卡钻埋钻的地层中采纳跟管钻进技术
(3)、钻机就位 利用 φ50mm 脚手架杆搭设平台,平台用锚杆与坡面固定,钻机用三脚支架提升到平台上
锚杆孔钻进施工,搭设满足相应承载能力和稳固条件的脚手架,根据坡面测放孔位,准确安装固定钻机,并严格仔细进行机位调整,确保锚索、锚杆孔开钻就位纵横误差不得超过±50mm,高程误差不得超过±100mm,钻孔倾角和方向符合设计要求,倾角允许误差位±1
0°,方位允许误差±2
锚索、锚杆与水平面的交角 z 不大于 20°,一般在 15°~20°之间
(4)、钻进方式 钻孔要求干钻,禁止采纳水钻,以确保锚杆施工不致于恶化边坡岩体的工
