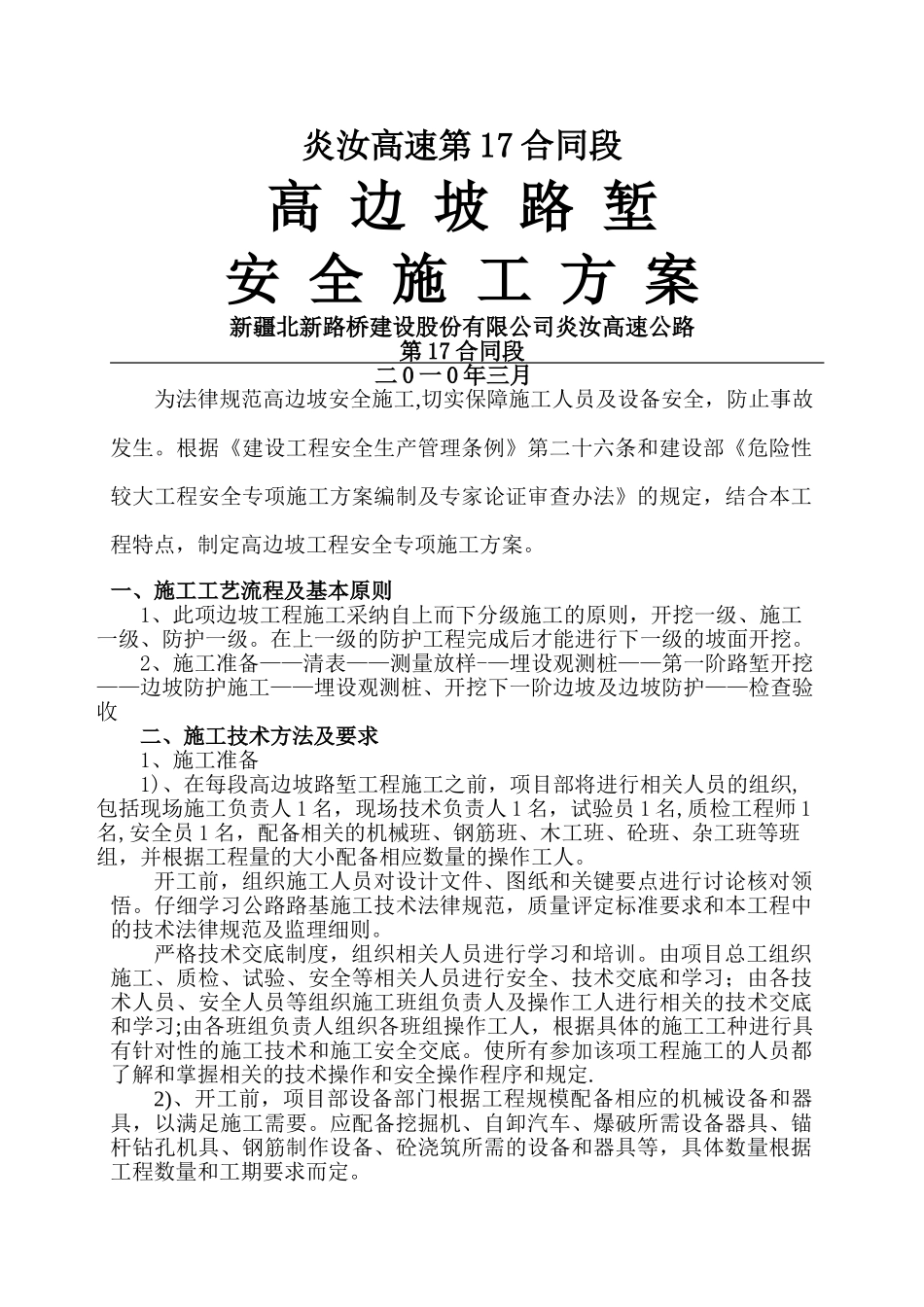

炎汝高速第 17 合同段高 边 坡 路 堑安 全 施 工 方 案新疆北新路桥建设股份有限公司炎汝高速公路第 17 合同段二 0 一 0 年三月为法律规范高边坡安全施工,切实保障施工人员及设备安全,防止事故发生
根据《建设工程安全生产管理条例》第二十六条和建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》的规定,结合本工程特点,制定高边坡工程安全专项施工方案
一、施工工艺流程及基本原则1、此项边坡工程施工采纳自上而下分级施工的原则,开挖一级、施工一级、防护一级
在上一级的防护工程完成后才能进行下一级的坡面开挖
2、施工准备——清表——测量放样-—埋设观测桩——第一阶路堑开挖——边坡防护施工——埋设观测桩、开挖下一阶边坡及边坡防护——检查验收二、施工技术方法及要求1、施工准备1)、在每段高边坡路堑工程施工之前,项目部将进行相关人员的组织,包括现场施工负责人 1 名,现场技术负责人 1 名,试验员 1 名,质检工程师 1名,安全员 1 名,配备相关的机械班、钢筋班、木工班、砼班、杂工班等班组,并根据工程量的大小配备相应数量的操作工人
开工前,组织施工人员对设计文件、图纸和关键要点进行讨论核对领悟
仔细学习公路路基施工技术法律规范,质量评定标准要求和本工程中的技术法律规范及监理细则
严格技术交底制度,组织相关人员进行学习和培训
由项目总工组织施工、质检、试验、安全等相关人员进行安全、技术交底和学习;由各技术人员、安全人员等组织施工班组负责人及操作工人进行相关的技术交底和学习;由各班组负责人组织各班组操作工人,根据具体的施工工种进行具有针对性的施工技术和施工安全交底
使所有参加该项工程施工的人员都了解和掌握相关的技术操作和安全操作程序和规定
2)、开工前,项目部设备部门根据工程规模配备相应的机械设备和器具,以满足施工需要
应配备挖掘机、自卸汽车、爆破所需设备器具、锚杆钻孔
