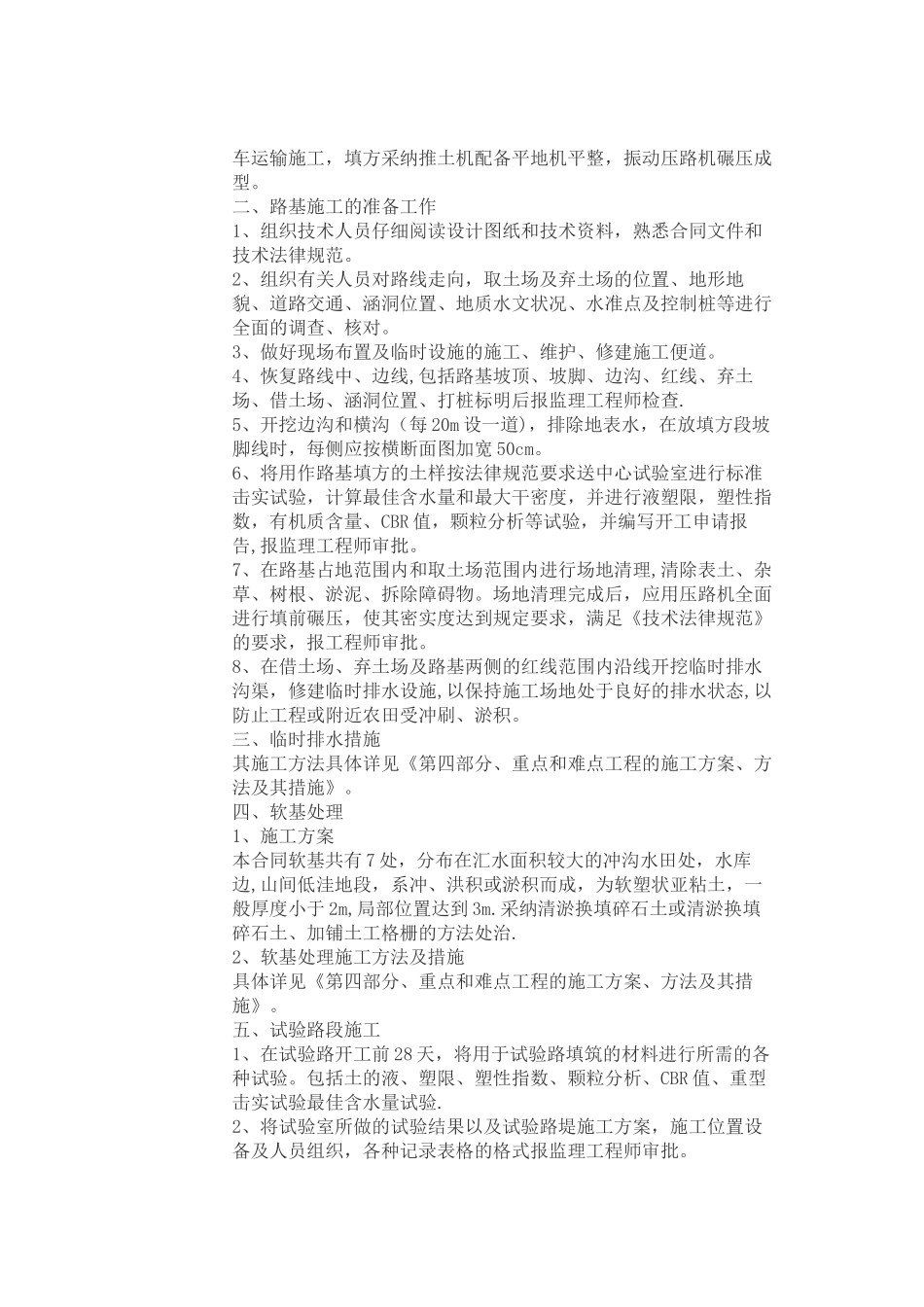

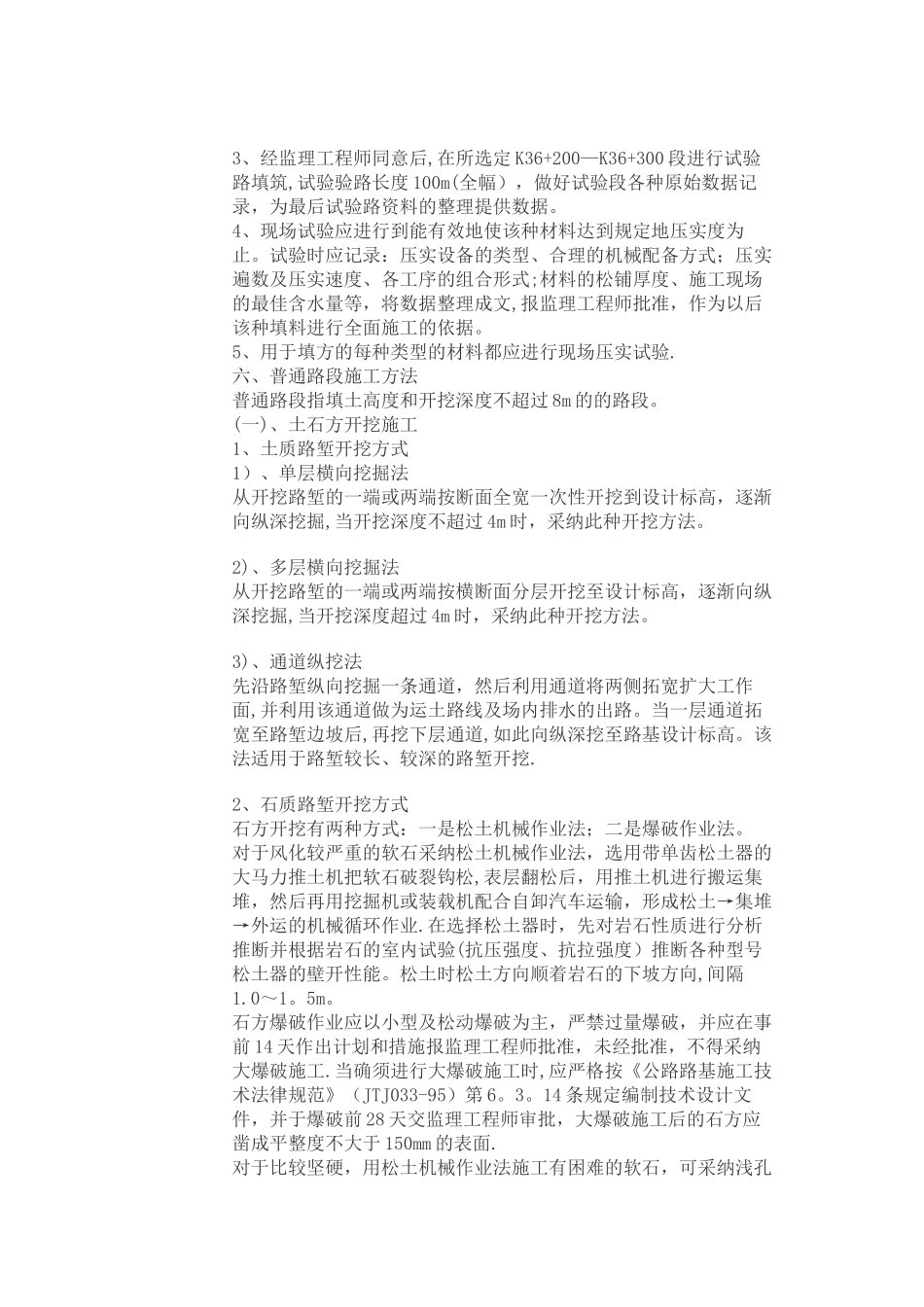

某高速公路某合同段路基土石方施工组织设计提交者:cn_gyl提交日期: 2024—06—26 17:58:39浏览量:2410总下载量:430 次资料作者: 作者主页: 文件大小:0。23 M下载地址:↓HTTP 下载 ↓迅雷专用高速下载 资料介绍:路基土石方施工组织设计第一部分 施工工艺及施工方法本段路基土石方工程量:挖淤泥清表 23748m3,挖土方 394764m3,挖石方 66338m3,填方 458784m3。一、施工方案工期安排:2004 年 8 月 1 日~2005 年 11 月 10 日,工期 460 天。人员、设备配备:根据本段实际情况, 配置以下的人员、设备配置:人员配备:路基工程师:质检工程师: 试验工程师: 测量工程师:施 工 队:3 支设备配备推土机(T320、T220):3 台挖掘机:6 台自卸汽车:30 台平地机(PY180、PY190):2 台振动压路机(18T 以上):2 台ZL50 装载机: 2 台50T 拖式振动羊足碾: 2 台8000L 洒水车:2 台进口振动夯:2 台凿岩机:2 台挖土方运距在 100m 以内采纳推土机推运,超过 100m 以上采纳推土机推松,装载机装车,配备自卸汽车运输或挖掘机挖装配备自卸汽车运输施工,填方采纳推土机配备平地机平整,振动压路机碾压成型。二、路基施工的准备工作1、组织技术人员仔细阅读设计图纸和技术资料,熟悉合同文件和技术法律规范。2、组织有关人员对路线走向,取土场及弃土场的位置、地形地貌、道路交通、涵洞位置、地质水文状况、水准点及控制桩等进行全面的调查、核对。3、做好现场布置及临时设施的施工、维护、修建施工便道。4、恢复路线中、边线,包括路基坡顶、坡脚、边沟、红线、弃土场、借土场、涵洞位置、打桩标明后报监理工程师检查.5、开挖边沟和横沟(每 20m 设一道),排除地表水,在放填方段坡脚线时,每侧应按横断面图加宽 50cm。6、将用作路基填方的土样按法律规范要求送中心试验室进行标准击实试验,计算最佳含水量和最大干密度,并进行液塑限,塑性指数,有机质含量、CBR 值,颗粒分析等试验,并编写开工申请报告,报监理工程师审批。7、在路基占地范围内和取土场范围内进行场地清理,清除表土、杂草、树根、淤泥、拆除障碍物。场地清理完成后,应用压路机全面进行填前碾压,使其密实度达到规定要求,满足《技术法律规范》的要求,报工程师审批。8、在借土场、弃土场及路基两侧的红线范围内沿线开挖临时排水沟渠,修建临时排水设施,以保持施工场地处于良好的排水状态,以防止工程或附近农田受冲刷、淤积。...
