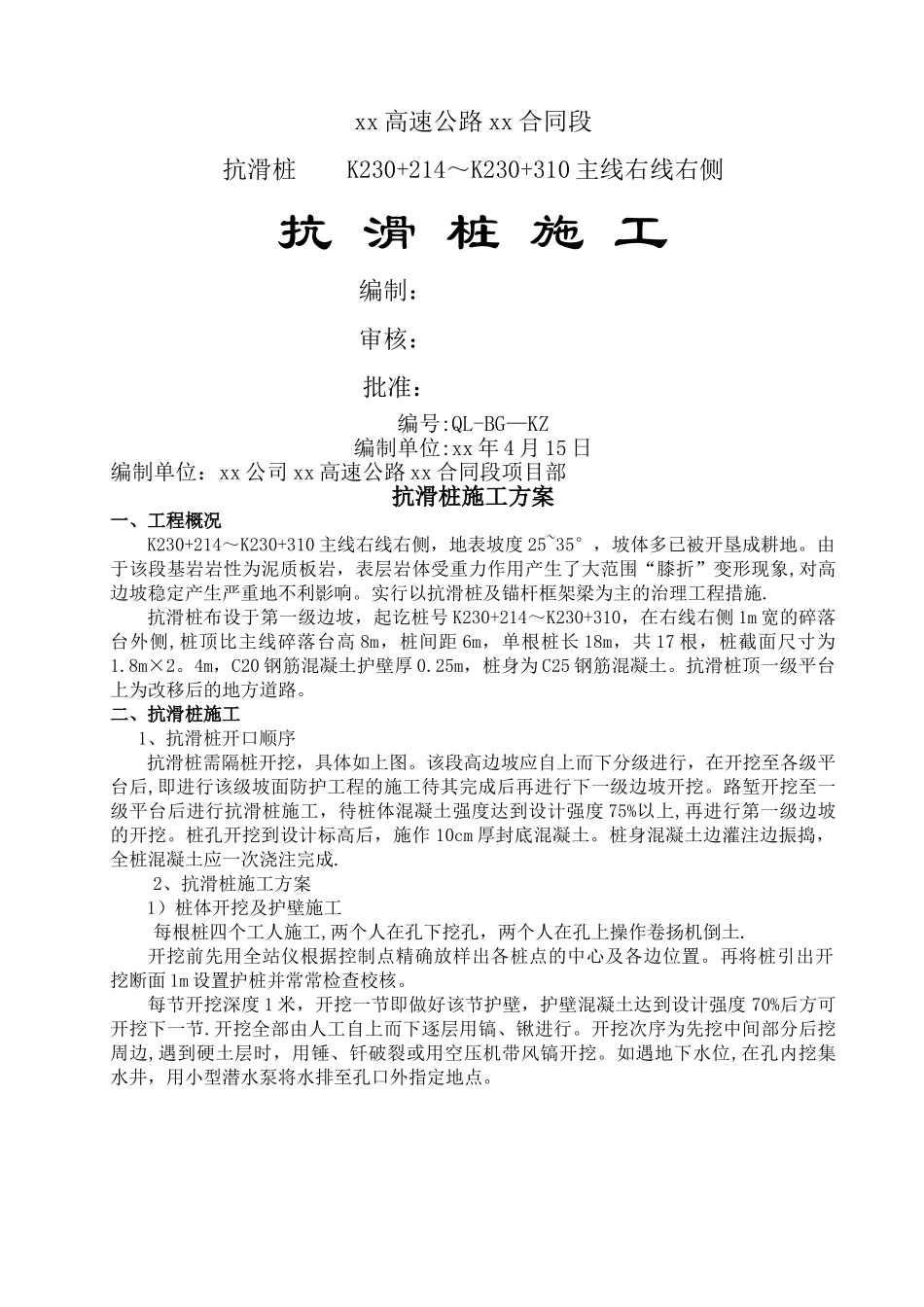

xx 高速公路 xx 合同段抗滑桩 K230+214~K230+310 主线右线右侧抗 滑 桩 施 工编制:审核: 批准:编号:QL-BG—KZ编制单位:xx 年 4 月 15 日编制单位:xx 公司 xx 高速公路 xx 合同段项目部抗滑桩施工方案一、工程概况K230+214~K230+310 主线右线右侧,地表坡度 25~35°,坡体多已被开垦成耕地
由于该段基岩岩性为泥质板岩,表层岩体受重力作用产生了大范围“膝折”变形现象,对高边坡稳定产生严重地不利影响
实行以抗滑桩及锚杆框架梁为主的治理工程措施
抗滑桩布设于第一级边坡,起讫桩号 K230+214~K230+310,在右线右侧 1m 宽的碎落台外侧,桩顶比主线碎落台高 8m,桩间距 6m,单根桩长 18m,共 17 根,桩截面尺寸为1
4m,C20 钢筋混凝土护壁厚 0
25m,桩身为 C25 钢筋混凝土
抗滑桩顶一级平台上为改移后的地方道路
二、抗滑桩施工1、抗滑桩开口顺序抗滑桩需隔桩开挖,具体如上图
该段高边坡应自上而下分级进行,在开挖至各级平台后,即进行该级坡面防护工程的施工待其完成后再进行下一级边坡开挖
路堑开挖至一级平台后进行抗滑桩施工,待桩体混凝土强度达到设计强度 75%以上,再进行第一级边坡的开挖
桩孔开挖到设计标高后,施作 10cm 厚封底混凝土
桩身混凝土边灌注边振捣,全桩混凝土应一次浇注完成

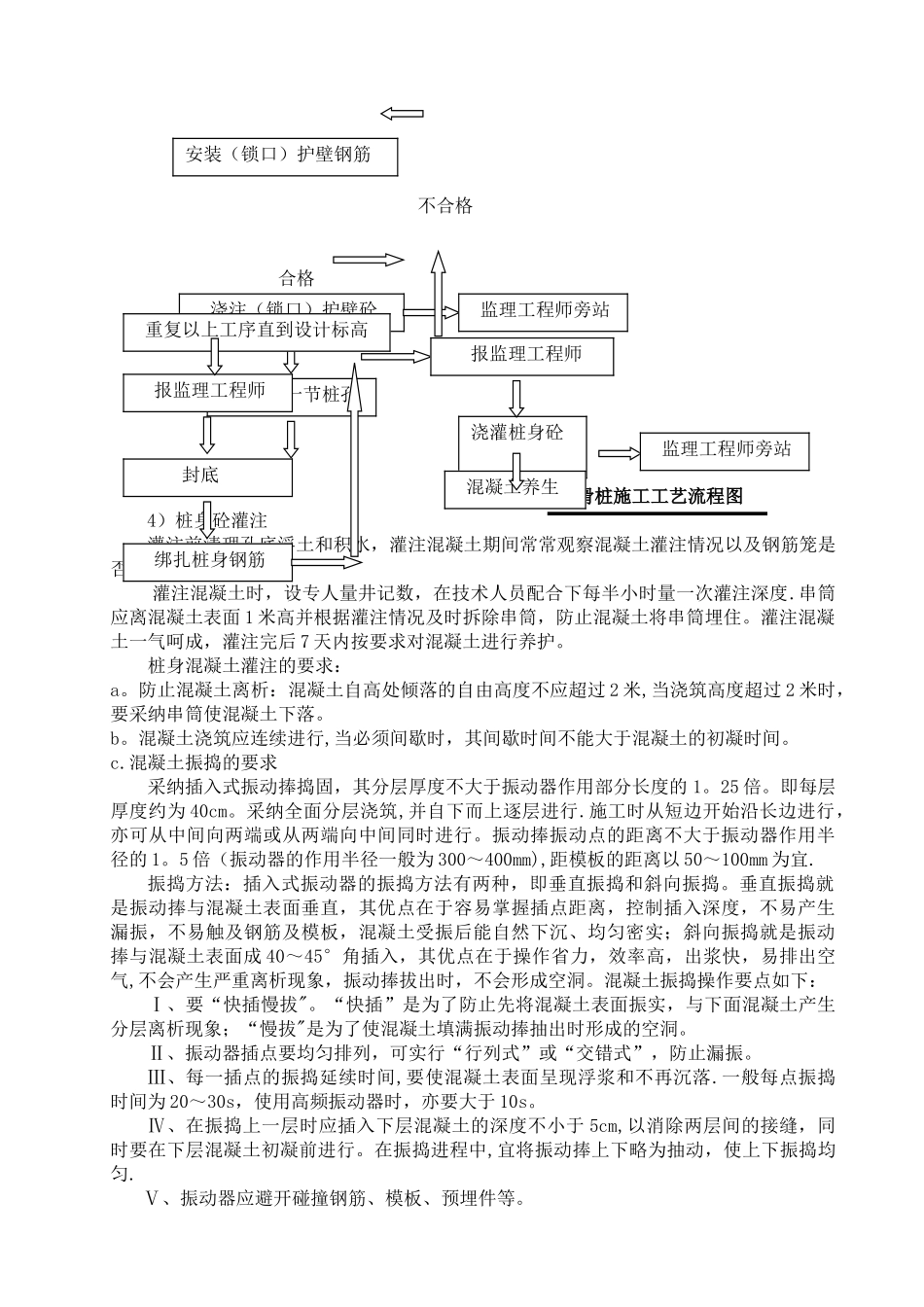

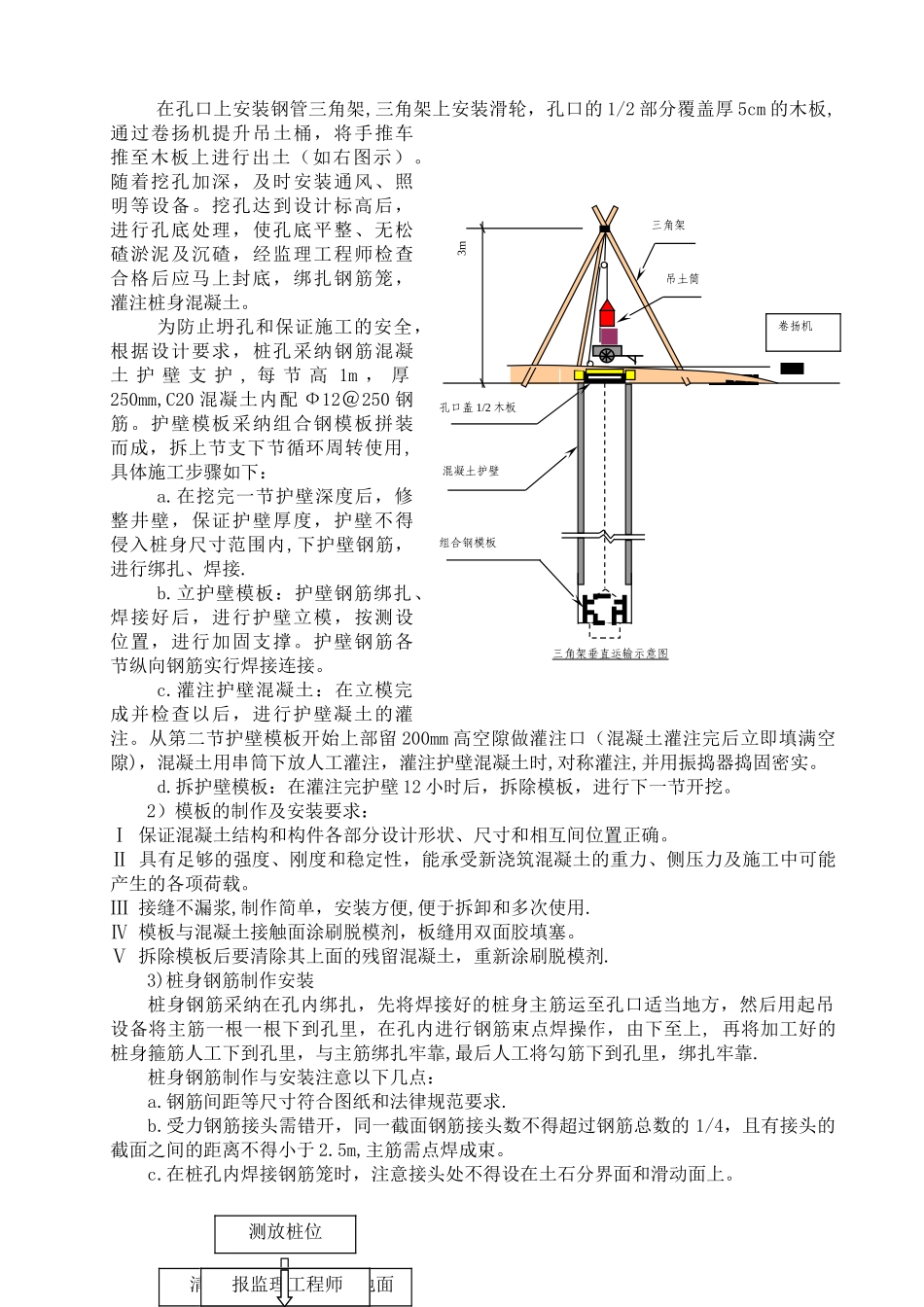

2、抗滑桩施工方案1)桩体开挖及护壁施工每根桩四个工人施工,两个人在孔下挖孔,两个人在孔上操作卷扬机倒土
开挖前先用全站仪根据控制点精确放样出各桩点的中心及各边位置
再将桩引出开挖断面 1m 设置护桩并常常检查校核
每节开挖深度 1 米,开挖一节即做好该节护壁,护壁混凝土达到设计强度 70%后方可开挖下一节
开挖全部由人工自上而下逐层用镐、锹进行
开挖次序为先挖中间部分后挖周边,遇到硬土层时,用锤、
