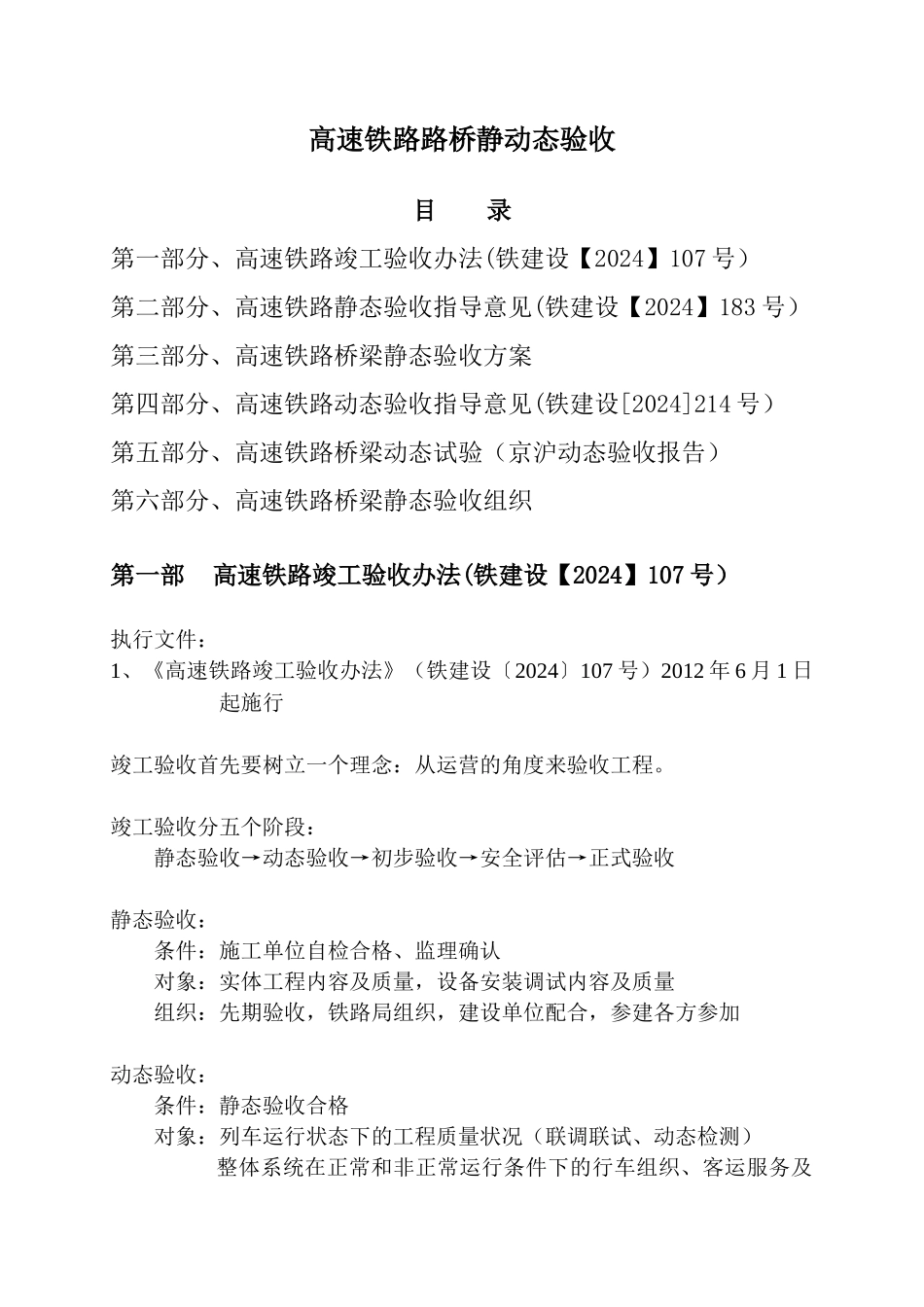

高速铁路路桥静动态验收目 录第一部分、高速铁路竣工验收办法(铁建设【2024】107 号)第二部分、高速铁路静态验收指导意见(铁建设【2024】183 号)第三部分、高速铁路桥梁静态验收方案第四部分、高速铁路动态验收指导意见(铁建设[2024]214 号)第五部分、高速铁路桥梁动态试验(京沪动态验收报告)第六部分、高速铁路桥梁静态验收组织第一部高速铁路竣工验收办法(铁建设【2024】107 号)执行文件:1、《高速铁路竣工验收办法》(铁建设〔2024〕107 号)2012 年 6 月 1 日起施行竣工验收首先要树立一个理念:从运营的角度来验收工程

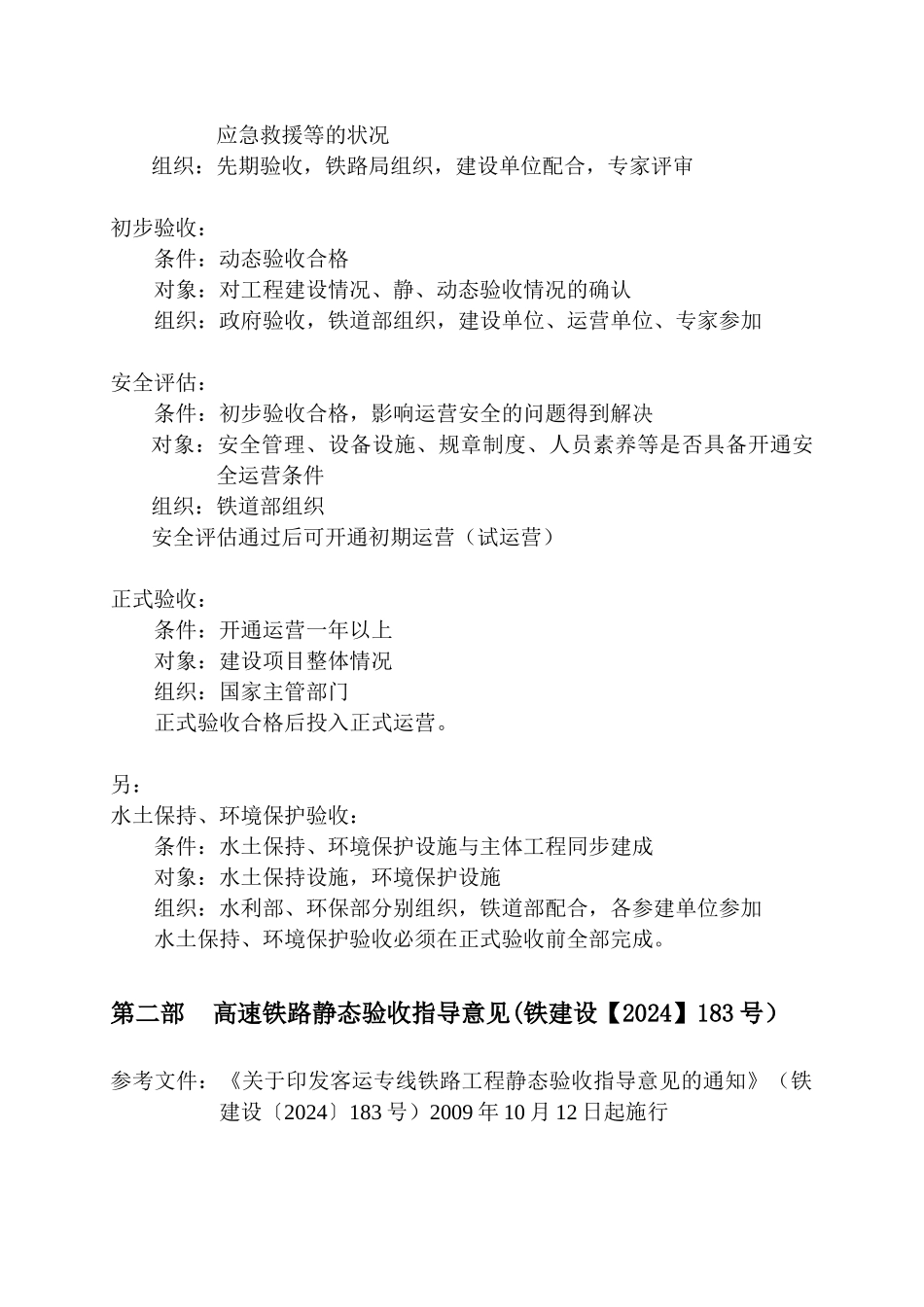

竣工验收分五个阶段:静态验收→动态验收→初步验收→安全评估→正式验收静态验收:条件:施工单位自检合格、监理确认对象:实体工程内容及质量,设备安装调试内容及质量组织:先期验收,铁路局组织,建设单位配合,参建各方参加动态验收:条件:静态验收合格对象:列车运行状态下的工程质量状况(联调联试、动态检测)整体系统在正常和非正常运行条件下的行车组织、客运服务及应急救援等的状况组织:先期验收,铁路局组织,建设单位配合,专家评审初步验收:条件:动态验收合格对象:对工程建设情况、静、动态验收情况的确认组织:政府验收,铁道部组织,建设单位、运营单位、专家参加安全评估:条件:初步验收合格,影响运营安全的问题得到解决对象:安全管理、设备设施、规章制度、人员素养等是否具备开通安全运营条件组织:铁道部组织安全评估通过后可开通初期运营(试运营)正式验收:条件:开通运营一年以上对象:建设项目整体情况组织:国家主管部门正式验收合格后投入正式运营
另:水土保持、环境保护验收:条件:水土保持、环境保护设施与主体工程同步建成对象:水土保持设施,环境保护设施组织:水利部、环保部分别组织,铁道部配合,各参建单位参加水土保持、环境保护验收必须在正式验收前全部完成

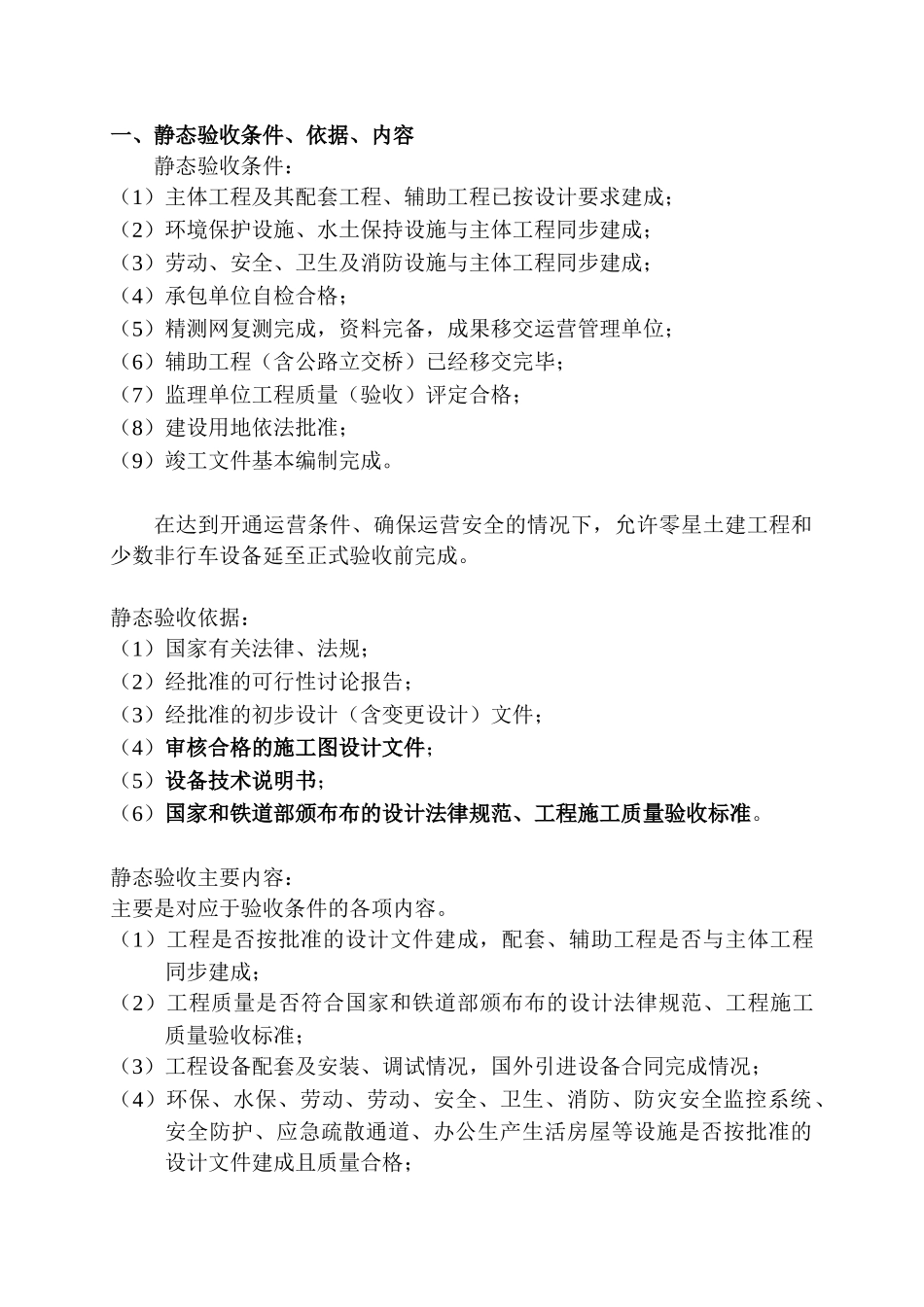

第二部高速铁
