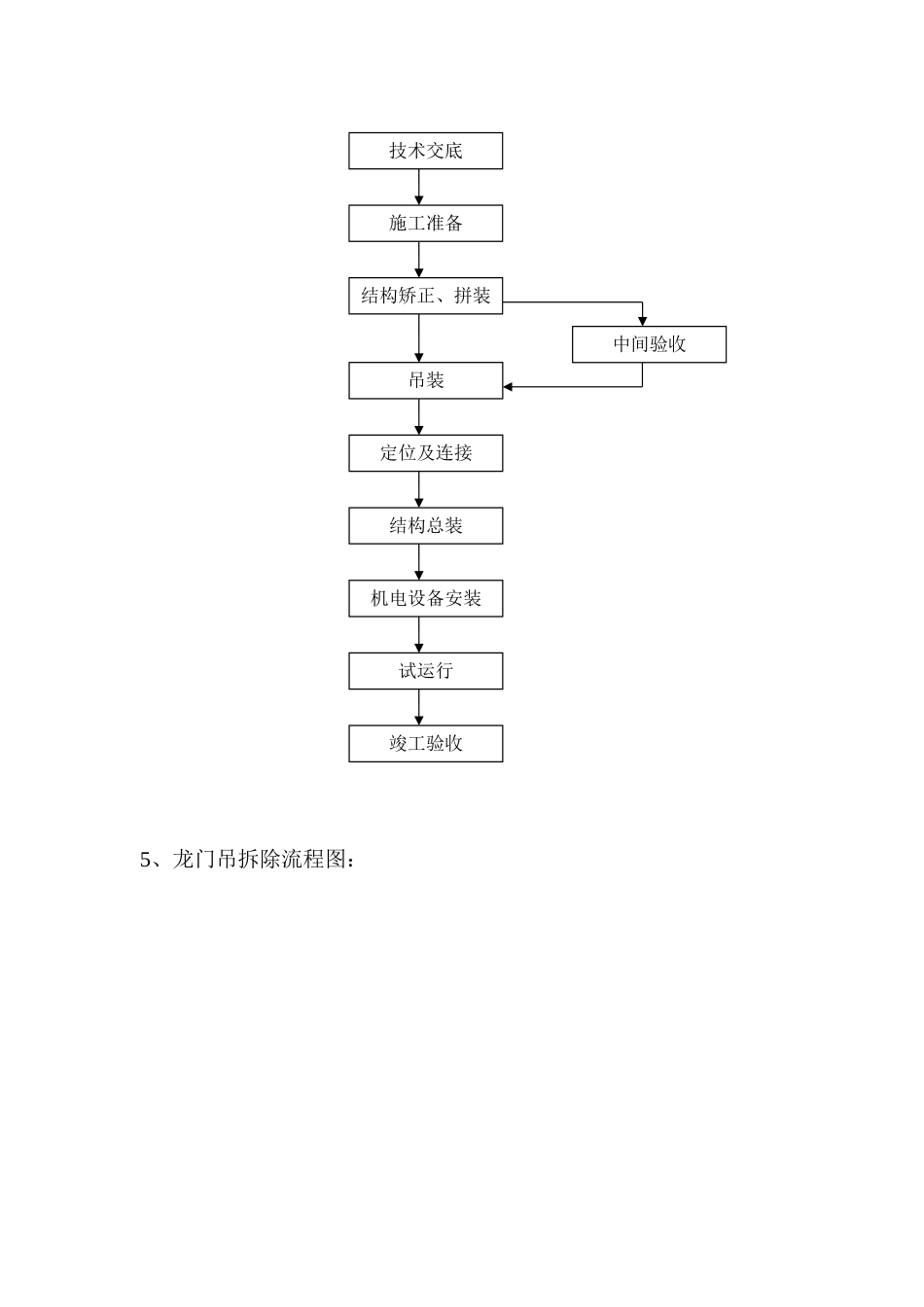

龙门吊安装、拆卸安全施工专项方案编制:复核:审批:编制目的为法律规范龙门吊(门式起重机)的安装、拆卸行为,防止各类安全事故的发生,有效保障拆卸施工相关作业人员的职业安全健康,相关设备的完好,特制定本方案。适用范围路港集团有限公司 104 国道新昌关岭至天台响堂段改建工程第四施工标段项目经理部始丰溪大桥梁场龙门吊的安装、拆除工程。龙门吊安装、拆除技术方案1、工程概况:龙门吊用于始丰溪大桥 30m 跨度箱梁施工的模板吊装,混凝土浇筑,移梁作业,选用 50T 龙门吊 2 台,龙门吊跨度 30m,高度 9m,采纳双片梁形式。2、安装顺序及安全基本要求:2。1 龙门吊轨道基础开挖及混凝土浇筑;2。2 龙门吊轨道标高及宽度放样,定好台车行走点,质量控制要求:宽度±1cm,标高±0。5cm;2。3 安装行走台车:将行走台车吊装在轨道定点上,用方木、木契支垫牢固,并用钢管支撑牢固,安装夹轨器;2。4 安装门腿:在行走台车上搭设脚手架,待底梁安装就位后,用钢管支撑牢固,并用钢丝绳、倒链拉好缆绳,地锚的拉力应不小于 3T;2。5 吊装主梁,拧紧主梁与门腿的连接螺栓:主梁的吊装采纳 T 汽车吊,吊装之前应在主梁的两端设置麻绳作为调整的溜绳。吊装前,应对起重设备的制动等机构进行检查,起重设备停置处应坚实平整,回转半径内不应有障碍物。正确选择吊点、吊具,吊点处要先包角,并支垫木块,防止损坏或割断吊索,并避开起吊物品因为应力集中产生变形。指派专人指挥起吊作业,起吊重物是应将重物吊起 10cm左右,停机检查制动器灵敏性和可靠性以及重物绑扎的牢固程度,确认正常后方可继续作业。2。6 安装操作室及小车行走机构;2.7 安装机械,电气设备;2.8 穿扰变幅、其中钢丝绳;2.9 安全装置安装及整机调试;2.10 整机试运行及根据规定试车验收。3、龙门吊拆除施工顺序及安全基本要求:龙门吊的拆除是安装的逆过程,拆除首先应拆除机电设备,然后是钢丝绳、小车、大梁、门架.与安装过程相应的,拆除结构前应保证拆除后结构的稳定性.4、龙门吊安装流程图:5、龙门吊拆除流程图:中间验收吊装定位及连接结构总装机电设备安装试运行竣工验收技术交底施工准备结构矫正、拼装危险辨识龙门吊安装拆除危险辨识表序号作业内容损害类别产生原因1技术交底触电技术人员对施工现场,配电方式未作详细技术交底或操作人员失误物体打击未根据设计图纸、说明书施工起重损害未按施工程序和方法施工车辆损害设备存在不良状况,施工人员未做检查...
