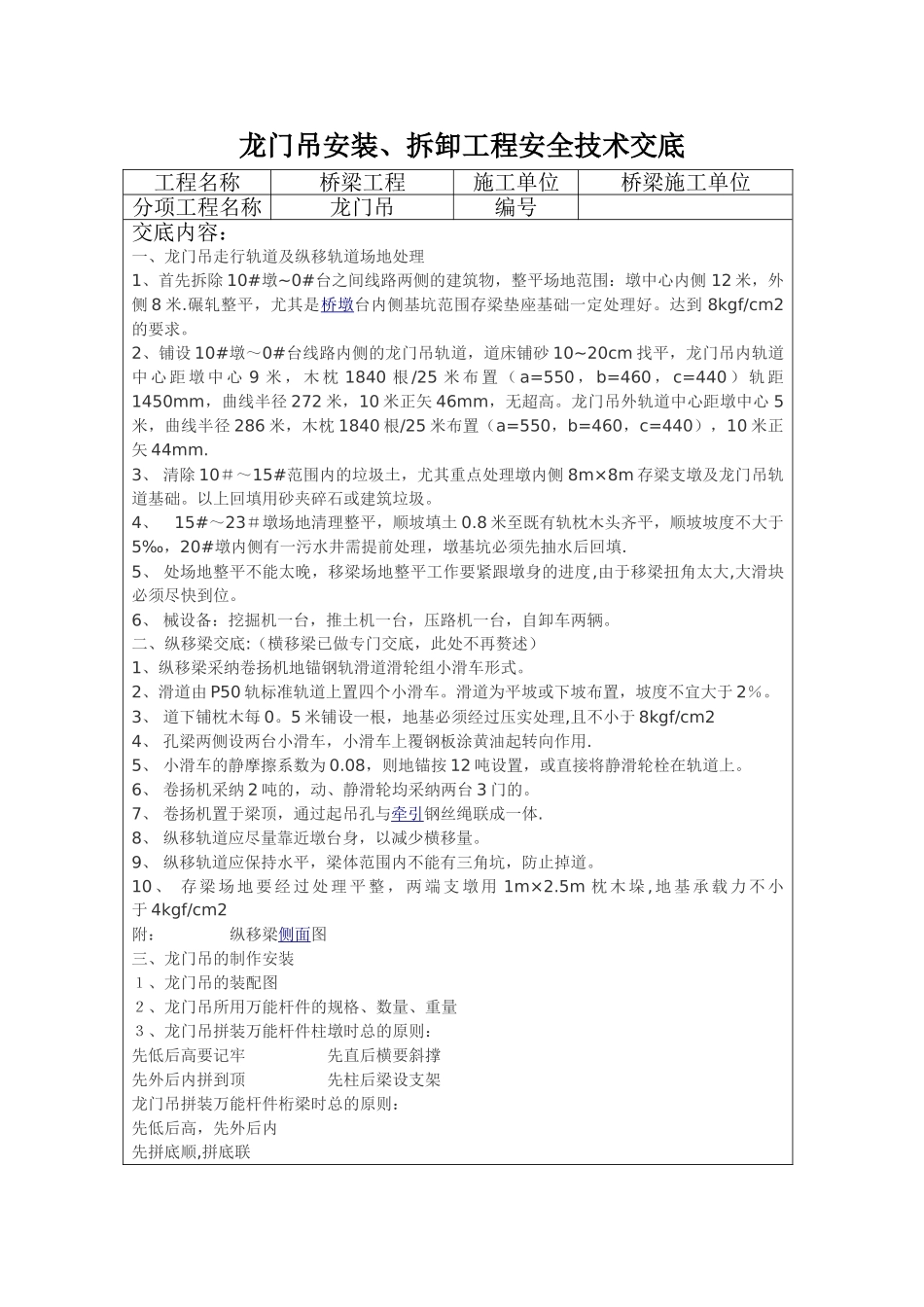

龙门吊安装、拆卸工程安全技术交底工程名称桥梁工程施工单位桥梁施工单位分项工程名称龙门吊编号交底内容:一、龙门吊走行轨道及纵移轨道场地处理1、首先拆除 10#墩~0#台之间线路两侧的建筑物,整平场地范围:墩中心内侧 12 米,外侧 8 米
碾轧整平,尤其是桥墩台内侧基坑范围存梁垫座基础一定处理好
达到 8kgf/cm2的要求
2、铺设 10#墩~0#台线路内侧的龙门吊轨道,道床铺砂 10~20cm 找平,龙门吊内轨道中 心 距 墩 中 心 9 米 , 木 枕 1840 根 /25 米 布 置 ( a=550 , b=460 , c=440 ) 轨 距1450mm,曲线半径 272 米,10 米正矢 46mm,无超高
龙门吊外轨道中心距墩中心 5米,曲线半径 286 米,木枕 1840 根/25 米布置(a=550,b=460,c=440),10 米正矢 44mm
3、 清除 10#~15#范围内的垃圾土,尤其重点处理墩内侧 8m×8m 存梁支墩及龙门吊轨道基础
以上回填用砂夹碎石或建筑垃圾
4、 15#~23#墩场地清理整平,顺坡填土 0
8 米至既有轨枕木头齐平,顺坡坡度不大于5‰,20#墩内侧有一污水井需提前处理,墩基坑必须先抽水后回填
5、 处场地整平不能太晚,移梁场地整平工作要紧跟墩身的进度,由于移梁扭角太大,大滑块必须尽快到位
6、 械设备:挖掘机一台,推土机一台,压路机一台,自卸车两辆
二、纵移梁交底:(横移梁已做专门交底,此处不再赘述)1、纵移梁采纳卷扬机地锚钢轨滑道滑轮组小滑车形式
2、滑道由 P50 轨标准轨道上置四个小滑车
滑道为平坡或下坡布置,坡度不宜大于 2%
3、 道下铺枕木每 0
5 米铺设一根,地基必须经过压实处理,且不小于 8kgf/cm24、 孔梁两侧设两台小滑车,小滑车上覆钢板涂黄油起转向作用
5、 小滑车的静摩擦系数为 0

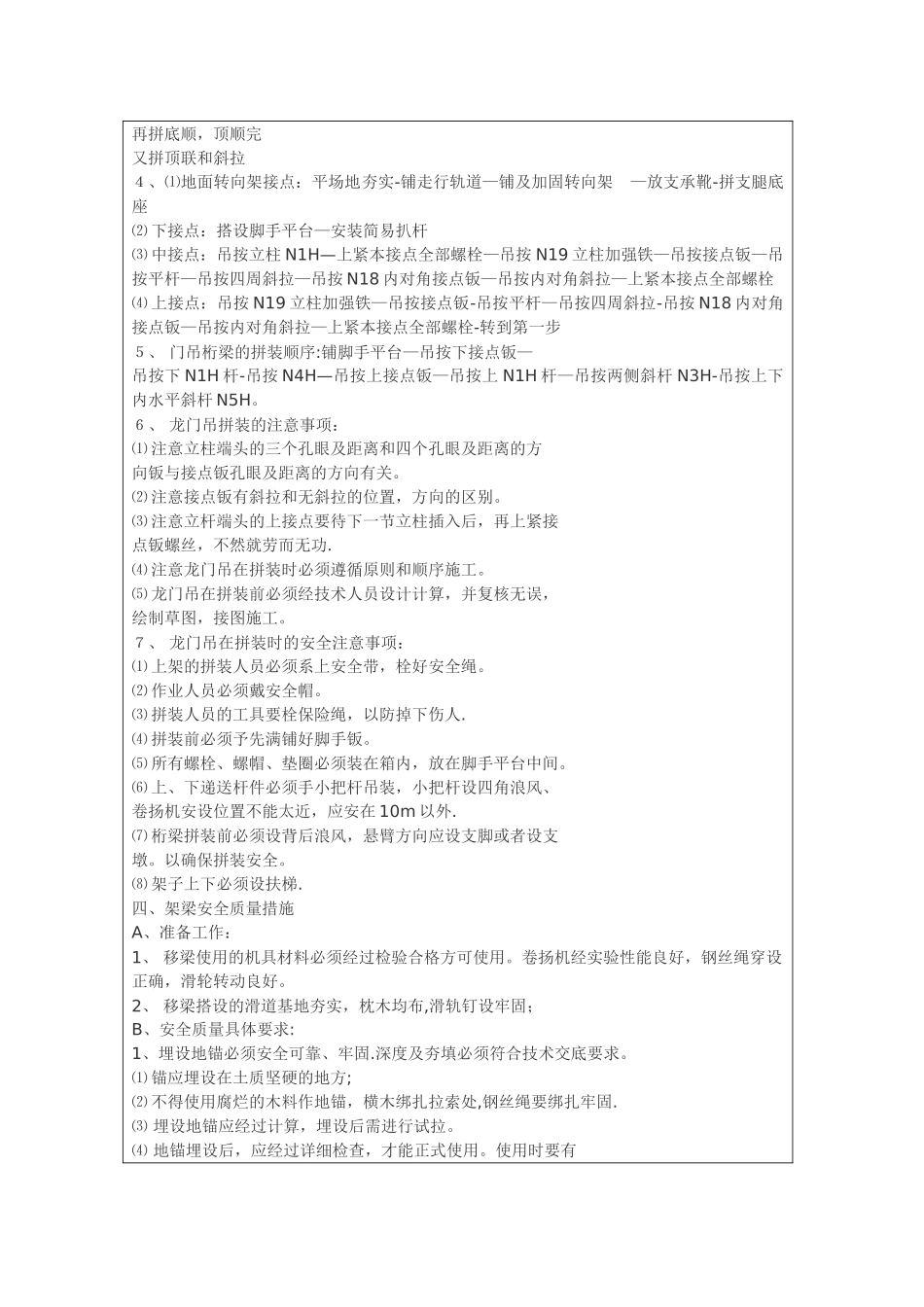

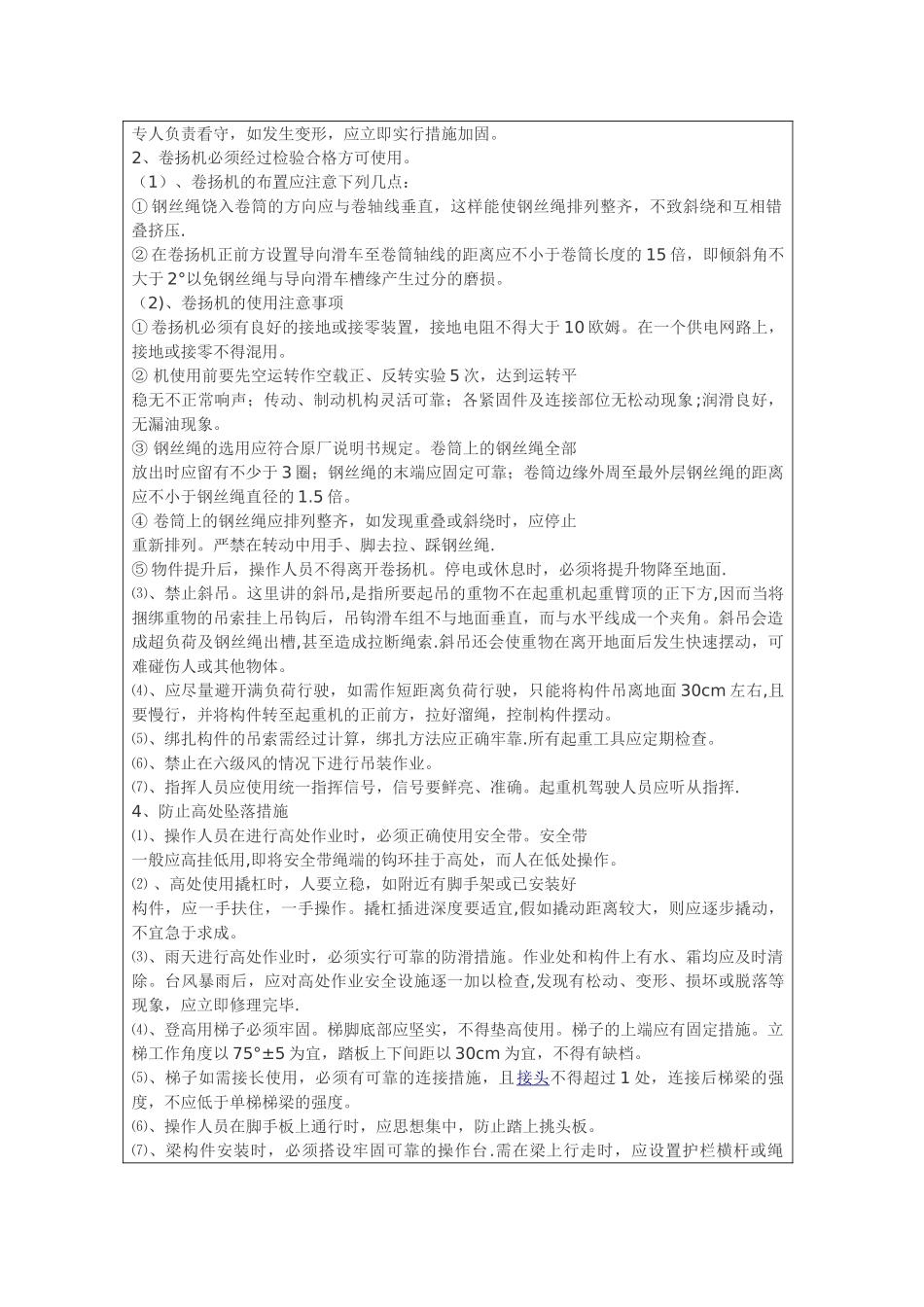

08,则地锚按
