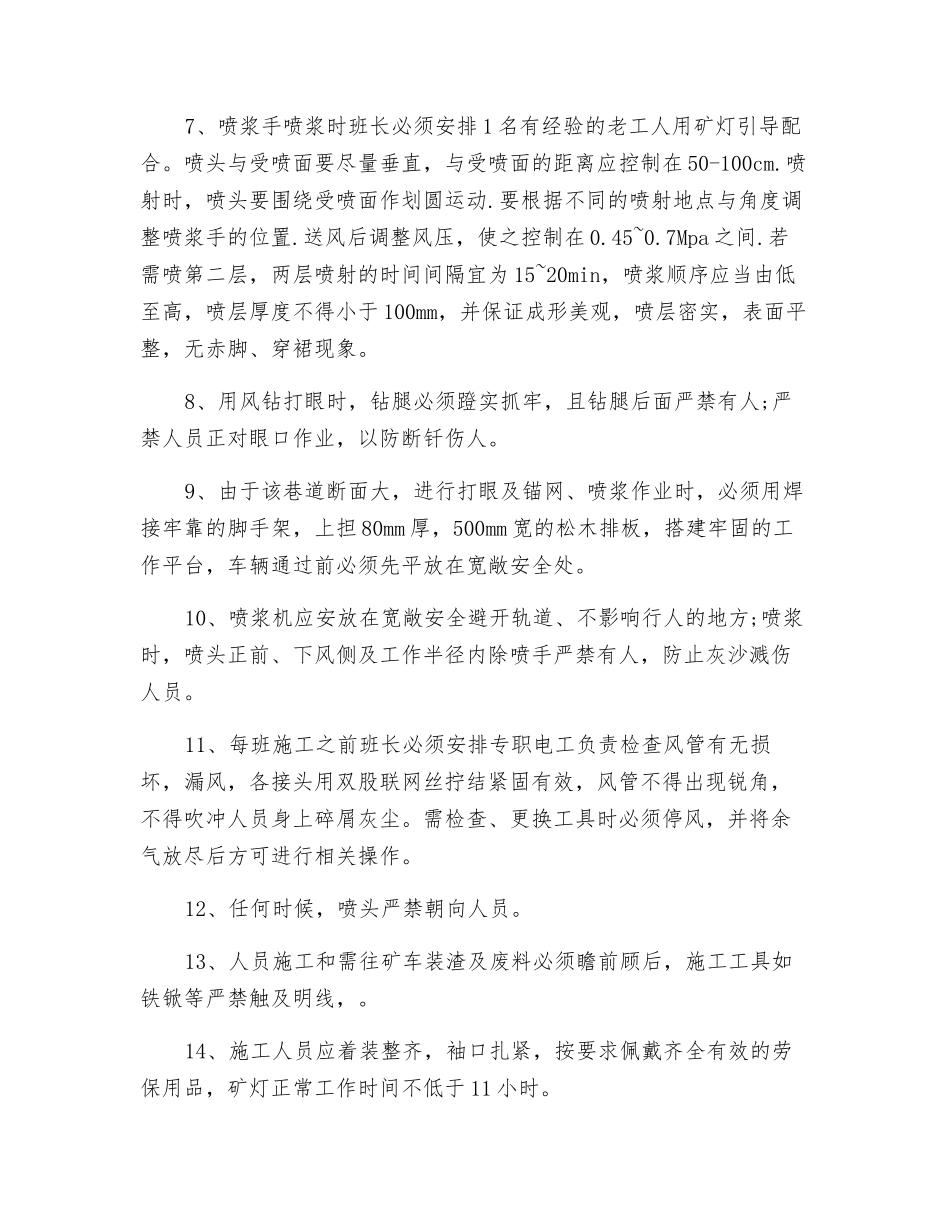

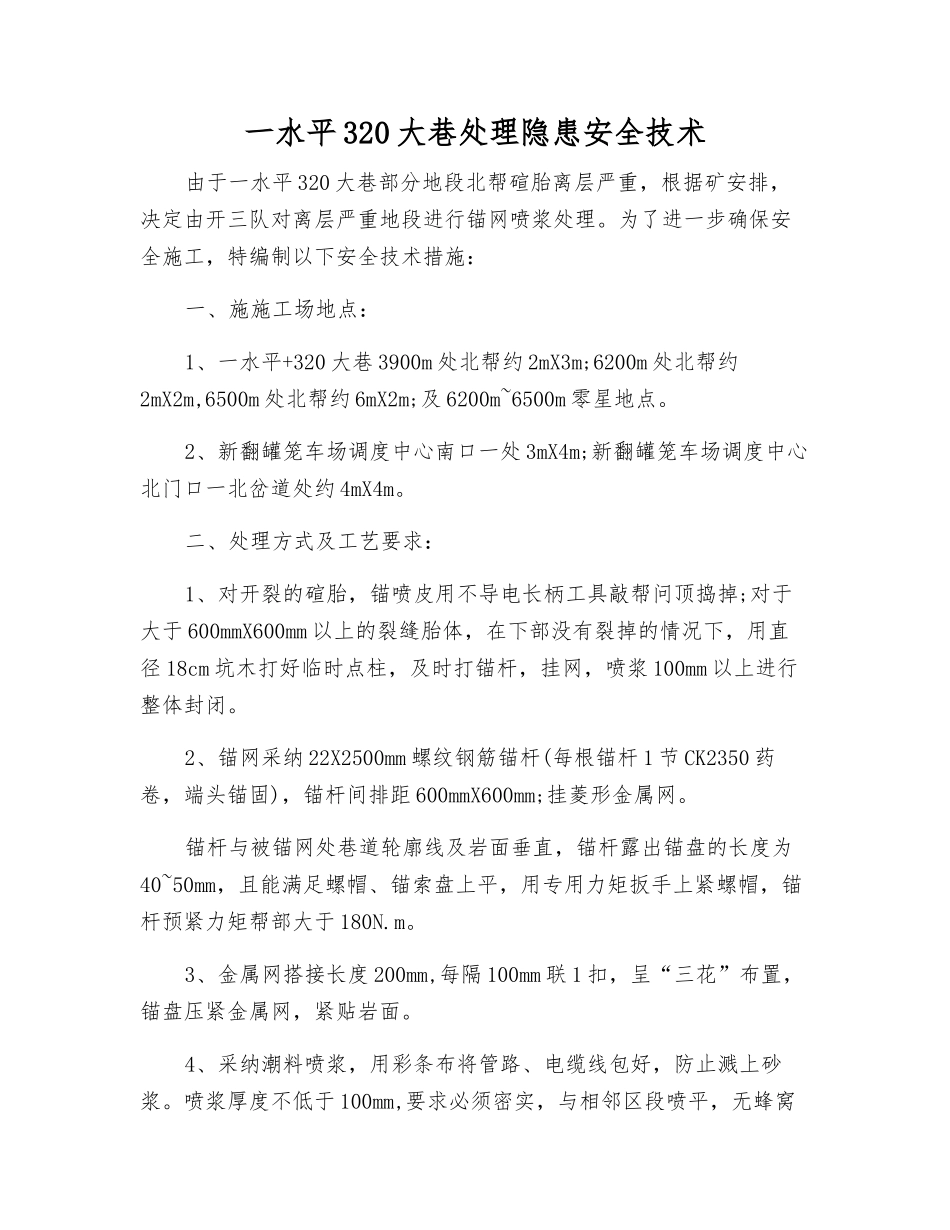

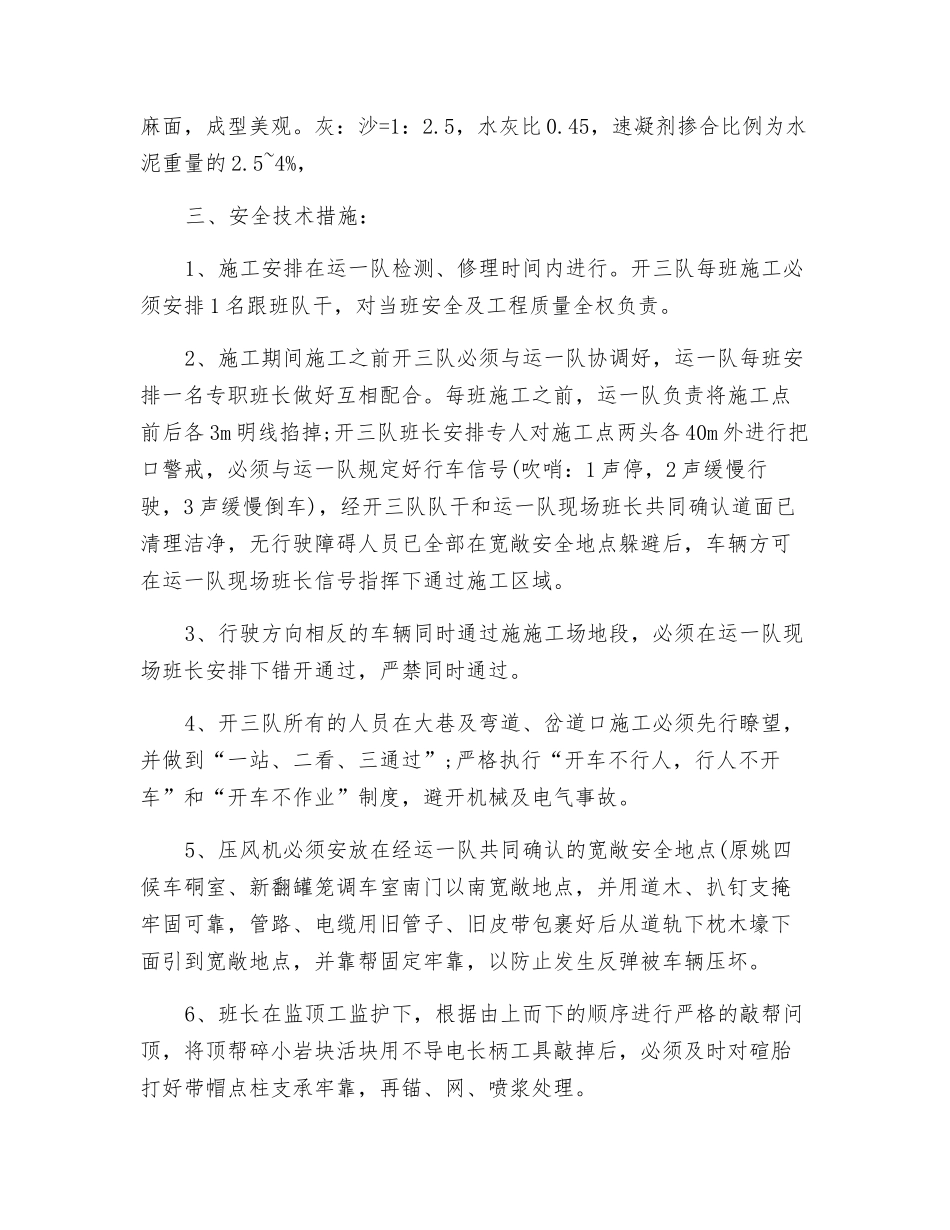

一水平 320 大巷处理隐患安全技术由于一水平 320 大巷部分地段北帮碹胎离层严重,根据矿安排,决定由开三队对离层严重地段进行锚网喷浆处理
为了进一步确保安全施工,特编制以下安全技术措施:一、施施工场地点:1、一水平+320 大巷 3900m 处北帮约 2mX3m;6200m 处北帮约2mX2m,6500m 处北帮约 6mX2m;及 6200m~6500m 零星地点
2、新翻罐笼车场调度中心南口一处 3mX4m;新翻罐笼车场调度中心北门口一北岔道处约 4mX4m
二、处理方式及工艺要求:1、对开裂的碹胎,锚喷皮用不导电长柄工具敲帮问顶捣掉;对于大于 600mmX600mm 以上的裂缝胎体,在下部没有裂掉的情况下,用直径 18cm 坑木打好临时点柱,及时打锚杆,挂网,喷浆 100mm 以上进行整体封闭
2、锚网采纳 22X2500mm 螺纹钢筋锚杆(每根锚杆 1 节 CK2350 药卷,端头锚固),锚杆间排距 600mmX600mm;挂菱形金属网
锚杆与被锚网处巷道轮廓线及岩面垂直,锚杆露出锚盘的长度为40~50mm,且能满足螺帽、锚索盘上平,用专用力矩扳手上紧螺帽,锚杆预紧力矩帮部大于 180N
3、金属网搭接长度 200mm,每隔 100mm 联 1 扣,呈“三花”布置,锚盘压紧金属网,紧贴岩面
4、采纳潮料喷浆,用彩条布将管路、电缆线包好,防止溅上砂浆
喷浆厚度不低于 100mm,要求必须密实,与相邻区段喷平,无蜂窝麻面,成型美观
灰:沙=1:2
5,水灰比 0
45,速凝剂掺合比例为水泥重量的 2
5~4%,三、安全技术措施:1、施工安排在运一队检测、修理时间内进行
开三队每班施工必须安排 1 名跟班队干,对当班安全及工程质量全权负责
2、施工期间施工之前开三队必须与运一队协调好,运一队每班安排一名专职班长做好互相配合
每班施工之前,运一队负责将施工点前后各 3
