下放压风机的安全技术措施

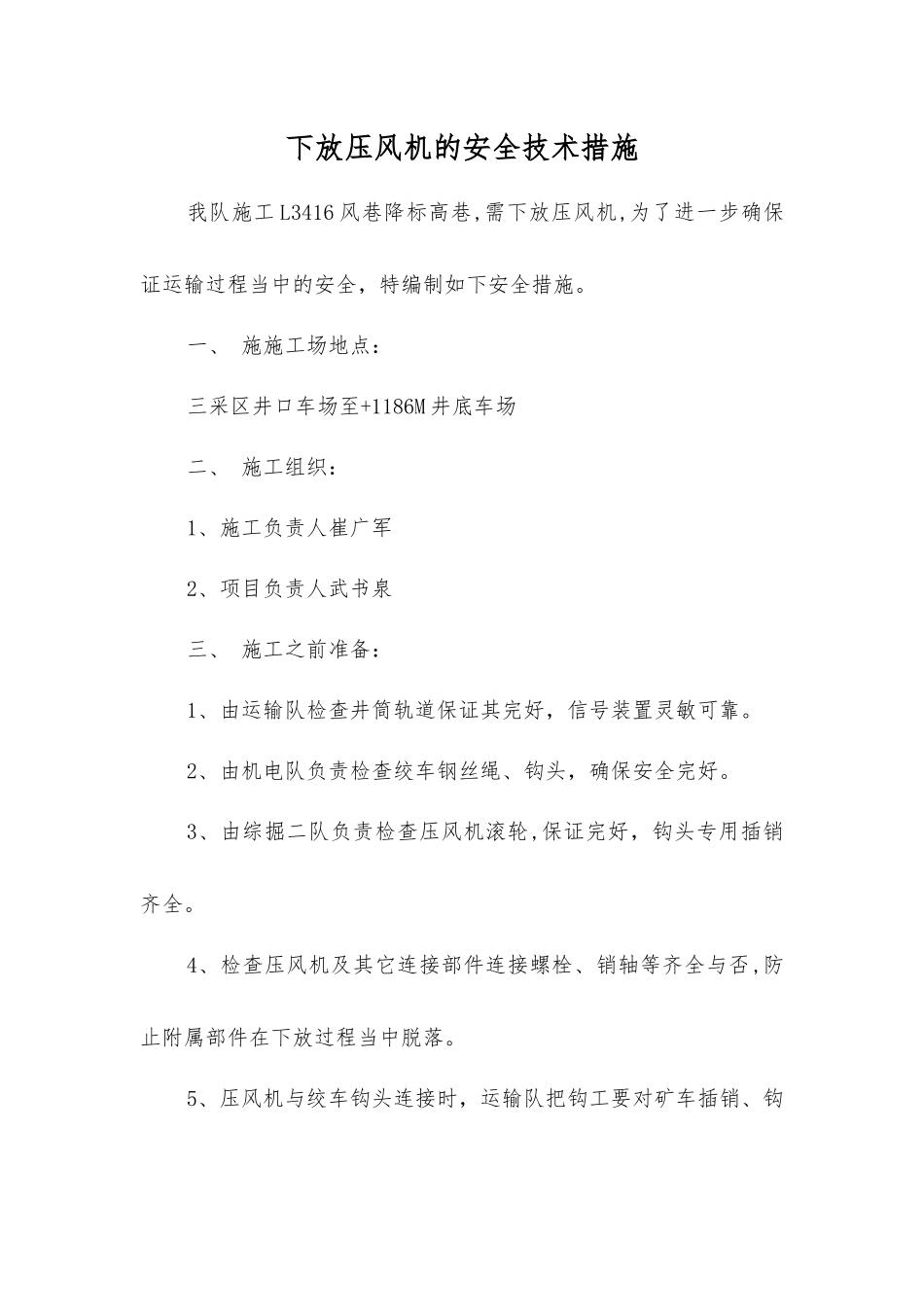

下放压风机的安全技术措施_第1页
1/2

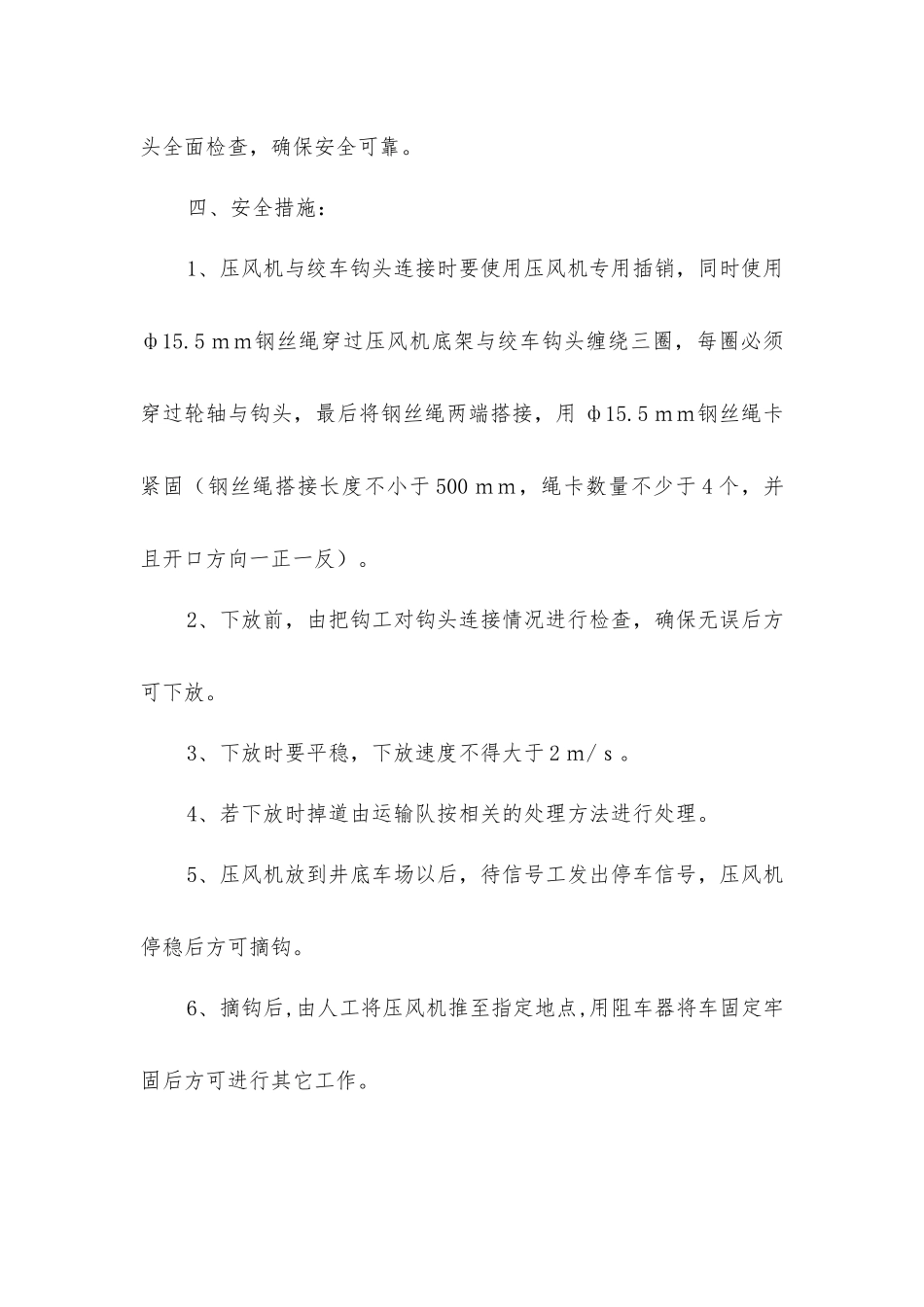

下放压风机的安全技术措施_第2页
2/2
下放压风机的安全技术措施我队施工 L3416 风巷降标高巷,需下放压风机,为了进一步确保证运输过程当中的安全,特编制如下安全措施。一、 施施工场地点:三采区井口车场至+1186M 井底车场二、 施工组织:1、施工负责人崔广军2、项目负责人武书泉三、 施工之前准备:1、由运输队检查井筒轨道保证其完好,信号装置灵敏可靠。2、由机电队负责检查绞车钢丝绳、钩头,确保安全完好。3、由综掘二队负责检查压风机滚轮,保证完好,钩头专用插销齐全。4、检查压风机及其它连接部件连接螺栓、销轴等齐全与否,防止附属部件在下放过程当中脱落。5、压风机与绞车钩头连接时,运输队把钩工要对矿车插销、钩头全面检查,确保安全可靠。四、安全措施:1、压风机与绞车钩头连接时要使用压风机专用插销,同时使用ф15.5 mm钢丝绳穿过压风机底架与绞车钩头缠绕三圈,每圈必须穿过轮轴与钩头,最后将钢丝绳两端搭接,用 ф15.5 mm钢丝绳卡紧固(钢丝绳搭接长度不小于 500 mm,绳卡数量不少于 4 个,并且开口方向一正一反)。2、下放前,由把钩工对钩头连接情况进行检查,确保无误后方可下放。3、下放时要平稳,下放速度不得大于 2 m/s。4、若下放时掉道由运输队按相关的处理方法进行处理。5、压风机放到井底车场以后,待信号工发出停车信号,压风机停稳后方可摘钩。6、摘钩后,由人工将压风机推至指定地点,用阻车器将车固定牢固后方可进行其它工作。
