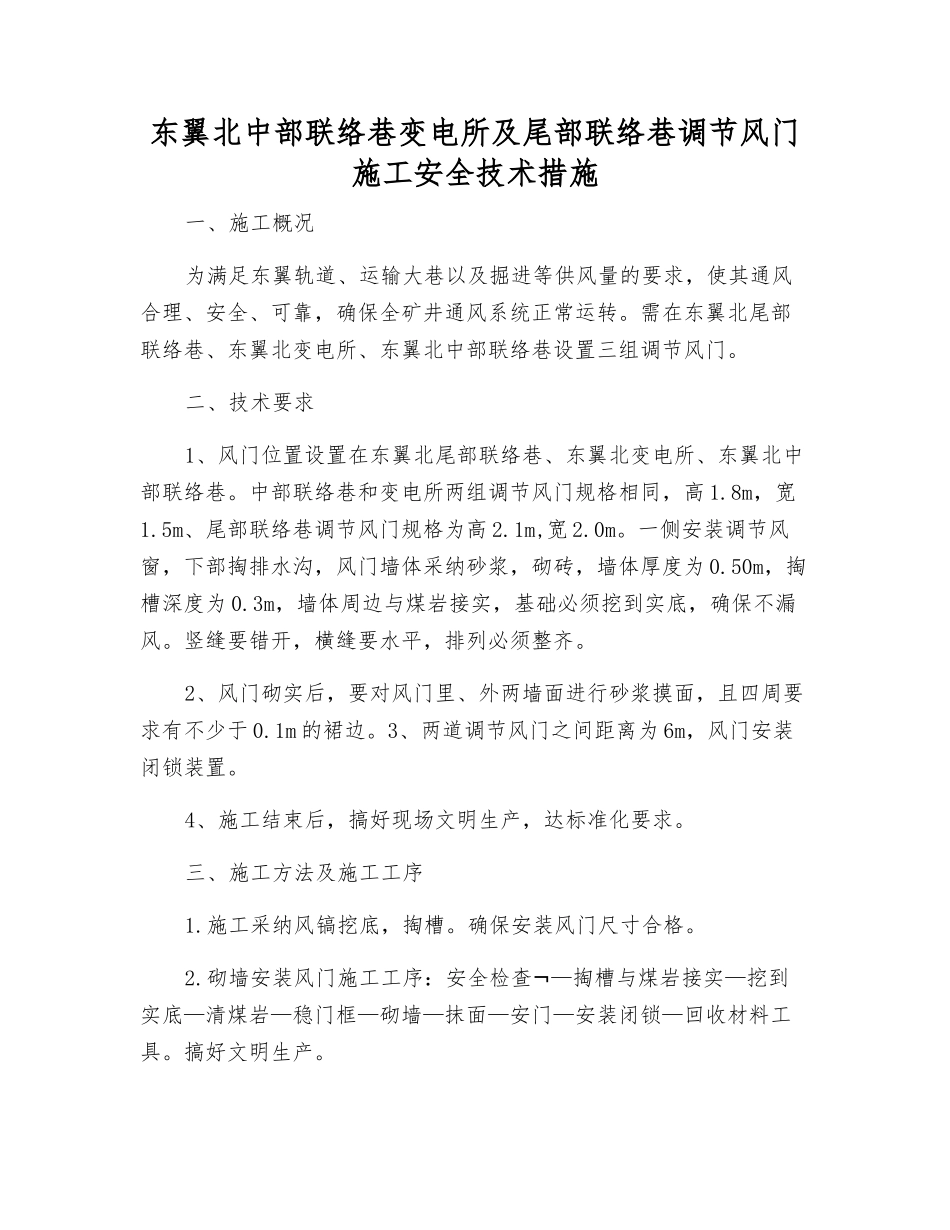

东翼北中部联络巷变电所及尾部联络巷调节风门施工安全技术措施一、施工概况为满足东翼轨道、运输大巷以及掘进等供风量的要求,使其通风合理、安全、可靠,确保全矿井通风系统正常运转
需在东翼北尾部联络巷、东翼北变电所、东翼北中部联络巷设置三组调节风门
二、技术要求1、风门位置设置在东翼北尾部联络巷、东翼北变电所、东翼北中部联络巷
中部联络巷和变电所两组调节风门规格相同,高 1
5m、尾部联络巷调节风门规格为高 2
1m,宽 2
一侧安装调节风窗,下部掏排水沟,风门墙体采纳砂浆,砌砖,墙体厚度为 0

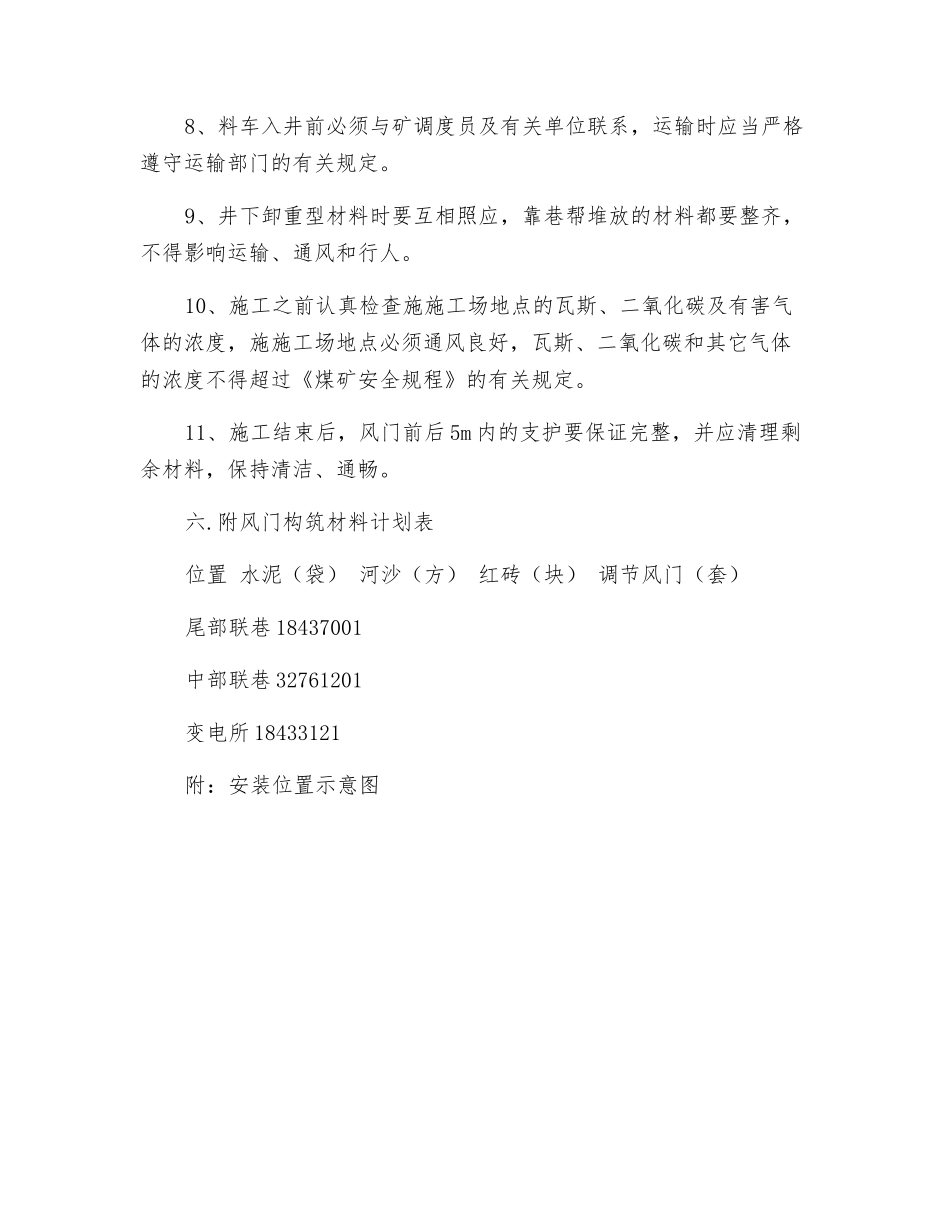

50m,掏槽深度为 0
3m,墙体周边与煤岩接实,基础必须挖到实底,确保不漏风
竖缝要错开,横缝要水平,排列必须整齐
2、风门砌实后,要对风门里、外两墙面进行砂浆摸面,且四周要求有不少于 0
1m 的裙边
3、两道调节风门之间距离为 6m,风门安装闭锁装置
4、施工结束后,搞好现场文明生产,达标准化要求
三、施工方法及施工工序1
施工采纳风镐挖底,掏槽
确保安装风门尺寸合格
砌墙安装风门施工工序:安全检查—¬掏槽与煤岩接实—挖到实底—清煤岩—稳门框—砌墙—抹面—安门—安装闭锁—回收材料工具
搞好文明生产

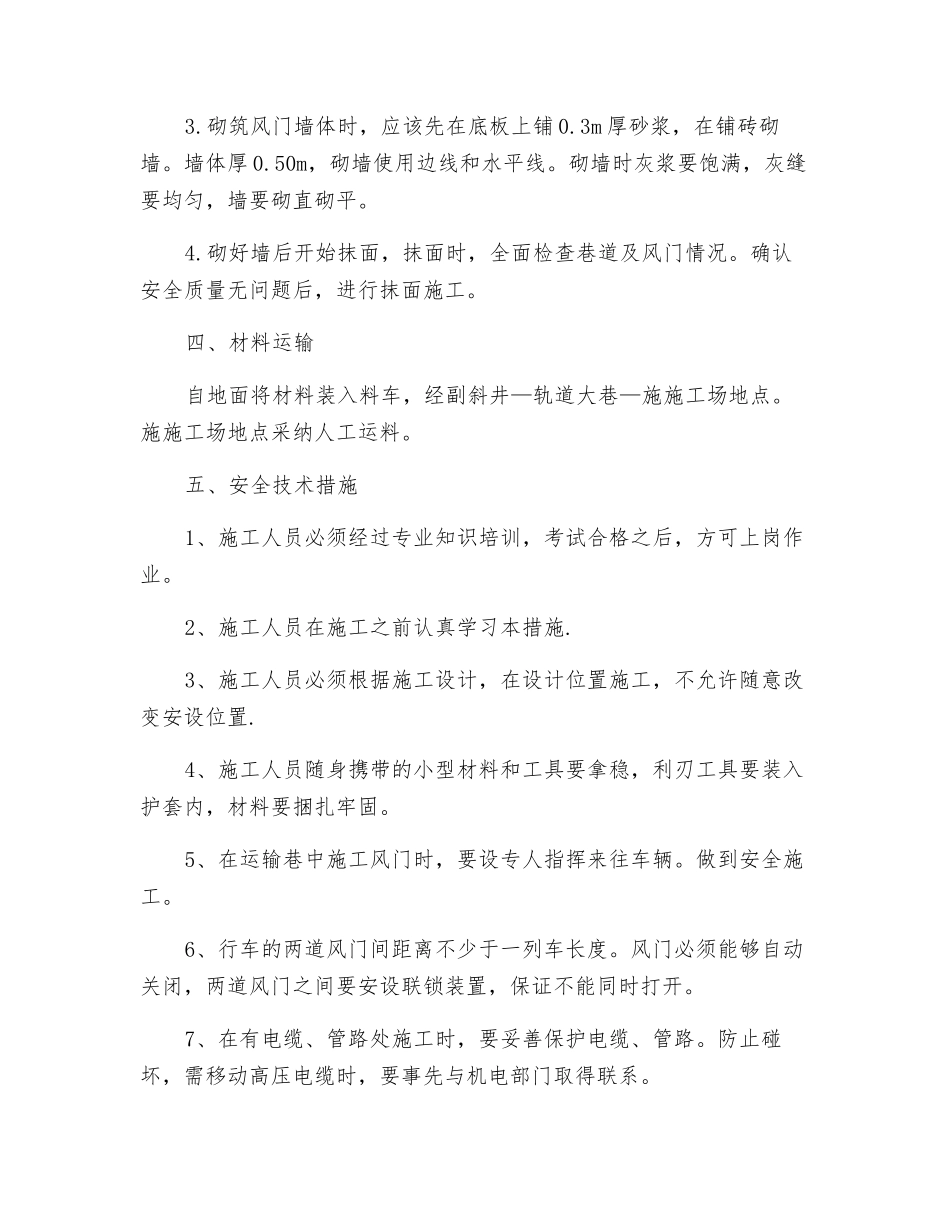

砌筑风门墙体时,应该先在底板上铺 0
3m 厚砂浆,在铺砖砌墙
50m,砌墙使用边线和水平线
砌墙时灰浆要饱满,灰缝要均匀,墙要砌直砌平
砌好墙后开始抹面,抹面时,全面检查巷道及风门情况
确认安全质量无问题后,进行抹面施工
四、材料运输自地面将材料装入料车,经副斜井—轨道大巷—施施工场地点
施施工场地点采纳人工运料
五、安全技术措施1、施工人员必须经过专业知识培训,考试合格之后,方可上岗作业
2、施工人员在施工之前认真学习本措施
3、施工人员必须根据施工设计,在设计位置施工,不允许随意改变安设位置
4、施工人员随身携带的小型材料和工具要拿稳,利刃工
