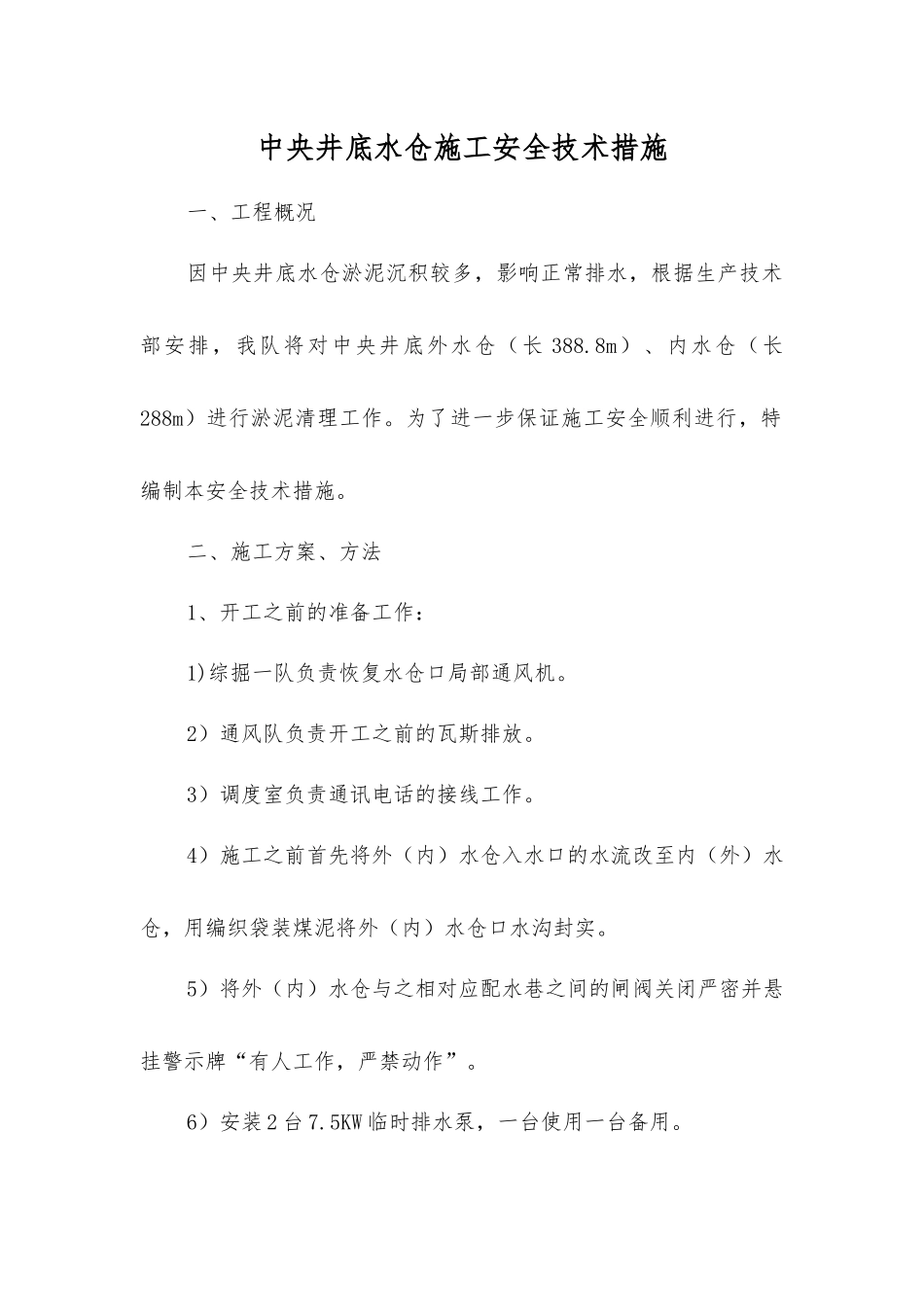

中央井底水仓施工安全技术措施一、工程概况因中央井底水仓淤泥沉积较多,影响正常排水,根据生产技术部安排,我队将对中央井底外水仓(长 388
8m)、内水仓(长288m)进行淤泥清理工作
为了进一步保证施工安全顺利进行,特编制本安全技术措施
二、施工方案、方法1、开工之前的准备工作:1)综掘一队负责恢复水仓口局部通风机
2)通风队负责开工之前的瓦斯排放
3)调度室负责通讯电话的接线工作
4)施工之前首先将外(内)水仓入水口的水流改至内(外)水仓,用编织袋装煤泥将外(内)水仓口水沟封实
5)将外(内)水仓与之相对应配水巷之间的闸阀关闭严密并悬挂警示牌“有人工作,严禁动作”
6)安装 2 台 7
5KW 临时排水泵,一台使用一台备用

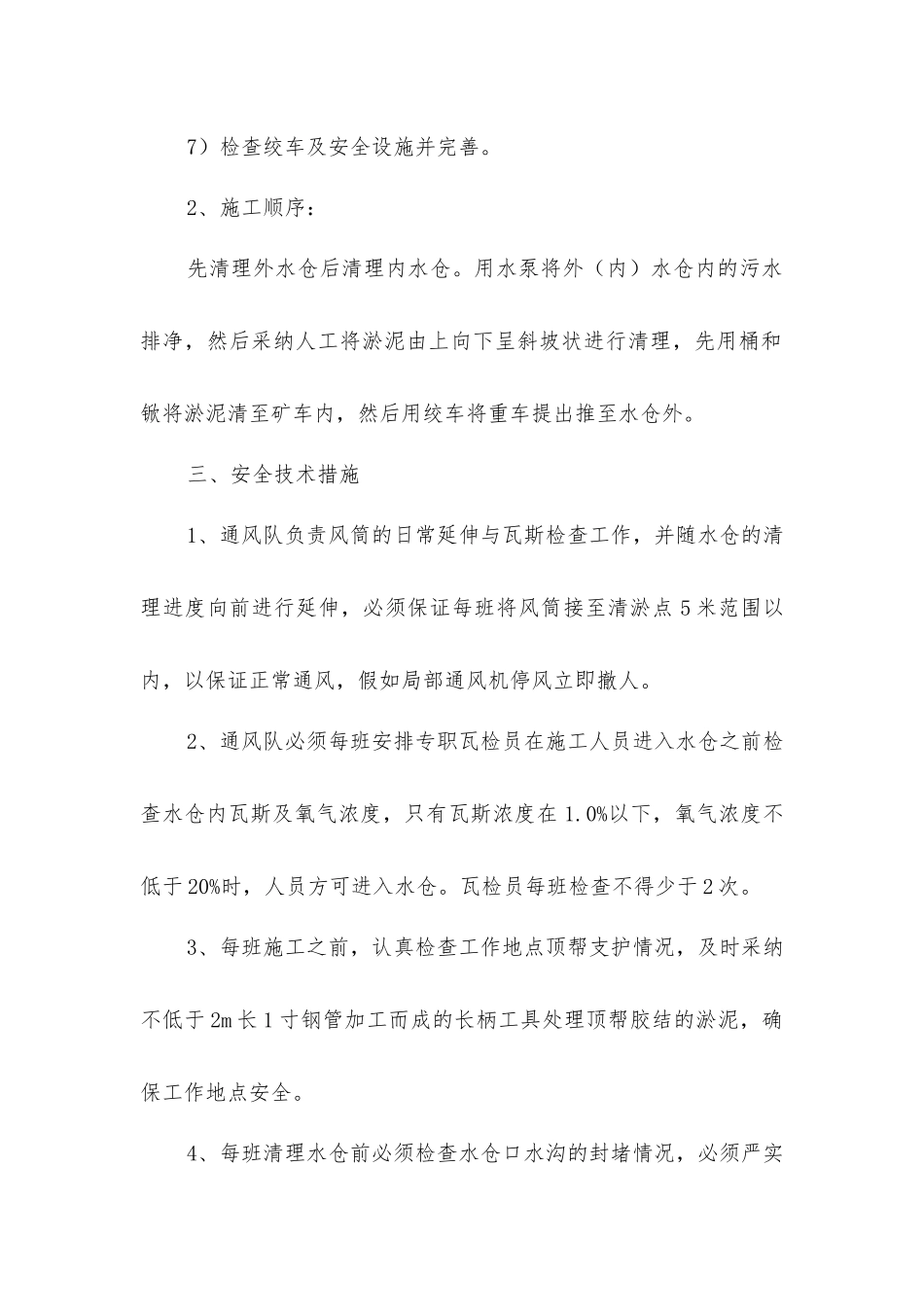

7)检查绞车及安全设施并完善
2、施工顺序:先清理外水仓后清理内水仓
用水泵将外(内)水仓内的污水排净,然后采纳人工将淤泥由上向下呈斜坡状进行清理,先用桶和锨将淤泥清至矿车内,然后用绞车将重车提出推至水仓外
三、安全技术措施1、通风队负责风筒的日常延伸与瓦斯检查工作,并随水仓的清理进度向前进行延伸,必须保证每班将风筒接至清淤点 5 米范围以内,以保证正常通风,假如局部通风机停风立即撤人
2、通风队必须每班安排专职瓦检员在施工人员进入水仓之前检查水仓内瓦斯及氧气浓度,只有瓦斯浓度在 1
0%以下,氧气浓度不低于 20%时,人员方可进入水仓
瓦检员每班检查不得少于 2 次
3、每班施工之前,认真检查工作地点顶帮支护情况,及时采纳不低于 2m 长 1 寸钢管加工而成的长柄工具处理顶帮胶结的淤泥,确保工作地点安全

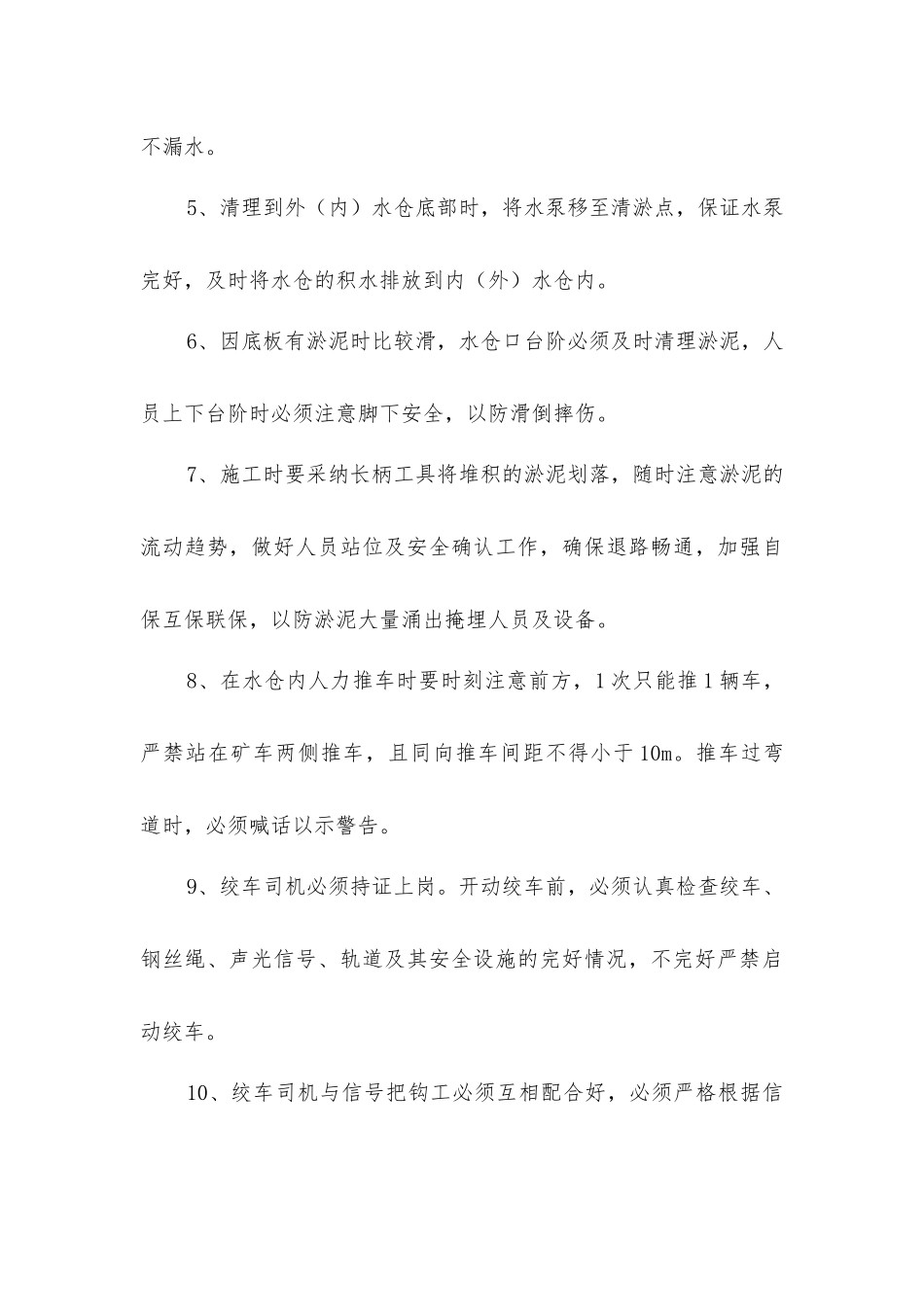

4、每班清理水仓前必须检查水仓口水沟的封堵情况,必须严实不漏水
5、清理到外(内)水仓底部时,将水泵移至清淤点,保证水泵完好,及时将水仓的积水排放到内(外)水仓内
6、因底板有淤泥时比较滑,水仓口台阶必须及时清理淤泥,人员上下台阶时必须注意脚下安全,
